1 单选题 1分

当建设工程实际施工进度拖后而需要调整施工进度计划时,可采取的其他配套措施是( )。

查看答案 开始考试
正确答案:D

本题解析:

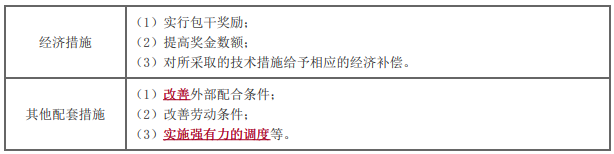

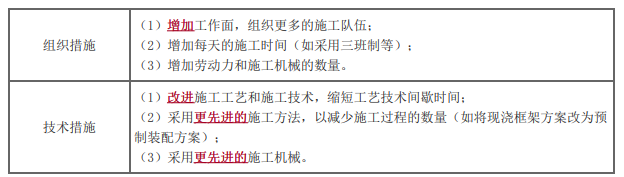

缩短某些工作的持续时间,具体措施包括:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》考前练习2

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》考前练习2

2 单选题 1分

项目监理机构编制的施工进度控制工作细则的主要内容不包括( )。

查看答案 开始考试
正确答案:B

本题解析:

施工进度控制工作细则的主要内容:

①施工进度控制目标分解图;

②施工进度控制的主要工作内容和深度;

③进度控制人员的职责分工;

④与进度控制有关各项工作的时间安排及工作流程;

⑤进度控制方法;

⑥进度控制的具体措施;

⑦施工进度控制目标实现的风险分析;

⑧尚待解决的有关问题。

3 单选题 1分

在建设工程网络计划实施中,某项工作实际进度拖延的时间超过其总时差时,如果不改变工作之间的逻辑关系,则调整进度计划的方法是( )。

查看答案 开始考试
正确答案:A

本题解析:

进度计划的调整方法:

(一)改变某些工作间的逻辑关系

对象:关键线路和超过计划工期的非关键线路上的有关工作。

措施:将顺序进行的工作改为平行作业、搭接作业以及分段组织流水作业等,都可以有效地缩短工期。

(二)缩短某些工作的持续时间(不改变逻辑关系)

对象:位于关键线路和超过计划工期的非关键线路上的可被压缩的工作。

措施: 增加资源投入、提高劳动效率等。

4 单选题 1分

在双代号网络计划中,当计划工期等于计算工期时,关键工作的特点是()。

查看答案 开始考试
正确答案:C

本题解析:

选项A错误,当计划工期等于计算工期时,关键工作的总时差和自由时差均等于零。

选项B错误,关键工作可能有多个紧前工作,故其紧前工作不一定均是关键工作。

选项C正确,关键工作只有一个紧后工作时,该紧后工作也是关键工作。

选项D错误,关键工作不仅组成关键线路,也可能是非关键线路上的工作。

5 单选题 1分

某工程网络计划中工作M的持续时间为10d,其两项紧前工作的最早完成时间分别为第11天和第13天,则工作M的最早完成时间为第( )天。

查看答案 开始考试
正确答案:B

本题解析:

最早完成时间应该等于本工作最早开始+本工作持续时间,而本工作最早开始时间等于紧前工作最早完成时间的最大值,所以M的最早完成时间=10+13=23天。

6 单选题 1分

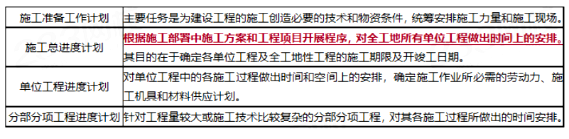

在建设工程进度控制计划体系中,()是根据施工部署中施工方案和工程项目的开展程序,对全工地所有单位工程做出时间上的安排。

查看答案 开始考试
正确答案:B

本题解析:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》考前练习2

7 单选题 1分

工程网络计划中,某项工作的总时差为零时,则该工作的( )必然为零。

查看答案 开始考试
正确答案:C

本题解析:

从总时差和自由时差的定义可知,对于同一项工作而言,自由时差不会超过总时差。

8 单选题 1分

下列参数中,用来表示流水施工在时间安排上所处状态的参数是( )。

查看答案 开始考试
正确答案:A

本题解析:

本题考查的是流水施工参数。时间参数是表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

9 单选题 1分

建设单位的计划系统中,工程项目建设总进度计划包括( )。

查看答案 开始考试
正确答案:B

本题解析:

工程项目建设总进度计划表格部分主要内容包括:

(1)工程项目一览表(2)工程项目总进度计划(3)投资计划年度分配表(4)工程项目进度平衡表

10 单选题 1分

某工程约定采用价格指数法调整合同价款,本期完成合同价款为1200万元,其中:已按现行价格计算的计日工价款为100万元,发承包双方确认应增加的索赔金额 100万元。该工程的定值权重为0.2,人工费变值权重50%。各可调因子的价格指数除人工费增长20%外,其他均增长了10%。该土方工程需调整的价款为( )万元。

查看答案 开始考试
正确答案:B

本题解析:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》考前练习2
