2025监理工程师《土建目标控制》高分通关卷5

推荐等级:

发布时间: 2022-05-10 18:01

扫码用手机做题

试卷预览

1 单选题 1分

在建设工程施工过程中,因施工单位原因造成实际进度拖延,监理工程师确认施工单位修改后的施工进度计划,表明(  )。

查看答案 开始考试
正确答案:D

本题解析:

监理工程师对修改后的施工进度计划的确认,并不是对工程延期的批准,他只是要求承包单位在合理的状态下施工。

2 单选题 1分

在建设工程施工阶段,承包单位需要将施工进度计划提交给监理工程师审查,其目的是(  )。

查看答案 开始考试
正确答案:A

本题解析:

承包单位之所以将施工进度计划提交给监理工程师审查,是为了听取监理工程师的建设性意见。

3 单选题 1分

已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则截至第4周末工程实际进展点落实在计划S曲线的(  )。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷5

查看答案 开始考试
正确答案:D

本题解析:

第4周末累计的计划工程量=160+210+250+260=880t,第4周末累计的实际工程量=200+220+210+200=830t,累计的实际工程量-累计的计划工程量=830-880=-50t,这就说明实际进度比计划进度拖后50t,实际进展点落在计划S曲线的右侧。

4 单选题 1分

关于时标网络计划中波形线的说法,正确的是( )。

查看答案 开始考试
正确答案:C

本题解析:

在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画;以波形线表示工作与其紧后工作之间的时间间隔(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差)。

5 单选题 1分

工程网络计划中某工作的实际进度偏差影响总工期时,可通过压缩( )的工作持续时间来进行调整。

查看答案 开始考试
正确答案:A

本题解析:

工程网络计划中某工作的实际进度偏差影响总工期时,可通过压缩总时差最小的工作持续时间来进行调整。

6 单选题 1分

建设工程进度监测系统过程中的工作内容不包括(  )。

查看答案 开始考试
正确答案:A

本题解析:

进度监测的系统过程和进度调整的系统过程:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷5

7 单选题 1分

单代号搭接网络计划中,关键线路是指(  )的线路。

查看答案 开始考试
正确答案:C

本题解析:

从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。

8 单选题 1分

某工程单代号搭接网络计划如下图所示,其中关键工作是( )。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷5

查看答案 开始考试
正确答案:B

本题解析:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷5

9 单选题 1分

某工程网络计划如下图所示,图中工作D 的自由时差和总时差分别是( )天。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷5

查看答案 开始考试
正确答案:D

本题解析:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷5

10 单选题 1分

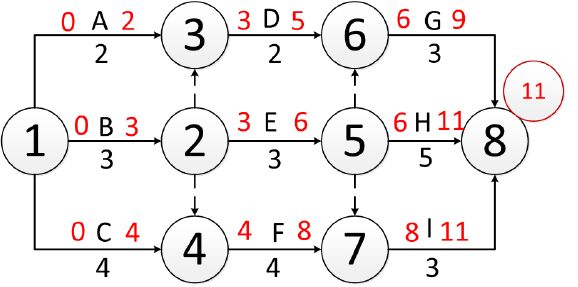

某工程双代号网络计划如下图所示,工作D的最早开始时间和最迟开始时间分别是(  )。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷5

查看答案 开始考试
正确答案:A

本题解析:

本题关键线路是A→C→F,总工期是14d,工作B结束后就可以进行工作D,所以工作D的最早开始时间是2。最迟开始时间等于工作的最迟完成时间减工作的持续时间;最迟完成时间等于其紧后工作最迟开始时间的最小值。工作D的紧后工作包括工作F、G,则其最迟完成时间=min{(14-4),(14-6)}=8,所以工作D的最迟开始时间=8-3=5。
