1 单选题 1分

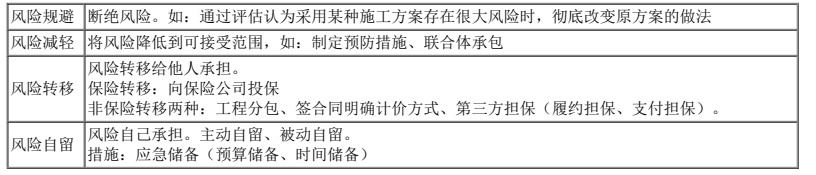

多个施工单位以联合体的形式承包工程,其采取的风险应对策略属于( )。

查看答案 开始考试
正确答案:A

本题解析:

二建建设工程施工管理,模拟试卷,2025二建《建设工程施工管理》自测练习卷6

2 单选题 1分

根据《标准设备采购招标文件》中的通用合同条款,除专用合同条款另有约定外,买方应向卖方支付合同价格的( )作为验收款。

查看答案 开始考试
正确答案:A

本题解析:

验收款:买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本一份并经审核无误后28日内,向卖方支付合同价格的25%。

3 单选题 1分

根据《标准材料采购招标文件》,除专用合同条款另有约定外,材料采购合同价采用固定价格的,合同供货周期一般不超过( )个月。

查看答案 开始考试
正确答案:C

本题解析:

二建建设工程施工管理,模拟试卷,2025二建《建设工程施工管理》自测练习卷6

4 单选题 1分

某工程项目施工工期紧迫,楼面混凝土刚浇筑完毕即上人作业,造成混凝土表面不平并出现楼板裂缝,按事故责任分,此质量事故属于( )事故。

查看答案 开始考试
正确答案:D

本题解析:

二建建设工程施工管理,模拟试卷,2025二建《建设工程施工管理》自测练习卷6

5 单选题 1分

根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),关于施工专业分包的说法,正确的是( )。

查看答案 开始考试
正确答案:B

本题解析:

选项A,应允许,非承包人发出指令后。选项C,分包合同价款与总包合同相应部分价款无任何连带关系。分包工程合同价款应与总包合同约定的方式一致,通常有三种方式:固定价格、可调价格、成本加酬金。选项D,5天。

6 单选题 1分

工程施工过程中,为加快施工进度可采取的技术措施是( )。

查看答案 开始考试
正确答案:C

本题解析:

施工单位可采取的技术措施包括:①改进施工工艺和施工技术,缩短工艺技术间歇时间;②采用更先进的施工方式,以减少施工过程的数量;③采用更先进的施工机械。

7 单选题 1分

根据《生产安全事故报告和调查处理条例》,下列安全事故中,属于一般事故的是( )。

查看答案 开始考试
正确答案:D

本题解析:

选项A,属于重大事故。选项B,属于较大事故。选项C,属于重大事故。

二建建设工程施工管理,模拟试卷,2025二建《建设工程施工管理》自测练习卷6

8 单选题 1分

双代号网络计划如下图,其关键线路有( )条。

二建建设工程施工管理,模拟试卷,2025二建《建设工程施工管理》自测练习卷6

查看答案 开始考试
正确答案:B

本题解析:

关键线路为:①→②→⑦→⑧→⑨和①→②→③→⑥→⑧→⑨,①→②→③→④→⑤→⑥→⑧→⑨共三条。

9 单选题 1分

下列网络计划中,工作E的最迟开始时间是( )。

二建建设工程施工管理,模拟试卷,2025二建《建设工程施工管理》自测练习卷6

查看答案 开始考试
正确答案:C

本题解析:

最迟开始时间=最早开始时间+总时差,E的最迟开始时间=5+1=6。

10 单选题 1分

某分项工程月计划完成工程量为3200㎡,计划单价为15元/㎡,月底承包商实际完成工程量为2800㎡,实际单价为20元/㎡,则该工程当月的计划工作预算费用(BCWS)为( )元。

查看答案 开始考试
正确答案:B

本题解析:

BCWS=计划工作量×预算单价=3200×15=48000元。
