单选题 (共20题,共20分)
1.

电力设施周围挖掘作业规定,35kV的禁止取土范围为()m

  • A. 4
  • B. 5
  • C. 8
  • D. 10
标记 纠错
2.

下列选项不符合施工计量器具使用管理规定的是( )。

  • A. 企业、事业单位计量标准器具(简称计量标准)的使用,必须具备完善的管理制度
  • B. 千分表检具、自准直仪是 A 类计量器具应送法定或者授权的计量检定机构,定期检定
  • C. 项目经理部必须设专职或兼职计量管理员对施工使用的计量器具进行现场跟踪管理
  • D. “封存”状态的计量器具是经检定不合格或使用中严重损坏、缺损的计量器具
标记 纠错
3.

锅炉系统安装施工程序中,受热面安装的紧后工序是( )。

  • A. 锅炉本体受热面的安装
  • B. 水压试验
  • C. 集箱安装
  • D. 附属设备及管道安装
标记 纠错
4.

通风空调监控系统的功能检测说法中,错误的是( )。

  • A. 检测内容应按设计要求确定
  • B. 冷热源的监测参数应全部检测
  • C. 新风机组不足 3 台时应全部检测
  • D. 传感器应按 10%抽检,且不少于 5 个
标记 纠错
5.

( )方式常用于硬聚氯乙烯(PVC-U)的室内排水管道。

  • A. 粘接连接
  • B. 承插连接
  • C. 电熔连接
  • D. 热熔连接
标记 纠错
6.

( )是指安装中通过移动设备的方法使设备以其指定的基线对准设定的基准线。

  • A. 设备找平
  • B. 设备找正
  • C. 设备找标高
  • D. 设备调整
标记 纠错
7.

供暖管道冲洗完毕后应( ),进行试运行和调试。

  • A. 压力试验
  • B. 灌水试验
  • C. 通球试验
  • D. 充水加热
标记 纠错
8.

下列选项关于电气材料的类型及应用说法错误的是( )。

  • A. 无卤低烟阻燃电缆燃烧时的腐蚀性较低,因此对环境产生危害很小
  • B. 铝绞线一般用于短距离电力线路
  • C. 耐火电缆用于电缆密集的电缆隧道、电缆夹层中应首先选用 B 类耐火电缆
  • D. 空气型母线槽不能用于垂直安装,因存在烟囱效应
标记 纠错
9.

下列关于钢结构安装要求的说法正确的是( )。

  • A. 每节柱的定位轴线应从下层柱的轴线引上
  • B. 吊车梁和吊车桁架安装就位后不应下挠
  • C. 钢网架结构总拼后的挠度值不应超过相应设计值的 1.5 倍
  • D. 厚涂型防火涂料的最薄处厚度不应低于设计要求的 80%
标记 纠错
10.

设备钢结构变形矫正的说法错误的是( )

  • A. 碳素结构钢在环境温度低于-16℃,不应进行冷矫正和冷弯曲
  • B. 低合金结构钢在环境温度低于-14℃时,不应进行冷矫正和冷弯曲
  • C. 碳素结构钢和低合金结构钢在加热矫正时,加热温度应为700800℃,最高温度严禁超过900℃,最低温度不得低于600℃
  • D. 低合金结构钢在加热矫正后应自然冷却
标记 纠错
11.

设备制造对安装精度的影响主要是( )

  • A. 设备制造精度和装配精度
  • B. 各运动部件之间的相对运动精度
  • C. 配合面之间的配合精度
  • D. 接触质量
标记 纠错
12.

常用的机电工程项目组织结构模式不包括的是( )

  • A. 职能组织结构模式
  • B. 线性组织结构模式
  • C. 矩阵组织结构模式
  • D. 流水组织结构模式
标记 纠错
13.

阀门管道以焊接方式连接时,阀门应( ),焊缝底层宜采用氩弧焊。

  • A. 开启
  • B. 隔离
  • C. 关闭
  • D. 拆除阀芯
标记 纠错
14.

关于安装标高基准点埋设位置的说法,正确的是( )。

  • A. 基础最高点
  • B. 基础边缘附近
  • C. 基础最低点
  • D. 基础中心标板上
标记 纠错
15.

根据《建筑给水排水设计标准》GB 5015-2019,当生活给水系统分区供水时,各分区的静水压力不宜大于( )。

  • A. 0.15MPa
  • B. 0.25MPa
  • C. 0.35MPa
  • D. 0.45MPa
标记 纠错
16.

边长(直径)大于( )mm 的弯头和三通应设置独立的支吊架。

  • A. 200
  • B. 1000
  • C. 500
  • D. 1250
标记 纠错
17.

用于仪表校准和试验的标准仪器、仪表,其基本误差的绝对值,不宜超过被校准仪表的基本误差绝对值的( )。

  • A. 1/3
  • B. 1/2
  • C. 2/3
  • D. 3/4
标记 纠错
18.

关于材料采购管理的要求,说法错误的是( )

  • A. 制订材料采购计划,需要经营部门、工程部门、项目部、施工工地和采购部门等共同的协作来完成
  • B. 材料计划内容应包括:材料种类、规格品种、数量、工程项目、使用时间、 技术要求等内容
  • C. 对零星材料、工程急需材料、技术要求高和专业性强的材料以及建设单位对产品有特殊要求的材料,可采用直接采购方式
  • D. 计划内采购的大宗材料一般均应采取招标、议标方式
标记 纠错
19.

关于工业机电单位(子单位)工程控制资料检查记录,下列说法错误的是( )

  • A. 单位(子单位)工程质量控制资料检查记录表中的资料名称和份数应由施工单位填写
  • B. 检查意见和检查人由建设(监理)单位填写
  • C. 结论应由建设单位确定
  • D. 记录表签字人包括施工单位项目负责人,建设单位项目负责人(总监理工程师)
标记 纠错
20.

不属于合同变更范围的是( )。

  • A. 增加合同中任何工作
  • B. 合同工作转由他人实施的工作
  • C. 改变合同中任何工作的质量标准
  • D. 改变工程的基线
标记 纠错
多选题 (共10题,共10分)
21.

制定在电力设施保护区内安装作业的施工方案前,应包括摸清周边( )。

  • A. 地质情况
  • B. 地下电缆的位置和标高
  • C. 架空线路的高度
  • D. 架空线路的电压等级
  • E. 爆破点距离电力设施的距离
标记 纠错
22.

民用建筑的排水通气管安装要求有()。

  • A. 不得与烟道连接
  • B. 可与风道连接
  • C. 应高出屋面200mm
  • D. 应高出屋顶门窗300mm
  • E. 在有人停留的平屋顶上应高出屋面2m
标记 纠错
23.

切断支、吊、托架的型钢及其开螺孔应采用机械加工,不得用电气焊切割,支、吊架不宜设置在()处。

  • A. 风口
  • B. 阀门
  • C. 风管法兰
  • D. 检查门
  • E. 自控装置
标记 纠错
24.

下列关变压器安装的说法,正确的是( )。

  • A. 充干燥气体运输变压器,油箱内气体压力应保持在 0.01~0.02MPa
  • B. 顶盖气体继电器气流方向有 0.5%的坡度
  • C. 机械牵引时,牵引着力点在变压器重心以下
  • D. 机械牵引时变压器倾斜角不得超过 15°
  • E. 可使用变压器顶盖上部吊环吊装变压器
标记 纠错
25.

建筑管道安装的一般要求包括( )。

  • A. 先穿过地下室侧墙,后室内管道安装
  • B. 管道在通过结构缝处做成方形补偿器或设置伸缩节
  • C. 室内热水、供暖管道直线段过长时利用自然弯补偿热伸缩
  • D. 低温热水辐射供暖系统埋地敷设的盘管接头焊接严密
  • E. 排水通气管不得与风道或烟道连接
标记 纠错
26.

关于建筑管道安装要求说法正确的是( )

  • A. 管道安装一般应按先主管后支管、先上部后下部、先里后外的原则进行安装
  • B. 管道穿过结构伸缩缝、抗震缝及沉降缝敷设时,应在结构缝两侧采取刚性连接
  • C. 低温热水辐射供暖系统埋地敷设的盘管可以有接头
  • D. 通向室外的排水管,穿过墙壁或基础必须下翻时,应采用45°三通和45°弯 头连接
  • E. 排水塑料管必须按设计要求及位置装设伸缩节
标记 纠错
27.

气体灭火系统的调试项目应包括( )

  • A. 模拟启动试验
  • B. 模拟喷气试验
  • C. 模拟切换操作试验
  • D. 报警阀的附件电动或电磁阀等阀门的调试
  • E. 稳压泵或稳压设施调试
标记 纠错
28.

汽包将锅炉各部分受热面连接在一起,其受热面设备包括( )。

  • A. 下降管
  • B. 过热器
  • C. 水冷壁
  • D. 省煤器
  • E. 预热器
标记 纠错
29.

选用流动式起重机时,根据( )等确定起重机的站车位置。

  • A. 被吊装设备或构件的重量
  • B. 被吊装设备或构件的规格尺寸
  • C. 被吊装设备或构件的就位位置
  • D. 起重机的臂长
  • E. 现场情况
标记 纠错
30.

履带起重机的吊装载荷包括( )。

  • A. 被吊设备的加固
  • B. 吊耳
  • C. 吊索重量
  • D. 吊钩
  • E. 设备外包装
标记 纠错
问答题 (共4题,共4分)
31.

某火力发电厂建设工程总投资额50000万元。该工程以PC 的承包形式进行了公开 招标,共有A 、B 、C 、D 、E五家承包商参与投标。经资格预审, E 公司因是民营企业 而被取消投标资格。E 公司提出抗议,但未被采纳。

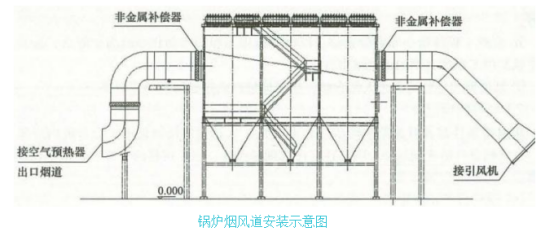

评标委员会由8人组成,全部由建设单位的领导和一名工程技术人员组成。评标过 程中,因A 公司实力较强,但报价偏高,评委与其协商让其总价下浮5%,遭到 A 公司 拒绝。在评标答疑中,评委问B 公司应如何进行设备监造,B 公司回答将派有资质的专 业技术人员驻厂监造,并认真进行出厂前设备的验收、包装和发运,当问及监造大纲还 应包括哪些内容时, B 公司无以对答。评委还问道:锅炉烟风道安装中的非金属补偿器 有什么作用?施工安装时有哪些要求?锅炉烟风道安装示意如图所示。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷3

二、问题

1.E 公司提出抗议是否合理?说明理由。

2. 本工程中评标委员会构成存在哪些问题?

3. 说明 A 公司拒绝下浮总价的法律依据。

4.图中的非金属补偿器有什么作用?施工安装时有哪些要求?

标记 纠错
32.

A 公司总承包 2×660MW 火力发电厂 1#机组的安装工程,工程包括:锅炉、汽轮发电机、水处理、脱硫系统等。A 公司将水泵、管道安装分包给 B 公司施工。

B 公司在凝结水泵初步找正后,即进行管道连接,因出口管道与设备不同心,无法正常对口,便用手拉葫芦强制调整管道,被 A 公司制止。B 公司整改后,并在联轴节上架设仪表监视设备位移,保证管道与水泵的安装质量。

A 公司在进行汽轮机轴系对轮中心找正前,编制了施工方案。方案中,拟将轴系对轮中心找正分三次进行:轴系初找、汽缸扣盖前的复找、轴系联结时的复找。三次找正均没有在凝汽器灌水至运行重量的状态下进行。监理工程师要求整改。

A 公司在进行锅炉施工时,编制了锅炉钢架安装找正的施工方法:用拉钢卷尺检查中心距离和大梁间的对角线长度;用激光准直仪检查立柱垂直度;用水平仪检查大板梁挠度。

厂房内通风除尘系统运行一年中空气洁净度始终达不到设计要求,通过检查排除了设备材料和设计原因。建设单位要求施工单位按设计图纸对通风除尘系统进行整改,并承担全部整改费用。

【问题】

1.A 公司为什么制止凝结水管道连接,B 公司应如何进行整改?在联轴节上应架设哪种仪表监视设备位移?

2.说明监理工程师要求汽轮机轴系对轮中心找正的施工方案进行整改的理由,并给出正确做法。

3.A 公司编制的锅炉钢架安装找正的施工方法是否正确?如不正确,请给出正确做法。

4.建设单位的要求是否合理,为什么?

标记 纠错
33.

某电力建设公司在某地承包一500kV的高压变电站及20km高压输电线路的施工,设备由施工单位采购。在高压外线施工中,因施工场地及占用道路与当地农民和交通管理部门发生矛盾,变压器安装因交货期滞后及质量问题与供货商和业主发生矛盾。在导线连接及线路试验时,发现如下问题:

(1)钳压管直线连接的握着强度为导线设计使用拉断力的 85%。

(2)在额定电压下对空载线路的冲击合闸试验应进行2次,结果符合要求。

(3)测量杆塔的绝缘电阻值符合设计的规定。

输电线路施工完毕,交工验收时又与当地电力部门因施工技术资料不全发生分歧,整个工程施工过程矛盾不断,工期延误,给企业经济效益和社会信誉都造成一定影响。

问题:

?1.简述油浸式电力变压器的施工程序。根据什么确定是否需要吊芯检查?

?2.导线连接及线路试验时,说明发现的问题是否有不妥之处?

?3.施工技术文件包括哪些内容?

?4.通过本案例,项目经理部应汲取什么教训?

标记 纠错
34.

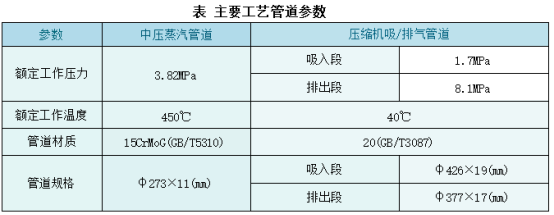

A单位承担某工业企业压缩机厂房增建工程的设备、工艺管道安装工程。工程内容 包括离心式压缩机组、工艺管道、桥式起重机等。其中:蒸汽驱动离心式压缩机组由某 国际知名厂家生产,额定转速为9600rpm; 桥式起重机,额定起重量为20/5t, 起升高 度为25m;主要工艺管道:压缩机输送介质含有H? 、CO等气体。主要工艺管道参数见下表

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷3

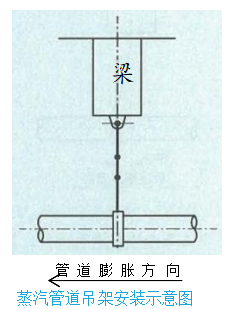

在工艺管道安装过程中: 一段水平安装的蒸汽管道的一个吊架,其安装时与管 道轴线垂直,如图所示。设计文件显示,蒸汽管道在该吊架处的设计热位移值 为36mm,且未规定具体的安装方式。监理工程师要求A 单位对吊架的安装方式进行更正。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷3

安装蒸汽管道时,监理工程师强调A 单位要按规范对合金钢管材进行材质复查。A? 单位认为,其采购的合金钢管的质量证明文件齐全,本工段材料采购人员开工以来仅采购过15CrMoG 和 0Cr8Ni9 两种合金钢管材,而两种管材的外观差别明显,不可能混用, 因而拒绝复查。

A单位为了赶工期,在压缩机组未完成精度调整的情况下进行了机组润滑油管道的 安装。待压缩机安装完成、地脚螺栓完全紧固,润滑油管道拆卸、清洗合格后复装时, 发现管道处于自由状态时, 一处设备与管道的连接法兰端面之间存在5mm 间隙。施工 人员在用强紧法兰螺栓的做法复装时,被监理工程师及时发现而制止。

问题:

1.根据背景给出的内容,判别A 单位的施工范围内有哪几类特种设备。

2. 监理工程师要求更正吊架安装方式的理由是什么?并请画出该吊架的正确安装 方式示意图。

3.A 单位拒绝合金钢材质管道复查的做法是否正确?工业管道工程一般要求对哪 些材质的管道组成件进行材质复查?

4.在压缩机组未完成精度调整的情况下进行机组润滑油管道的安装,A 单位的做 法违反了哪些施工管理要求和技术要求?

5.压缩机吸气/排气管道除压力试验外,必须做哪种试验?为什么?

标记 纠错
