当前位置:首页建筑工程二级建造师二建机电工程实务->2026二建《机电实务》模拟试卷2

2026二建《机电实务》模拟试卷2

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:208次
单选题 (共20题,共20分)
1.

下列成本中,不属于工程设备成本控制内容的是( )。

  • A. 设备采购成本
  • B. 设备运输成本
  • C. 设备质量成本
  • D. 设备安装成本
标记 纠错
2.

对装有接闪杆的金属筒体。当金属筒体的厚度不小于()时,可作接闪杆的引下线,筒体底部应有两处与接地体连接。

  • A. 2.5mm
  • B. 3.0mm
  • C. 3.5mm
  • D. 4.0mm
标记 纠错
3.

自动化仪表的取源部件安装,正确的是( )

  • A. 安装取源部件的开孔与焊接必须在工艺管道的防腐、衬里、吹扫前进行
  • B. 同一管段上压力取源部件安装在温度取源部件下游侧
  • C. 温度取源部件在管道上垂直安装时,应与管道轴线相重合
  • D. 温度取源部件应临近阀门出口侧安装
标记 纠错
4.

在焊接工艺评定规则中,当有冲击韧性要求,可下降为次要因素的补加因素是( )。

  • A. 线能量
  • B. 焊丝规格
  • C. 平焊改立焊
  • D. 多道焊改单道焊
标记 纠错
5.

下列不属于施工过程检验的是( )。

  • A. 对定位焊缝渣皮进行清除 检查
  • B. 每层(道)焊完后,应立即对层(道)间进行清理
  • C. 测量多层(道)间的焊前温度,并形成记录
  • D. 组对后应检查构件焊缝的形状及位置
标记 纠错
6.

光缆敷设时,以下不正确的是( )

  • A. 牵引力应加在加强芯上
  • B. 牵引力不超过允许张力的80%
  • C. 牵引速度宜为10m/min
  • D. 一次牵引长度2km
标记 纠错
7.

关于锅炉安装(含修理、改造)许可的说法,错误的是( )。

  • A. B级参数级别可覆盖A级许可参数级别
  • B. A级锅炉安装覆盖GC2级压力管道安装
  • C. A 级锅炉安装覆盖GCD级压力管道安装
  • D. B级锅炉安装覆盖GC2级压力管道安装
标记 纠错
8.

下列不属于焊条电弧焊设备的是( )。

  • A. 焊钳
  • B. 焊枪
  • C. 焊接电缆
  • D. 地线夹钳
标记 纠错
9.

建筑机电单位 (子单位 )工程质量验收合格标准不包括( )。

  • A. 构成单位工程的各分部工程质量均应验收合格
  • B. 主要功能项目的抽查结果应符合国家现行强制性工程建设规范的规定
  • C. 有完整的技术资料和施工管理资料
  • D. 观感质量验收应符合要求
标记 纠错
10.

金属拱顶储油罐拱顶焊接正确的是( )。

  • A. 先焊外部连续焊,后焊内侧断续焊
  • B. 先焊环向短缝,再焊径向长缝
  • C. 由拱顶外向中心分段退步焊
  • D. 焊工均布,沿反方向分段退步焊
标记 纠错
11.

黄铜是以铜和( )为主要添加元素的合金。

  • A.
  • B.
  • C.
  • D.
标记 纠错
12.

下列关于导线架设要求的说法不正确的是( )。

  • A. 导线或架空地线应使用合格的电力金具配套接续管及耐张线夹进行连接
  • B. 66kV及以下架空输电线路,在一个档距内每根导线或架空地线上不应超过一个接续管和三个补修管
  • C. 110~750kV架空输电线路,在一个档距内每根导线或架空地线上不应超过一个接续管和一个补修管
  • D. 切割导线外层铝股时严禁伤及钢芯
标记 纠错
13.

下列关于电缆断口防护要求,说法不正确的是( )。

  • A. 电缆应在切断后 4h 之内进行封头
  • B. 塑料绝缘电力电缆应有防潮的封端
  • C. 油浸纸质绝缘电力电缆必须铅封
  • D. 充油电缆切断处必须低于邻近两侧电缆
标记 纠错
14.

暖通空调系统能耗不包括的是( )

  • A. 冷源能耗
  • B. 热源能耗
  • C. 输配系统及末端空气处理设备能耗
  • D. 过程损失能耗
标记 纠错
15.

不是建筑管道焊接连接的特点有( )

  • A. 适用于非镀锌钢管
  • B. 用于暗装管道,直径较大的管道
  • C. 当管径小于22mm时宜采用承插或套管焊接,承口应迎介质流向安装,
  • D. 当管径大于或等于22mm时宜采用承插焊接
标记 纠错
16.

高强度螺栓连接副应在终拧完成( )进行终拧质量检查。

  • A. 2h后、24h内
  • B. 2h后、48h内
  • C. 1h后、24h内
  • D. 1h后、48h内
标记 纠错
17.

压力管道安装单位应当在压力管道安装施工前履行告知手续。承担跨省长输管道安装的安装单位,应当向( )履行告知手续。

  • A. 单位所在地的县级以上市场监督管理总局
  • B. 设区的市级市场监督管理总局
  • C. 省级市场监督管理总局
  • D. 国家市场监督管理总局
标记 纠错
18.

太阳能发电设备汇流箱安装垂直度偏差应小于( )mm

  • A. 1
  • B. 1.5
  • C. 2
  • D. 2.5
标记 纠错
19.

下列属于通风与空调工程子分部的是( )。

  • A. 风管与部件制作
  • B. 防排烟系统
  • C. 系统调试
  • D. 热泵机组安装
标记 纠错
20.

应急预案经评审或者论证后,由企业主要负责人签署发布,应急预案应当至少每( )年修订1次,预案修订情况应记录并归档。

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
多选题 (共10题,共10分)
21.

涂料进场时,供料方提供产品质量证明文件,应包括()

  • A. 产品质量合格证
  • B. 质量技术指标
  • C. 质量技术检测方法
  • D. 材料检测报告
  • E. 见证取样检测报告
标记 纠错
22.

直埋地脚螺栓( )应符合设计或规范要求。

  • A. 中心距
  • B. 中心位置
  • C. 标高
  • D. 露出基础长度
  • E. 垂直度
标记 纠错
23.

绿色施工的土壤保护措施包括( )。

  • A. 因施工造成的裸土应及时覆盖
  • B. 现场道路、加工区、材料堆放区宜及时进行地面硬化
  • C. 采用隔水性能好的边坡支护技术
  • D. 污水处理设施等不发生堵塞、渗漏、溢出等现象
  • E. 施工后应恢复施工活动破坏的植被
标记 纠错
24.

电磁波测距仪中的光电测距仪包括( )。

  • A. 微波测距仪
  • B. 超声波测距仪
  • C. 激光测距仪
  • D. 红外测距仪
  • E. 经纬测距仪
标记 纠错
25.

关于母线槽的选用说法正确的是( )

  • A. 应急电源应选用耐火型母线槽,且不准释放出危及人身安全的有毒气体
  • B. 母线槽不能直接和有显著摇动和冲击振动的设备连接,应采用软接头加以连接
  • C. 一般室内正常环境可选用防护等级为IP40的母线槽,消防喷淋区域应选用防护等级为IP40或IP54的母线槽
  • D. 紧密型母线槽的散热主要靠外壳,母线槽温升偏高,散热效果较差
  • E. 高层建筑的垂直输配电应选用紧密型母线槽,可防止烟囱效应
标记 纠错
26.

下列关于管道的施工技术,说法正确的是( )。

  • A. 管道与设备的连接应在设备安装定位并紧固地脚螺栓前进行
  • B. 管道与动设备连接前,应在自由状态下检验法兰的平行度和同心度
  • C. 大型储罐的管道与泵或其他有独立基础的设备连接,应在储罐液压(充水)试验合格后安装
  • D. 水平伴热管宜安装在主管的上方一侧或两侧
  • E. 伴热管应点焊在主管上加以固定
标记 纠错
27.

强制检定的计量器具范围包括( )。

  • A. 社会公用计量标准器具
  • B. 用于安全防护的工作计量器具
  • C. 用于检验、测试的工作计量器具
  • D. 部门和企业、事业单位使用的最高计量标准器具
  • E. 用于贸易结算的工作计量器具
标记 纠错
28.

管道中线测设时,其主点有( )。

  • A. 转折点
  • B. 起点
  • C. 窨井点
  • D. 终点
  • E. 支撑点
标记 纠错
29.

质量控制点明细表包括( )。

  • A. 控制系统和控制环节的名称及责任人
  • B. 质量控制点设置
  • C. 控制点的名称
  • D. 控制点的控制级别
  • E. 记录表编号
标记 纠错
30.

下列保护控制措施中,属于施工现场环境保护的有( )。

  • A. 水污染控制
  • B. 安全健康保护
  • C. 风险控制
  • D. 土壤保护
  • E. 地下设施保护
标记 纠错
问答题 (共4题,共4分)
31.

A 安装公司承包了某 42 层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程,合同总工期为 24 个月。

在施工准备阶段 A 公司项目部编制了材料采购策划与采购计划,制定了材料管理责任制,明确材料采购计划要涵盖施工全过程。施工中监理工程师对施工单位将部分油品、保温材料和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。施工中还发生了下列事件:

事件一:A 安装公司通风与空调水系统管道施工中,两次被监理工程师批评改正,一次是冷凝水管道坡度设置不合理;一次是对工作压力 0.3MPa 的冷却水管道做压力试验时,试验压力不符合规定。

事件二:对建筑智能化安全技术防范系统检测时,监理工程师发现各子系统功能及设备抽检的数量不符合规定,要求其重新检测。

【问题】

1.材料采购计划如何涵盖全过程?

2.根据背景提示的材料保管问题,A 公司项目部应如何改进?

3.针对事件一,简述安装公司的正确做法。

4.针对事件二,说明建筑智能化安全技术防范系统检测要求。

标记 纠错
32.

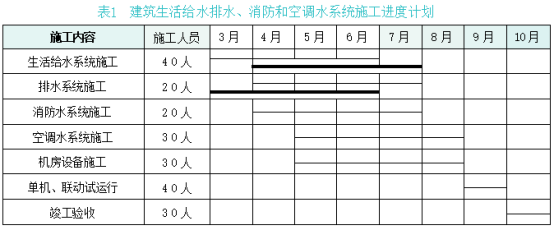

某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(表1中细实线)、 劳动力计划(表2)和材料采购计划等;施工进度计划在审批时被否定,原因是活给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(表1中粗实线)。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷2

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷2

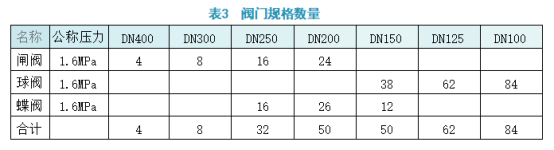

施工中,采购的第一批阀门(表3)按计划到达施工现场,施工人员对阀门开 箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的 DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷2

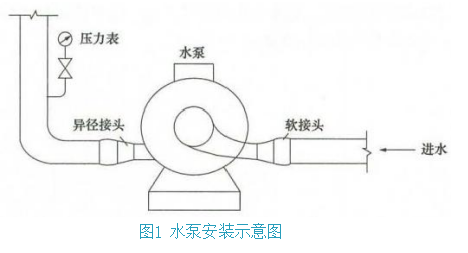

在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质 量问题(图1),要求施工人员返工,返工后质量验收合格。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷2

建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动 试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。

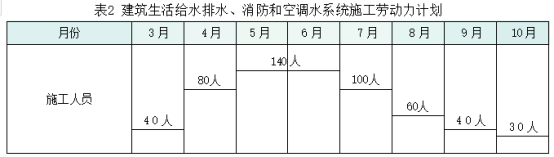

1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力优化配置的 依据有哪些?

2. 第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中 DN300 闸阀的强度试验压力应为多少兆帕?最短强度试验持续时间是多少?

3.图1中的水泵运行时会产生哪些不良后果?绘出合格的返工部分示意图。

4.本工程在联动试运行中需要与哪些专业系统配合协调?

标记 纠错
33.

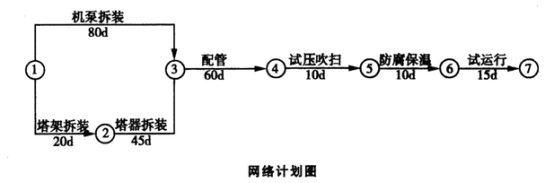

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划图。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷2

网络计划附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。

A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。

施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。

【问题】 1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。

2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期。

3.决定焊接线能力的参数有哪些?

4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

标记 纠错
34.

某污水处理厂A 公司中标, A公司负责设备的采购和设备安装工程,土建工程由 A 公司分包B 公司承担;合同工期为214d(3月1日—9月30日),并约定工期提前1d 奖励2万元 .延误1d 罚款2万元。合同签订后.项目开始施工。

污水处理厂工程因B公司的原因,污水处理厂的土建工程延误了10d 才交付给A 公司进行设备安装,使A 公司开工时间延后了10d。

施工过程中,因供货商的原因,A 公司订购的不锈钢阀门延误15d 到货, A 公司施工人员对该阀门进行了外观质量检查,阀体完好,开启灵活,立即安装于管路上。监理工程师发现后,要求将不锈钢阀门拆下进行检验,后经试验合格又重新安装。因以上两事件造成设备安装计划延误, A 公司向建设单位申请工期顺延25d,被建设单位拒绝。 A 公司施工人员加班赶工,最终使污水处理厂的设备安装工程在9月20日完成。

污水处理厂工程完成后,建设单位因当地环保管理部门的要求,于9月21日未经 工程验收擅自投入使用。使用3d 后,发现设备安装存在质量问题,部分不锈钢管道接 头的焊缝渗漏严重,被迫停止使用。经查,是焊工违反工艺纪律,焊缝存在大量气孔, 造成管接头液体渗漏。建设单位要求A 公司返工抢修,经加班赶工,于9月30日通过 验收。

问题

1.因 B 公司延误的工期, A 公司能否向建设单位进行费用索赔?

2.送达施工现场的阀门应进行哪些试验?如何实施?

3.A 公司能否向建设单位索赔工期提前奖励费?索赔多少提前奖励费?

4.本工程的质量问题应由哪个单位负责修理?保修证书有哪些内容?

标记 纠错
