当前位置:首页建筑工程一级建造师一建机电工程实务->2025一建《机电工程管理与实务》高分预测卷4

2025一建《机电工程管理与实务》高分预测卷4

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:229次
单选题 (共20题,共20分)
1.

当取源部件设置在管道的下半部与管道水平中心线成 0° -45°夹角范围内时,其测

量的参数是( )

  • A. 气体压力
  • B. 气体流量
  • C. 蒸汽压力
  • D. 蒸汽流量
标记 纠错
2.

防火分区隔墙两侧的防火阀,距墙表面应( )。

  • A. 不大于150mm
  • B. 不大于200mm
  • C. 不小于150mm
  • D. 不小于200mm
标记 纠错
3.

10KV以下小容量变压器,一般静置( )h以上才能进行耐压试验。

  • A. 12
  • B. 10
  • C. 5
  • D. 6
标记 纠错
4.

施工单位提出设计变更申请,负责审核变更技术是否可行、评估施工难易程度和对工期影响程度的人员是( )。

  • A. 施工单位总工程师
  • B. 总监理工程师
  • C. 建设单位总工程师
  • D. 造价工程师
标记 纠错
5.

1600kVA以上的变压器,有中性点引出时,各相绕组之间直流电阻的差别不应大于()。

  • A. 1%
  • B. 2%
  • C. 3%
  • D. 4%
标记 纠错
6.

以下系统不属于安全技术防范系统的是( )。

  • A. 门禁系统
  • B. 视频监控系统
  • C. 停车场自动管理系统
  • D. 火灾自动报警系统
标记 纠错
7.

机电工程项目内部协调管理的主要措施不包括下列的( )。

  • A. 法律措施
  • B. 制度措施
  • C. 教育措施
  • D. 经济措施
标记 纠错
8.

施工过程的结果不能通过其后的检验试验加以验证的过程称为( )。

  • A. 关键过程
  • B. 特殊过程
  • C. 重要过程
  • D. 采购过程
标记 纠错
9.

设备验收的依据不包括( )。

  • A. 进度计划
  • B. 采购合同
  • C. 相关技术文件、标准
  • D. 监造大纲
标记 纠错
10.

下列咬口中,风管高压系统不适用的是( )。

  • A. 联合角咬口
  • B. 转角咬口
  • C. 按扣式咬口
  • D. 单咬口
标记 纠错
11.

下列属于制氧设备中空气分离系统设备的是( )。

  • A. 膨胀机
  • B. 氧气压缩机组
  • C. 蒸发器
  • D. 空气过滤器
标记 纠错
12.

关于伴热管的安装,说法正确的是( )。

  • A. 伴热管应缠绕在主管上
  • B. 当一根主管需多根伴热管伴热时,伴热管之间的相对位置应固定
  • C. 可以将伴热管直接点焊在主管上
  • D. 碳钢伴热管给不锈钢主管伴热时,为了保证伴热效果,应将伴热管紧紧贴合在主管上
标记 纠错
13.

钢丝绳作拖拉绳的安全系数不小于( )。

  • A. 3.5
  • B. 5
  • C. 8
  • D. 12
标记 纠错
14.

下列关于100kg灯具安装说法正确的是( )。

  • A. 应进行500kg的恒定均布载荷试验
  • B. 应按300kg重量进行恒定均布载荷试验
  • C. 试验持续时间不少于10min
  • D. 应抽查其悬吊装置的载荷强度试验记录
标记 纠错
15.

装有电器的可开启的配电柜门与柜体框架可靠连接的导线应采用( )。

  • A. 绝缘导线
  • B. 裸铜软线
  • C. 绿黄导线
  • D. 裸铜硬线
标记 纠错
16.

轧机机架吊装方法中最常用的吊装方法之一是( )。

  • A. 专用起重吊装法
  • B. 双机抬吊法
  • C. 移动式吊装法
  • D. 单机吊装法
标记 纠错
17.

空调冷凝水排水管干管坡度应( )。

  • A. 不大于1%
  • B. 不小于1%
  • C. 不小于8‰
  • D. 不大于8‰
标记 纠错
18.

工程测量是机电安装的重要环节,下列关于工程测量说法正确的是( )。

  • A. 水准测量测定待测点高程的方法有高差法和仪高法两种,高差法比仪高法方便
  • B. 基准线测量原理是用经纬仪和检定钢尺,根据两点成一直线原理测定基准线
  • C. 钢制标高基准点埋设在设备底板下面的基础表面
  • D. 水准点引测时,其精度不得高于原水准的等级要求
标记 纠错
19.

下列不属于施工进度计划调整内容的是( )。

  • A. 各项工作持续时间
  • B. 各项工作的工作关系
  • C. 各项工作起止时间
  • D. 各项工作人工费用
标记 纠错
20.

在选择施工机械时,该机械设备在项目中使用时间较长,且涉及购置费用,应采用的方法为

( )。

  • A. 综合评分法
  • B. 单位工程量成本比较法
  • C. 界限使用判断法
  • D. 等值成本法
标记 纠错
多选题 (共10题,共10分)
21.

下列情况,属于废标的有( )。

  • A. 报价最低的标书
  • B. 报价最高的标书
  • C. 工期不能满足招标文件的标书
  • D. 串通投标
  • E. 未按招标文件要求计价的标书
标记 纠错
22.

石油化工静设备采用垫铁找平找正,下列对垫铁的要求,正确的是( )。

  • A. 相邻两垫铁组的中心距不应大于500mm
  • B. 支柱式设备每组垫铁的块数不应超过5块
  • C. 有加强筋的设备支座,垫铁应垫在加强筋下
  • D. 裙式支座每个地脚螺栓近旁应至少设置1组垫铁
  • E. 斜垫铁应成对相向使用,搭接长度不应小于全长的1/2
标记 纠错
23.

下列电子厂房工业洁净室的管道阀门,安装前应逐个进行压力试验和严密性试验的有( )。

  • A. 卫生间热水支管道的阀门
  • B. 输送有毒流体管道的阀门
  • C. 输送高纯气体管道的阀门
  • D. 供工艺冷却水的管道阀门
  • E. 供空调冷冻水的管道阀门
标记 纠错
24.

下列高炉炼铁设备中,属于高炉本体设备的有( )。

  • A. 炉体框架
  • B. 冷却设备
  • C. 焦槽设备
  • D. 炉喉钢砖
  • E. 炉前设备
标记 纠错
25.

核发电设备中的常规岛设备包括( )。

  • A. 反应堆堆芯
  • B. 凝汽器
  • C. 反应堆压力容器
  • D. 汽水分离再热器
  • E. 高低压加热器
标记 纠错
26.

允许存在的焊缝表面某些缺陷应符合现行国家相关标准,包括( )。

  • A. 裂纹
  • B. 咬边
  • C. 角焊缝焊脚不对称
  • D. 未焊透
  • E. 外露夹渣
标记 纠错
27.

下列关于电力架空线路导线架设的说法中,正确的是( )。

  • A. 不同金属、不同规格、不同绞制方向的导线或架空地线严禁在一个耐张段内连接
  • B. 液压握着强度不得小于导线设计使用拉断力的90%
  • C. 导线或架空地线应使用合格的电力金具配套接续管及耐张线夹进行连接
  • D. 66kV及以下架空输电线路张力放线时,不应超过三个补修管
  • E. 握着强度试验的试件不得少于3组
标记 纠错
28.

关于风管安装的要求,正确的有( )。

  • A. 玻璃钢风管可采用角钢加固措施
  • B. 金属风管法兰的连接螺栓的螺母宜在同一侧
  • C. 金属风管法兰的垫片厚度不应小于2mm
  • D. 矩形薄钢板法兰弹簧夹应正反交错固定
  • E. 排烟风管严密性试验按中压风管的标准
标记 纠错
29.

下列属于定期维护保养的是( )。

  • A. 系统重要功能及效果的检测
  • B. 日常清理工作
  • C. 易损部件的更换
  • D. 设备运行状态检查
  • E. 系统运行效果检查
标记 纠错
30.

根据《风力发电工程施工与验收规范》,当风速为 9m/s 时可吊装的风电设备为( )。

  • A. 塔架
  • B. 定日镜
  • C. 机舱
  • D. 光伏支架
  • E. 发电机
标记 纠错
问答题 (共5题,共5分)
31.

某施工单位承建一安装工程,项目地处南方,正值雨季。项目部进场后,编制施工进度计划、施工方案。方案中确定施工方法、工艺要求及质量保证措施等,并对施工人员进行方案交底。因工期紧张,设备提前到达施工现场。施工人员在循环水泵电动机安装接线时,发现接线盒内有水珠,擦拭后进行接线(如图1)。

项目部在循环水泵单体试运转前,对电动机绝缘检查时,发现绝缘电阻不满足要求,采用电流加热干燥法对电动机进行干燥处理,用水银温度计测量温度时,被监理叫停。项目部整改后,严格控制干燥温度,绝缘电阻达到规范要求。试运转中检查电动机的转向及杂声、机身及轴承温升均符合要求。

试运转完成后,项目部对电动机受潮原因调查分析,因电动机到货后未及时办理入库、露天存放未采取防护措施所致。为防止类似事件发生,项目部加强了设备仓储管理,保证了后续施工的顺利进行。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷4

(1)施工方案中的工序质量保证措施主要有哪些?由谁负责向作业人员进行施工方案交底?

(2)图1中的电动机为何种接线方式?电动机干燥处理时为什么被监理叫停?应如何整改?

(3)电动机试运转中还应检查哪些项目?如何改变电动机的转向?

(4)到达现场的设备在检查验收合格后应如何管理?只能露天保管的设备应采取哪些措施?

标记 纠错
32.

某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给B公司。分包合同约定:电力变压器、配电柜等设备由A公司采购;灯具、开关、插座、管材和电线电缆等由B公司采购。

B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1),工期需150天,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程施工作业进度计划,缩短工期。B公司项目部按A公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。

在设备、材料到达施工现场后,B公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术交底,灯具类型及安装高度(见表2)。在施工质量的检查中,监理工程师发现单相三孔插座的保护接地线(PE)在插座间串联连接(如图1所示),相线与中性线利用插座本体的接线端子转接供电。监理工程师要求返工,使用连接器对插座的保护接地线、相线和中性线进行分路连接,施工人员按要求整改后通过验收。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷4

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷4

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷4

【问题】

1.B公司项目部编制的施工作业进度计划(见表1)为什么被A公司否定?优化后的进度计划工期缩短为多少天?

2.B公司采用自备电源作为施工用电时,应注意哪些问题?

3.本照明工程有多少个灯具外壳需要与保护导体连接?写出连接的要求。

4.图1中的插座接线会有什么不良后果?画出正确的插座保护接地线连接示意图。

标记 纠错
33.

某项目油品合成装置的两台费托反应器(核心设备)属于三类压力容器。建设单位与A公司签订了制造合同,在专用车间进行制造。在制造过程中,要求焊工持证上岗。然后与B公司签订了运输吊装施工承包合同,采用专用运输拖车从制造车间经过厂区道路,运输到反应器安装位置,再吊装到已预埋60个地脚螺栓的基础上,两台设备间距为18m。合同总价为1500万元。

B公司在现场组建了项目部代表公司履行合同,并结合实际情况与C公司签订了费托合成反应器运输分包合同。反应器分上、下两段,在现场的车间内分别制造完成后,先运输下段并吊装就位,再运输上段与下段组焊。运输距离约2km,途中5个转弯处需要加宽道路。两段规格技术参数见表2。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷4

C公司采用模块运输车把费托合成反应器上、下段顺利地运输到B公司指定位置,安全地移交给B公司;B公司组织安装和土建施工队进行了基础交接,采用桅杆起重机的起重方法圆满完成了吊装任务。根据工业安装工程施工质量验收统一要求,两台费托反应器安装划分为两个分项工程。

A公司项目部质量检验员和监理工程师在反应器分项工程质量验收记录上签字,验收合格。

【问题】

1.桅杆起重机吊装适用范围?吊装专项施工方案如何管理?

2.装卸运输作业现场应预先采取哪些措施?

3.费托合成反应器吊装前,设备基础地脚螺栓的中间交接验收有哪些要求?

4.焊工应持什么证?该工程是否需要监督检验?为什么?

5.阐明监督检验的主要工作内容?

标记 纠错
34.

某公司中标石化厂柴油加氢装置施工总承包项目,其中新氢压缩机2台,为对置式活塞机组,由电机通过减速箱驱动,进口压力为0.15MPa,出口压力为1.0MPa,飞轮兼作盘车器,设有手动盘车机构;压缩机转速3600rpm,散件到货,现场清洗组装。机组为联合基础,压缩机曲轴箱采用预埋活动地脚螺栓锚板的方式固定,减速箱和电动机则选用预留地脚螺栓孔方式安装固定。

在设备安装及厂房内配套管道安装前,设备安装综合队仔细查验了压缩机机组的基础,主要检查项目有基础的坐标位置、不同平面的标高、平面外形尺寸、凸台上平面外形尺寸、预埋活动地脚螺栓锚板的标高、预留地脚螺栓孔的中心线位置。安装工程师认为遗漏重要检查项目,要求安装队补充检查。

安装队就位压缩机曲轴箱,找平找正后,安装厚壁滑动轴瓦,用涂红丹的方式检查了瓦背与轴承座孔的接触情况;将清洗干净的曲轴轴颈涂上红丹,就位在下轴瓦上;扣上上轴瓦,在未拧紧螺栓时,检查上下轴瓦接合面。

在曲轴箱固定后,以曲轴箱为基准,安装盘车器、减速箱、电动机、中体、气缸、中冷器,待设备找正固定后,开始配管工作。工程师就设备配管进行了专项技术交底,强调了法兰密封面检查和无应力配管,着重交底了配管过程中应力监测的方法。

在压缩机单机空负荷试运行环节,试运行方案已获批准,试运行小组成立并完成了培训和交底,设立了警戒线,备好了应急物资,启动了冷却水系统、润滑油系统,一切正常后,屏蔽了仪表联锁机构,确认了电气系统,就准备开机,被工程师叫停,工程师出试运行小组在开机前遗漏了一项工作,并对后续的启动操作要求和运行时油压和温度检测合格标准进行了再次强调。

【问题】

1.安装工程师要求补测基础的哪些项目?

2.曲轴轴颈涂上红丹是检查哪个项目?如何检查上下轴瓦的接合面?合格标准是什么?

3.管道法兰密封面不得有哪些缺陷?应在什么状态下检验管道法兰与设备法兰的哪些参数?怎样监测设备位移?

4.试运行小组遗漏了哪项工作?后续的启动操作要求和运行时油压和温度监测合格标准是什么?

标记 纠错
35.

A 安装公司承包某大楼通风空调系统及空调设备智能监控系统施工。大楼的空调工程由 A 安装公司施工,合同约定:主要空调设备由 A 公司采购施工,主要监控设备有:监视控制器、电动调节阀、电动风阀驱动器、温度传感器(铂电阻型),电磁流量计由 A 公司购买,安装经业主同意分包给专业 B公司负责,最后由两家公司实施对空调系统及监控系统联动试运行调试。

为控制施工成本 A 公司项目部在制定监控设备采购计划未进行详细的市场调查,就确定了空调设备和监控设备分别由本地两家专业生产商供货,以缩短运输成本。B 公司项目部进场后,依据 A 公司提供的空调工程施工方案、空调工程施工进度计划(见表 2),设计单位提供的空调机组监控方案,编制了监控系统施工方案、监控系统施工进度计划。

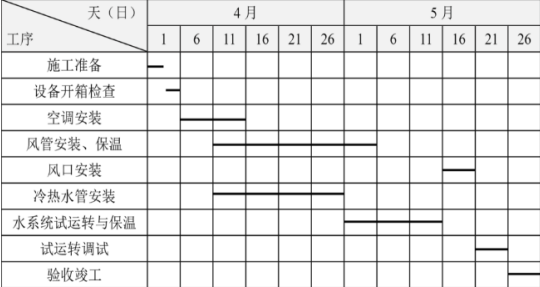

表 2 施工进度计划表

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷4

安装过程中发生了以下事件:

事件一:监控设备的供货商由于生产任务饱和,监控设备晚到 15 天,造成 B 公司窝工,B 公司向A 公司提起了工期和费用索赔,A 公司以监控设备供货商负全责为由要求 B 公司向供货商直接索赔。

事件二:为追回损失工期,A 公司要求 B 公司加快进度按期完工,赶工费用增加 5 万元。施工过程中 B 公司发现部分设计图纸存在错误,预留的安装位置存在误差造成 B 公司返工费用增加 1 万,B公司及时通知 A 公司报业主进行设计变更,B 按照变更后的要求施工,就以上事件 B 公司提出了索赔。

事件三:在对温度传感器的接线电阻进行测量时发现接线电阻达到了 3Ω,施工人员及时进行整改,电阻值满足要求后,完成监控设备安装。空调工程安装完成后,A、B 公司进行了空调系统及监控系统的联动试运行调试,空调工程和监控系统按合同要求竣工。

【问题】

1.A 公司应遵循怎样的施工成本控制原则?

2.设备采购中,应调查供货商的哪些能力?设备采购文件由哪几个文件组成?

3.事件一中 A 公司做法是否正确?说明理由。

4.结合事件一、二说明 B 公司按照索赔事件性质不同可以提出索赔的类型。

5.说明铂电阻型温度传感器接线电阻合格标准。电动风阀最迟哪天必须到货?电动风阀控制器安装前应进行哪些检验?

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34 35
00:00:00
暂停
交卷
