31.某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安装。按照合同约定施工工期为 145天,原计划8月15日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。进入11月份,各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。

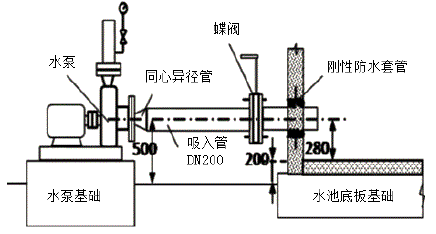

在进行消防验收时,消防部门对消防水泵安装提出异议,并下达整改通知单,实际安装如下图所示。

走廊中的VAV空调风管工作压力为300Pa,采用橡塑保温,保温完成后进行吊顶施工。
在进行电气检验批验收时,发现某型号电缆没有进场检验报告,于是进行了重新取样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电缆共有5000m,价值150万元。
下图为风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。

项目部针对上述质量问题,成立了调查组,进行了质量问题调查,写出了质量问题调查报告。
(1)消防水泵安装存在哪些质量问题?说明原因。
(2)走廊中的VAV空调风管属于哪种压力管道?吊顶中风管安装应进行哪些检验和试验?
(3)这批电缆应如何处置?是否构成质量事故,等级如何确定?这批电缆属于不合格品,截面不够直接影响使用安全,必须更换。由于不含施工费用,经济损失已经超过100万元,故属于一般质量事故。
(4)风管穿墙部位安装存在哪些错误?
(5)质量问题调查内容有哪些?
