当前位置:首页建筑工程一级建造师一建建设工程项目管理->2025一建《建设工程项目管理》自测模拟3

2025一建《建设工程项目管理》自测模拟3

卷面总分:100分 答题时间:120分钟 试卷题量:100题 练习次数:0次
单选题 (共70题,共70分)
1.

施工单位的生产安全事故应急预案经评审或论证后,应由()向本单位从业人员公布。

  • A. 施工单位所在地应急管理部门
  • B. 施工单位主要负责人
  • C. 施工单位法定代表人
  • D. 施工单位生产安全管理部门负责人
标记 纠错
2.

已知工作F有且仅有两项并行的紧后工作G和H,G工作的最迟开始时间为第12天,最早开始时间为第8天;H工作的最迟完成时间为第14天,最早完成时间为第12天;工作F与G、H的时间间隔分别为4天和5天,则F工作的总时差为( )天。

  • A. 0
  • B. 5
  • C. 7
  • D. 9
标记 纠错
3.

工程施工前,检验批的划分方案应由( )审核。

  • A. 施工单位
  • B. 建设单位
  • C. 项目监理机构
  • D. 设计单位
标记 纠错
4.

根据FIDIC《施工合同条件》,承包商向工程师发出申请工程接收证书通知的时间应在承包商认为工程即将竣工并做好接收准备日期前不少于( )日。

  • A. 14
  • B. 21
  • C. 28
  • D. 30
标记 纠错
5.

某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3天、5天、4天、3天,3天、4天、4天、2天和4天、3天、3天、4天,则流水施工工期为( )天。

  • A. 20
  • B. 21
  • C. 22
  • D. 23
标记 纠错
6.

某工程单代号搭接网络计划中工作B、D、E之间的搭接关系和时间参数如下图所示。工作D和工作E的总时差分别为6天和2天,则工作B的总时差为( )天。

一建建设工程项目管理,章节练习,基础复习,重点知识

  • A. 3
  • B. 8
  • C. 9
  • D. 12
标记 纠错
7.

通过缩短某些工作的持续时间对施工进度计划进行调整的方法,其主要特点是( )。

  • A. 增加网络计划中的关键线路
  • B. 不改变工作之间的先后顺序关系
  • C. 增加工作之间的时间间隔
  • D. 不改变网络计划中的非关键线路
标记 纠错
8.

根据网络计划时间参数计算得到的工期称之为( )。

  • A. 计划工期
  • B. 计算工期
  • C. 要求工期
  • D. 合理工期
标记 纠错
9.

单代号搭接网络计划中,关键线路的特点是线路上的( )。

  • A. 关键工作总时差之和最大
  • B. 工作时距之和最小
  • C. 相邻工作无混合搭接关系
  • D. 相邻工作时间间隔为零
标记 纠错
10.

工程质量统计分析中,寻找影响质量主次因素的有效方法是( )。

  • A. 调查表法
  • B. 控制图法
  • C. 排列图法
  • D. 相关图法
标记 纠错
11.

关于特种作业人员应具备条件的说法,正确的是( )。

  • A. 具有初中及以上文化程度
  • B. 必须为男性
  • C. 连续从事特种工作10年以上
  • D. 年满16周岁且不超过国家法定退休年龄
标记 纠错
12.

根据《标准施工招标文件》,关于承包人提出索赔期限的说法,正确的是( )

  • A. 按照合同约定接受竣工付款证书后,仍有权提出工程接收证书颁发前发生的索赔
  • B. 按照合同约定接受竣工验收证书后,无权提出工程接收证书颁发后发生的索赔
  • C. 按照合同约定提交的最终结清申请书中,只限于提出工程接收证书颁发前发生的索赔
  • D. 按照合同约定提交的最终结清申请书中,只限于提出工程接收证书颁发后发生的索赔
标记 纠错
13.

根据《质量管理体系基础和术语》,循证决策原则要求施工企业质量管理时应基于( )做出相关决策。

  • A. 与相关方的关系
  • B. 满足顾客的要求
  • C. 功能连贯的过程组成的体系
  • D. 数据和信息的分析和评价
标记 纠错
14.

某土石方工程实行混合计价,其中土方工程实行总价包干,包干价14万元,石方工程实行单价合同相关的工程量和价格资料如下表,则该工程结算款为( )万元。

一建建设工程项目管理,内部冲刺,一级建造师《建设工程项目管理》

  • A. 50.0
  • B. 47.6
  • C. 48.3
  • D. 50.7
标记 纠错
15.

在工程项目开工前,监督机构接受建设单位有关建设工程质量监督的申报手续,并对有关文件进行审查,审查合格后签发( )。

  • A. 质量监督文件
  • B. 施工许可证
  • C. 质量监督报告
  • D. 监督计划方案
标记 纠错
16.

关于项目资本金的说法,正确的是( )。

  • A. 项目资本金是债务性资金
  • B. 项目法人承担项目资本金的利息
  • C. 投资者可抽回项目资本金
  • D. 投资者可转让项目资本金
标记 纠错
17.

根据《建设工程项目管理规范》,项目管理规划应包括的内容有( )。

  • A. 项目管理规划大纲和项目管理策划
  • B. 项目管理策划和项目管理实施规划
  • C. 项目管理配套策划和项目管理实施规划
  • D. 项目管理规划大纲和项目管理实施规划
标记 纠错
18.

在下列施工组织方式中,施工现场的组织、管理比较简单的组织方式是( )。

  • A. 平行施工
  • B. 依次施工
  • C. 搭接施工
  • D. 流水施工
标记 纠错
19.

工程开工前,应由( )主持召开工程设计交底会议。

  • A. 设计单位
  • B. 施工单位
  • C. 建设单位
  • D. 监理单位
标记 纠错
20.

( )是项目管理的重要工具,强调每一项工作需要由谁负责,表明每个人在整个项目中的角色地位。

  • A. 项目管理职能分工表
  • B. 工作矩阵
  • C. 责任矩阵
  • D. 组织分工
标记 纠错
21.

下列工程质量事故中,属于技术原因引发的质量事故是( )。

  • A. 检测仪器设备管理不善而失准引起的质量事故
  • B. 采用了不适宜的施工工艺引发的质量事故
  • C. 质量管理措施落实不力引起的质量事故
  • D. 社会上存在的弊端和不良风气的质量事故
标记 纠错
22.

根据《标准施工招标文件》,除专用合同条款另有约定外,( )应按专用合同条款约定进行工程及工程设备试运行,( )承担全部试运行费用。

  • A. 发包人,承包人
  • B. 监理人,发包人
  • C. 监理人,承包人
  • D. 承包人,承包人
标记 纠错
23.

根据《标准施工招标文件》,下列索赔事件中,可补偿工期、费用和利润的是( )。

  • A. 异常恶劣气候的条件导致工期延误
  • B. 因发包人违约导致承包人暂停施工
  • C. 发包人的原因导致试运行失败,且承包人采取措施保证试运行合格
  • D. 发包人原因造成承包人人员工伤事故
标记 纠错
24.

关于《项目管理知识体系指南(PMBOK)》中项目管理的说法,正确的是( )。

  • A. 项目管理是指单一项目管理
  • B. 多项目管理分为项目群管理和项目组合管理
  • C. 项目组合管理是指组织为实现战略目标、获得收益而以一种综合协调方式对一组相关项目进行的管理
  • D. 项目组合中的项目或项目群之间需相互关联或直接相关
标记 纠错
25.

参照《企业职工伤亡事故分类》GB-6441-1986,安全风险等级划分为较大风险,用( )表示。

  • A. 红色
  • B. 蓝色
  • C. 黄色
  • D. 橙色
标记 纠错
26.

( )是智能建造的重要支撑和核心内容。

  • A. 减少对人的依赖
  • B. 数智化管控平台和建筑机器人
  • C. 物联网
  • D. 新型组织方式
标记 纠错
27.

监理应于开工日期( )天前向承包人发出开工通知书。

  • A. 7
  • B. 10
  • C. 14
  • D. 28
标记 纠错
28.

建设工程施工进度计划系统中,用来确定各单位工程及全工地性工程的施工期限及开竣工日期,进而确定各类资源、设备、设施数量及能源、交通需求量的进度计划是( )。

  • A. 施工总进度计划
  • B. 单位工程施工进度计划
  • C. 施工准备工作计划
  • D. 分部分项工程进度计划
标记 纠错
29.

下列双代号网络图中,存在的绘图错误有( )。

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》自测模拟3

  • A. 编号顺序混乱
  • B. 有逆向箭线
  • C. 有多余虚工作
  • D. 多个起点节点
标记 纠错
30.

质量管理活动中检验不严引起质量事故,质量事故发生的原因是( )。

  • A. 技术
  • B. 社会、经济原因
  • C. 人为事故
  • D. 管理
标记 纠错
31.

关于工程成本会计核算、业务核算和统计核算区别和联系的说法,正确的是( )。

  • A. 会计核算是对已发生的经济活动进行核算,而业务核算和统计核算还可对正在进行的经济活动进行核算
  • B. 业务核算是价值核算,会计核算的范围比业务核算的范围更广
  • C. 统计核算和会计核算必须用货币计量,业务核算可以用实物量或劳动量计量
  • D. 统计核算是利用会计核算和业务核算的资料,把数据按统计方法加以系统管理,发现企业生产经营活动的规律
标记 纠错
32.

关于施工现场围挡设计的说法,正确的是( )。

  • A. 围挡高度在施工现场隔断设置应相同
  • B. 市区主要路段的围挡高度不得低于1.5m
  • C. 施工现场实行封闭式管理采用硬质围挡
  • D. 市容景观路段的围挡高度不得低于2m
标记 纠错
33.

( )是工程项目成本控制和考核的基本依据。

  • A. 控制成本
  • B. 计划成本
  • C. 损失成本
  • D. 质量成本
标记 纠错
34.

下列风险控制方法中,属于第一类危险源控制方法的是( )。

  • A. 建立健全危险源管理规章制度
  • B. 限制能量和隔离危险物质
  • C. 加强危险源的日常管理、定期检查
  • D. 加强员工的安全意识教育
标记 纠错
35.

下列关于企业合规管理的说法,错误的是( )。

  • A. 合规行为准则是最重要、最基本的合规制度,是其他合规制度的基础和依据
  • B. 企业合规管理原则为独立性原则、适用性原则和全面性原则
  • C. 企业可结合发展需要建立权责清晰的合规治理结构,在决策、管理、执行三个层级上划分相应的合规管理责任
  • D. 负责指导监督中央企业合规管理工作的是国家发展改革委员会
标记 纠错
36.

关于施工材料费控制的说法,正确的是( )。

  • A. 主要控制材料的采购价格
  • B. 应由施工作业者包干控制
  • C. 应遵循“量价分离”原则
  • D. 主要是定额控制
标记 纠错
37.

施工现场内临时消防车道与在建工程的距离不宜小于( )m。

  • A. 3
  • B. 4
  • C. 5
  • D. 10
标记 纠错
38.

质量控制点是指为保证作业过程质量而确定的( )、关键部位或薄弱环节。

  • A. 重点流程
  • B. 重点结果
  • C. 重点控制对象
  • D. 重点质检手段
标记 纠错
39.

关于生产安全事故应急预案的说法,正确的是( )。

  • A. 施工单位应急预案应由施工单位主要负责人签署公布
  • B. 建筑施工单位应至少每年组织一次生产安全事故应急预案演练
  • C. 事故风险单一、危险性小的企业,可只编制专项应急预案
  • D. 施工单位应急预案的评审人员应具备正高级职称
标记 纠错
40.

下列质量检查内容中,可通过目测法中“照”的手段检查的是( )。

  • A. 油漆的光滑度
  • B. 内墙抹灰的大面是否平直
  • C. 混凝土的强度是否符合要求
  • D. 管道井内管线、设备安装质量
标记 纠错
41.

某施工项目的成本指标如下,动态比率法进行成本分析时,第四季度的基期指数是( )。

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》自测模拟3

  • A. 109.83
  • B. 115.13
  • C. 122.48
  • D. 141.01
标记 纠错
42.

施工企业安全生产责任制度应当覆盖的范围是( )。

  • A. 纵向从最高管理者到专职安全生产管理人员,横向涵盖各职能部门
  • B. 纵向从最高管理者到专职安全生产管理人员,横向涵盖各项目负责人
  • C. 纵向从最高管理者到班组长和岗位人员,横向涵盖各职能部门
  • D. 纵向从最高管理者到班组长和岗位人员,横向涵盖各项目负责人
标记 纠错
43.

《卓越绩效评价准则》的实质是一种( )评价。

  • A. 标准化导向
  • B. 符合性
  • C. 合格性
  • D. 成熟度
标记 纠错
44.

评价和诊断工程质量管理体系的有效性,一般由( )进行。

  • A. 项目监理单位
  • B. 项目管理的总组织者
  • C. 项目咨询单位
  • D. 第三方认证机构
标记 纠错
45.

成本计划编制过程中,可按( )编制“时间-成本累积曲线”成本计划。

  • A. 工程实施阶段
  • B. 成本组成
  • C. 项目结构
  • D. 工程量清单
标记 纠错
46.

某工程中期检查时,已完工作预算费用820万元,计划工作预算费用为800万元,已完工作实际费用为860万元,则中期检查时,该工程费用绩效指标为( )。

  • A. 1.025
  • B. 0.930
  • C. 1.075
  • D. 0.953
标记 纠错
47.

当立网用于龙门架、物料提升架及井架的封闭防护时,四周边绳应与支撑架贴紧,边绳的断裂张力不得小于( )kN,系绳应绑在支撑架上,间距不得大于( )。

  • A. 2,450mm
  • B. 2,750mm
  • C. 3,450mm
  • D. 3,750mm
标记 纠错
48.

不能激励承包人努力降低成本和缩短工期的合同形式是( )。

  • A. 成本加浮动酬金合同
  • B. 成本加固定酬金合同
  • C. 目标成本加奖罚合同
  • D. 成本加固定百分比酬金合同
标记 纠错
49.

《企业安全生产费用提取和使用管理办法》中,建设工程施工企业安全生产费用不应用于以下支出的有( )。

  • A. 完善、改造和维护安全防护设施设备
  • B. 现场技术装备、设施配置及维护保养
  • C. 开展施工现场重大危险源检测、评估、监控
  • D. 安全生产检查、评估评价
标记 纠错
50.

根据《建筑工程施工组织设计规范》,重点、难点分部(分项)工程的施工方案应由施工单位技术部门组织相关专家评审,终由( )批准。

  • A. 项目负责人
  • B. 施工单位技术负责人
  • C. 施工单位负责人
  • D. 项目技术负责人
标记 纠错
51.

根据《标准施工招标文件》,担保金额在担保有效期内随着工程款支付可以逐期减少的担保是( )。

  • A. 投标担保
  • B. 履约担保
  • C. 预付款担保
  • D. 支付担保
标记 纠错
52.

某焊接作业由甲、乙、丙、丁四名工人操作,为评定各工作的焊接质量,共抽检100个焊点,抽检结果如下表。根据表中数据,各工人焊接质量由好至差的排序是( )。

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》自测模拟3

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》自测模拟3

  • A. 甲→乙→丙→丁
  • B. 乙→甲→丙→丁
  • C. 丁→乙→甲→丙
  • D. 乙→甲→丁→丙
标记 纠错
53.

对于现场使用的塔式起重机及有特殊安全要求的设备,投入使用前,必须经当地( )鉴定,符合要求并办好相关手续后方允许投入使用。

  • A. 公安部门
  • B. 劳动安全部门
  • C. 法定计量部门
  • D. 上级安全主管部门
标记 纠错
54.

关于CM承包模式的说法,正确的是( )。

  • A. 使工程项目实现有条件的“边设计,边施工”
  • B. 在工程设计全部结束之后,进行施工招标
  • C. CM模式适用于实施周期短的大型复杂工程
  • D. 所有分包不须通过招标的方式展开竞争
标记 纠错
55.

某项目进行到第6个月时累计费用偏差为 -300万元,费用绩效指数为0.9,进度偏差为200万元,由此可以判断该项目的状态是( )。

  • A. 进度绩效指数大于1,进度提前
  • B. 进度绩效指数小于1,进度延迟
  • C. 第6个月费用超支,进度延误
  • D. 前6个月费用节约,进度提前
标记 纠错
56.

根据《关于完善建设工程价款结算有关办法的通知》(财建[2022]183号),政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的( )。

  • A. 70%
  • B. 80%
  • C. 85%
  • D. 90%
标记 纠错
57.

关于加强建筑垃圾的回收再利用,下列说法错误的是( )。

  • A. 力争建筑垃圾的再利用和回收率达到30%
  • B. 建筑物拆除产生的废弃物的再利用和回收率大于40%
  • C. 对于碎石类、土石方类建筑垃圾,力争再利用率大于60%
  • D. 对于碎石类、土石方类建筑垃圾,可采用地基填埋、铺路等方式提高再利用率
标记 纠错
58.

某工程网络计划中,工作M的持续时间是1天,最早第4天开始,工作M的两个紧后工作的最迟开始时间分别为第7天和第9天,工作M的总时差是( )天。

  • A. 2
  • B. 1
  • C. 3
  • D. 5
标记 纠错
59.

某工程有3个施工过程,分3个施工段组织固定节拍流水施工,流水节拍为2天。各施工过程之间存在2天的工艺间歇时间,则流水施工工期为( )天。

  • A. 10
  • B. 12
  • C. 14
  • D. 16
标记 纠错
60.

下列质量管理数据统计方法中,采用ABC分类管理法的是( )。

  • A. 排列图法
  • B. 分层法
  • C. 直方图法
  • D. 因果分析法
标记 纠错
61.

下列财产损失和人身伤害事件中,属于第三者责任险赔偿范围的是( )。

  • A. 项目承包商在施工工地的财产损失
  • B. 项目承包商职工在施工工地的人身伤害
  • C. 发包人外聘员工在施工工地的人身伤害
  • D. 发包人、承包商以外的第三者因工程实施而蒙受人身伤亡、疾病或财产损失
标记 纠错
62.

下列施工质量缺陷问题可不做处理的是( )。

  • A. 混凝土出现0.4mm宽裂隙
  • B. 混凝土采用了安定性不合格的水泥
  • C. 预应力构件张拉系数不满足设计要求
  • D. 混凝土现浇楼面平整度偏差10mm
标记 纠错
63.

采用集成项目交付(IPD)模式时,工程参建各方需要在( )阶段共同确定项目目标成本。

  • A. 标准设计
  • B. 策划
  • C. 详细设计
  • D. 施工
标记 纠错
64.

( )适用于需要定量化考核且考核周期长的企业,要求企业具有明确的成本管理目标,健全的成本管理流程。

  • A. 360°反馈法
  • B. 关键绩效指标
  • C. PDCA管理循环法
  • D. 平衡积分卡
标记 纠错
65.

某分部工程双代号网络计划如图(单位:天)。若计划工期等于计算工期,关于工作时间参数的说法正确的是( )。

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》自测模拟3

  • A. 工作A2的自由时差是1天
  • B. 工作B2的最迟完成时间是第8天
  • C. 工作C2的总时差是1天
  • D. 工作B3的最早开始时间是第7天
标记 纠错
66.

根据《标准施工招标文件》,对承包人提出索赔的处理程序,正确的是( )。

  • A. 发包人应在作出索赔处理答复后28天内完成赔付
  • B. 承包人不接受索赔处理结果的,按监理人的决定办理
  • C. 监理人答复承包人处理结果的期限是收到索赔通知书后28天内
  • D. 发包人在承包人接受竣工付款证书后不再接受任何索赔通知书
标记 纠错
67.

应用控制图法分析建筑产品生产过程是否处于稳定状态时,可判定为异常情形的是( )。

  • A. 中心线一侧出现七点链
  • B. 中心线两侧有6点连续下降
  • C. 连续11点中有6点在中心线一侧
  • D. 中心线两侧有5点连续上升
标记 纠错
68.

根据《建设工程施工专业分包合同(示范文本)》,关于专业工程分包人责任和义务的说法,正确的是( )。

  • A. 负责施工现场的管理工作,与同一施工现场的其他分包人做好配合协调工作
  • B. 已竣工分包工程未交付前,分包人应负责已完分包工程的成品保护工作
  • C. 就分包范围内的工作,分包人根据需要可与发包人直接联系
  • D. 分包人征得发包人的同意,可以将其承包的工程转包给他人
标记 纠错
69.

关于双代号网络计划关键线路的说法,正确的是( )。

  • A. 一个网络计划可能有几条关键线路
  • B. 在网络计划执行中,关键线路始终不会改变
  • C. 关键线路是总的工作持续时间最短的线路
  • D. 关键线路上的工作总时差为零
标记 纠错
70.

根据九部委联合发布的《标准设备采购招标文件》,买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本一份并经审核无误后28日内,向卖方支付合同价格的( )。

  • A. 5%
  • B. 10%
  • C. 20%
  • D. 25%
标记 纠错
多选题 (共30题,共30分)
71.

关于分部分项工程成本分析,下列说法正确的有( )。

  • A. 分部分项成本分析是施工项目成本分析的基础
  • B. 必须对施工项目所有的分部分项进行成本分析
  • C. 分部分项成本分析的方法是进行实际成本与目标成本比较
  • D. 分部分项成本分析的对象为已完分部分项工程
  • E. 对主要的分部分项工程要做到从开工到竣工进行系统的成本分析
标记 纠错
72.

某双代号网络计划如下图,关于工作时间参数的说法,正确的有( )。

工程项目组织与管理,真题专项训练,工程项目进度管理

  • A. 工作B的最迟完成时间是第8天
  • B. 工作C的最迟开始时间是第7天
  • C. 工作F的自由时差是1天
  • D. 工作G的总时差是2天
  • E. 工作H的最早开始时间是第13天
标记 纠错
73.

根据《建设工程监理规范》,专业监理工程师应履行的职责有( )。

  • A. 审批监理实施细则
  • B. 组织审核分包单位资质
  • C. 检查进场的工程材料、构配件、设备的质量
  • D. 处置发现的质量问题和安全事故隐患
  • E. 参与工程变更的审查和处理
标记 纠错
74.

FIDIC《设计采购施工(EPC)交钥匙工程合同条件》的特征有( )。

  • A. 招标文件应提供详细的施工图纸
  • B. 承包商应负责建成设施的长期商业运营
  • C. 业主承担全部“不可预见的困难”风险
  • D. 采用总价合同计价模式
  • E. 业主委派“业主代表”负责管理合同
标记 纠错
75.

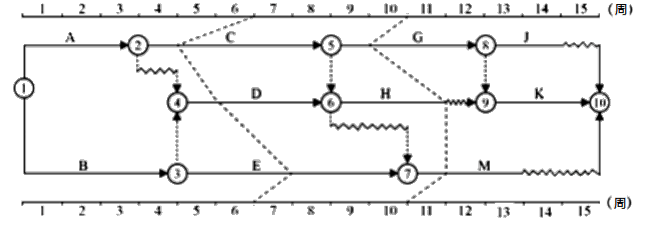

双代号时标网络计划如下图所示,关于时间参数及关键线路的说法,正确的有( )。

土木建筑目标控制,历年真题,2020年监理工程师《目标控制(土木建筑)》真题

  • A. A工作的总时差为1,自由时差为0
  • B. C工作的总时差为0,自由时差为0
  • C. B工作的总时差为1,自由时差为1
  • D. H工作的最早完成时间为9,最迟完成时间为9
  • E. ①→②→④→⑥→⑦→⑧→⑨→11是关键线路
标记 纠错
76.

在工程施工中,总监理工程师应及时签发工程暂停令的情形有( )。

  • A. 建设单位要求暂停施工经论证没必要暂停的
  • B. 施工单位未按审查通过的工程设计文件施工的
  • C. 施工单位拒绝项目监理机构管理的
  • D. 施工单位违反工程建设强制性标准的
  • E. 施工单位存在较大质量、安全事故隐患的
标记 纠错
77.

根据《建设工程项目管理规范》,项目管理规划大纲的内容包括( )。

  • A. 项目质量管理
  • B. 项目总体工作安排
  • C. 设计与技术措施
  • D. 项目收尾管理
  • E. 风险管理计划
标记 纠错
78.

智能建造应以实现( )为核心。

  • A. 数字化集成设计
  • B. 建筑信息模型(BIM)
  • C. 人工智能
  • D. 精益化生产施工
  • E. 工业化组织管理
标记 纠错
79.

《质量管理体系 要求》GB/T 19001—2016中的三大过程分别是( )。

  • A. 领导导向过程
  • B. 顾客导向过程
  • C. 支持过程
  • D. 管理过程
  • E. 分析过程
标记 纠错
80.

根据《建设工程项目管理规范》,关于项目风险管理计划的说法,正确的有( )。

  • A. 组织的风险管理制度是重要内容
  • B. 经批准后在实施过程中不得修改
  • C. 应在项目开工前编制完成
  • D. 招标文件与工程合同是重要的编制依据
  • E. 内容包括必需的资源和费用预算
标记 纠错
81.

根据《绿色建造技术导则(试行)》通知,建设单位应在工程立项阶段组织编制项目绿色策划方案,绿色策划方案包括( )。

  • A. 绿色设计策划
  • B. 绿色施工策划
  • C. 绿色投资策划
  • D. 绿色管理策划
  • E. 绿色交付策划
标记 纠错
82.

施工责任成本由( )组成。

  • A. 人工费
  • B. 施工机具使用费
  • C. 利润
  • D. 间接费
  • E. 税金
标记 纠错
83.

关于建设工程项目成本控制的说法,错误的有( )。

  • A. 施工成本管理体系由社会有关组织进行评审和认证
  • B. 管理行为控制程序是进行成本过程控制的重点
  • C. 管理行为控制过程是为规范项目成本管理行为而制定的约束和激励体系
  • D. 管理行为控制程序和指标控制程序是相互独立的
  • E. 管理行为控制程序是项目施工成本结果控制的主要内容
标记 纠错
84.

依据事故类型的统计,( )属于建筑施工生产常见的危险源。

  • A. 高处坠落
  • B. 物体打击
  • C. 坍塌倾覆
  • D. 机械伤害
  • E. 爆炸
标记 纠错
85.

促进工程项目物的本质安全的主要控制措施有( )。

  • A. 实施合理的施工组织设计
  • B. 开展预先危险性分析
  • C. 落实安全风险分级管控和隐患排查治理双重预防机制
  • D. 严把设备、设施使用前的验收
  • E. 合理布局施工现场平面
标记 纠错
86.

某工程双代号时标网络计划执行至第6周末和第10周末检查进度时,实际进度前锋线如下图所示。下列分析结论中,正确的有( )。

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》自测模拟3

  • A. 第6周末检查进度时,工作D拖后1周,影响工期1周
  • B. 第10周末检查进度时,工作G拖后1周,不影响工期
  • C. 第6周末检查进度时,工作C拖后2周,影响工期2周
  • D. 第6周末检查进度时,工作E提前1周,不影响工期
  • E. 第10周末检查进度时,工作H已提前完成,不影响工期
标记 纠错
87.

全面质量管理的基础工作包括( )。

  • A. 标准化工作
  • B. 计量和理化工作
  • C. 多样性的管理方法
  • D. 质量信息工作
  • E. 质量教育工作与质量责任制
标记 纠错
88.

下列建设工程资料中,可以作为施工质量事故处理依据的有( )。

  • A. 法律法规
  • B. 工程竣工报告
  • C. 合同文件
  • D. 工程建设标准
  • E. 企业内部管理制度
标记 纠错
89.

根据《生产安全事故报告和调査处理条例》,下列事故中,县级人民政府应当自收到事故调查报告之日起15日内做出批复的有( )。

  • A. 无人员死亡的较大事故
  • B. 直接经济损失较小的重大事故
  • C. 造成人员伤亡的一般事故
  • D. 特别重大事故
  • E. 未造成人员伤亡的一般事故
标记 纠错
90.

建设工程组织流水施工时,划分施工段的原则有( )。

  • A. 每个施工段要有足够工作面
  • B. 施工段数要满足合理组织流水施工要求
  • C. 施工段界限要尽可能与结构界限相吻合
  • D. 同一专业工作队在不同施工段的劳动量必须相等
  • E. 施工段必须在同一平面内划分
标记 纠错
91.

混凝土工程的清单综合单价1000元/m^3,按月结算,进度数据如下表。按挣值法计算,3月末已完工作实际费用(ACWP)是9790千元。该工程3月末参数或指标正确的有( )。

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》自测模拟3

  • A. 已完工作预算费用(BCWP)是9100千元
  • B. 进度偏差(SV)是-1600千元
  • C. 费用绩效指数(CPI)是0.85
  • D. 计划工作预算费用(BCWS)是10700千元
  • E. 费用偏差(CV)是-690千元
标记 纠错
92.

关于施工总承包合同中费用控制条款的说法,正确的有( )。

  • A. 发包人签发进度款支付证书,表明发包人已接受了承包人完成的相应工作
  • B. 承包人可以使用预付款修建临时工程、组织施工队进场
  • C. 发包人在收到预付款催告通知后7天内仍未支付的,承包人有权暂停施工
  • D. 发包人应在进度款支付证书签发后28天内完成支付
  • E. 发包人在工程款中逐期扣回预付款后,预付款担保额度应相应减少
标记 纠错
93.

根据NEC《工程施工合同》,关于合同风险预警机制“早期警告”的说法,正确的有( )。

  • A. 项目经理遇有风险事件可以向对方发出早期警告
  • B. 承包商可以提出召开早期警告会议
  • C. 承包商负责记录早期警告会议建议或决定
  • D. 雇主主持早期警告会议
  • E. 地方行政机关代表可以受邀参加早期警告会议
标记 纠错
94.

选择施工合同计价方式应考虑的因素有( )。

  • A. 承包人的资质等级和管理水平
  • B. 项目监理机构人数和人员资格
  • C. 招标时设计文件已达到的深度
  • D. 项目本身的复杂程度
  • E. 工期紧迫程度
标记 纠错
95.

根据《标准施工招标文件》,属于工程变更范围的有( )。

  • A. 改变工程的基线、标高、位置和尺寸
  • B. 将自行施工的项目分包给专业分包商施工
  • C. 增减合同中约定的工程量
  • D. 改变工程的时间安排或实施顺序
  • E. 追加额外的工作
标记 纠错
96.

根据《建筑工程施工质量验收统一标准》,单位工程质量验收合格应符合的规定有( )。

  • A. 所含分部工程的质量均应验收合格
  • B. 质量控制资料应完整
  • C. 观感质量应符合要求
  • D. 建设单位已按合同约定支付工程款
  • E. 主要使用功能的抽查结果应符合相关专业质量验收规范的规定
标记 纠错
97.

下列数理统计方法中可以用来寻找质量问题原因的方法有( )。

  • A. 分层法
  • B. 直方图法
  • C. 排列图法
  • D. 因果分析法
  • E. 控制图法
标记 纠错
98.

关于合同价款纠纷的处理,下列说法正确的有( )。

  • A. 发包人要求承包人垫资施工但双方对垫资没有约定的,垫资部分按工程欠款处理
  • B. 发包人要求承包人垫资,但双方对垫资利息虽未约定,但承包人提出支付利息请求的,应予支持
  • C. 施工合同无效但建设工程验收合格的,可按合同对工程价款的约定折价补偿承包人
  • D. 当事人约定按照固定价结算工程价款,一方当事人请求对建设工程造价进行鉴定的,人民法院予以支持
  • E. 招投标双方另行签订施工合同约定的工程价款与中标合同金额不一致的,应按照中标合同确定权利义务
标记 纠错
99.

关于工作自由时差的说法,正确的有( )。

  • A. 自由时差等于该工作和其紧后工作之间间隔时间的最小值
  • B. 自由时差等于其紧后工作最早开始时间和该工作最早完成时间的最小差值
  • C. 自由时差是影响紧后工作但不影响总工期的机动时间
  • D. 双代号时标网络计划中,自由时差等于其和紧后工作间最短的波形线长度值
  • E. 自由时差的值等于其最迟开始时间和其最早开始时间的差值
标记 纠错
100.

根据《建设工程施工专业分包合同(示范文本)》,下列工作中,属于分包人的工作有( )。

  • A. 对分包工程进行深化设计、施工、竣工和保修
  • B. 负责已完分包工程的成品保护工作
  • C. 向监理人提供进度计划及进度统计报表
  • D. 为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用
  • E. 直接履行监理工程师的工作指令
标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70
多选题
71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100
00:00:00
暂停
交卷
