当前位置:首页建筑工程二级建造师二建市政工程实务->2025年二建《市政实务》真题精选(5月10日)

2025年二建《市政实务》真题精选(5月10日)

卷面总分:32分 答题时间:150分钟 试卷题量:32题 练习次数:0次
单选题 (共19题,共19分)
1.

桥梁的附属设施不包括()。

  • A. 桥面铺装
  • B. 防撞栏杆
  • C. 伸缩缝
  • D. 支座
标记 纠错
2.

不做严密性的()。

  • A. 湿陷性黄土雨水管
  • B. 湿陷性黄土污水管
  • C. 黏土地区雨水管
  • D. 黏土地区污水管
标记 纠错
3.

项目投标实施的成本管理工作是()。

  • A. 成本预测
  • B. 成本核算
  • C. 成本计划
  • D. 成本分析
标记 纠错
4.

工程降水深度不限的是()。

  • A. 真空井点
  • B. 辐射井点
  • C. 管井
  • D. 喷射井点
标记 纠错
5.

直埋蒸汽管道的焊缝应是用()检测。

  • A. 超声
  • B. 射线
  • C. 磁粉
  • D. 渗透
标记 纠错
6.

改性沥青混合面层应采取()方式振动压实。

  • A. 高频率,高振幅
  • B. 高频率,低振幅
  • C. 低频率,低振幅
  • D. 低频率,高振幅
标记 纠错
7.

关于路基土主要性能参数的说法、正确的是()。

  • A. 含水率是土中水的质量与土体质量之比
  • B. 土的孔隙比不可能大于1
  • C. 塑性指数是土的液限与塑限之差值
  • D. 液性指数大于0,代表土体坚硬
标记 纠错
8.

关于密集预制桩群的沉桩顺序正确的是()。

  • A. 由中间向四周对称施打
  • B. 根据设计标高,先浅后深
  • C. 根据桩的规格,先小后大
  • D. 根据桩的规格先短后长
标记 纠错
9.

组织工程竣工预验收的是()。

  • A. 建设单位
  • B. 监理单位
  • C. 施工单位
  • D. 设计单位
标记 纠错
10.

关于喷射混凝土施工的说法,错误的是()。

  • A. 喷射机供料应连续均匀
  • B. 喷射混凝土应分段分层施工
  • C. 喷射混凝土应自下而上施工
  • D. 后一层喷射应在前一层初凝前施工
标记 纠错
11.

起到减振作用和使用寿命长的是()。

  • A. 弹簧支架
  • B. 导向支架
  • C. 滑动支架
  • D. 滚动支架
标记 纠错
12.

下图中有()条关键线路。

二建市政工程实务,历年真题,2025年二建《市政实务》真题精选(5月10日)

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
13.

后张预应力混凝土梁施加预应力后,孔道压浆前,在预制场内允许移运()次。

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
14.

下列软土地基加固方法中,施工时对周边建(构)筑物及地下管线影响最小的是( )

  • A. 劈裂注浆
  • B. 三轴水泥土搅拌
  • C. 三重管高压喷
  • D. 排水固结
标记 纠错
15.

海绵城市截污净化设施不包括()。

  • A. 透水砖铺装
  • B. 植被缓冲带
  • C. 人工土壤渗滤
  • D. 弃流池
标记 纠错
16.

下列管线中,可利用管廊本体结构纳入综合管廊的是()。

  • A. 给水
  • B. 雨水
  • C. 污水
  • D. 供热
标记 纠错
17.

不锈钢内衬法可用于()管道修复。

  • A. 给水
  • B. 污水
  • C. 雨水
  • D. 燃气
标记 纠错
18.

有限空间作业必须严格执行()原则。

  • A. 先通风、再作业、再检测
  • B. 先检测、再通风、再作业
  • C. 先通风、再检测、再作业
  • D. 先检测、再作业、再通风
标记 纠错
19.

关于施工现场生活设施的说法,错误的是()。

  • A. 施工现场生活区应与作业区隔离
  • B. 施工现场设置固定的淋浴室和厕所
  • C. 宿舍内配备电饭煲、电炉等器具
  • D. 现场宿舍人均使用面积2.5㎡以上
标记 纠错
多选题 (共10题,共10分)
20.

道路基层主要性能指标不包括( )。

  • A. 结构强度
  • B. 抗滑性
  • C. 水稳定性
  • D. 结构刚度
  • E. 抗冻性
标记 纠错
21.

土工合成材料用于路堤加筋时,作用有( )。

  • A. 提高稳定性
  • B. 减少不均匀沉降
  • C. 排水
  • D. 过滤
  • E. 防冲刷
标记 纠错
22.

混凝土拌合物浇筑施工的全部时间不应超初凝时间,这里的全部时间包括( )时间。

  • A. 运输
  • B. 浇筑
  • C. 施工间歇
  • D. 抹面
  • E. 养护
标记 纠错
23.

施工合同文件的组成()。

  • A. 投标文件
  • B. 立项审批文件
  • C. 合同协议
  • D. 招标文件
  • E. 中标通知书
标记 纠错
24.

大体积混凝土出现沉陷裂缝的主要原因()。

  • A. 过早拆除模板支架
  • B. 支架地基承载不足
  • C. 支架变形
  • D. 冬期施工
  • E. 选用低水化热水泥
标记 纠错
25.

燃气直埋钢管沿线应设置的标志物()。

  • A. 警示带
  • B. 示踪线
  • C. 转角桩
  • D. 里程桩
  • E. 警示牌
标记 纠错
26.

管道修复中,将浸渍树脂的软管置入管道内,可采用()固化形成内衬。

  • A. 热水
  • B. 蒸汽
  • C. 干燥
  • D. 红外光
  • E. 紫外光
标记 纠错
27.

市政公用工程施工测量主要内容包括()。

  • A. 交接桩及验线
  • B. 施工控制网建立
  • C. 孔隙水压监测
  • D. 测量仪器管理
  • E. 竣工测量
标记 纠错
28.

()人员要持特种作业资格证。

  • A. 起重机操作员
  • B. 司索工
  • C. 信号工
  • D. 安全员
  • E. 机修员
标记 纠错
29.

在燃气设施保护范围内,禁止从事的活动有()。

  • A. 爆破作业
  • B. 取土作业
  • C. 放置易燃物
  • D. 动用明火
  • E. 植树
标记 纠错
问答题 (共3题,共3分)
30.

某公司承建一项城市互通立交匝道扩建工程,包括一座匝道跨线桥,单向双车道,跨径组合为2x22m,桥面宽度9.5m。上部结构为后张法预应力现浇混凝连续箱梁,下部结构桥墩为140cmx140cm方柱式单桩墩;桥台为钢混凝土轻型桥台,桥下净空高度5.5m。跨线桥施工前,项目部编制了现浇箱梁模板支架专项施工方案,部分内容如下:

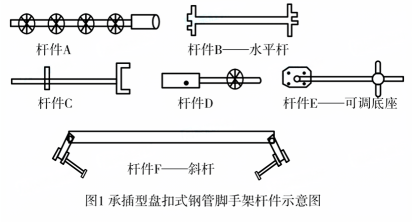

(1)支架采用承插型盘扣式钢管脚手架,明确规定了各种杆件的材料参数和使用要求,杆件见图1。

二建市政工程实务,历年真题,2025年二建《市政实务》真题精选(5月10日)

(2)支架搭设施工,验收和使用期间,应按照《危险性较大的分部分项工程安全管理规定》(国家住房和城乡建设部令第37号)开展现场管理工作。

(3)建立支架危大工程安全管理档案,纳入档案管理的包括专项施工方案及审核、专家论证、验收、施工监测、·应急预案,应急处置措施等资料。

问题:

1、给出图1中杆件A、C、D、名称。

2、给出图1中杆件A~E的先后搭设顺序(用代号“A-E"及“→”表示,例如:A-B-C-D-E)

3、支架验收合格后,项目部应如何设置现场标识?

4、项目部的支架危大工程安全管理档案还应纳入哪些相关资料?

标记 纠错
31.

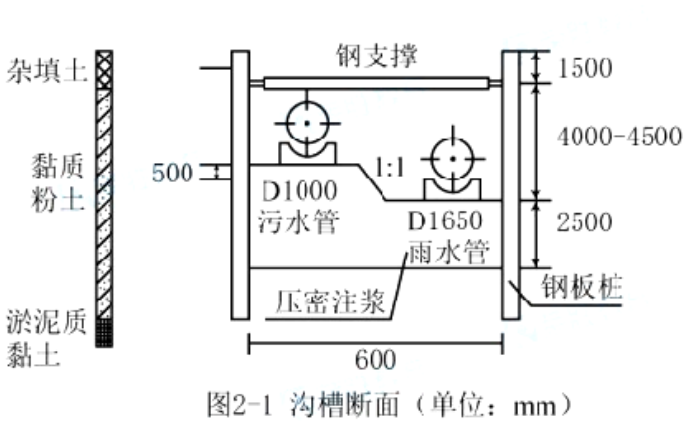

背景资料:某市政道路更新工程,需新建D1650雨水管和D1000污水管各一根,长度均为580m。两根管道同沟槽明挖施工,管道槽底标高相差500mm。地层为杂填土、黏质粉土,淤泥质黏土,地下水丰富。沟槽围护采用钢板桩+钢支撑,槽底下方土体进行压密注浆加固,沟槽剖面图见图2-1

二建市政工程实务,历年真题,2025年二建《市政实务》真题精选(5月10日)

沟槽监测等级为三级,建设单位委托具有相应资质的第三方对”应测”项目开展施工监测,项目部编制了沟槽专项施工方案,采取分段施工,每段沟槽施工工艺流程为:施打钢板桩→A→坑内疏干降水→土方开挖(深度范围0m~2m)→B→土方开挖(深度范2m~6m)→浇筑垫层。

施工过程中发生如下事件:

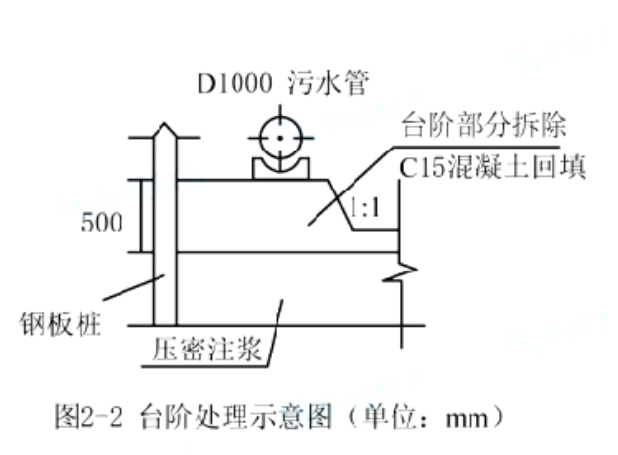

事件一:为方便土方开挖,项目部经与设计协商并报监理批准后,将坑底500mm厚台阶全部挖除,采用C15混凝土回填,见图2-2,完工后,项目部就该部位施工增加的费用向建设单位提出索赔。

二建市政工程实务,历年真题,2025年二建《市政实务》真题精选(5月10日)

事件二:钢支撑下方土体采用机械直接开挖到槽底,监理以为不妥,要求整改。

问题:

1、给出第三方施工应该监测的项目。

2、给出沟槽施工工艺流程中工序A、B的名称。

3、沟槽专项施工方案是否需要组织专家论证?说明理由。

4、事件一中项目部向建设单位提出的索赔是否成立?说明理由。

5、事件二中给出槽底土方开挖的正确做法。

标记 纠错
32.

某公司承建一项城市主干道入地改造工程。标段全长1.1千米,包含新型u型槽段和闭合框架段,基坑支护采用钻孔灌注桩+锚索+隔水帷幕,部分区段基底碎石桩处理,正方形布桩,间距2.0m。U型槽段施工范围内有电力线路,施工合同约定专业工程暂估价500万元用于电力迁改工程。U型槽段横断面如下图。

二建市政工程实务,历年真题,2025年二建《市政实务》真题精选(5月10日)

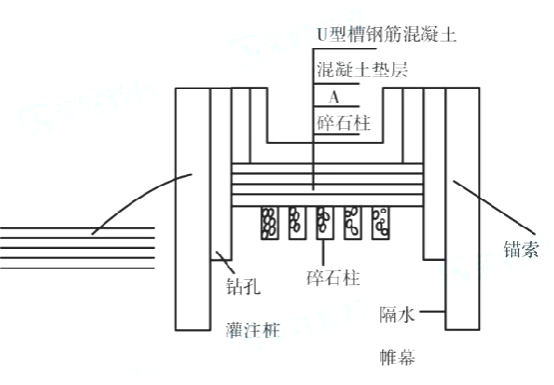

进行“三通一平”后,碎石桩、钻孔灌注桩、隔水帷幕分段平行施工,结构A完成施工经检验合格后,浇筑15厘米厚混凝土垫层,施工U型槽结构。

施工中发生如下事件:

事件一:开工后,施工单位与建设单位共同考察市场,选定电力迁改专业工程承包单位。

事件二:碎石桩处理地基完成施工后,项目部对碎石桩复合地基填料量、孔深等主控项目进行检验。

问题:

1、写出三通一平的内容。

2、写出结构层A的名称

3、事件一中选定电力迁改专业工程承包单位的做法是否妥当?请说明理由。

4、碎石桩有哪几种成桩方法?

5、事件二中,补充碎石桩复合地基检验的其他主控项目和检验方法。

标记 纠错
