1.

自动化仪表线路敷设完毕后,应测量电缆电线的( )。

  • A. 绝缘电阻
  • B. 额定电流
  • C. 击穿电压
  • D. 线路电阻
标记 纠错
2.

下列选项中,不属于静置设备性能参数的是()

  • A. 容积
  • B. 温度
  • C. 反应时间
  • D. 换热面积
标记 纠错
3.

在选择施工机械时,该机械设备在项目中使用时间较长,且涉及购置费用,应采用的方法为

( )。

  • A. 综合评分法
  • B. 单位工程量成本比较法
  • C. 界限使用判断法
  • D. 等值成本法
标记 纠错
4.

按“建设工程质量管理条例”的规定,下列机电安装工程在正常使用条件下的最低保修期限不正确的说法是( )。

  • A. 电气工程保修期为2年
  • B. 设备安装工程保修期为2年
  • C. 供热和供冷系统为2年
  • D. 其他项目的保修期由发包单位与承包单位约定
标记 纠错
5.

下列有关无损检测人员的要求,说法正确的是( )。

  • A. 无损检测人员的级别分为四个等级
  • B. 从事无损检测的人员必须经资格考核取得相应的资格证书
  • C. Ⅰ级无损检测人员的资质等级最高
  • D. Ⅱ级无损检测人员可以对Ⅲ级无损检测人员提出的结论进行仲裁
标记 纠错
6.

关于起重技术吊装方法与吊装方案,说法不正确的是()。

  • A. 缆索系统吊装用在重量不大,跨度、高度较大的场合
  • B. 利用构筑物吊装时应对承载的结构在受力条件下的强度和稳定性进行校核。
  • C. 卧式设备吊装时吊点间距宜小于设备长度的1/3
  • D. 吊装参数表主要包括设备规格尺寸、设备总重量、吊装总重量等
标记 纠错
7.

关于钨极惰性气体保护焊的描述,不正确的是()。

  • A. 应用的金属材料种类多
  • B. 适用各种焊接位置
  • C. 可用于焊接自动化
  • D. 对风空气流动不敏感
标记 纠错
8.

关于机电安装工程保修的责任范围,正确的说法是( )。

  • A. 质量问题确实是由于施工单位的施工质量不良造成的,施工单位只负责修理
  • B. 质量问题是由双方的责任造成的,由施工单位负责修理,施工单位不负责费用
  • C. 质量问题发生是因建设单位责任,费用由双方协商解决
  • D. 质量问题是由于建设单位提供的材料质量造成的,应由建设单位承担修理费用,施工单位协助修理
标记 纠错
9.

大型储罐底板的焊接顺序应为( )。

  • A. 先焊短焊缝,再焊长焊缝
  • B. 先焊长焊缝,再焊短焊缝
  • C. 先焊上部焊缝,再焊下部焊缝
  • D. 先焊下部焊缝,再焊上部焊缝
标记 纠错
10.

关于安全防范工程设备安装技术,符合要求的是()。

  • A. 主动红外探测器不能对着空调器的出风口
  • B. 超声波移动探测器安装时应有防盗防拆措施
  • C. 视频线、控制线和电源线外露部分应用钢管保护,并不影响云台的转动
  • D. 各类识读装置的安装高度离地不宜低于1.5m
标记 纠错
11.

下列反应锅炉工作强度的指标是()。

  • A. 额定压力
  • B. 蒸发量
  • C. 受热面蒸发率
  • D. 温度
标记 纠错
12.

建筑给水排水及供暖管道工程施工,说法正确的是()。

  • A. 当管道穿过地下室侧墙时应在室内管道安装结束后再进行安装
  • B. 中水管道应位于生活饮用水管道上面、排水管道下面,净距不超过0.15m
  • C. 灌水、通球试验是室外排水管道必须做的试验
  • D. 上供下回式系统的热水管道变径应底平偏心连接
标记 纠错
13.

关于自动化仪表设备安装要求,说法正确的是()。

  • A. 现场总线仪表线路连接应为串联方式
  • B. 电磁流量计的信号线应使用屏蔽线
  • C. 用差压变送器测量液位时,仪表安装高度应高于下部取压口
  • D. 雷达物位计不应安装在进料口的上方,传感器应垂直于物料表面
标记 纠错
14.

电梯施工前,安装单位提供的资料不包括( )。

  • A. 安装许可证
  • B. 安装告知书
  • C. 施工方案
  • D. 施工图纸
标记 纠错
15.

关于机械设备典型零部件的装配,描述正确的是()。

  • A. 安装现场,过盈配合件装配主要采用低温冷装配
  • B. 齿轮装配时,齿轮基准端面与轴肩应有足够的间隙,采用0.05mm塞尺检查
  • C. 滚动轴承装配采用压装法时,不得通过轴承的滚动体和保持架传入压入力
  • D. 压铅法检查齿轮啮合间隙时,铅丝直径不宜超过间隙的2倍,铅丝的长度不应小于5个齿距,沿齿宽方向应均匀放置至少3根铅丝
标记 纠错
16.

电梯设备进场验收,随机文件不包括()。

  • A. 设备装箱单
  • B. 施工方案
  • C. 使用维护说明书
  • D. 土建布置图
标记 纠错
17.

下列不属于按金属的腐蚀机理分类的是( )。

  • A. 化学腐蚀
  • B. 电化学腐蚀
  • C. 物理腐蚀
  • D. 晶间腐蚀
标记 纠错
18.

关于粘贴法施工要求的说法,错误的是()。

  • A. 粘贴剂在使用前应进行施工现场实地试粘
  • B. 临时固定用的卡具应在粘接剂干固后拆除
  • C. 保冷制品的缺棱掉角部分应在粘贴时填补
  • D. 球形容器保冷层宜采用预制的弧形板粘贴
标记 纠错
19.

对于400m3的球形罐进行焊后整体热处理,国内一般采用的方法是( )。

  • A. 电热板加热法
  • B. 负压内燃法
  • C. 正压内燃法
  • D. 盘管火焰外热法
标记 纠错
20.

根据工程建设用电的规定,不需要事先到供电企业用电营业场所提出申请,办理手续的情况是( )。

  • A. 用户移表
  • B. 用户更名或过户
  • C. 用户暂停
  • D. 不均衡用电
标记 纠错
多选题 (共10题,共10分)
21.

根据《风力发电工程施工与验收规范》,当风速为9m/s 时可吊装的风电设备为( )。

  • A. 塔架
  • B. 风轮
  • C. 机舱
  • D. 叶片
  • E. 发电机
标记 纠错
22.

高压断路器的性能有()。

  • A. 控制
  • B. 保护
  • C. 安全隔离
  • D. 灭弧
  • E. 自动调节
标记 纠错
23.

关于工程建设用电的说法,不正确的有()。

  • A. 施工单位改变用电类型不需要携带有关文件到供电部门用电营业场所办理手续
  • B. 用户需要延长供电方案有效期时应在有效期到期前5天向供电企业提出申请
  • C. 计量装置的设计应征得当地供电部门认可
  • D. 临时用电工程应定期检查,施工现场每月一次,基层公司每季一次
  • E. 用电计量装置原则上应装在供电设施的产权分界处
标记 纠错
24.

特种设备监督检验包括的内容包括( )。

  • A. 对制造过程中涉及安全性能的项目确认核实
  • B. 对安装过程中涉及安全性能的项目确认核实
  • C. 出厂技术资料进行确认
  • D. 对受检单位质量管理体系运转情况进行抽查
  • E. 对受检单位安全管理体系运转情况进行抽查
标记 纠错
25.

下列计量器具中,属于 B 类计量器具的有( )。

  • A. 直角尺
  • B. 千分表
  • C. 经纬仪
  • D. 万用表
  • E. 气相色谱仪
标记 纠错
26.

机电工程项目内部协调管理的措施主要有( )。

  • A. 组织措施
  • B. 合同措施
  • C. 经济措施
  • D. 技术措施
  • E. 教育措施
标记 纠错
27.

关于温度取源部件的安装,正确的做法是( )。

  • A. 在设备制造的同时安装
  • B. 如果需在焊缝上开孔,应打磨平滑
  • C. 取源阀门与设备的连接不宜采用卡套式接头
  • D. 温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线相垂直
  • E. 与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交
标记 纠错
28.

防静电接地装置的要求,说法正确的是( )。

  • A. 防静电的接地装置必须和电气设备的接地装置分别设置
  • B. 并列管道的防静电接地线可以相互串联接地
  • C. 防静电接地线应与设备固定接地端子或螺栓连接
  • D. 防静电接地线的连接螺栓不应小于 M8
  • E. 容量为 50m^3及以上的储罐,其接地点不应少于两处。
标记 纠错
29.

关于电梯工程施工要求,说法正确的有()。

  • A. 导轨支架在井道壁上的安装应牢固可靠,锚栓固定的连接强度与承受振动的能力应满足电梯产品设计要求
  • B. 当轿厢完全压在缓冲器上时,随行电缆与底坑地面接触时严禁有打结现象
  • C. 轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载4倍的作用力
  • D. 控制电路、安全电路必须有过载保护装置
  • E. 对瞬时式安全钳,轿厢应载有均匀分布的125%额定载重量
标记 纠错
30.

自动化仪表调试的技术要求,说法正确的是( )。

  • A. 室内温度保持在 10~35℃
  • B. 仪表试验的电源电压应稳定,交流电源的电压波动不应超过士 5%
  • C. 试验的气源的露点比最低环境温度低 3℃以上
  • D. 仪表回路试验的电源可采用临时电源
  • E. 单台仪表的校准点一般不应少于 5 个点
标记 纠错
问答题 (共5题,共5分)
31.

某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线槽等)、由施工单位采购,合同签订后,安装公司履行相关施工手续,编制了施工方案及各分项工程施工程序。施工方案内容包括:工程概况、编制依据、施工准备、质量安全保证措施,针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→母线槽绝缘测试→母线槽安装→通电前绝缘测试→送电验收。在施工过程中发生了以下事件:建设单位对配电母线槽的用途提出新的要求,通知设计单位但其未能及时修改出图,后经协调设计单位提供了设计修改图纸,供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位导致母线槽安装完成后,因没能很好的进行成品保护。遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见下图)质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示,母线槽经干燥处理后,增加圆钢吊架返工安装,通电验收合格。但造成工期延误。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点2

问题

1、安装公司编制的施工方案还应包括哪些内容?

2、母线槽设置伸缩节有何要求?

3、图2中,母线槽安装有哪些不符合规范要求?写出符合规范要求。

4、分别指出建设、设计和施工单位的哪些原因造成了工期延误?

标记 纠错
32.

某施工单位承接了10kV 、5km 架空线路的架设和一台变压器的总包工程。工期2023.6.20~2024.4.30。提前一天奖10000 元,推后一天罚50000 元。根据线路设计,途经一个行政村,跨越一条国道,路经一个110kV 变电站。线路设备由建设单位购买,但具体实施由施工单位负责。该线路施工全过程的监控由建设单位指定的监理单位负责。施工单位项目部将10kV、5km 架空线路的架设工程分包给一家具有资质的施工单位,在架空线路电杆组立后,按导线架设的程序组织施工。在施工过程中发生了以下事件:

事件一:在施工时,由于施工单位租赁的吊机晚到6 天(2023.7.1-2023.7.6 ),在2023.7.7~2023.7.12 期间正逢百年一遇大暴雨, 设计院图纸供应又推迟7 天(2023.7.9-2023.7.15),3 个事件都影响了工期。

事件二:设计交底后,项目部依据批准的施工组织设计和施工方案开展技术交底工作,在各工程开工前对施工人员进行了施工技术交底,在油浸式电力变压器安装时,由于其他项目部设备到货晚,导致整体工期滞后,安装公司项目部协调5 名施工人员到该项目帮忙,作业班长考虑到他们熟悉变压器安装且经验丰富,未进行技术交底即安排参加变压器的安装工作。变压器安装完成后进行了变压器交接试验,试验内容见表。监理认为试验内容不全,项目部补充了交接试验项目,通过验收。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点2

【问题】

1.项目部对工程分承包单位协调管理的重点是什么?

2.事件一中施工单位可向建设单位索赔的工期为多少?

3.事件二中作业班长做法是否正确?施工技术交底的类型包括哪些?

4.事件二中变压器交接试验还应补充哪些项目?

标记 纠错
33.

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见表1H420080--2。

在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础验收的工作时间用了50天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点2

问题

1.绘出制药厂生产设备工程施工进度计划(双代号网络图),总工期需多少天?

2.写出设备基础混凝土强度的验收要求。设备基础强度复测有何要求?

3.基础验收工作增加到50天会不会影响总工期?说明理由。

4.主机设备及控制设备晚到10天是否影响总工期?说明理由。

5.工程按合同工期完成,安装公司应在哪几个工作进行赶工?

标记 纠错
34.

某施工单位中标一大学研究中心供配电及10kV 外线工程,中标范围主要包括配电房变压器设备、高低压柜设备、直流屏等采购安装,两路新建10kV 市政电源进线(公线T 接,一主一备),及部分拉管施工,电缆井施工等。

项目部进场后,认真开展项目开工前的各项准备工作,与各供应商签订了设备采购合同,并要求双方认真履行。在施工过程中,发生了以下事件:

事件一:有一段直埋电缆与原有管道有交叉,施工前,施工单位向监理单位提交了施工方案,并附上示意图(如图1-1),监理工程师认为电缆埋设不符合要求,要求施工单位整改。整改合格后,施工单位严格按照要求施工,施工完毕,自检合格后,立即进行回填。在回填过程中被监理工程师叫停施工。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点2

事件二:变压器交接试验完成后,项目部开始送电试运行,进行3 次空载全压冲击合闸,均无异常情况。

第一次受电后,持续时间5min,并记录了二次电压、温度。监理工程师检查试运行记录时,认为变压器送电试运行不符合规范要求,且记录的数据不完整,要求项目部重新进行试运行。

问题:

1.设备采购合同履行的环节包括哪些内容?

2.事件一中,写出直埋电缆示意图的错误,并写出正确的规范要求。

3.事件二中,说明监理工程师要求变压器重新试运行的理由。变压器试运行时还有哪些数据需要记录?

4.事件一中,自检合格后,监理工程师制止施工单位回填是否合理,并说明理由。

标记 纠错
35.

某安装工程 A 公司承接一锅炉安装及架空蒸汽管道工程,工程内容包括:锅炉、汽轮发电机组、厂变配电站、蒸汽管道安装等。管道工程由型钢支架和管道安装组成。

A 公司将变配电工程分包给具有相应资质的 B 公司承包。A 公司项目的管理人员进场后,成立了安全领导小组并配备了专职安全管理员,B 公司配备了专职安全管理员,A 公司项目部建立了安全生产管理体系,制订了安全生产管理制度。

在施工过程中,发生如下事件:

事件一:监理工程师在工程前期质量检查中,发现钢结构用 H 型钢没有出厂合格证和材质证明,也无其它检验记录.建设单位现场负责人表示,材料质量由建设单位负责,并要求加快进行施工。施工单位认为、型钢是建设单位供料,又有其对质量的承诺,因此仅进行数量清点和外观质量检查后就用于施工。

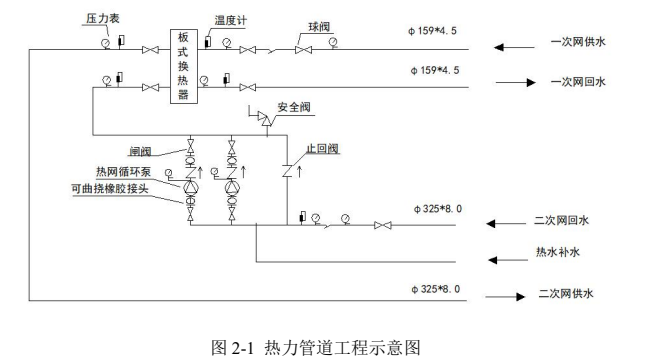

事件二:监理公司在热力管道检查时,发现存在若干问题(如图 2-1),要求安装公司进行整改。安装整改完成后,报监理工程师确认后,通过了热力管道分项工程的质量验收工作。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点2

事件三:安装单位在完成了锅炉的安装任务,收集锅炉安装的验收资料,确认了受压元件焊接工作全部完成,水压试验方案及现场条件符合要求后上报监理,监理工程师要求完善锅炉水压试验的条件后组织实施。

【问题】

1.简要说明 A 公司、B 公司之间正确的安全管理闭口流程。

2.事件一中,施工单位对建设单位供应的 H 型钢放宽验收要求的做法是否正确?说明理由。施工单位对这批 H 型钢还应做出哪些检验工作?

3.事件二中,热力管道的施工存在什么问题?

4.事件三中,锅炉水压试验前应提交哪些验收资料?监理工程师要求完善的工作还有哪些?

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34 35
00:00:00
暂停
交卷
