当前位置:首页建筑工程二级建造师二建建筑工程实务->2026二建《建筑实务》高分通关卷6

2026二建《建筑实务》高分通关卷6

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:275次
单选题 (共20题,共20分)
1.

混凝土预制柱适宜的安装顺序是( )。

  • A. 角柱→边柱→中柱
  • B. 角柱→中柱→边柱
  • C. 边柱→中柱→角柱
  • D. 边柱→角柱→中柱
标记 纠错
2.

某跨度8m的混凝土楼板,设计强度等级C30,模板采用快拆支架体系,支架立杆间距2m,拆模时混凝土的最低强度是()MPa。

  • A. 15
  • B. 22.5
  • C. 25.5
  • D. 30
标记 纠错
3.

屋面保温层可在负温度环境下进行施工的是( )

  • A. 干铺保温材料
  • B. 水泥砂浆粘贴板状保温材料
  • C. 喷涂硬泡聚氨酯
  • D. 现浇泡沫混凝土
标记 纠错
4.

厕浴间地面及防水处理做法中,正确的是( )。

  • A. 楼层结构混凝土强度等级 C15
  • B. 楼板四周除门洞外混凝土翻边高度 200mm
  • C. 楼层结构不可采用预制混凝土板
  • D. 可以不设置防水层
标记 纠错
5.

关于联合体投标的说法,错误的是( )

  • A. 联合体各方均应具备承担招标项目的相应能力
  • B. 由同一专业的单位组成的联合体、按照资质等级较高的单位确定资质
  • C. 联合体各方均应具备国家或招标文件规定的相应资质条件
  • D. 联合体中标后,联合体应共同与招标人签合同
标记 纠错
6.

预应力混凝土楼板结构混凝土最低强度等级不应低于( )。

  • A. C25
  • B. C30
  • C. C35
  • D. C40
标记 纠错
7.

影响混凝土强度的因素主要有原材料及生产工艺方面的因素,下列选项中不属于生产工艺方面因素的是()。

  • A. 搅拌与振捣
  • B. 养护的温度和湿度
  • C. 水泥强度与水灰比
  • D. 龄期
标记 纠错
8.

对于按照规定需要进行第三方监测的危大工程,( )应当委托具有相应勘察资质的单位进行监测

  • A. 建设单位
  • B. 监理单位
  • C. 设计单位
  • D. 施工单位
标记 纠错
9.

某住宅楼位于非实行建筑高度控制区内,其室外地面标高为-0.3m,屋面面层标高为24.0m,女儿墙顶标高为25.2m,出屋面楼梯间屋顶最高点标高为26.7m,则该工程的建筑高度为( )m。

  • A. 25.5
  • B. 26.7
  • C. 27.0
  • D. 24.3
标记 纠错
10.

防水砂浆适用于( )的工程。

  • A. 有剧烈振动
  • B. 结构刚度大
  • C. 处于侵蚀性介质
  • D. 环境温度高于 100℃
标记 纠错
11.

下列选项中,不属于混凝土拌合物的和易性的是( )。

  • A. 流动性
  • B. 保水性
  • C. 可塑性
  • D. 黏聚性
标记 纠错
12.

关于建筑幕墙的施工技术说法中,正确的是( )。

  • A. 承托板与主体结构、幕墙结构及承托板之间的缝隙应采用防火密封胶密封
  • B. 同一幕墙玻璃单元应跨越两个防火分区
  • C. 防雷连接的镀膜层构件不应除去其镀膜层
  • D. 防火层应采用厚度不小于1.5mm的铝板承托
标记 纠错
13.

平屋面工程的防水等级划分为( )。

  • A. 2级
  • B. 3级
  • C. 4级
  • D. 5级
标记 纠错
14.

下列属于Ⅰ类民用建筑工程的是( )。

  • A. 学校教室
  • B. 办公楼
  • C. 图书馆
  • D. 候车厅
标记 纠错
15.

轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块墙如无切实有效措施,可以用于( )

  • A. 长期浸水或化学侵蚀环境
  • B. 长期处于有振动源环境的墙体
  • C. 砌块表面温度高于80的部位
  • D. 建筑物防潮层以上墙体
标记 纠错
16.

下列关于小砌块房屋的芯柱的说法,正确的是( )。

  • A. 芯柱混凝土每次浇筑的高度不应超过一个楼层
  • B. 芯柱混凝土每次浇筑的高度不应超过3m
  • C. 浇筑芯柱混凝土时,砌筑砂浆的强度应大于1MPa
  • D. 芯柱混凝土每浇筑1000mm高度捣实一次
标记 纠错
17.

关于民用建筑构造要求的说法,错误的是( )。

  • A. 建筑高度大于100m的民用建筑,应设置避难层
  • B. 儿童专用活动场的栏杆,其垂直杆件间的净间距不应大于0.15m
  • C. 中小学校的楼梯梯井净宽大于0.2m时,必须采取防坠措施
  • D. 有人员正常活动的避难层的净高不应低于2m
标记 纠错
18.

混凝土结构实体检验不包括( )。

  • A. 混凝土强度
  • B. 钢筋保护层厚度
  • C. 结构位置与尺寸偏差
  • D. 耐久性
标记 纠错
19.

项目管理绩效评价的结论分为( )。

  • A. 二级
  • B. 三级
  • C. 四级
  • D. 五级
标记 纠错
20.

不属于采购的“四比一算”的是( )。

  • A. 比质量
  • B. 比价格
  • C. 比运距
  • D. 比售后
标记 纠错
多选题 (共10题,共10分)
21.

下列钢材性能中,属于工艺性能的有( )。

  • A. 拉伸性能
  • B. 冲击性能
  • C. 疲劳性能
  • D. 弯曲性能
  • E. 焊接性能
标记 纠错
22.

施工顺序的确定的原则有( )。

  • A. 工序合理
  • B. 安全施工
  • C. 缩短工期
  • D. 效益第一
  • E. 保证质量
标记 纠错
23.

施工前应对施工管理人员和作业人员进行技术交底,交底的内容应包括()。

  • A. 施工作业条件
  • B. 施工进度计划
  • C. 技术措施
  • D. 质量标准
  • E. 安全与环保措施
标记 纠错
24.

通常用于改善混凝土耐久性能的混凝土外加剂有( )。

  • A. 防水剂
  • B. 早强剂
  • C. 阻锈剂
  • D. 速凝剂
  • E. 引气剂
标记 纠错
25.

关于高温天气施工的说法,正确的有( )。

  • A. 现场拌制砂浆随拌随用
  • B. 打密封胶时环境温度不宜超过35℃
  • C. 大体积防水混凝土浇筑入模温度不应高于30℃
  • D. 不应进行钢结构安装
  • E. 混凝土的坍落度不宜小于70mm
标记 纠错
26.

土石方回填施工前应确定( )施工参数。

  • A. 回填料含水量
  • B. 铺土厚度
  • C. 压实遍数
  • D. 压实系数
  • E. 标高
标记 纠错
27.

下列措施项目费中,不属于一般措施项目费的是( )。

  • A. 脚手架工程费
  • B. 混凝土模板及支架(撑)费
  • C. 垂直运输费
  • D. 施工降水
  • E. 超高施工增加费
标记 纠错
28.

专项施工方案应按规定组织专家论证的工程有( )。

  • A. 搭设高度5m及以上混凝土模板支撑工程
  • B. 搭设高度50m及以上的落地式钢管脚手架工程
  • C. 施工高度50m及以上的建筑幕墙安装工程
  • D. 开挖深度16m及以上的人工挖孔桩工程
  • E. 水下作业工程
标记 纠错
29.

外墙的保温形式有哪几种( )。

  • A. 外墙外保温
  • B. 屋面保温
  • C. 外墙内保温
  • D. 门窗保温
  • E. 夹芯保温
标记 纠错
30.

因业主原因造成停工窝工业主需负责的费用有( )。

  • A. 机械台班费
  • B. 机械租赁费
  • C. 机械摊销费
  • D. 按补偿标准计算窝工停工人工费用
  • E. 按造价部门颁布的工资标准核算窝工停工的人工费用
标记 纠错
问答题 (共4题,共4分)
31.

某住宅楼工程,地下2 层,地上20 层,建筑面积2.5 万平方米,共150 间房间,采用自然通风。3 层及以上楼层为装配式混凝土结构,预制柱和预制墙板主筋采用套筒灌浆连接。

某施工单位中标后组建项目部负责该项目的施工。

预制构件进场时,构件生产单位向项目部提供了质量证明文件,包括出厂合格证等内容。

预制墙板吊装前,工长对施工班组进行了预制柱吊装工艺流程交底,内容包括:基层处理→测量→A→下层竖向钢筋对孔→预制柱就位→B→预制柱位置、标高调整→临时支撑固定→摘钩→C。

在预制墙板就位前,现场操作工人检查了套筒、预留孔的规格、位置、数量和深度等内容。

项目经理现场巡查时,发现施工人员正按如下施工工艺流程进行预制外墙板接缝施工:

表面清洁处理→底涂基层处理→贴美纹纸→D→E→密封胶整平处理→板缝两侧外观清洁→F。

工程完工7 天后,工程交付使用前,建设单位委托有资质的检测单位进行室内环境污染物浓度检测。在对室内环境的甲醛、苯、氨、TVOC 浓度进行检测时,检测人员将房间对外门窗关闭30min 后进行检测。在对室内环境的氡浓度进行检测时,检测人员将房间对外门窗关闭12h 后进行检测。其中有一间卧室的检测结果如表2:

表2:室内环境污染物浓度检测表

二建建筑工程实务,模拟试卷,2026二建《建筑实务》高分通关卷6

【问题】

1.预制构件交付的产品质量证明文件还有哪些?写出A、B、C 对应的工艺名称。

2.预制墙板就位前还应检查哪些内容?

3.写出D、E、F 对应的工艺名称。

4.室内环境污染物浓度检测中有哪些不妥之处?该房间的三个污染物检测值分别为多少,并判断检测结果是否合格?当室内环境污染物浓度检测结果不符合规范规定时应如何处理?

标记 纠错
32.

某新建住宅群体工程,包含10 栋装配式高层住宅,5 栋现浇框架小高层公寓,1 栋社区活动中心及地下车库,总建筑面积31.5 万㎡,开发商通过邀请招标确定甲公司为总承包施工单位。

开工后,项目部综合工程设计、合同条件、现场场地分区移交、陆续开工等因素编制本工程施工组织总设计,单位工程进度计划等。社区活动中心调整前的部分施工进度计划如图1(单位:天)。

二建建筑工程实务,模拟试卷,2026二建《建筑实务》高分通关卷6

图1 社区活动中心施工进度计划(部分)

社区活动中心开工后,内部评审中项目经理提出C、E、I 工作由于特殊工艺共同租赁一台施工机具,在工作A 按计划完成的前提下,考虑该机具租赁费用较高,尽量连续施工,要求对进度计划进行调整。经调整,最终形成既满足工期要求又经济可行的进度计划。

A 工作本工程的地基与基础分部工程,完成全部结构施工内容后,在地基与基础分部验收前,项目部按照有关程序进行验收,验收结果为:合格。

【问题】

1.指出背景资料中施工进度计划编制是否妥当说明理由?

2.列出图1 调整后有变化的逻辑关系双代号网络图。计算调整后的总工期,列出关键线路(以工作名称表示,如:A→D)。为了尽可能节约成本,在不影响进度的前提下,租赁的施工机具在场内停留的最短时间?

3.如需进度计划的调整,一般有哪几种方法?

4.地基与基础分部工程验收人员有哪些?

标记 纠错
33.

某施工单位承接一工程,双方按《建设项目工程总承包合同(示范文本)》(GF-2020-0216)签订了工程总承包合同。合同部分内容:质量为合格,工期12 个月,按月度完成量的85%支付进度款,3%的保修金当月扣除,对人工费、材料费价格变化可以根据政府公布的价格指数进行调整。在项实施过程中发生如下事件:

事件一:施工单位进场后,技术人员发现土建图纸中,包含有建筑总平面图,要求建设单位补发。按照施工平面管理总体要求:包括满足施工要求,不损害公众利益等内容,绘制了施工平面布置图,满足了施工需要。

事件二:为控制成本,现场围墙分段设计,实施全封闭式管理。即东、南两面紧邻市区主要路段设计为1.8m 高砖围墙,并按市容管理要求进行美化;西、北两面紧靠居民小区一般路段设计为1.8m 高普通钢围挡。

事件三:工地环行道路两侧分别设临时用水、用电设施,现场不设工人住房和混凝土搅拌站。

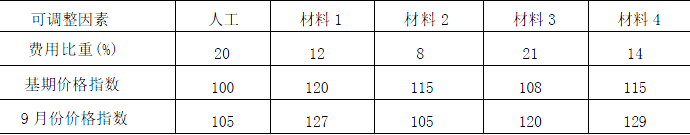

事件四:9 月完成施工产值为3540 万元,基准期9 月份价格指数见表。

二建建筑工程实务,模拟试卷,2026二建《建筑实务》高分通关卷6

【问题】

1.事件一中,建筑工程施工平面管理的总体要求还有哪些?

2.事件二中,分别说明现场砖围墙和普通钢围挡设计高度是否妥当,如有不妥, 请说明正确做法。

3.设置供水系统需要考虑哪些用水环节? 如果按消防用水按照(8L/s)的水量,流速为1.5m/s,消防管径如何选择?

4.列式计算9 月份的结算额、保修金以及收取的工程款分别是多少万元?(保留小数点后3位)。

标记 纠错
34.

某施工单位中标一厂房项目,总建筑面积8万平方米、2022年12月底,施工单位组织进场施工,并按要求提交了各类施工方案。

其中,在绿色施工方案中,明确要求有毒有害废物分类率达到95%,建筑垃圾回收利用率达到25%。监理工程师在日常巡检时发现,在一间50㎡的宿舍内住了20名工人,材料收发员将仓库兼做宿舍。设备安装阶段,施工单位编制了设备安装施工进度计划网络图(时间单位:周)如图5-1所示。

二建建筑工程实务,模拟试卷,2026二建《建筑实务》高分通关卷6

图5-1设备安装施工进度计划网络图

2023年4月1日《建筑与市政工程防水通用规范》(GB55030-2022)开始实施,施工单位对原施工组织设计进行了修改。

问题:

1.指出绿色施工方案中指标错误之处,并写出正确要求。

2.指出施工单位关于人员住宿的不妥之处,并说明理由。

3.根据图5-1,计算设备安装的总工期,并写出关键线路。

4.施工过程中,施工组织设计应及时进行修改或补充的情况还有哪些?

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34
00:00:00
暂停
交卷
