32.某居民小区招标水暖工程,内容包含给排水安装和采暖通风空调工程,水暖管线三部分,工期是180天,不接受联合体投标。本工程采用电子招标方式招标。后A公司中标,中标金额1080万。为了管控成本和质量,A公司组建了项目部,制定了施工方案和进度计划。在施工过程中,发生下列事件。
事件一:为了加快保证施工进度计划,风管均由风管厂商定制加工,但部分型号的风管进场时未发现有产品合格证书,监理单位要求缺少合格证的风管进行现场复验。
事件二:风机盘管和绝热材料进场报验时,监理单位发现仅有厂家出具的合格证和质量保证书,监理单位认为资料不符合要求,风机盘管和绝热材料应有复检资料,要求施工单位尽快复检。

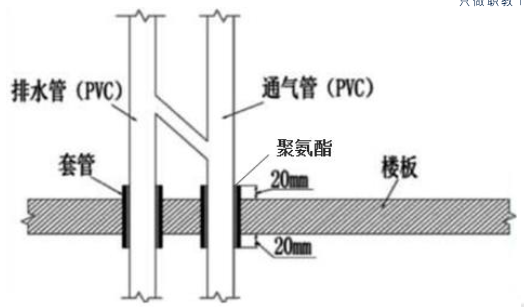

事件三:排水管道安装完毕后,施工单位进行了通水试验,发现排水不畅,经检查房顶的通气管高出平屋顶顶面均为0.2M,其中一个孔口被堵住,此外排水管和通气管的连接,如下图所示。
针对以上情况,施工单位很快做出了整改。

事件四:空调水系统管道安装完毕后,需进行强度试验和严密性试验,施工单位分区域、分段的水压试验,之后进行整个管道系统水压试验,金属管道的设计压力为1.3Mpa,塑料管道设计压力是0.9Mpa。
【问题】
1.写出风管安装就位的程序?现场未有合格证的应进行什么复验。
2.事件二中,风机盘管和绝热材料进场应进行哪些参数的复检,如何复检。
3.事件三中,有何错误,如何更改。
4.事件四中,钢管道强度试验压力为多少?塑料管道的强度和严密性试验压力为多少?凝结水管应做什么试验,试验合格标准?
