当前位置:首页建筑工程二级建造师二建机电工程实务->2026二建《机电实务》高分密训卷1

2026二建《机电实务》高分密训卷1

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:221次
单选题 (共20题,共20分)
1.

下列装置中,不属于电梯安全部件的是( )。

  • A. 门锁装置
  • B. 限速器
  • C. 对重
  • D. 缓冲器
标记 纠错
2.

关于建筑管道安装的说法,正确的是( )。

  • A. 室内管道应先安装塑料管道后安装钢制管道
  • B. 金属排水管道的卡箍不能固定在承重结构上
  • C. 饮用水水箱的溢流管可与污水管道直接连接
  • D. 低温热水辐射供暖系统的埋地盘管不应有接头
标记 纠错
3.

下列关于流量检测仪表安装,说法正确的是()。

  • A. 电磁流量计应安装在流量调节阀的下游
  • B. 在垂直的管道上安装时,被测流体的流向应自下而上
  • C. 电磁流量计上游应有 2~3 倍管径长度的直管段
  • D. 电磁流量计的两个测量电极应在管道的正上方和正下方位置
标记 纠错
4.

下列消防系统调试内容中,不属于自动喷水灭火系统的是( )。

  • A. 稳压泵调试
  • B. 消防水泵调试
  • C. 喷射功能调试
  • D. 排水设施调试
标记 纠错
5.

关于绝热层伸缩缝及膨胀缝间隙留设的说法,正确的是( )。

  • A. 多层保冷层的施工,各层伸缩缝可不错开
  • B. 高温设备及管道保温层的伸缩缝外,不再进行保温
  • C. 伸缩缝留设的宽度,设备宜为 25mm,管道宜为 3Omm
  • D. 立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝
标记 纠错
6.

下列属于光热发电组成部分的是()。

  • A. 汇流箱
  • B. 轮毂
  • C. 集热器
  • D. 机舱
标记 纠错
7.

卧式容器安装水平度的测量基准是( )。

  • A. 设备基础的中心线
  • B. 设备两侧水平方位线
  • C. 设备基础的上表面
  • D. 设备预埋板的上表面
标记 纠错
8.

下列文件中,不属于施工技术交底依据的是( )。

  • A. 施工合同
  • B. 施工组织设计
  • C. 工程设计文件
  • D. 专项施工方案
标记 纠错
9.

分部工程质量验收的负责人是( )。

  • A. 专业监理工程师
  • B. 施工项目经理
  • C. 设计单位技术负责人
  • D. 建设单位项目负责人
标记 纠错
10.

工程计价依据不包括( )。

  • A. 人工实物消耗量
  • B. 项目建议书
  • C. 工程进度款支付比例
  • D. 设备运杂费
标记 纠错
11.

关于机电工程保修与回访的说法正确的是()。

  • A. 电气管线、给排水管道、设备安装工程的保修期为 2 年
  • B. 项目部应针对项目投产运行后的危险程度编制回访计划
  • C. 按有关规定,工程保修期结束后,施工单位方可进行工程回访
  • D. 回访中发现的施工质量问题,如已超出保修期,也必须迅速处理
标记 纠错
12.

室外排水管道施工程序中,防腐隔热的紧前工序是( )。

  • A. 系统清洗
  • B. 系统通水试验
  • C. 管道安装
  • D. 系统闭水试验
标记 纠错
13.

通风空调系统中,需要进行抽真空试验的是()。

  • A. 冷却水管
  • B. 冷冻水管
  • C. 制冷剂管
  • D. 凝结水管
标记 纠错
14.

回路总数为 120 的照明控制系统检测时,符合规范的最小抽检照路数为( )。

  • A. 6
  • B. 12
  • C. 18
  • D. 24
标记 纠错
15.

对开式滑动轴承安装不包括什么( )。

  • A. 清洗
  • B. 检查
  • C. 刮研
  • D. 胀套
标记 纠错
16.

属于按索赔处理方法和处理时间不同划分的是( )。

  • A. 延期索赔
  • B. 单项索赔
  • C. 费用索赔
  • D. 变更索赔
标记 纠错
17.

下列施工进度控制措施中不属于组织措施的是( )。

  • A. 建立目标控制体系
  • B. 建立施工进度协调会议
  • C. 满足资金供给
  • D. 明确进度控制人员
标记 纠错
18.

在编制项目施工成本计划时,不采用的方法是( )。

  • A. 按项目工序成本编制成本计划的方法
  • B. 按成本构成编制成本计划的方法
  • C. 按工程实施阶段编制成本计划的方法
  • D. 按项目结构编制成本计划的方法
标记 纠错
19.

施工单位应急预案体系组成的文件不包括( )。

  • A. 综合应急预案
  • B. 专项应急预案
  • C. 专项施工方案
  • D. 现场处置方案
标记 纠错
20.

下列绿色施工环境保护措施中,属于扬尘控制的是( )

  • A. 对建筑垃圾进行分类
  • B. 施工现场出口设置洗车槽
  • C. 防腐保温材料妥善保管
  • D. 施工后恢复被破坏的植被
标记 纠错
多选题 (共10题,共10分)
21.

下列石油化工设备中,属于分离设备的有( )。

  • A. 过滤器
  • B. 缓冲器
  • C. 洗涤器
  • D. 集油器
  • E. 反应器
标记 纠错
22.

进行管道工程测量时,可作为管线起点的有( )。

  • A. 给水管道的水源处
  • B. 排水管道下游出水口
  • C. 煤气管道的用气点
  • D. 排水管道上游进水口
  • E. 热力管道的供气点
标记 纠错
23.

下列钢卷尺中,应办理报废手续的有( )

  • A. 尺盒上制造厂标记磨损
  • B. 尺带的分度线不清楚
  • C. 尺盒的表面有油渍污染
  • D. 尺带表面大面积氧化
  • E. 尺带两边有锋口及毛刺
标记 纠错
24.

纳入《特种设备目录》的安全附件的品种有( )

  • A. 减压阀
  • B. 水力控制阀
  • C. 气瓶阀门
  • D. 紧急切断阀
  • E. 爆破片装置
标记 纠错
25.

桅杆式起重机的动力提升系统包括( )。

  • A. 跑绳
  • B. 导向滑轮
  • C. 地锚
  • D. 起重滑轮组
  • E. 卷扬机
标记 纠错
26.

下列非金属材料中,可用作保温材料的有( )。

  • A. 沥青毡
  • B. 超细玻璃棉
  • C. 环氧树脂
  • D. 膨胀珍珠岩
  • E. 泡沫塑料
标记 纠错
27.

关于电气设备交接试验的说法,正确的有( )。

  • A. 在高压试验设备周围应装设遮栏并悬挂警示牌
  • B. 10kV 高压试验,不设防护栏时的最小安全离为 0.7m
  • C. 高压试验结束后,应对直流试验设备、大电容的被测试设备多次放电
  • D. 断路器的交流耐压试验应在分、合闸状态下分别进行
  • E. 成套设备进行耐压试验时,宜对成套设备一起进行
标记 纠错
28.

下列施工现场的用电行为中,不允许的有( )。

  • A. 擅自迁移用电设备
  • B. 擅自改变用电类别
  • C. 擅自超过约定容量
  • D. 自备电源擅自并网
  • E. 擅自引入供电电源
标记 纠错
29.

关于临时用电工程施工及管理的说法。正确的有()。

  • A. 临时用电工程必须由持证电工施工
  • B. 工程施工完成后由工程部组织验收
  • C. 临电施组应由电气技术人员编制
  • D. 须编制安全技术措施和电气防火措施
  • E. 技术档案由项目部质量员建立和管理
标记 纠错
30.

正确的电缆直埋敷设做法有( )。

  • A. 铠装电缆的金属保护层可靠接地
  • B. 沟底铺设 100m 厚碎石
  • C. 电缆可平行敷设在管道的上方
  • D. 电缆进入建筑物时采用金属管保护
  • E. 电缆敷设后铺 100mm 厚的细沙再盖混凝土保护板
标记 纠错
问答题 (共4题,共4分)
31.

A公司于2020年8月承接一学校体育馆的采暖工程,合同额为650万元,采暖热源由风冷热泵提供,供回水温度为45/40℃,健身房、教研室等附属房间采用低温热水地板辐射供暖,比赛场馆、训练馆采用散热器供暖。供热管道采用铝塑复合管。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷1

2020年11月散热器进场,A公司对其外观和金属热强度进行了检查和复验。2021年4月,供暖系统安装完毕,A公司依次对管道系统进行水压试验,经核算,项目实际成本为513万元,成本降低率为5%。该供暖系统于2021年正式投入使用。

2022年6月,建设单位按照约定将工程质量保证金返还至A公司。2022年12月,体育馆管理员反映部分散热器温度偏低,建设单位通知A公司进行检验。A公司检查后发现由于施工质量问题造成部分管道出现气塞和堵塞现象,对这些管道进行疏通和清理,并更换了部分散热器。

问题:

1.本工程供暖管道的水压试验压力是多少?水压试验合格标准的判定标准是什么?

2.本工程项目的计划成本和成本降低额分别是多少?

3.指出A公司采暖工程中可能导致部分散热器温度偏低的质量问题,并说明理由。

4.供暖系统维修费用应由谁承担?说明理由。

标记 纠错
32.

某安装公司承接一商务楼通风与空调安装工程,项目施工过程中,由于厂家供货不及时,空调设备安装超出计划6天,该项工作的自由时差和总时差分别为3天和8天,项目部通过采用CFD模拟技术缩减了3天空调系统调试时间,压缩了总工期。

项目部编制了质量预控方案表,对可能出现的质量问题采取了质量预控措施,例如针对风管矩形内弧形弯头设置了导流片。同时通过加强与装饰装修、给水排水、建筑电气及建筑智能化等专业之间的协调配合,有效保证了项目质量目标的实现。

在施工过程中,监理工程师巡视发现空调冷热水管道安装中存在质量问题(如下图),要求限期整改,其中管道支架的位置和数量满足规范要求。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷1

问题:

1.空调设备安装的进度偏差对后续工作和总工期是否有影响?说明理由,空调系统调试采用了哪种施工进度控制的主要措施?

2.通风空调专业与建筑智能化专业之间的配合包含哪些内容?

3.风管矩形内弧形弯头内设置导流片的作用是什么?

4.图3中空调冷热水管道安装存在的质量问题有哪些?应如何整改?

标记 纠错
33.

某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标。外省施工单位在电子招标投标交易平台注册登记,但下载招标文件时,被告知外省施工单位需提前报名、审核通过后方可参与投标。

最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价3000万元(含暂列金额100万元)。合同约定:工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款20%;工程价款结算总额的3%作为质量保修金。

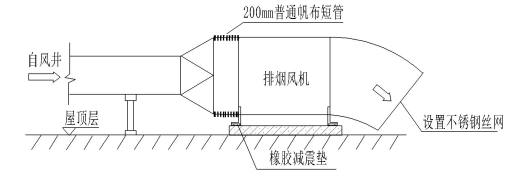

500台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机组进行了节能复验,复验的性能参数包括机组的供冷量、供热量和水阻力等。排烟风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1)。监理单位在验收过程中,发现排烟风机的上述做法不合格,要求施工单位整改。工程竣工结算时,经审核预付款已经全部抵扣完成,设计变更增加费用80万元,暂列金额无其它使用。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷1

问题:

1.要求外省施工单位需提前审核通过后方可参与投标是否合理?说明理由。

2.风机盘管机组的现场节能复验应在什么时点进行?还应复验哪些性能参数?复验数量最少选取多少台?

3.指出图1屋顶排烟风机安装不合格项,应符合改正?

4.计算本工程质量保修金的金额,本工程进度价款的结算方式有哪几种方式。

标记 纠错
34.

某安装公司中标一项机电工程项目,承包内容有工艺设备及管道工程,暖通工程、电气工程和给排水工程、安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员进行交底,依据施工总进度计划,组织施工,合理安排人员,材料,机械等,使工程按合同要求进行在工艺设备运输及吊装前,施工员向施工班组进行技术交底,交底内容包括施工时间、工艺设备安装位置、安装质量标准,质量通病及预防办法等。在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图3所示,认为该安装位置不符合规范要求,要求项目部整改。施工期间,露天水平管道绝热施工验收合格后,进行金属薄板保护层施工时,施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷1

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷1

问题:

1.工艺设备施工技术交底中,还应增加哪些施工质量要求?

2.图中气体管道压力表与温度表取源部件位置是否正确?说明理由,蒸汽管道的压力表取压点安装方位有何要求?

3.管道绝热按用途可分为哪几种类型?水平管道金属保护层的纵向接缝应如何搭接?

4.列式计算本工程的计划成本及项目总成本降低率。

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34
00:00:00
暂停
交卷
