2026二建《机电实务》模拟试卷4

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:211次
单选题 (共20题,共20分)
1.

现场组装的大型设备,各运动部件之间的相对运动精度不包括( )。

  • A. 直线运动精度
  • B. 圆周运动精度
  • C. 传动精度
  • D. 配合精度
标记 纠错
2.

可用作隔热耐火砖的是( )。

  • A. 镁砖
  • B. 镁铝砖
  • C. 碳砖
  • D. 高铝砖
标记 纠错
3.

异步电动机与直流电动机相比,其缺点是( )。

  • A. 价格低廉
  • B. 启动性和调速性能较差
  • C. 功率因素较高
  • D. 结构复杂
标记 纠错
4.

广泛用于输送雨水的塑料水管是( )。

  • A. 聚乙烯塑料管
  • B. 涂塑钢管
  • C. 聚丙烯管
  • D. 硬聚氯乙烯管
标记 纠错
5.

液压电梯施工程序中,“千斤顶安装”紧后的工作是( )。

  • A. 机房内配件安装
  • B. 液压配管
  • C. 导轨安装
  • D. 轿厢组装
标记 纠错
6.

温度取源部件安装在合金管道拐弯处时,错误的是( ).

  • A. 在防腐、衬里、吹扫和压力试验前安装
  • B. 用机械方法开孔
  • C. 逆着物料流向安装
  • D. 取源部件轴线与管道轴线垂直相交
标记 纠错
7.

室内消火栓安装完成后,应取( )做试射试验。

  • A. 屋顶、首层各一处
  • B. 屋顶两处,首层一处
  • C. 屋顶一处,首层两处
  • D. 屋顶、首层各两处
标记 纠错
8.

采用电子招标投标时,在投标截止时间前可提取投标文件的是( )。

  • A. 招标人
  • B. 投标人
  • C. 招标办公室
  • D. 招标监督机构
标记 纠错
9.

直线杆的顺线路方向位移,10kV架空电力线路不应超过设计档距的( )。

  • A. 1%
  • B. 2%
  • C. 3%
  • D. 4%
标记 纠错
10.

管道滑动支架以支承面中心为起点向位移反方向偏移的偏移量应为位移值的( )。

  • A. 1/5
  • B. 1/4
  • C. 1/3
  • D. 1/2
标记 纠错
11.

进行建筑智能化工程施工图的深化设计前,应先确定( )。

  • A. 设备管理员
  • B. 劳务承包商
  • C. 设备供应商
  • D. 材料供应商
标记 纠错
12.

采用一种绝热制品,保温层厚度大于或等于( )mm,应分为两层或多层逐层施工,各层的厚度宜接近。

  • A. 80
  • B. 90
  • C. 100
  • D. 60
标记 纠错
13.

关于建筑管道工程系统试验的说法,正确的是( )。

  • A. 管道的压力试验应在无损检测前进行
  • B. 通球试验的球径不小于排水管径的2/3
  • C. 高层建筑管道施工结束后应立即进行整体试验
  • D. 室内埋地排水管道投用前必须做灌水试验
标记 纠错
14.

电线保护管的弯曲半径不符合规定的是( )。

  • A. 明配时,弯曲半径不宜小于管外径的6倍
  • B. 暗配时,弯曲半径不应小于管外径的6倍
  • C. 当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管外径的6倍
  • D. 当线路埋设于地下,其弯曲半径不应小于管外径的10倍
标记 纠错
15.

GPS的特点不包括( )。

  • A. 高精度
  • B. 高耗能
  • C. 自动化
  • D. 高效率
标记 纠错
16.

电压在220kV的架空电力线路保护区是指:导线边缘向外侧延伸的距离为( )。

  • A. 5m
  • B. 10m
  • C. 15m
  • D. 20m
标记 纠错
17.

下列关于地锚的说法,错误的是( )。

  • A. 全埋式地锚可以承受较大的拉力
  • B. 全埋式地锚适合重型吊装
  • C. 利用已有建筑物做地锚,必须获得建设单位的书面认可
  • D. 活动式地锚适合于改、扩建工程
标记 纠错
18.

关于施工计量器具使用的管理规定,正确的是( )。

  • A. 非强制检定,不必检定
  • B. 对于属于检定范畴的计量器具,应定期进行强制检定
  • C. 企业、事业单位建立本单位各项最高计量标准,须向省级人民政府计量行政部门申请考核
  • D. 不准在工作岗位上使用无检定合格印、证或者超过检定周期的计量器具
标记 纠错
19.

落实安全技术交底,每天对工人进行施工要求、作业环境的安全交底责任人是( )。

  • A. 项目负责人
  • B. 项目技术负责人
  • C. 工长
  • D. 班组长
标记 纠错
20.

组件找正中,对于大梁水平度的检查采用的检查仪器是( )。

  • A. 水平仪
  • B. 水准仪
  • C. 悬吊线锤
  • D. 拉钢卷尺
标记 纠错
多选题 (共10题,共10分)
21.

隔离开关的安装程序有( )。

  • A. 密封检查
  • B. 开箱检查
  • C. 本体安装
  • D. 操作机构安装
  • E. 调整
标记 纠错
22.

关于工程竣工档案编制及移交的要求,正确的有( )。

  • A. 项目竣工档案一般不少于两套
  • B. 档案资料原件由建设单位保管
  • C. 应编制工程档案资料移交清单
  • D. 双方应在应缴清单上签字盖章
  • E. 档案资料移交清单需一式三份
标记 纠错
23.

室外排水管道的试验包括( )。

  • A. 压力试验
  • B. 灌水试验
  • C. 通球试验
  • D. 通水试验
  • E. 闭水试验
标记 纠错
24.

水冷壁的主要作用是( )。

  • A. 可以保护炉墙
  • B. 使烟气得到冷却
  • C. 吸收炉膛内的高温辐射热量以加热工质
  • D. 保证蒸汽品质
  • E. 比采用对流管束节省钢材
标记 纠错
25.

下列属于接地装置的有( )。

  • A. 接地线
  • B. 接地体
  • C. 均压环
  • D. 引下线
  • E. 避雷线
标记 纠错
26.

阀门安装前检验要求包括( )。

  • A. 阀门应进行壳体试验压力和密封试验
  • B. 不锈钢阀门试验时,水中的氯离子含量不得超过50ppm
  • C. 阀门的壳体试验压力为公称压力的1.5倍
  • D. 试验持续时间不得少于5min
  • E. 安全阀进行整定压力调整和密封试验
标记 纠错
27.

下列施工质量控制,属于事中控制的有( )。

  • A. 施工资格审查
  • B. 设备监造控制
  • C. 单位工程质量评定
  • D. 分项工程质量验收
  • E. 工程质量文件建档
标记 纠错
28.

信息传递方式回访包括( )。

  • A. 邮件
  • B. 座谈会
  • C. 电话
  • D. 传真
  • E. 巡回式
标记 纠错
29.

机电工程中项目索赔费用的分类包括( )。

  • A. 税金索赔
  • B. 材料费索赔
  • C. 人工费索赔
  • D. 管理费索赔
  • E. 规费索赔
标记 纠错
30.

有关电缆沟或隧道内电缆敷设的要求说法,正确的有( )。

  • A. 交流单芯电力电缆,应布置在同侧支架上
  • B. 电力电缆和控制电缆不应配置在同一层支架上
  • C. 强电控制电缆在上,弱电控制电缆在下
  • D. 交流三芯电力电缆在普通支架上不宜超过2层
  • E. 严禁电缆与热力管道平行敷设
标记 纠错
问答题 (共4题,共4分)
31.

A施工单位项目部承担某石油化工项目施工,其中再生塔直径3.2m、长度46.2m、重78.6t,在制造厂完成附塔管线和爬梯平台安装,整体到货。施工合同中约定:总价暂估,结算时以合同约定的工程单价和实际工程量计算,工程单价不做调整。

项目部进场后,A施工单位编写了专项施工方案,拟采用250t履带起重机为主吊,90t履带起重机溜尾,整体吊装。施工过程中发生了下列事件:

(1)工程开工后,钢材大幅涨价,A施工单位因工程成本增加,向业主提出费用索赔。

(2)在再生塔器制造厂内,A施工单位租赁给B分包单位的门式起重机在施工时发生故障,使用该机械施工的B分包单位的工作延误5d,造成人员窝工5d,B分包单位向A施工单位索要工期和费用索赔。

(3)施工过程中,拟采用的250t履带起重机资源出现问题,延误进场,临时协调300t履带起重机进场赶工期,A施工单位增加机械费用约4.5万元、人工费用2.6万元。

(4)再生塔器的底部安装如图示意,监理检查时发现塔器的垫铁安装存在质量问题:垫铁间距过大、垫铁6块不符合规定,同时还存在其他质量问题,要求项目部整改。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷4

 问题:

1.事件(1)中A施工单位向业主提出费用索赔是否合理?简述理由。

2.B分包单位向A施工单位进行工期和费用索赔是否合理?为什么?

3.事件(3)中A施工单位向业主提出费用和工期的索赔是否合理?说明理由。

4.针对图中的质量问题应如何整改?

标记 纠错
32.

某机电安装工程公司承包了一个储罐区工程的施工任务,包括4台10000m 3原油罐的新建和2台5000m 旧原油罐的 3改造,以及罐区配套工艺管道及设备安装工程。安装公司项目部根据安全生产责任制的要求,把安全生产责任目标进行了分解。确定:项目主管生产施工的副经理对本工程项目的安全生产负全面领导责任,项目总工程师对本

工程项目的安全生产负部分领导责任和技术责任。

项目部组织了施工现场危险源辨识,并根据现场危险源,编制了高处作业、机械操作、起重吊装作业和临时用电安全技术措施。并针对可能发生的紧急状况,制定了相应的应急预案。

原油罐的改造工程中,作业人员需进入罐内作业。作业人员进入罐内作业前,对罐内进行清理清扫,并进行了气体检测,检测结果含氧量与外部氧浓度一致,易燃易爆气体、有毒有害气体没有超标。为了保证在罐内作业安全,采取了以下主要安全措施:

1.关闭所有与罐内相连的可燃介质的阀门,且在作业前进行检查;

2.罐的出入口设置标志;

3.采取自然通风;

4.在油罐内作业使用安全电压为36V的行灯照明,行灯必须有金属保护罩。

罐区主体工程于6月初完成。由于消防泵房内的消防泵供货合同定于8月份交货,因此消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格。为保证年度效益,业主决定7月1日罐区首先投入使用,为了保证安全,决定购买一批MFZ4型干粉消防器材放在罐区作为火灾应急使用。

(1)项目部制定安全生产责任制中,有哪些不妥?

(2)指出项目部编制的安全技术措施还有哪些主要缺项?

(3)项目部制定的应急预案应包括哪些内容?

(4)对背景中进入罐内作业的安全措施错误或不完整之处进行纠正或补充。

(5)业主在给罐区配备一批灭火器后可否让罐区先投入使用,为什么?

标记 纠错
33.

A安装公司承包某高层建筑的通风空调、给排水和建筑电气工程的施工,合同约定,空调设备由业主采购,其他设备、材料由A安装公司采购,高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所的电力公司承包施工。

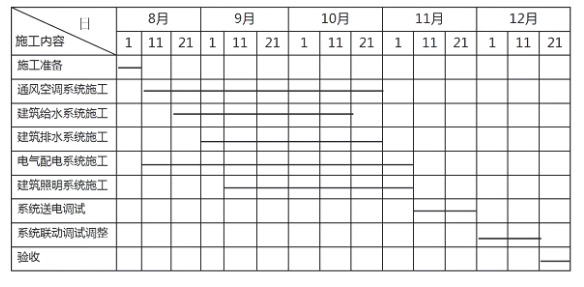

A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给排水和建筑电气工程的施工进度计划(见下表),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷4

工程施工中,曾经发生了2个施工质量问题:

问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为保证进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,监理叫停,后经检验合格才交付下道工序

问题2,在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线漏电,同时还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。

A安装公司项目与B建筑公司,电力公司配合协调,进行系统联动调试、调整。建筑装饰、通风空调、给排水和建筑电气工程进行验收,使工程按合同要求完工。

(1)说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?

(2)A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?

(3)问题1中,应检查风管哪些部位的严密性?

(4)问题2中,灯具的安装质量应如何整改?

标记 纠错
34.

某科技公司的数据中心机电采购及安装分包工程采用电子招标,邀请行业内有类似工程经验的A、B、C、D、E五家单位投标。工程采用固定总价合同,在合同专用条款中约定:镀锌钢板的价格随市场波动时,风管(镀锌钢板制作安装的工程量清单综合单价中,调整期价格与基期价格之比涨幅率在±5%以内不予调整;超过±5%时,只对

超出部分进行调整。工程预付款100万元,工程质量保修金为90万元。投标过程中,E单位在投标截止前一个小时,突然提交总价降低5%的修改标书。最终经公开评审,B单位中标,合同价3000万元(含甲供设备暂估价200万元),其中风管(镀锌钢板)制作安装的工程量清单综合单价为600元/m2,工程量为10000m2。

建设单位按约定支付了工程预付款,施工开始后,镀锌钢板的市场价格上涨,其风管制作安装的工程量清单调整期综合单价为648元/m2,该项合同价款予以调整,设计变更调增价款为50万元。

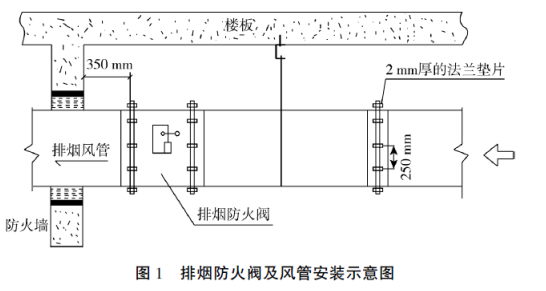

施工过程中,消防排烟系统设计工作压力750Pa,排烟风管采用角钢法兰连接,现场排烟防火阀及风管安装见图1,监理单位在工程质量验评时,对排烟防火阀的安装和排烟风管法兰连接工艺提出整改要求。

数据中心F2层变配电室的某一段金属梯架全长45m,并敷设一条扁钢接地保护导体,监理单位对金属梯架与接地保护导体的连接部位进行了重点检查,以确保金属梯架的可靠接地。

工程竣工后,B单位按期提交了工程竣工结算书。

二建机电工程实务,模拟试卷,2025二建《机电实务》模拟试卷4

(1)E单位突然降价的投标做法是否违规?请说明理由。

(2)请写出图1中排烟防火阀安装和排烟风管法兰连接的正确要求。

(3)变配电室的金属梯架应至少设置多少个与接地保护导体的连接点?分别写出连接点的位置。

(4)请计算说明风管制作安装工程的合同价款予以调整的理由。该合同价款调整金额是多少?如不考虑其他合同价款的变化,请计算本工程竣工结算价款是多少?

标记 纠错
