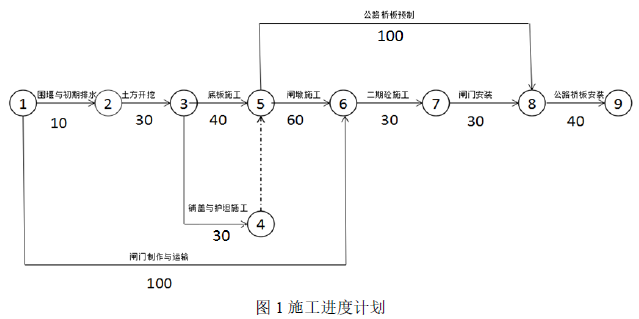

32.施工单位承担某水闸工程施工。施工项目部编制了施工组织设计文件,并报总监理工程师审核确认。其中,施工进度计划如图1 所示。施工围堰作为总价承包项目,其设计和施工均由施工单位负责。

施工过程中发生如下事件:
事件1:为便于进度管理,技术人员对上述计划中各项工作的时间参数进行了计算,其中闸门制作与运输的时间参数为

事件2:施工单位编制了施工组织设计,部分内容如下:
(1)施工用电从附近系统电源接入,现场设临时变压器一台;
(2)基坑开挖采用管井降水,开挖边坡坡比1∶2,最大开挖深度9.5m;
(3)泵站墩墙及上部厂房采用现浇混凝土施工,混凝土模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度50m;
(4)闸门、启闭机及机电设备采用常规起重机械进行安装,最大单件吊装重量150kN。
事件3:承包人完成施工控制网测量后,按监理人指示开展了抽样复测:(1)发现因发包人提供的某基准线不准确,造成与此相关的数据均超过允许误差标准,为此监理人指示承包人对发包人提供的基准点、基准线进行复核,并重新进行了施工控制网的测量,产生费用共计3 万元,增加工作时间5 天;(2)由于测量人员操作不当造成施工控制网数据异常,承包人进行了测量修正,修正费用0.5 万元,增加工作时间2 天。针对上述两种情况承包人提出了延长工期和补偿费用的索赔要求。
【问题】
1.指出图1 进度计划的工期和关键线路(用节点编号表示)。
2.指出事件1 中,a、b 所代表时间参数的名称和数值。
3.根据《水利水电工程施工安全管理导则》(SL 721-2015),说明事件二施工组织设计中,哪些单项工程需要组织专家对专项施工方案进行审查论证。专项施工方案经专家审查论证后,还需履行那些报审程序方可组织实施?
4.事件3 中承包人应获得的索赔有哪些?简要说明理由。
