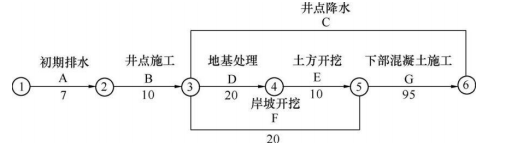

33.承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内道路;②水闸主体施工;③围堰填筑;④井点降水;⑤材料仓库;⑥基坑开挖;⑦地基处理;⑧办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如下图所示(单位:天)。

施工中发生如下事件:
事件 1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成 A工作时间延长 5 天。
事件 2:岸坡开挖过程中,遇到局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F 工作实际持续时间为 40 天。承包人以不利物质条件为缘由,提出延长工期和增加费用的要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。
事件 3:水闸翼墙底板施工中,为加快工程进度,施工单位自行将垫层和底板同时浇筑,并将垫层混凝土强度等级提高到与底板相同。监理机构发现该问题后,发出监理指示要求整改
【问题】
1.根据《水利水电工程施工组织设计规范》SL 303—2004,指出背景资料的相关工作中属于工程准备期的工作(用编号表示);工程施工总工期中,除工程准备期外,还应包括哪些施工时段?
2.施工网络进度计划图中,不考虑事件 1 和事件 2 的影响,C 工作的持续时间应为多少天?并说明理由。
3.事件 1 中承包人所采取的技术措施应包括哪些内容?
4.根据《水利水电工程标准施工招标文件》(2009 年版),对事件 2 中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。
5.综合事件 1.事件 2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。
6.根据事件 3,指出承包人做法的不妥之处,并简要说明理由。该事件中若进行变更,应履行什么程序?
