当前位置:首页建筑工程二级建造师二建水利水电实务->2026二建《水利水电实务》模拟试卷6

2026二建《水利水电实务》模拟试卷6

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:209次
单选题 (共20题,共20分)
1.

某水电工程坐落在河谷狭窄、两岸地形陡峻、山岩坚实的山区河段,设计采用全段围堰法导流,此工程宜采用()导流。

  • A. 束窄河床
  • B. 明渠
  • C. 涵管
  • D. 隧洞
标记 纠错
2.

水利工程监理单位平行检测的费用由( )承担。

  • A. 项目法人
  • B. 监理单位
  • C. 施工单位
  • D. 检测单位
标记 纠错
3.

某土石坝地基采用固结灌浆处理,灌浆总孔数为 200 个,如用单点法进行简易压水试验,试验孔数最少需( )个。

  • A. 5
  • B. 10
  • C. 15
  • D. 20
标记 纠错
4.

面板堆石坝施工过程中,一般堆石体最大粒径不应超过层厚的()。

  • A. 1/3
  • B. 1/4
  • C. 2/3
  • D. 3/4
标记 纠错
5.

某工程施工期混凝土高峰月浇筑强度为28000m3/月,每月天数按24d计,每天工作小时按20h计,如小时不均匀系数取1.2,则该工程的混凝土拌合系统的规模定型为( )。

  • A. 小型
  • B. 中型
  • C. 大型
  • D. 特大型
标记 纠错
6.

监理人收到承包人索赔通知书后,答复索赔处理结果的时间为( )天内。

  • A. 15
  • B. 28
  • C. 30
  • D. 42
标记 纠错
7.

工程完成建设目标的标志是()

  • A. 生产运行
  • B. 生产准备
  • C. 项目后评价
  • D. 竣工验收
标记 纠错
8.

结合库容是水库正常蓄水位与( )之间的库容。

  • A. 校核洪水位
  • B. 死水位
  • C. 防洪高水位
  • D. 防洪限制水位
标记 纠错
9.

扬压力的组成中,在上、下游水位差作用下,水流通过基岩节理、裂隙而产生的向上的静水压力是( )。

  • A. 浮托力
  • B. 波浪压力
  • C. 动水压力
  • D. 渗流压力
标记 纠错
10.

在水泥品种一定的条件下,水泥浆的稀稠取决于水胶比的大小。当水胶比较小时,

( )。

  • A. 水泥浆较稠,拌合物的黏聚性较差,泌水较多,但流动性较小
  • B. 水泥浆较稠,拌合物的黏聚性较好,泌水较少,但流动性较小
  • C. 水泥浆较稀,拌合物的黏聚性较差,泌水较多,但流动性较大
  • D. 水泥浆较稀,拌合物的黏聚性较好,泌水较少,但流动性较大
标记 纠错
11.

土坝坝顶宽度的最小值是( )。

  • A. 2m
  • B. 10m
  • C. 5m
  • D. 8m
标记 纠错
12.

一般常用坍落度定量地表示拌合物流动性的大小,坍落度为 130mm 的混凝土拌合物为( )。

  • A. 低塑性混凝土
  • B. 塑性混凝土
  • C. 流动性混凝土
  • D. 大流动性混凝土
标记 纠错
13.

根据《水利建设工程施工分包管理规定》,主要建筑物的主体结构由( )要求设计单位在设计文件或招标文件中明确。

  • A. 项目法人
  • B. 施工单位
  • C. 监理单位
  • D. 主管部门
标记 纠错
14.

下列关于混凝土重力坝中横缝的说法,错误的是( )。

  • A. 永久性横缝可兼作沉降缝和温度缝
  • B. 当不均匀沉降较大时,缝内须设置专门的止水
  • C. 永久性横缝缝面应设置三角形键槽
  • D. 临时性横缝缝面设置键槽,埋设灌浆系统
标记 纠错
15.

某土石坝工程施工高程超过上游围堰顶高程,其相应的拦洪库容为0.5X108m3,该坝施工期临时度汛的洪水标准应为( )年一遇。

  • A. 20~50
  • B. 50~100
  • C. 100~200
  • D. 200~300
标记 纠错
16.

测量误差的来源有多方面,其中水准尺误差属于( )。

  • A. 仪器误差
  • B. 观测误差
  • C. 人为误差
  • D. 外界条件的影响
标记 纠错
17.

水利水电工程质量保修期通常为( )个月,河湖疏浚工程无工程质量保修期。

  • A. 1
  • B. 3
  • C. 6
  • D. 12
标记 纠错
18.

按照《水利水电工程可行性研究报告编制规程》编制的( )经批准后,不得随意修改或变更,在主要内容上有重要变动,应经过原批准机关复审同意。

  • A. 项目建议书
  • B. 可行性研究报告
  • C. 初步设计报告
  • D. 竣工验收报告
标记 纠错
19.

水利工程建设项目档案验收前,项目法人应组织参建单位编制( )报告。

  • A. 档案抽检
  • B. 档案自检
  • C. 档案评估
  • D. 档案审核
标记 纠错
20.

根据《水利工程质量事故处理暂行规定》(水利部令第9号),在工程质量事故的类别中,( )是指对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故。

  • A. 质量缺陷事故
  • B. 一般质量事故
  • C. 较大质量事故
  • D. 重大质量事故
标记 纠错
多选题 (共10题,共10分)
21.

反映水泥混凝土质量的主要技术指标有( )。

  • A. 安定性
  • B. 和易性
  • C. 压缩性
  • D. 耐久性
  • E. 强度
标记 纠错
22.

土石坝设置防渗设施的作用包括()等。

  • A. 减少通过坝体的渗流量
  • B. 减少通过坝基的渗流量
  • C. 增加上游坝坡的稳定性
  • D. 降低浸润线
  • E. 降低渗透坡降
标记 纠错
23.

为满足计算水库库容需要,工程中采用的比例尺地形图有( )。

  • A. 1:500
  • B. 1:1000
  • C. 1:2000
  • D. 1:25000
  • E. 1:10000
标记 纠错
24.

水利水电工程各类永久性水工建筑物的合理使用年限,应根据其所在工程的()确定。

  • A. 建筑物类别
  • B. 工程类别
  • C. 等别
  • D. 建筑物级别
  • E. 工程规模
标记 纠错
25.

下列水库大坝建筑物级别可提高一级的有( )。

  • A. 坝高120m的2级混凝土坝
  • B. 坝高95m的2级土石坝
  • C. 坝高100m的2级浆砌石坝
  • D. 坝高75m的3级土石坝
  • E. 坝高95m的3级混凝土坝
标记 纠错
26.

下列属于合成高分子材料的有( )。

  • A. 塑料
  • B. 涂料
  • C. 胶粘剂
  • D. 植物纤维
  • E. 木材
标记 纠错
27.

新关于水泵的分类及性能,下列说法不正确的是( )。

  • A. 轴流泵的扬程一般在 15m 以下
  • B. 水泵的工作扬程等于实际扬程
  • C. 型号 S150-78A 的水泵进口直径是 150mm
  • D. 叶片泵按工作原理可分为离心泵、混流泵、活塞泵
  • E. 容积泵改变泵体工作腔容积有往复式和回转式
标记 纠错
28.

钢筋质量检验是关键,对于 WCD 钢筋其质量检验的指标包括( )。

  • A. 含碳量
  • B. 屈服强度
  • C. 极限强度
  • D. 伸长率
  • E. 冷弯性能
标记 纠错
29.

水闸闸墩混凝土表面碳化的处理,可以采用( )等方法。

  • A. 贴条状砂浆修补法
  • B. 水泥砂浆修补法
  • C. 喷浆修补法
  • D. 喷混凝土修补法
  • E. 钻孔灌浆修补法
标记 纠错
30.

下列关于坝基结合部位处理的说法不正确的是( )。

  • A. 层与层之间分段接坡坡比为 1:4
  • B. 当采用羊足碾与气胎碾联合作业时,土砂结合部可用羊足碾进行压实
  • C. 顶部 0.5m 范围内填土时,可采用小型机械夯实或人工夯实
  • D. 对于基础部位的填土,宜采用薄层、轻碾的方法
  • E. 黏性土地基结合面,应先压实,再铺一层土料,其含水量为施工含水量的上限
标记 纠错
问答题 (共4题,共4分)
31.

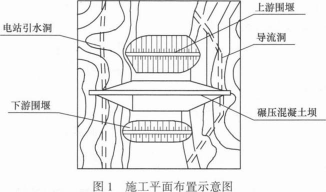

某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。该工程施工平面布置示意图如图1所示。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》模拟试卷6

事件1:根据合同工期要求.该工程施工导流部分节点工期目标及有关洪水标准见表1。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》模拟试卷6

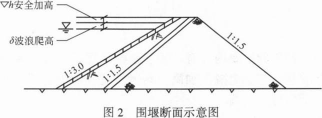

事件2:上游围堰采用均质土围堰,围堰断面示意图如图2所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。

事件3:碾压混凝土坝施工中,采取了舱面保持湿润等养护措施。2020年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯。钻孔取芯检验项目及评价内容见表2。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》模拟试卷6

二建水利水电实务,模拟试卷,2025二建《水利水电实务》模拟试卷6

事件4:为保证蓄水验收工作的顺利进行,2021年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请。并抄送项目审批部门。

问题:

1.根据《水利水电工程施工组织设计规范》SL303—2017,指出事件1中A、C、D分别对应的洪水标准;围堰级别B为几级?

2.事件2中,▽h最小应为多少?K1、K2是否满足《水利水电工程施工组织设计规范》SL303—2017的要求?规范规定的最小值分别为多少?

3.事件2中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?

4.事件3表2中,E、F、G分别所代表的评价内容是什么?

5.根据《水电工程验收管理办法》(国能新能[2015]426号),指出并改正事件4中,在工程蓄水验收申请的组织方面存在的不妥之处。

标记 纠错
32.

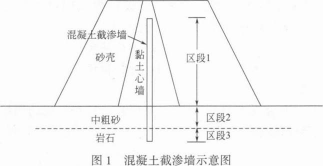

某中型水库主坝为黏土心墙砂壳坝,心墙最小厚度为1.2m,其除险加固的主要工作内容有:①上游坝面石渣料帮坡。②完善观测设施。③坝基、坝肩水泥帷幕灌浆。④新坝顶混凝土防浪墙。⑤增设混凝土截渗墙。⑥下游坝面混凝土预制块护坡。⑦新建坝顶混凝土道路。河床段坝基上部为厚6m的松散、中密状态的中粗砂层,下部为弱风化岩石,裂隙发育中等;两侧坝肩均为强风化岩石地基,裂隙发育中等。混凝土截渗墙厚度为0.4m,用冲挖工艺成槽,截渗墙在强、弱风化岩石入岩深度分别为1.5m、1.0m,混凝土截渗墙示意图如图1所示。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》模拟试卷6

设计要求混凝土截渗墙应在上游坝面石渣料帮坡施工结束后才能开工,并在截渗墙施工过程中预埋帷幕灌浆管。

本工程施工过程中发生如下事件:

事件1:工程开工前进行了项目划分,该水库主坝除险加固工程划分为1个单位工程,7个分部工程,其中混凝土截渗墙按工程量划分为2个分部工程。

事件2:2020年2月底,春灌在即,该水库下闸蓄水验收条件亦已具备,施工单位及时向项目法人提出了验收申请,项目法人主持了下闸蓄水验收。

事件3:2021年12月底,项目法人对该水库进行了单位工程投入使用验收,单位工程质量在施工单位自评合格后.由监理单位复核并报经该工程质量监督机构核定为优良。

2021年12月底,本工程通过了竣工验收,竣工验收的质量结论意见为优良。

问题:

1.根据事件1,请指出除混凝土截渗墙外的其余5个分部工程名称。

2.请指出①、③、⑤、⑦四项工程内容之间合理的施工顺序。

3.指出事件2中的不妥之处并改正。

4.根据示意图中的混凝土截渗墙布置和各区段地质情况,指出截渗墙施工中质量较难控制的是哪一个区段,并简要说明理由。

5.指出事件3中不妥之处并改正。

标记 纠错
33.

某水利工程由大坝、泄洪闸、灌溉涵洞、溢洪道等建筑物组成,施工中发生如下事件:

事件 1:为保证混凝土的质量,在混凝土拆模后进行外观质量检查,采用钻孔取芯检查内部质量。

事件 2:当洞身混凝土强度达到设计要求后,监理单位组织进行了涵洞两侧基坑的隐蔽单元工程验收,施工单位即开始进行土方回填。

事件 3:灌溉涵洞项目划分为一个单位工程,涵洞洞身为其中一个分部工程。该分部工程共有 24个单元工程,质量全部合格,18 个单元工程质量等级为优良;主要单元、重要隐蔽单元工程共 12 个,单元工程质量等级达到优良的为 10 个;该分部工程取 C30 混凝土试件 26 组,试件质量合格;机电产品质量合格,中间产品质量全部合格,原材料、金属结构及启闭机制造质量合格;该分部工程施工中未发生过质量事故。

事件 4:档案验收前,施工单位负责编制竣工图。其中,总平面布置图图面变更了 45%。

【问题】

1.混凝土的质量检查除钻孔取芯还包括什么?外观质量应检查什么?

2.根据事件 2,指出其隐蔽单元工程质量评定工作的组织要求。

3.根据事件 3,评定该分部工程质量等级,并简要说明理由。

4.根据《水利工程建设项目档案管理规定》,指出事件 4 中总平面布置图竣工图编制要求。

标记 纠错
34.

某水利枢纽工程建设内容主要包括:进、出口明渠,渡槽,排水涵洞,35kV线路。总投资55305万元,共划分为5个单位工程,46个分部工程,5059个单元(工序)工程。发包人与承包人按照《水利水电工程标准施工招标文件》(2009年版)签订了施工合同。

工程施工过程中发生如下事件:

事件1:项目进展程度如下。

(1)合同范围内的工程项目和工作已按合同约定完成。

(2)已完成了5个单位工程验收。

(3)工程质量缺陷已按要求进行处理。

(4)施工现场已经进行清理。

(5)工程已进行了完工结算。

事件2:项目法人组织合同完工验收,验收组成员包括项目法人、设计、监理、施工、主要设备制造(供应)商和投资单位,共7人组成。验收结果表决时,有3人不同意通过验收。验收组长最后决定不同意通过验收的3位验收组成员可以不在验收鉴定书上签字,项目通过合同完工验收。验收小组中有4人不同意验收组长的裁决。

事件3:合同完工验收日期为2021年7月1日,其中35kV单位工程和排水涵洞分部工程验收后投入使用,35kV单位工程验收日期为2020年7月1日,排水涵洞分部工程验收日期为2021年2月1日。缺陷责任期在专用合同条款中未有特殊规定,发包人认为缺陷责任期应从2021年7月1日起算。

事件4:渡槽充水试验完成后,项目法人主持了通水验收,验收小组成员由设计、监理、施工、运行管理单位组成。

通水验收时工程具备以下条件:(1)所有建筑物的外观满足通水的要求;(2)通水后未完工程的建设计划和施工措施已落实;(3)引(调)排水位以下障碍物清理已完成并通过验收。

事件5:由于地质条件发生变化,进口明渠段基础处理施工图变更部分超过了1/2,档案验收时.监理人发现进口明渠段基础处理竣工图对变更部分未进行修改,监理人指示承包人原图中修改变更部分,并加盖竣工图章。

事件6:该项目档案专项验收前,监理单位组织相关人员对该项目归档文件的完整性、准确性、系统性、有效性和规范性进行了审核,并形成专项审核报告。监理单位编写的专项审核报告内容包括:工程概况,监理单位履行审核责任的组织情况,审核所监理项目档案(含监理和施工)的范围、数量及竣工图编制质量情况,及审核结果等内容。

问题:

1.根据事件1判断项目是否具备合同验收条件,并说明理由。若不具备合同验收条件,请补充缺少的合同验收条件。

2.请指出事件2的不妥之处,并说明理由。4人不同意验收组长裁决后应如何处理?

3.请指出事件3的不妥之处,并说明理由。

4.请指出事件4的不妥之处,并说明理由。在此基础上判断该工程是否具备通水验收条件。若不具备通水验收条件,请补充缺少的通水验收条件。

5.请指出事件5的不妥之处,并说明理由。

6.请指出事件6的不妥之处,并说明理由。

标记 纠错
