2026二建《水利水电实务》模拟试卷5

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:217次
单选题 (共20题,共20分)
1.

明挖爆破施工,施工单位发出鸣10s,停,鸣10s,停,鸣10s 的音响信号属于( )。

  • A. 预告信号
  • B. 起爆信号
  • C. 准备信号
  • D. 解除信号
标记 纠错
2.

水利水电工程施工质量评定表中“质量等级”栏应由()单位人员填写。

  • A. 质量监督
  • B. 设计
  • C. 施工
  • D. 监理
标记 纠错
3.

面板堆石坝坝体分区从迎水面到背水面依次是( )。

  • A. 过渡区、垫层区、主堆石区、次堆石料区
  • B. 垫层区、过渡区、主堆石区、次堆石料区
  • C. 垫层区、过渡区、次堆石料区、主堆石料区
  • D. 过渡区、垫层区、次堆石料区、主堆石料区
标记 纠错
4.

关于爆破作业的说法,正确的是()。

  • A. 可以使用香烟点燃导火索
  • B. 装药、堵塞严禁使用金属棍棒
  • C. 连接导爆索中间允许出现打结现象
  • D. 导爆索宜使用锋利的剪刀切断
标记 纠错
5.

根据大坝安全状况,实际抗御洪水标准不低于部颁水利枢纽工程除险加固近期非常运用洪水标准,但达不到《防洪标准》(GB 50201—2014)规定的坝属于()。

  • A. 一类坝
  • B. 二类坝
  • C. 三类坝
  • D. 四类坝
标记 纠错
6.

通过试验选择最佳砂率值,使用天然砂石料时,三级配碾压混凝土的砂率为()。

  • A. 22%~28%
  • B. 28%~32%
  • C. 32%~37%
  • D. 37%~42%
标记 纠错
7.

分部工程具备验收条件时,施工单位应向项目法人提交验收申请报告。项目法人应在收到验收申请报告之日起( )内决定是否同意进行验收。

  • A. 10 个工作日
  • B. 5 个工作日
  • C. 5 日
  • D. 10 日
标记 纠错
8.

关于水利水电工程高空作业的基本要求。下列说法错误的是( )。

  • A. 凡在坠落基准面2m或以上进行的作业称为高处作业
  • B. 高处作业分为一级高处作业、二级高处作业、三级高处作业、四级高处作业
  • C. 强风高处作业、雪天高处作业、带电高处作业属于特殊高处作业
  • D. 进行三级高处作业时.需事先编制专项安全施工方案
标记 纠错
9.

根据《水利工程建设项目管理规定(试行)》(2016年修订),下列阶段中,不属于水利工程建设程序的是( )。

  • A. 初步设计
  • B. 项目建议书
  • C. 可行性研究报告
  • D. 预可行性研究
标记 纠错
10.

对于基坑支护与降水工程,施工单位应当编制专项施工方案,并附具安全验算结果,经( )签字后实施。

  • A. 施工单位技术负责人和建设单位项目负责人
  • B. 项目经理和项目技术负责人
  • C. 施工单位技术负责人和总监理工程师
  • D. 项目经理和总监理工程师
标记 纠错
11.

采购及保管费指材料采购和保管过程中所发生的各项费用,依材料运到工地仓库价格不包括运输保险费为基准计算。水泥材料采购及保管费费率为( )。

  • A. 3.5%
  • B. 2.2%
  • C. 2.75%
  • D. 3.3%
标记 纠错
12.

根据《水利工程施工监理规范》SL288—2014,监理机构开展跟踪检测时,混凝土试样不应少于承包人检测数量的( )。

  • A. 3%
  • B. 5%
  • C. 7%
  • D. 10%
标记 纠错
13.

关于钢板桩格形围堰修建的优点,下列说法错误的是( )。

  • A. 按挡水高度不同,其平面形式有圆筒形格体、扇形格体、花瓣形格体
  • B. 应用较多的是圆筒形格体
  • C. 装配式钢板桩格型围堰适用于在岩石地基或混凝土基座上建造,其最大挡水水头应大于30m
  • D. 打入式钢板桩围堰适用于细砂砾石层地基,其最大挡水水头不宜大于20m
标记 纠错
14.

水利工程中,起重机械从 220V 高压线通过时,其最高点与高压线之间最小垂直距离为( )m。

  • A. 1.5
  • B. 2
  • C. 4
  • D. 6
标记 纠错
15.

采用喷混凝土修补法施工时,为防止混凝土因自重而脱落,可掺用适量( )。

  • A. 早强剂
  • B. 缓凝剂
  • C. 加气剂
  • D. 速凝剂
标记 纠错
16.

跨度≤2m的悬臂板、梁的模板拆除,混凝土强度应达到设计强度等级的( )。

  • A. 50%
  • B. 60%
  • C. 75%
  • D. 100%
标记 纠错
17.

能把浆液灌入微细裂缝的灌浆方法是( )。

  • A. 固结灌浆
  • B. 帷幕灌浆
  • C. 接触灌浆
  • D. 化学灌浆
标记 纠错
18.

根据《水利工程施工转包违法分包等违法行为认定查处管理行办法》(水建管[2016]420 号)“承包单位派驻施工现场的主要管理负责人中,部分人员不是本单位人员的”的情形属于( )。

  • A. 转包
  • B. 违法分包
  • C. 出借借用资质
  • D. 其他违法行为
标记 纠错
19.

根据《水利部办公厅关于开展 2022-2023 年度水利建设质量工作考核的通知》(办建设[2023]164 号),现场考核涉及勘察设计单位的主要考核指标中质量主体责任履行情况的分值为( )分。

  • A. 17
  • B. 15
  • C. 14
  • D. 8
标记 纠错
20.

项目竣工验收时,向验收委员会提交历次质量缺陷的备案资料的是( )。

  • A. 质量监督机构
  • B. 项目法人
  • C. 监理单位
  • D. 施工单位
标记 纠错
多选题 (共10题,共10分)
21.

反映钢筋塑性性能的基本指标包括()。

  • A. 含碳量
  • B. 屈服强度‘
  • C. 极限强度
  • D. 伸长率
  • E. 冷弯性能
标记 纠错
22.

根据《水利水电建设工程蓄水安全鉴定暂行办法》以及《水利水电建设工程验收技术鉴定导则》SL 670-2015,蓄水安全鉴定工作程序包括( )。

  • A. 任务书编制
  • B. 工作大纲编制
  • C. 自检报告编写
  • D. 现场鉴定与鉴定报告编写
  • E. 鉴定报告审定
标记 纠错
23.

关于变形监测的正负下列说法正确的是( )。

  • A. 水平位移:向下游为正,向左岸为正,反之为负
  • B. 水平位移:向上游为正,向左岸为正,反之为负
  • C. 接缝和裂缝开合度:张开为正,闭合为负
  • D. 接缝和裂缝开合度:闭合为正,张开为负
  • E. 水闸闸墩水平位移:向闸室中心为正,反之为负
标记 纠错
24.

关于爆破器材装卸,有关其规定下列说法正确的是( )。

  • A. 装卸爆破器材时,装卸现场应设置警戒岗哨,有专人在场监督
  • B. 起爆器材与炸药装在同一车箱时,要做好隔离措施
  • C. 人力装卸和搬运爆破器材,每人一次以 25~30kg 为限
  • D. 夜间装卸爆破器材时,装卸场所应有充足的照明,并只允许使用防爆安全灯照明
  • E. 装卸过程中司机不得停留驾驶室
标记 纠错
25.

水闸闸墩混凝土表面碳化的处理,可采用( )修补法。

  • A. 贴条状砂浆
  • B. 水泥砂浆
  • C. 喷浆
  • D. 喷混凝土
  • E. 钻孔灌浆
标记 纠错
26.

属于达到一定规模的危险性较大的单项工程的标准是( )。

  • A. 混凝土模板支撑工程搭设高度7m
  • B. 搭设高度45m的落地式钢管脚手架工程
  • C. 开挖深度为2.5m的基坑支护工程
  • D. 采用常规起重设备、方法。且起重量80kN及以上的起重设备安装工程
  • E. 新型脚手架工程
标记 纠错
27.

水利水电施工总承包企业资质等级分为( )。

  • A. 特级
  • B. 一级
  • C. 二级
  • D. 三级
  • E. 四级
标记 纠错
28.

关于大体积混凝土温控与检测的说法,正确的有( )。

  • A. 常态混凝土浇筑应采取短间歇均匀上升、分层浇筑的方法
  • B. 成品料仓宜采用简仓
  • C. 水泥运至工地的入罐或入场温度不宜高于75°C
  • D. 常态混凝土的粗集料可采用风冷、浸水、喷淋冷水等预冷措施,喷淋冷水的水温不宜低于5°C
  • E. 拌合楼宜采用加冰、加制冷水拌合混凝土
标记 纠错
29.

根据《水利建设项目稽察常见问题清单(2021年版)》,下列将稽察发现的问题认定为“较重”的有( )。

  • A. 项目管理制度未建立
  • B. 制度不健全
  • C. 项目管理制度未编制
  • D. 制度内容不完整
  • E. 制度缺少针对性
标记 纠错
30.

根据砌体工程计量与支付规则,下列费用中,发包人不另行支付的有( )。

  • A. 砂浆
  • B. 混凝土预制块
  • C. 止水设施
  • D. 埋设件
  • E. 拉结筋
标记 纠错
问答题 (共4题,共4分)
31.

某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》GB50501--2007编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元。增值税税率为9%。

投标人甲结合本工程特点和企业自身情况分析、讨论了施工投标不平衡报价的策略和利弊。其编制的投标文件部分内容如下:

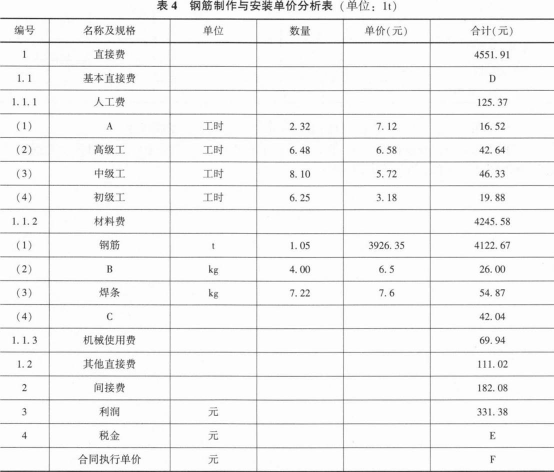

已标价的工程量清单中,钢筋制作与安装单价分析表(部分)见表4。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》模拟试卷5

工程实施期间发生如下事件:

事件1:施工过程中。发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。

事件2:截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。

事件3:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷7d内累计运行了42h,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位组织了技术预验收。

问题:

1.写出表4中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数)

2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。

3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些?

4.写出事件1中变更工作的估价原则。

5.根据《水利水电建设工程验收规程》SL223--2008,指出事件3中的错误之处,说明理由。

标记 纠错
32.

某平原区枢纽工程由采用闸、站结合布置方式,该枢纽工程的发电装机容量为 300MW。该基坑处于黏土地层,且边坡不稳,故采用管井法降水。

该枢纽工程在施工期间发生如下事件:

事件一:在水闸闸墩施工过程中,由于设备原因影响该工程使用寿命和正常运行,需返工或采取补救措施,造成了直接经济损失 300 万元。

事件二:施工单位为加强施工安全生产管理,对施工现场的“三宝”进行严格排查。

事件三:水闸主体结构混凝土的施工按相关技术规范《水工混凝土施工规范》SL677-2014 中的原则有序进行。

【问题】

1.指出本枢纽工程等别、主要建筑物级别以及施工围堰(土石)的级别与洪水标准范围。

2.背景资料中基坑降水方案是否可行,为什么?合适的降水方案是什么?

3.根据《水利工程质量事故暂行规定》,说明工程质量事故包括哪几类?事件一属于哪类?

4.事件二中的“三宝”具体内容及其对应的“三证”是指什么?

5.事件三中水闸主体结构混凝土的施工原则是什么?

标记 纠错
33.

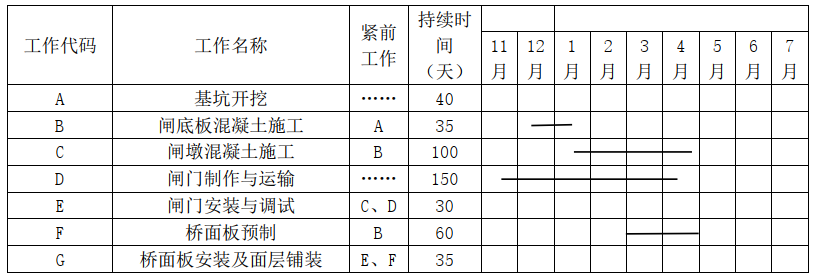

承包人与发包人依据《水利水电工程标准施工招标文件》签订了某水闸项目的施工合同,合同工期为 8 个月,工程开工日期为 2012 年 11 月 1 日,闸室施工内容包括基坑开挖、闸墩混凝土施工、闸底板混凝土施工、闸门安装及调试、闸门制作与运输、桥面板预制、桥面板安装及面层铺装等项工作,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按 30 天计,不考虑间歇时间,不考虑前后工作的搭接)见下表

二建水利水电实务,模拟试卷,2025二建《水利水电实务》模拟试卷5

工程施工中发生如下事件:

事件 1:发包人提供材料和工程设备。承包人接受后,由于保管不当,导致工程设备发生故障,没有如期开工,开工后,承包人采取赶工措施,A 工作按期完成,由此增加费用 2 万元。

事件 2:监理人对闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。B 工作于 2013 年 1 月 20 日完成,返工增加费用 2 万元。

事件 3:发包人负责闸门的设计和采购,闸门计划于 2013 年 4 月 15 日运抵工地现场,因闸门设计变更,D 工作中闸门运抵工地现场推迟了 10 日,且增加安装与调试费用 8 万元。

事件 4:桥面板预制工作计划于 2013 年 3 月 1 日开始,由于桥面板预制设备出现故障,F 工作于 2013 年 5 月 20 日完成。

除上述发生的事件外,其余工作均按该进度计划实施。

【问题】

1.分别指出进度计划表中基坑开挖、闸门安装与调试、桥面板安装及面层铺装工作起止时间。

2.事件 1 中,发包人提供材料和工程设备,发包人应在到货前多少天通知承包人?发包人应在专用合同条款中写明哪些内容?

3.分别指出事件 2,事件 3,事件 4 对进度计划和合同工期有何影响,指出该部分项目的实际完成日期。

4.依据《水利水电工程标准施工招标文件》(2009 年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。

标记 纠错
34.

某水库除险加固工程加固内容主要包括:均质土坝坝体灌浆、护坡修整、溢洪道拆除重建等。工程建设过程中发生下列事件:

事件1:在施工质量检验中,钢筋、护坡单元工程以及溢洪道底板混凝土试件三个项目抽样检验均有不合格的情况。针对上述情况,监理单位要求施工单位按照《水利水电工程施工质量检验与评定规程》SL176—2007分别进行处理并责成其进行整改。

事件2:溢洪道单位工程完工后,项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单位组成的验收工作组。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。

事件3:2015年汛前.该合同工程基本完工。由于当年汛期水库防汛形势严峻,为确保水库安全度汛,根据度汛方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝和溢洪道工程险情巡查及应对措施预案。部分内容见表1。

事件4:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》模拟试卷5

1司题:

1.针对事件1中提到的钢筋、护坡单元工程以及混凝土试件抽样检验不合格的情况,分别说明具体处理措施。

2.根据事件2溢洪道单位工程施工质量评定结果,请写出验收鉴定书中验收结论的主要内容。

3.溢洪道单位工程验收工作组中,除事件2所列单位外,还应包括哪些单位的代表?单位工程验收时,有哪些单位可以列席验收会议?

4.根据本工程具体情况,指出表1中A、B、C、D、E分别代表的险情种类。

5.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容?
