单选题 (共20题,共20分)
1.

某市政工程的网络计划图如下,其合理的合同工期应是()个月。

  • A. 6
  • B. 8
  • C. 9
  • D. 10
标记 纠错
2.

沥青混合料碾压说法正确的是( )。

  • A. 密集配沥青混合料复压宜优先采用振动压路机
  • B. 层厚较大时宜采用高频小振幅
  • C. 厚度较薄时宜采用低振幅
  • D. 碾压路段总长度不超过100m
标记 纠错
3.

大体积混凝土表层布设钢筋网的作用是( )

  • A. 提高混凝土抗压强度
  • B. 防止混凝土出现沉陷裂缝
  • C. 控制混凝土内外温差
  • D. 防止混凝土收缩干裂
标记 纠错
4.

下列关于施工测量仪器的说法正确的是( )。

  • A. 隧道多采用GPS-RTK技术进行贯通测量
  • B. GPS技术运用到施工测量中,其定位精度已达到毫米级
  • C. 在高层建筑物施工过程中,激光铅垂仪可取代挂垂线的垂直测量
  • D. 特殊情况下可使用经纬仪代替水准仪进行高程测量
标记 纠错
5.

以下关于城镇道路结构说法正确的是( )。

  • A. 道路路面包括面层、基层、路床三个主要层次
  • B. 面层应具有足够的低温稳定性和高温抗裂性
  • C. 上路堤是指路面结构层以下30cm~80cm的填方路基
  • D. 基层主要起承载作用,应具有足够的强度
标记 纠错
6.

综合管廊内管线布置的要求说法正确的是( )。

  • A. 天然气管道和热力管道均应在独立舱室内敷设
  • B. 污水纳入综合管廊可利用结构本体或管道方式敷设
  • C. 综合管廊内的压力管道应在综合管廊外部设置阀门
  • D. 给水管道与热力管道同侧布置时,热力管道宜布置在给水管道下方
标记 纠错
7.

市区主要路段的工地设置围挡的高度应不低于( )。

  • A. 1.2m
  • B. 1.8m
  • C. 2.0m
  • D. 2.5m
标记 纠错
8.

双层或多层式热拌沥青混合料面层之间应喷洒( )。

  • A. 透层油
  • B. 隔离剂
  • C. 粘层油
  • D. 水泥浆
标记 纠错
9.

干线综合管廊用于容纳城市( )工程管线。

  • A. 主干
  • B. 次干
  • C. 城市配给
  • D. 支线
标记 纠错
10.

排水管道开挖深度为5.50m,采用人工分层开挖,则至少分( )次。

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
11.

下列附属设备中,属于燃气管网独有的是( )。

  • A. 阀门
  • B. 补偿器
  • C. 放散管
  • D. 排气装置
标记 纠错
12.

以下路面类型中不能适用于各种交通等级的路面是( )。

  • A. 沥青混凝土路面
  • B. 普通混凝土路面
  • C. 钢筋混凝土路面
  • D. 预制混凝土砌块路面
标记 纠错
13.

折叠内衬法修复施工气温不宜低于( )℃。

  • A. 0
  • B. 5
  • C. 10
  • D. 15
标记 纠错
14.

沟槽敷设管道时采用的管道基础形式不包括( )。

  • A. 原状土基础
  • B. 混凝土基础
  • C. 砂石基础
  • D. 砖砌基础
标记 纠错
15.

城市隧道围护结构与主体结构墙为复合墙结构形式时,主体结构侧墙一般采用( )。

  • A. 单侧支撑体系
  • B. 双侧支撑体系
  • C. 混合支撑体系
  • D. 立式支撑体系
标记 纠错
16.

关于各类围护结构的特点,说法正确的是( )。

  • A. 钢板桩施工简便,施工噪声小
  • B. 钢管桩截面刚度小于钢板桩
  • C. 钢板桩止水性比钢管桩差
  • D. SMW工法桩强度大,止水性好
标记 纠错
17.

下列关于刚性管道沟槽回填的要点,说法错误的是( )。

  • A. 管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具
  • B. 管道两侧压实面的高差不应超过200mm
  • C. 分段回填压实时,相邻段的接槎应呈台阶形
  • D. 采用压路机时,碾压的重叠宽度不得小于200mm
标记 纠错
18.

下列关于供热管道强度试验的说法,错误的是( )。

  • A. 试验介质是清洁水
  • B. 对地面高差较大的管道,应将试验介质的静压计入试验压力中
  • C. 热水管道的试验压力应为最低点的压力
  • D. 试验压力为1.5倍设计压力,且不得低于0.6MPa
标记 纠错
19.

桥梁改扩建工程指的是( )。

  • A. 对管辖范围内的城市桥梁进行日常维护和小修作业
  • B. 对城市桥梁的一般性损坏进行修理,恢复城市桥梁原有的技术水平和标准
  • C. 对桥梁结构采取补强、修复、调整内力等措施,从而满足结构承载力及设计要求
  • D. 城市桥梁因不适应现有的交通量、载重量增长的需要,需提高技术等级标准,显著提高其运行能力的工程
标记 纠错
20.

下列有关沟槽开挖与地基处理的说法中,错误的是( )。

  • A. 人工开挖沟槽的槽深超过 3m 时应该分层开挖,每层的深度不超过 2m
  • B. 采用机械挖槽时,沟槽分层深度按机械性能确定
  • C. 柔性管道地基处理宜采用砂桩、搅拌桩等复合地基
  • D. 沟槽槽壁稳固后,可通过攀爬支撑上下沟槽
标记 纠错
多选题 (共10题,共10分)
21.

按照建造师执业管理办法规定,城市供热工程包括()。

  • A. 热源建设工程
  • B. 热源维修工程
  • C. 采暖工程
  • D. 管道建设工程
  • E. 管道维修工程
标记 纠错
22.

关于喷锚暗挖法马头门施工技术表述正确的有( )。

  • A. 竖井初期支护施工至马头门处应预埋暗梁及暗桩
  • B. 马头门的开挖应分段破除竖井井壁,宜按照先拱部、再侧墙、最后底板的顺序破除
  • C. 隧道纵向连续钢筋应与竖井主筋完全分离,不得焊接
  • D. 同一竖井内的马头门应同时开工
  • E. 马头门标高不一致时,宜遵循“先高后低”原则
标记 纠错
23.

下列属于环境监测项目的是( )。

  • A. 地下水位变化
  • B. 管线位移
  • C. 坑底隆起
  • D. 建筑裂缝
  • E. 立柱竖向位移
标记 纠错
24.

水泥混凝土道路基层选用原则中,特重交通不选用( )基层。

  • A. 贫混凝土
  • B. 水泥稳定粒料
  • C. 碾压混凝土
  • D. 沥青混凝土
  • E. 沥青稳定碎石
标记 纠错
25.

经批准临时占用城市道路的单位,应该( )。

  • A. 不损坏所用道路
  • B. 交纳占路费
  • C. 用后恢复道路原状
  • D. 尽量缩短占用期限
  • E. 修复或赔偿所损坏的道路
标记 纠错
26.

关于钢板桩围堰施工的说法,正确的有( )。

  • A. 适用于深水基坑工程
  • B. 在黏土层施工时应使用射水下沉方法
  • C. 钢板桩的锁口应用止水材料捻缝
  • D. 施打时应有导向设备
  • E. 施打顺序一般从上游向下游合龙
标记 纠错
27.

在水泥混凝土道路面层施工中需要在( )位置设置胀缝。

  • A. 邻近桥梁处
  • B. 板厚改变处
  • C. 道路高处
  • D. 小半径曲线处
  • E. 道路低处
标记 纠错
28.

下列关于密闭式顶管施工技术的描述正确的有( )。

  • A. 顶管掘进前应在工作井洞门位置设置止水洞门密封结构
  • B. 可通过向管外壁注入触变泥浆来填充管壁和围岩的空隙
  • C. 施工前气动锤、导轨、后背墙等设备必须安放准确牢固
  • D. 软土层中顶进混凝土管,宜将前3~5节管体与机头连接
  • E. 顶进过程中应遵循“勤测量、勤纠偏、微纠偏”的原则
标记 纠错
29.

测量记录应做到表头完整、字迹清楚、规整,严禁( )。

  • A. 涂改
  • B. 转抄
  • C. 斜线划去
  • D. 擦改
  • E. 旁注正确数据
标记 纠错
30.

下列钻孔灌注桩施工技术措施中,控制成孔垂直度的措施有( )。

  • A. 使用钻头直径比设计桩径小的钻头
  • B. 检查钻机平整度
  • C. 钻进时检查主动钻杆垂直度
  • D. 软硬土层交界面处应低速、低钻压钻进
  • E. 改善泥浆性能
标记 纠错
问答题 (共4题,共4分)
31.

某施工单位承接了一条双向四车道城市次干路改造工程, 内容包括: ①对原有水泥混凝土路病害进行处理、修复损坏的路缘石;②在原水泥混凝土路面上加铺沥青混凝土面层。③对原有管道、检查井进行修复。改造之后的路面结构示意图如图1所示。

施工过程中发生了如下事件:

事件一: 施工单位针对水泥混凝土路不同的脱空部位进行处理。包括严重脱空导致路面断裂的部位和局部脱空部位, 其中对局部脱空板采用如下非开挖工艺流程进行处理: 测量定位→A→B→交通控制及养护→弯沉检验。

事件二:水泥路面板处理完毕,加铺沥青前,项目部及时施作了功能层和其他辅助工作,然后进行了沥青面层的加铺。

事件三: 沥青混合料运至工地后, 管理人员检查了测温记录并进行了见证取样,然后进行分幅摊铺和碾压,其中碾压工序分为初压、复压、终压,碾压机械记录表如下表所示,沥青面层施工完成后,项目部进行了质量检验。如表1事件四:在对检查井内管道进行修复时,项目部安排的作业人员缺少施工经验,打开既有污水的井盖作散味处理就下井作业。致使下井的一名工人在井内当场晕倒,被救时已无呼吸。

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷1

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷1

【问题】

1.事件一中, 写出局部脱空板处理工艺流程中A、B 名称,并写出针对严重脱空导致路面断裂的部位的处理方法。

2.事件二中, 在水泥混凝土板处理完后铺筑下面层前,应浇洒什么功能层?该功能层在本工程中还应在哪些部位应用?采用哪些材料?

3.事件二中,沥青面层加铺前,除了浇洒功能层之外,还应该做好哪些辅助工作?

4.事件三中,写出见证取样的具体要求,补全并改正碾压机械记录表。5.针对事件四中发生的事故, 写出项目部应采取的安全措施。

标记 纠错
32.

某公司承建城市道路改扩建工程,道路全长2.5km,原路面宽度20m。现况路面处理后进行加宽,设计加宽后路面宽度为40m,加宽道路垫层为级配砂砾,基层为水泥稳定碎石,面层为三层热拌沥青混合料。道路加宽横断面布置如图1所示。

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷1

图1 道路加宽部分横断面布置示意图

项目部进场后,项目负责人编制了实施性的施工组织设计,经总监理工程师审查同意后,即开始工程项目的实施。项目部根据建设工程安全检查标准要求在大门口设置了工程概况牌、安全生产牌。

施工过程中发生如下事件:

事件一:新路基施工前,项目部排除原地面积水,清除树根、杂草、淤泥等。施工过程中,根据测量中心线桩和下坡脚桩,从最低处分层填筑,逐层压实,路基填方高度按设计标高增加预沉量值。

事件二:为保证水泥稳定碎石基层顺利施工,项目部在郊区自建拌合场。水泥稳定碎石运输过程中因堵车导致材料晚到场3h,项目部立即采取一次摊铺成型措施,从原路面向加宽路面方向进行碾压成型。碾压成型后立即喷洒沥青乳液进行养护,并及时在乳液面撒嵌丁料。基层完工之后,监理工程师对该段基层进行验收,发现主控项目不合格。

事件三:热拌沥青混合料下面层施工前,项目部把面层施工流程对施工班组做了详细的技术交底,施工顺序如下:洒布A→路面接缝处理→接缝处涂刷粘层油→摊铺沥青混合料→压实成型→开放交通。

【问题】

1.施工组织设计的审批程序存在哪些问题?项目部还需设置哪些标牌?

2.事件一中,结合图1补充项目部路基施工中还应采取的措施。

3.事件二中,指出并改正基层施工的不当之处。

4.事件二中,写出水泥稳定碎石基层施工质量检验的主控项目(原材料除外)。

5.事件三中,写出下面层施工流程中A的内容,并说明开放交通的条件。

6.事件三中,写出质量管理体系中“三检制”的具体内容。

标记 纠错
33.

某项目部承建一城市外环路桥梁工程,该桥采用双幅分离式结构,上部结构为(20m×5)×3连续箱梁,每幅每跨布置4片中梁,2片边梁,采用先简支后连续施工工艺。下部结构墩柱采用C30钻孔灌注桩基础,桩接盖梁的轻型桥台,桥梁结构如图2所示。施工过程中发生了以下事件:

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷1

图2 桥梁结构示意图

事件一:项目部在桥梁施工现场周边建设预制场预制箱梁,箱梁预应力筋进场时,项目部进行了相关资料的查验后,按表2进行了预应力钢绞线的进场验收。验收合格后的预应力钢绞线在室外挂牌存放。

表2 预应力钢绞线进场验收技术表

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷1

事件二:箱梁采用先张法预应力施工,张拉前项目部编制了张拉作业指导书,其中部分内容如下:

(1)箱梁预应力施工流程为:清理模板、台座→刷涂隔离剂→安装钢筋、预应力筋(含隔离套管)→A→B→安装模板→C→养护(含拆除模板)→D→切除多余预应力筋→吊运存放;

(2)预应力筋采用应力控制方法张拉,以伸长值进行校核;预应力张拉时,伸长值从零应力时开始量测。

【问题】

1.写出图2中A、B、C构件的名称及A构件的作用;牛腿上方应施工何种隐蔽构件;计算本工程需安装桥梁护栏的总长度。

2.事件一中,写出预应力筋进场时项目部进行相关查验的具体资料内容,写出表2中D、E、F、G、H、I的内容,并写出预应力钢绞线室外存放的规定。

3.事件二中,写出箱梁预应力施工流程中工序ABCD的名称,并写出D工序施工时混凝土强度的要求和D工序的顺序。

4.事件二中,写出伸长值校核的具体规定,并改正(2)中的错误。

标记 纠错
34.

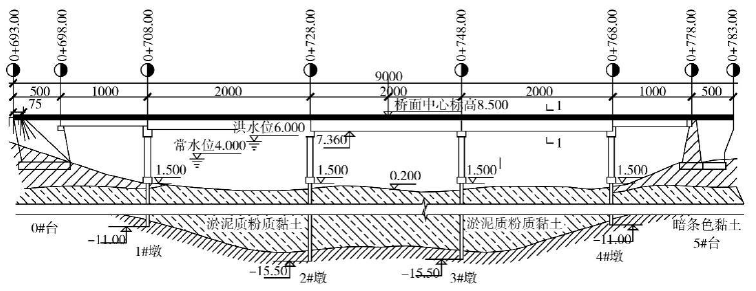

某公司承建一座城市跨河非通航桥梁,该桥由主桥、南引桥和北引桥组成。主桥共三跨,上部结构采用预应力混凝土简支T梁;南、北引桥各一跨,上部结构均采用等截面预应力空心板梁。桥墩基础均采用钻孔灌注桩,每个承台下桩基布置数量相同,桩径均为1.0m。桥墩采用柱式桥墩,采用钢板桩围堰施工。桥台采用重力式桥台,扩大基础。桥面系护栏采用钢筋混凝土防撞护栏。河道洪水位(最高水位含浪高)高程为6.000m。桥梁纵断面布置图、横断面布置图分别如图2-1、图2-2所示。

施工过程中发生如下事件:

事件一:桩基混凝土设计强度等级C35,项目部采用商品混凝土,单价400元/m3,每根桩超灌高度为0.5m,施工过程中混凝土损耗系数为15%。在搅拌地点测得混凝土坍落度为220mm,混凝土到场后,现场实测坍落度为120mm,项目部以搅拌地点测值为准,认为混凝土坍落度符合要求,然后开始混凝土灌注,首灌混凝土导管埋深为0.5m,正常灌注时导管埋深为8m。

事件二:项目部将T梁预制工作委托给当地梁场劳务队伍施工,梁场派驻专职技术人员进行质量控制,梁场每7天预制3片T梁,为保证工程质量,项目部采取预制完成所有T梁后统一运输安装

的施工方案,安装方式采用起重机吊装,每天可运输并安装6片T梁。

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷1

图2-1 桥梁纵断面布置图(高程单位:m;尺寸单位:cm)

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷1

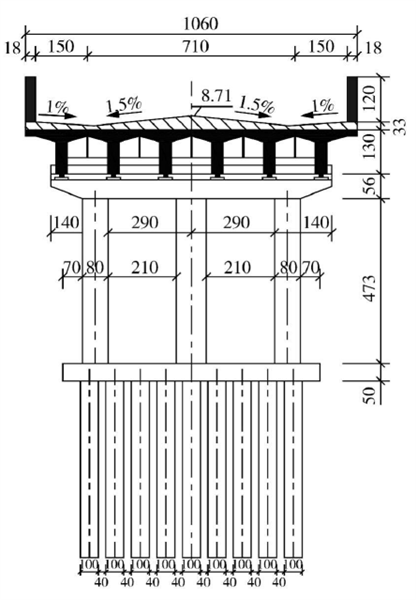

图2-2 主桥墩柱横断面布置图(尺寸单位:cm)

事件三:工程完工后,项目部立即通知市场监督管理部门对工程质量进行竣工预验收。在对施工

资料检查过程中发现,灌注桩工程和现浇混凝土墩台工程由专业监理工程师组织验收;现浇混凝土墩台模板与支架工程、钢筋工程、混凝土工程由监理员组织验收。

【问题】

1.根据图2-1,列式计算该桥多孔跨径总长,并根据计算结果指出该桥所属的桥梁分类。

2.计算钢板桩围堰高程至少应为多少米?

3.事件一中,列式计算全桥桩基础工程所消耗商品混凝土的总费用。(单位:万元,结果保留2位有效数字)

4.事件一中,改正项目部桩基混凝土灌注过程的不妥之处。

5.事件二中,计算主桥T梁从预制到安装完成所需要的工期。

6.事件三中,请改正施工质量验收的错误之处。

标记 纠错
