32.A 公司承包了某市政道路工程,路基以填土为主,填土路基一侧采用浆砌片石护坡,一侧采用挡土墙挡土。(路基断面图如图 1-1 所示,挡土墙如图 1-2 所示)。道路基层采用水泥稳定粒料基层,面层为沥青混凝土面层。

合同文件约定,道路施工工期为 120 天。项目部进场后由于征地拆迁问题,致使路基实际开工日期延后 25 天。项目部为保证施工工期,项目部决定将道路中的路基、基层和面层的施工由顺序施工调整为流水施工(划分为 3 个施工段,路基、基层和面层,在三个施工段的持续时间分别为 20 天、20 天、20 天,10 天、10 天、10 天和 15 天、15 天、15 天)。
施工过程中发生如下事件:
事件一:路基施工前,项目经理做了总体安排,并对负责路基施工的现场管理人员进行了技术交底。为确保路基施工质量修筑路基施工试验段以确定路基施工的相关参数。
事件二:路基施工时,项目部排除了原地面积水,在进行清表时发现一煤矿采空区,经核对施工设计并未说明该路段有煤矿采空区。为此施工项目部提请了设计变更。
事件三:路基填筑过程中,采用分层填筑,分层压实。路基填筑至设计标高开始碾压,碾压时从路基右侧向路基左侧进行碾压。
【问题】

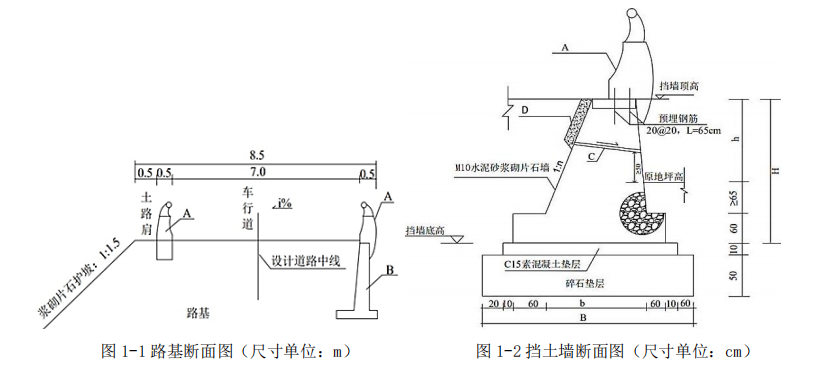

1.写出图示当中 A、B、C、D 的名称。
2.项目部调整施工进度的方法能否满足合同工期的要求?请说明理由。
3.事件一中的说法有不妥之处,指出并改正。
4.请说明项目部修筑路基施工试验段的目的。
5.事件三中的做法是否正确?请说明理由。
