2026二建《市政实务》模拟试卷4

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:218次
单选题 (共20题,共20分)
1.

任何单位都必须经公安交通管理部门和()的批准,才能按规定占用和挖掘城市道路。

  • A. 上级主管部门
  • B. 当地建设管理部门
  • C. 市政工程行政主管部门
  • D. 市政道路养护部门
标记 纠错
2.

下列指标中反映桥下宣泄洪水能力的是( )。

  • A. 总跨径
  • B. 计算跨径
  • C. 净跨径
  • D. 桥梁高度
标记 纠错
3.

某简支空心板梁桥桥面标高21.75m,板厚60cm,桥面铺装厚12cm,设计洪水位标高16.5m,施工水位标高12.25m,低水位标高7.8m,则该桥桥梁高度为( ) m。

  • A. 5.25
  • B. 9.5
  • C. 13.23
  • D. 13.95
标记 纠错
4.

跨越公路、铁路和城市道路等交通线路的桥梁指的是( )。

  • A. 跨线桥
  • B. 高架桥
  • C. 廊桥
  • D. 人行天桥
标记 纠错
5.

重力式混凝土桥台采用分块浇筑施工时,以下接缝的处理方法,正确的是( ),

  • A. 应与桥台截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成斜口形
  • B. 应与桥台截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成企口形
  • C. 应与桥台截面尺寸较大的一边平行,邻层分块接缝应错开,接缝宜做成斜口形
  • D. 应与桥台截面尺寸较大的一边平行,邻层分块接缝应错开,接缝宜做成企口形
标记 纠错
6.

下列工程中,属于市政公用工程二级建造师执业范围的是( )。

  • A. 古建筑工程
  • B. 燃气长输管线工程
  • C. 采暖工程
  • D. 城镇燃气混气站工程
标记 纠错
7.

燃气管道随桥敷设时,要求输送压力不应大于( )MPa。

  • A. 0.4
  • B. 0.6
  • C. 0.8
  • D. 1.0
标记 纠错
8.

下列有关城市道理水泥混凝土路面的接缝,说法正确的是( )。

  • A. 横向接缝可分为横向缩缝、胀缝和横向施工缝
  • B. 快速路、主干路的横向缩缝应加设拉杆
  • C. 胀缝上部安装胀缝板,下部安装传力杆并灌填缝料
  • D. 横向缩缝采用切缝机施工,宜在路面混凝土初凝后进行
标记 纠错
9.

以粗集料为主的沥青混合料路面,复压时宜优先选用的机械是( )。

  • A. 振动压路机
  • B. 钢轮压路机
  • C. 重型轮胎压路机
  • D. 双轮钢筒式压路机
标记 纠错
10.

马头门破除竖井井壁时,宜遵循的顺序是( )。

  • A. 先拱部、再侧墙、最后底板
  • B. 先侧墙、再拱部、最后底板
  • C. 先拱部、再底板、最后侧墙
  • D. 先侧墙、再底板、最后拱部
标记 纠错
11.

根据《市政公用工程注册建造师执业工程规模标准》,二级市政公用工程注册建造师不能承接( )。

  • A. 轻轨交通工程
  • B. 园林绿化工程
  • C. 信息安全设施工程
  • D. 机电设备安装工程
标记 纠错
12.

关于无压管道闭水试验的条件中,错误的是( )。

  • A. 管道及检查井外观质量已验收合格
  • B. 管道顶 0.5m 范围内已经回填且留出接口位置
  • C. 全部预留孔应封堵
  • D. 管道两端堵板承载力满足要求
标记 纠错
13.

降水井点呈封闭状均匀布置时,井点与基坑开挖上口边线的距离不宜小于( )

  • A. 2m
  • B. 0.5m
  • C. 1m
  • D. 1.5m
标记 纠错
14.

对桥梁的一般性损坏,进行修复恢复到设计标准的工程属于( )。

  • A. 保养
  • B. 小修
  • C. 中修
  • D. 加固
标记 纠错
15.

需要穿越过街通道的综合管廊,最适宜的施工方法是( )

  • A. 明挖法预制拼装
  • B. 顶管法
  • C. 盾构法
  • D. 浅埋暗挖法
标记 纠错
16.

综合管廊内管线布置的要求说法正确的是( )。

  • A. 天然气管道和热力管道均应在独立舱室内敷设
  • B. 污水纳入综合管廊可利用结构本体或管道方式敷设
  • C. 综合管廊内的压力管道应在综合管廊外部设置阀门
  • D. 给水管道与热力管道同侧布置时,热力管道宜布置在给水管道下方
标记 纠错
17.

通过径向均匀压缩和拉拔方式临时减小塑料管道直径,以便将其置入原有管道内,这种方法是( )。

  • A. 缩径内衬法
  • B. 不锈钢内衬法
  • C. 管片内衬法
  • D. 折叠内衬法
标记 纠错
18.

目前管网改造施工过程中,管道清洗的主要方法是( )

  • A. 冲刷清洗
  • B. 高压水射流清洗
  • C. 绞车清洗
  • D. 清管器清洗
标记 纠错
19.

市政公用工程的( ),是市政公用工程项目在投标、施工阶段必须提交的技术文件。

  • A. 工程量清单
  • B. 施工组织设计
  • C. 初步设计文件
  • D. 施工技术规范
标记 纠错
20.

根据施工总承包合同示范文本的通用合同条款,合同文件的解释顺序排在投标函及其附录之前的是( )。

  • A. 招标文件
  • B. 专用合同条款
  • C. 通用合同条款
  • D. 中标通知书
标记 纠错
多选题 (共10题,共10分)
21.

关于大体积混凝土构筑物施工过程中防止裂缝的技术措施,正确的有( )。

  • A. 选用水化热较低的水泥
  • B. 增加水泥用量
  • C. 分层浇筑混凝土
  • D. 控制混凝土坍落度不宜大于 150mm
  • E. 采用内部降温法来降低混凝土内外温差
标记 纠错
22.

下列设施属于雨水湿地和湿塘共有的包括( )。

  • A. 进水口
  • B. 前置塘
  • C. 沼泽区
  • D. 维护通道
  • E. 溢流出水口
标记 纠错
23.

成本分析的方法包括( )。

  • A. 比较法
  • B. 比率法
  • C. 因素分析法
  • D. 等额代换法
  • E. 差额计算法
标记 纠错
24.

砌体结构中若需要采用钢筋时,可采用的钢筋种类有( )

  • A. 热轧钢筋
  • B. 冷轧钢筋
  • C. 余热处理钢筋
  • D. 冷拔钢筋
  • E. 冷轧带肋钢筋
标记 纠错
25.

关于旧路加铺沥青混凝土面层施工技术要点正确的是( )。

  • A. 填补旧沥青路面,凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过200mm
  • B. 在沥青混凝土加铺层与引旧水泥混凝土路面之间设置应力消减层,具有延缓和抑制反射裂缝产生的效果。
  • C. 用于防止反射裂缝的玻纤网网孔尺寸宜为其上铺筑的沥青面层材料最大粒径的1~2倍。
  • D. 用于防止反射裂缝的土工织物应能耐120℃以上的高温。
  • E. 玻纤网和土工织物要有足抗拉强度、最大负荷延伸率、网孔尺寸、单位面积质量等
标记 纠错
26.

下列属于浅埋暗挖的“十八字”方针的是( )。

  • A. 管超前
  • B. 严注浆
  • C. 强开挖
  • D. 快量测
  • E. 快封闭
标记 纠错
27.

供热管线工程竣工后,应全部进行( )测量。

  • A. 平面位置
  • B. 高程
  • C. 坐标
  • D. 高度
  • E. 地形
标记 纠错
28.

地下连续墙刚性接头的形式有( )。

  • A. 锁口管接头
  • B. 波纹管接头
  • C. 一字形穿孔钢板接头
  • D. 十字形穿孔钢板接头
  • E. 钢筋承插式接头
标记 纠错
29.

燃气管道敷设,遇到穿越( )时,需要在管道外加套管。

  • A. 铁路
  • B. 河底
  • C. 电车轨道
  • D. 城镇主干道
  • E. 高速公路
标记 纠错
30.

燃气管道材料选用说法正确的是( )。

  • A. 高压燃气管道,应采用钢管
  • B. 中压 A 燃气管道,应采用机械接口铸铁管
  • C. 中压 B 宜采用钢管或机械接口铸铁管
  • D. 低压燃气管道,宜采用钢管或机械接口铸铁管
  • E. 中、低压地下燃气管道采用聚乙烯管材时,应符合有关标准的规定
标记 纠错
问答题 (共4题,共4分)
31.

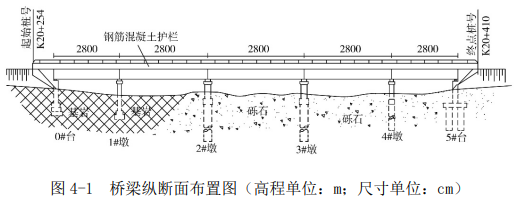

某公司承建一座城市桥梁工程。该桥跨越季节性流水沟谷,上部结构采用等截面预应力混凝土简支箱 梁,桥宽方向布置一片箱梁,跨径组合为 28m×5;桥面系护栏采用钢筋混凝土防撞护栏,沿桥梁全长两 侧布置,桥梁断面布置如图 4-1 所示。

二建市政工程实务,模拟试卷,2025二建《市政实务》模拟试卷4

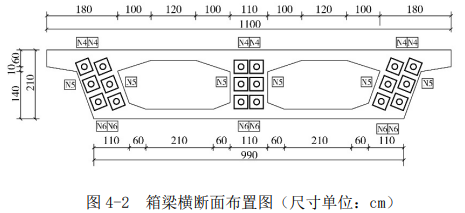

该桥所有预应力混凝土箱梁结构形式均相同,采用后张法预制施工,混凝土设计强度等级 C50,预应 力张拉端钢绞线束横断面布置如图 4-2 所示。预应力钢绞线采用直径 Φ15.2mm 高强低松弛钢绞线,每根钢 绞线由 5 根钢丝捻制而成。代号 N4 的钢绞线束由 10 根钢绞线组成,沿梁长直线布置。

二建市政工程实务,模拟试卷,2025二建《市政实务》模拟试卷4

施工过程中发生如下事件:

事件一:项目部编制箱梁预应力的施工方案如下:

(1)确定了预应力钢绞线的张拉方式;

(2)确定了预应力钢绞线张拉顺序的原则和各种钢绞线束的张拉顺序;

(3)确定了预应力钢绞线张拉的工作长度为 100cm,并计算了钢绞线的用量;

(4)确定了张拉完成后的三项主要工序:①孔道压浆、②封锚、③锚具封端;

(5)确定了侧模及内模拆除的时间。

事件二:防撞护栏施工拟组织 2 个施工班组同步开展施工,每个施工班组投入一套钢模板,每套钢模板长 27m,每套钢模板的施工周转效率为 4 天。施工时,钢模板两端各 0.5m 作为导向模板使用。

事件三:桥面铺装施工过程中,发生两名作业工人从桥面跌落到谷底身亡的事故。事故发生后,现场施工员在 2 小时内向项目负责人报告,项目负责人接到报告后立即启动应急预案,安排有关人员封闭事故现场,对事故现场进行清理,并组织开展事故调查,调查结束后立即恢复生产以确保工程按期完工。

【问题】

1.图 4-2 所示梁体为几箱几室箱梁?

2.事件一中,(1)预应力张拉应采用一端张拉还是两端张拉?说明理由;(2)写出确定预应力钢绞线张拉顺序的原则及图 4-2 所示箱梁的张拉顺序(用 N4、N5、N6 及→表示);(3)列式计算全桥所有代号为 N4 钢绞线的总用量(单位:m)。

3.事件一中,将张拉完成后的三项主要工序排序(用①~③及→表示);简述孔道压浆作业的质量评定方法,并分别写出封锚、锚具封端所用的材料及其强度要求。

4.事件一中,确定拆模时间应试压何种养护条件的混凝土试件?分别指出箱梁侧模和内模拆除所需满足的条件。

5.事件二中,列式计算全桥防撞护栏的总长及施工时间。(忽略伸缩缝位置对护栏占用的影响)

6.事件三中,改正事故发生后项目部做法的错误之处。

标记 纠错
32.

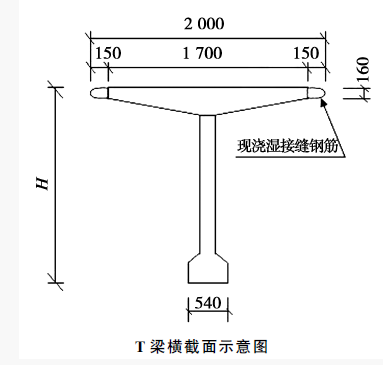

某公司承建一座市政桥梁工程,桥梁上部结构为9孔30后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图所示。

二建市政工程实务,模拟试卷,2025二建《市政实务》模拟试卷4

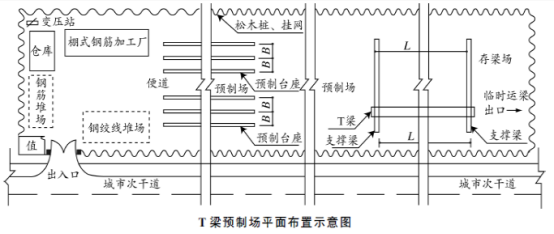

项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,

二建市政工程实务,模拟试卷,2025二建《市政实务》模拟试卷4

同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预制台座数量按预制工期120d、每片梁预制占用台座时间为10d配置;(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50m;(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。监理审批预制场建设方案时,指出预制场围护不符合规定。在施工过程中发生了如下事件:

事件一、雨期导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。

事件二、T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。

问题:

1、全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。

2、列式计算图4中预制台座的间距B和支撑梁的间距L(单位以m表示)。

3、给出预制场围护的正确做法。

4、事件1中的钢绞线应如何存放?

5、事件2中,T梁混凝土应如何正确浇筑?

标记 纠错
33.

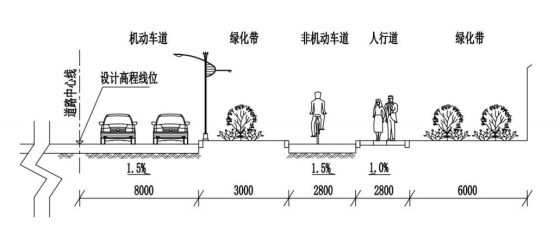

某公司承建一城市道路工程,签约合同价为9000万元(其中包含1000万元暂列金额),合同工期18个月。道路设计速度为50km/h,道路结构层为土质路基,20cm级配碎石垫层,20cm4.0%水泥稳定碎石下基层,20cm4.5%水泥稳定碎石上基层,24cm水泥混凝土面层。道路横断面如图所示。

二建市政工程实务,模拟试卷,2025二建《市政实务》模拟试卷4

施工过程中发生了如下事件:

事件一:合同约定预付款支付比例为签约合同价的20%,从工程的第四个月开始,分8个月进行等额扣回。

事件二:项目部为了节约工程造价,路基填料少部分采用泥炭土,监理工程师发现后要求施工单位进行整改。

事件三:在路基正式压实前选取了200作为试验段,通过试验确定了合适吨位的压路机和压实方式;路基分层压实厚度不大于50cm。

事件四:项目部编制的施工方案,明确了路面施工工艺流程:施工准备→模板安装→A→摊铺与振捣→拉毛与B→养护→填缝→开放交通。

问题:

1、判断图中的道路等级及幅数。

2、计算本工程预付款金额,第4-11个月每月扣回的预付款为多少万元?

3、说明事件二中监理工程师要求施工单位整改的原因?

4、指出事件三中的不妥之处,说明理由,并补充试验段还应确定哪些技术参数?

5、写出水泥混凝土路面工艺流程中工序A、B的名称

标记 纠错
34.

甲公司承建南方某城市主干路改造工程,该道路设计为双向六车道,设计总长 3.4km,宽 36m。

道路横断面布置为:6m 人行道+12m 机动车道+12m 机动车道+6m 人行道。机动车道横坡采用 1.5%,其中人行道范围内设置净宽 2m 的生物滞留设施。该项目改造前已具有完善的雨水、污水管道及绿化系统,改造内容主要为:

(1)将原有机动车道表面层铣刨后加铺 4cm 厚 SMA 改性沥青表面层。并间隔更换部分路缘石为带雨水豁口的预制路缘石。

(2)原有人行道烧结砖统一更换为 200mm×100mm×60mm 透水砖,并埋设 HDPE 多孔盲管。透水人行道路面砖下渗的雨水,通过 HDPE 多孔盲管就近引入雨水口后排入雨水系统,管径为 DN50。

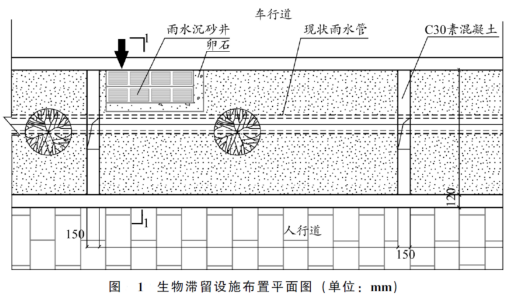

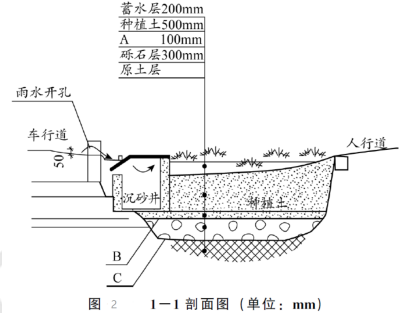

(3)利用现有绿化带进行生物滞留设施改造,将现状绿化带(净宽 1.8m)拓宽至 2.27m,内部净宽 2m。生物滞留设施布置平面图及断面图如图 1、图 2 所示。

二建市政工程实务,模拟试卷,2025二建《市政实务》模拟试卷4

二建市政工程实务,模拟试卷,2025二建《市政实务》模拟试卷4

施工过程中发生了如下事件:

事件一:在生物滞留设施改造前,项目部采购了①透水土工布②防渗膜③卵石④种植土等材料用于改造施工。

事件二:在生物滞留设施建设过程中,拓宽后的生物滞留设施影响了原有盲道的布置,经过设计单位现场确认后,决定将原有盲道砖向绿化带外侧平移一定的距离以满足无障碍设施相关要求。

事件三:在施工过程中,材料供应商为了卸货方便,将进场的透水砖成堆码放在绿化带中,导致了绿化带原有的植物大面积死亡,监理单位发现后,责令施工单位补种植物。施工单位为此花费 2 万元。

【问题】

1.海绵城市建设技术设施类型分为哪四类?本项目中的生物滞留设施属于哪一类?

2.根据事件一,请指出图 2 中 A、B、C 分别代表哪种材料?(用事件一中的序号表示)

3.在人行道施工时,无障碍设施应符合哪些要求?

4.事件三施工单位产生的费用是否可以向建设单位索赔?说明理由。

标记 纠错
