当前位置:首页建筑工程一级建造师一建机电工程实务->2025一建《机电工程管理与实务》高分预测卷5

2025一建《机电工程管理与实务》高分预测卷5

卷面总分:35分 答题时间:120分钟 试卷题量:35题 练习次数:258次
单选题 (共20题,共20分)
1.

在气压试验合格后,管道真空系统还应按设计文件规定进行的真空度试验,对管道系统抽真空,达到设计规定的真空度后,关闭系统( )后系统增压率不应大于5%。

  • A. 7h
  • B. 14h
  • C. 24h
  • D. 48h
标记 纠错
2.

汽缸与轴承座的纵横中心线和中分面标高应符合设计要求,汽缸和轴承座中分面的标高允许偏差为( )mm。

  • A. 1
  • B. 5
  • C. 10
  • D. 12
标记 纠错
3.

适用于各种交直流电器、电工仪器、小型电动工具、家用电器装置的连接的绝缘导线是( )

  • A. BV
  • B. RVS
  • C. BXR
  • D. BVR
标记 纠错
4.

下列塑料中用于制作煤气管道的是( )。

  • A. 低密度聚乙烯
  • B. 高密度聚乙烯
  • C. 聚氯乙烯
  • D. 氯化聚氯乙烯
标记 纠错
5.

关于钢丝绳安全系数,说法正确的是( )。

  • A. 作拖拉绳时安全系数≥4
  • B. 载人吊篮时安全系数≥12
  • C. 作捆绑绳扣使用时安全系数≥5
  • D. 作卷扬机走绳时安全系数≥5
标记 纠错
6.

建安工程增值税为税前造价合计减去进项税额后,按一般计税法规定税率为( )。

  • A. 3%
  • B. 7%
  • C. 8%
  • D. 9%
标记 纠错
7.

为了解在工程施工过程中所采用的新工艺的使用效果而进行的回访属于( )。

  • A. 季节性回访
  • B. 巡回式回访
  • C. 技术性回访
  • D. 保修期满前的回访
标记 纠错
8.

工作指令唯一,但是指令路径长的项目组织结构模式是( )。

  • A. 职能组织结构模式
  • B. 线性组织结构模式
  • C. 矩阵组织结构模式
  • D. 事业部制组织结构模式
标记 纠错
9.

卷扬机的容绳量是指卷筒允许容纳的钢丝绳( )。

  • A. 缠绕厚度
  • B. 全部长度
  • C. 直径范围
  • D. 工作长度
标记 纠错
10.

在室外排水管道施工程序中,防腐施工的紧前工作是( )。

  • A. 系统清洗
  • B. 系统通水试验
  • C. 管道安装
  • D. 系统严密性试验
标记 纠错
11.

关于水平管道采用绝热毡进行多层绝热施工的说法,正确的是()。

  • A. 同层不应错缝
  • B. 上下层应压缝
  • C. 纵向接缝应设置在管道垂直中心线45°范围内
  • D. 内层绝热层可不进行严缝处理
标记 纠错
12.

安全技术防范系统的组成不包括()。

  • A. 报警控制器
  • B. 微波探测器
  • C. 线圈传感器
  • D. 自动感应器
标记 纠错
13.

危险源分类中不包括的是()。

  • A. 物理危险源
  • B. 化学危险源
  • C. 生物危险源
  • D. 射线危险源
标记 纠错
14.

压缩机在空负荷试验时,说法正确的是( )。

  • A. 在检查各部位无异常现象后,依次运转 10min、30min 和 2h 以上
  • B. 各运动部件无异常声响,各紧固件无松动
  • C. 润滑油压不得小于 0.2MPa
  • D. 润滑油的温度不应高于 80°C
标记 纠错
15.

高程测量的方法有三角高程测量法和( )。

  • A. 水准测量法
  • B. 导线测量法
  • C. 三边测量法
  • D. 竖直角测量法
标记 纠错
16.

设备安装精度测量时,下列误差中,不属于形状误差的是()。

  • A. 直线度
  • B. 同轴度
  • C. 圆度
  • D. 圆柱度
标记 纠错
17.

金属反射绝热结构的施工要求中错误的是()

  • A. 当金属反射绝热结构为不需拆除的固定板时,可用铆钉或螺钉把外包带固定连接在外板
  • B. 间隙的留设应采用间隔垫
  • C. 端面支承与内、外板的固定,可采用粘接
  • D. 应在外板的接缝处加一条比外板稍厚一点的外包带
标记 纠错
18.

根据《建筑设计防火规范》的要求,说法错误的是( )。

  • A. 当采用自备发电设备作备用电源,当采用自动启动方式时,应能保证在 30s 内供电。
  • B. 消防电梯的井底应设置排水设施,排水井的容量不应小于 2m^3
  • C. 消防电梯的井的排水泵的排水量不应小于 10L/s
  • D. 电线路不得穿越通风管道内腔但可直接敷设在通风管道外壁上
标记 纠错
19.

根据建筑给水排水相关标准规范,下面哪些描述是正确的( )

  • A. 给水管道可敷设在电石的上面,并作好防漏措施
  • B. 可以采用钟式结构地漏
  • C. 化粪池与地下取水构筑物的净距不得小于 30m
  • D. 空间位置不够时生活污水排放处可以用机械活瓣代替 U 型存水弯
标记 纠错
20.

某项工程的 ACWP=16000 元,BCWS=14400 元,BCWP=12000,计算 CPI 和 SPI 后,表明该工程()。

  • A. 费用超支,进度提前
  • B. 费用超支,进度延误
  • C. 费用节支,进度提前
  • D. 费用节支,进度延误
标记 纠错
多选题 (共10题,共10分)
21.

多个施工方案进行经济合理性比较时,其内容包括( )。

  • A. 资金时间价值
  • B. 技术效率
  • C. 实施的安全性
  • D. 对环境影响的损失
  • E. 综合性价比
标记 纠错
22.

技术标的投标策略包括( )。

  • A. 采用多方案报价法
  • B. 采用增加建议方案法
  • C. 不平衡报价法
  • D. 突出工期目标
  • E. 向业主提出一些有利于降低工程造价的合理化建议
标记 纠错
23.

以下属于吊装系统失稳原因的有()。

  • A. 多机吊装的不同步
  • B. 起重臂杆仰角超限
  • C. 吊装载荷分配不均
  • D. 桅杆系统刚度偏小
  • E. 缆风绳、地锚失稳
标记 纠错
24.

下列焊接检验方法中,属于破坏性检验的有()。

  • A. 金相试验
  • B. 泄漏试验
  • C. 磁粉检测
  • D. 疲劳试验
  • E. 硬度检测
标记 纠错
25.

机电工程招标应具备的条件有()。

  • A. 承包的单位已确定
  • B. 有相应的资金或资金来源已落实
  • C. 招标人已依法成立
  • D. 竣工决算己履行审批手续,并已获批准
  • E. 施工图设计已完成
标记 纠错
26.

检核是测量工作的灵魂。检核分为( )。

  • A. 仪器检核
  • B. 资料检核
  • C. 过程检核
  • D. 计算检核
  • E. 人员检核
标记 纠错
27.

工业管道阀门进行壳体压力试验和密封试验的注意事项有( )。

  • A. 以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25ppm
  • B. 阀门的壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍
  • C. 无特殊规定时,试验温度为5~35℃,低于5℃时,应采取升温措施
  • D. 密封试验为阀门在20℃时最大允许工作压力的1.1倍
  • E. 试验持续时间不得少于10min
标记 纠错
28.

全站仪可以用于()。

  • A. 标高测量
  • B. 水平角测量
  • C. 高差测量
  • D. 水平距离测量
  • E. 坐标测量
标记 纠错
29.

关于计量器具和计量检定,说法错误的有()。

  • A. 用于检定工作计量器具的计量器具是计量基准器具
  • B. 符合计量基准器具条件,省级计量行政部门审批并颁发计量基准证书后,方可使用
  • C. 封存的计量器具重新启用时,必须经检定合格后,方可使用
  • D. 竹木直尺只做首次强制检定,失准后报废
  • E. 计量检定工作受行政区域和部门管辖的限制
标记 纠错
30.

根据工业安装工程单位(子单位)工程控制资料检查记录,记录表签字人不包括( )。

  • A. 设计单位项目负责人
  • B. 施工单位项目负责人
  • C. 建设单位项目负责人
  • D. 施工单位技术负责人
  • E. 总监理工程师
标记 纠错
问答题 (共5题,共5分)
31.

A公司项目部承包某大楼空调设备的建筑设备监控系统的安装调试。A公司进行了相关调研,并根据监控产品对建筑设备监控系统进行了深化设计。监控设备、材料由A公司采购,主要内容包括:DDC控制器、继电器、电动调节阀、电动风阀、电磁流量计、温湿度传感器、压差与压力传感器、压差开关及各种规格线缆(双绞线、同轴电缆等)。

A公司项目部进场后,大楼空调工程承包商及时提供了空调工程的施工进度计划,并配合监控设备的安装调试。空调工程承包商提供的施工进度计划中显示,冷热水管的施工时间为2020年9月20日至9月30日;风管制作安装保温的施工时间为2020年9月20日至10月15日。

监控设备安装调试中,发生了以下事件:

事件1:A公司项目部根据空调工程的施工进度计划等制定了设备、材料采购计划。

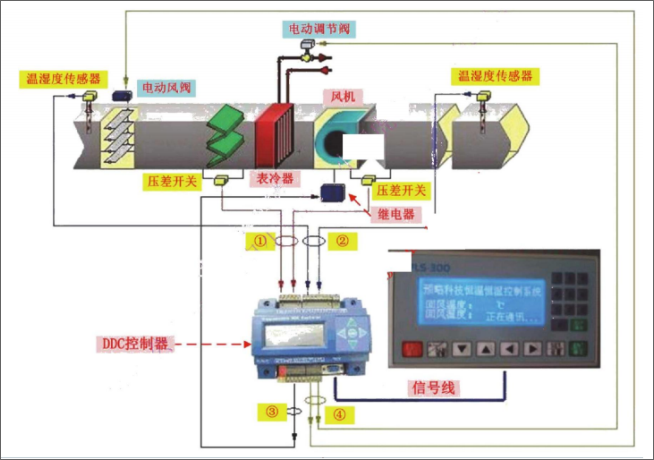

事件2:A公司提交的某段风管的监控示意图如下图所示。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷5

[问题]

1、建筑设备监控系统中,主要输入设备的电量传感器有哪些?

2、A公司项目在制定采购计划时,如何确定采购批量以及供货的最佳时机?电动调节阀的最晚到货时间是哪天?

3、A公司对电动风阀进行验收检查时,需要重点关注的技术参数有哪些?

4、针对事件2,①~④位置的线缆,分别连接DDC控制器的什么接口?

标记 纠错
32.

中南机电安装工程公司中标某商务园区的机电设备安装工程,签约合同价9600 万元。工程内容包括建筑管道,建筑电气,通风空调,建筑智能化等。

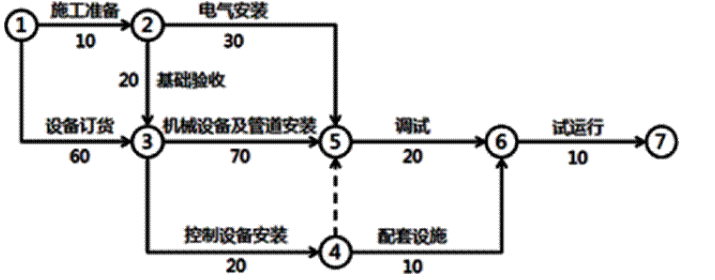

机电安装工程公司组建了项目部,按规定配备了项目专职安全生产管理人员;并依据施工图、资源配置计划编制了施工进度网络图(图5-1)。

图5-1 施工进度网络图

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷5

工程进行到第95 天下班时刻进行检查时,G 工作之前的工作全部完成,工期延误15 天。项目部对后续工作可压缩工期及费用进行了分析(表5)。

表5 工作可压缩工期及费用

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷5

给水管道施工过程中,给水引入管与排水排出管的水平净距满足规范要求;室内给水管与排水管平行敷设、交叉敷设如图5-2,5-3 所示;某些部位由于空间限制,给水管铺在排水管下方,采取了必要的措施。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷5

室内配电母线槽安装完成后,部分吊架安装不符合规范要求(图5-4)。质检员对母线槽安装提出了返工要求,母线槽拆下后,增加圆钢吊架后返工安装,通电验收合格。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷5

某层变配电室的某一段金属梯架全长80m,并敷设一条扁钢接地保护导体,金属梯架两端与保护导体可靠连接,监理单位对金属梯架与接地保护导体的连接部位进行了重点检查,以确保金属梯架的可靠接地。

机电安装公司负责3000m 电缆排管的施工,预算单价130 元/m,工期30 天。签订合同后第15 天结束前,检查电缆排管施工进度,只完成电缆排管1000m,但建设单位支付给安装公司工程进度款累计已达200000 元,于是对安装公司提出警告,要求加快进度。

通风空调工程施工过程中,由于建设单位采购的冷水机组、水泵等设备晚于合同约定时间到达施工现场,给安装公司造成20 万元直接经济损失,工期延误5 天;安装公司负责采购的建筑智能化产品进场延误,无法及时进行安装与调试,造成直接经济损失15 万元,工期延误3 天;施工过程中发生地震,全场停工5 天;通风空调工程与建筑智能化工程调试阶段,因建设单位组织不力,影响正常调试进行,导致工程晚于合同约定时间10

天完工,直接经济损失20 万元。

问题:

1.项目部专职安全生产管理人员的主要职责有哪些?用工作表示网络计划图中的关键线路,并计算工期。在不影响计算工期的情况下应如何赶工才能使增加的费用最少?

2.写出给水管与排水管平行、交叉敷设示意图中,L 和H 的最小要求。给水管铺在排水管下方,采取的措施有哪些?

3.写出母线槽吊架及间距的规范要求。改正金属梯架的接地设置错误之处。

4.计算安装公司电缆排管CPI、SPI,判断电缆排管施工进度提前还是落后?

5.计算本工程机电安装工程公司可获得的索赔工期和费用。

标记 纠错
33.

某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。该工程地处北方沿海地区,按照施工合同应该7月初开始进行安装,但前期由于工程招标、征地、设备采购等原因,致使安装工程到9月底才开工。施工单位为了兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进人后期,为赶工期,采用加班加点办法加快管道施工进度,由此也造成了质量与进度的矛盾。

质量检查员在检查管排的施工质量时,发现φ89 不锈钢管焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接,造成直接经济损失5600元。

该工程某车间内的管道材质包括20号钢15CrMo钢、16Mn等班组领料时材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。

该工程进行压力管道施工时,有一种管材属于国外进口材料,施工单位此前从没有遇到过,由于工期较紧

项目部抽调2名技术较好的焊工进行相应练习后,就进行管道施焊。

问题:

1.三检制的自检、互检、专检责任范围应如何界定,不锈钢管焊接变形过大是哪个检验环节失控

2.影响施工质量的因素有哪些本工程的环境因素有哪些造成不锈钢管焊接变形过大的因素是什么

3、质量预控方案一般包括哪些内容针对该工程提出一项质量预控方案。

4、本案例中材料混料问题出在哪个环节,为什么

5、压力管道施工中项目部的做法是否正确,应如何进行

标记 纠错
34.

某安装公司承包一热电联产项目的机电安装工程,主要设备材料(如防火型母线槽)由安装公司采购,单节母线槽重力为 200N/m。施工前,针对配电母线槽的安装,制定了以下施工程序:开箱检查→支架安装→……→送电验收。图 1 为母线槽安装示意图,母线槽搭接螺栓采用规格为 M10 的螺栓。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷5

【问题】

1. 补充完善母线槽施工程序。背景中防火型母线槽应有哪些文件?

2. 母线槽安装前如何测量绝缘电阻?母线槽的接触电阻有什么要求?通电前应进行什么测试和试验?

3. 母线槽采用 M10 的螺栓,紧固力矩值是多少?

4. 指出施工示意图中存在的问题,并写出正确做法。

标记 纠错
35.

某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。

表1施工进度计划

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷5

在计划实施过程中,电气安装滞后10天,调试滞后3天。A公司在设备采购时,在性价比方面对制造厂商进行了咨询。从供货商所取得的制造许可是否满足该类设备制造,同型号或类似设备的制造业绩方面进行了供货商的审查。从中选择了备选厂商,进行了邀请招标。

在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。

问题:

1.根据表1计算总工期需多少天电气安装滞后及调试滞后是否影响总工期并分别说明理由。

2.在选择供应商时,供货商的审查还应考虑哪些因素

3.制氧机在固定后,应如何与管道连接

4.联动试运行生产线应达到什么要求

标记 纠错
