单选题 (共20题,共20分)
1.

高强度大六角头螺栓连接副终拧扭矩检查,宜在螺栓终拧1h后、24h之前完成检查。可采用的方法是( )。

  • A. 转角法
  • B. 统计扭断梅花卡头的螺纹数
  • C. 冲击法
  • D. 拉伸法
标记 纠错
2.

下列关于工业管道元件及材料的说法不正确的是( )。

  • A. 当对管道的质量证明书数据有异议时可以使用,但是必须做好标识并可追溯
  • B. 铬钼合金钢、含镍合金钢等管道组成件应采用光谱分析对材质进行复查
  • C. 不锈钢阀门试验时,水中的氯离子含量不得超过25ppm
  • D. GC1级管件在使用前采用外表面磁粉或渗透无损检测抽样检验
标记 纠错
3.

仪表管路的接地施工,符合规定的是()

  • A. 供电电压高于24V的现场仪表的外壳,应做保护接地
  • B. 当采用接地型热电偶和检测元件已接地的仪表时,在显示仪表侧不应再接地
  • C. 仪表及控制系统的工作接地、保护接地应分别设置接地装置
  • D. 接地总干线与接地体之间应采用螺栓压接
标记 纠错
4.

消火栓系统施工程序中,箱体稳固之前的工序是( )。

  • A. 系统调试
  • B. 干管安装
  • C. 施工准备
  • D. 支管安装
标记 纠错
5.

下列符合监控系统主要输入设备安装要求的是( )

  • A. 涡轮式流量传感器应垂直安装
  • B. 水管型传感器开孔必须在管道保温之后进行
  • C. 风管型传感器安装应在风管保温层完成前进行
  • D. 电磁流量计应安装在流量调节阀的上游
标记 纠错
6.

光学经纬仪的主要功能不包括( )。

  • A. 测量纵、横中心线
  • B. 平面控制网的测量
  • C. 柱安装垂直度测量
  • D. 水平距离测量
标记 纠错
7.

下列关于消防水泵的调试要求中,说法错误的是( )。

  • A. 手动直接启动消防水泵时,消防水泵应在55s内投入正常运
  • B. 以备用电源切换方式启动消防水泵时,消防水泵应在5min内投入正常运行
  • C. 消防水泵零流量时的压力不应超过设计额定压力的140%
  • D. 消防水泵出流量为设计额定流量的150%时,其出口压力不应低于设计额定压力的65%
标记 纠错
8.

下列文件中,属于机电工程项目运行管理记录的是( )。

  • A. 压缩机单机试运转记录
  • B. 供热管线隐蔽工程检查记录
  • C. 锅炉安装及检验记录
  • D. 吸收式制冷机组日常维修记录
标记 纠错
9.

采用非金属密封的管道阀门,其公称直径为300mm,阀门强度试验的最短持续时间为()。

  • A. 15s
  • B. 30s
  • C. 60s
  • D. 180s
标记 纠错
10.

工程合同价为6000万的施工总承包项目,总包单位专职安全生产管理人员应不少于( )人。

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
11.

电动调节阀中的电动执行机构的输出方式不包括()。

  • A. 直行程
  • B. 驱动式
  • C. 角行程
  • D. 多转式
标记 纠错
12.

关于金属导管施工要求的说法中,正确的是()。

  • A. 壁厚大于等于2mm的钢导管,可采用对口熔焊连接
  • B. 导管穿越密闭或防护密闭隔墙时,应设置预埋套管
  • C. 塑料导管在墙体上剔槽埋设时,应釆用强度等级不小于M8的水泥砂浆抹面保护
  • D. 暗配导管的表面埋设深度与建筑物、构筑物表面的距离不应小于10mm
标记 纠错
13.

关于机电工程常用设备,说法正确的是()。

  • A. 螺旋输送机属于专用设备中的一种
  • B. 锅炉热效率是反应锅炉工作强度的指标
  • C. 核能发电设备包括核岛设备、常规岛设备、辅助系统设备
  • D. 同步电动机具有较大的启动转矩和良好的启、制动性能
标记 纠错
14.

交流单相三孔插座,面对插座板,正确的接线是( )。

  • A. 右孔接零线,左孔接相线,上孔接保护接地线
  • B. 右孔接相线,左孔接中性线,上孔接保护接地线
  • C. 右孔接相线,左孔接保护接地线,上孔接零线
  • D. 右孔接零线,左孔接保护接地线,上孔接相线
标记 纠错
15.

关于汽轮机主要设备的安装技术要求,描述不正确的是()。

  • A. 低压外上缸组合先试组合,低压转子吊入汽缸中并定位后,再进行通流间隙调整
  • B. 对转子叶片应按制造厂要求进行叶片静频率测试
  • C. 隔板安装找中心方法一般有假轴找中心、拉钢丝找中心、激光准直仪找中心
  • D. 凝汽器组装完毕后,汽侧应进行灌水试验,灌水试验前应加临时支撑
标记 纠错
16.

下列关于变配电施工技术的说法中,错误的是()。

  • A. 成套配电柜垂直度允许偏差不应大于1.5‰,柜与柜之间应焊接固定
  • B. 每组配电柜的基础型钢不少于两处接地
  • C. 配电柜体与基础型钢框架间应分别采用镀锌螺栓固定
  • D. 成套配电柜内母线搭接的接触面涂导电膏,用力矩扳手紧固连接螺栓
标记 纠错
17.

炉窑砌筑施工技术要求中,正确的是()。

  • A. 耐火浇注料应采用强制式搅拌机搅拌,对模板应采取防水措施
  • B. 耐火喷涂料喷涂方向应与受喷面成45°,采用半干法喷涂
  • C. 耐火砖砌筑拱顶时,锁砖不得砍掉2/3以上的厚度
  • D. 烘炉必须按照烘炉曲线进行,烘炉时也要绘制实际的烘炉曲线
标记 纠错
18.

下列关于施工合同内容的描述中,正确的是( )。

  • A. 合同通用条款规定的优先顺序中,技术标准和要求优于专用合同条款
  • B. 若分包合同与总承包合同发生抵触时,应以分包合同为准
  • C. 合同履约过程中的变更、签证风险属于合同风险的主要表现形式
  • D. 合同主体不合格属于合同风险防范要点
标记 纠错
19.

关于塔器设备安装技术,说法正确的有()。

  • A. 塔体裙座底板上的地脚螺栓孔中心圆直径允许偏差为3mm
  • B. 塔器整体安装,垫铁点固的紧后工序为紧固地脚螺栓
  • C. 耐压试验前开孔补强圈用0.2-0.5MPa的压缩空气检查焊接接头质量
  • D. 气压试验由本单位技术总负责人批准安全技术措施
标记 纠错
20.

对列入B类管理范围的计量器具,应按规定进行()。

  • A. 后续检定
  • B. 使用中检定
  • C. 周期检定
  • D. 仲裁检定
标记 纠错
多选题 (共10题,共10分)
21.

关于桅杆的地锚种类及使用要求,说法正确的有()。

  • A. 活动式地锚重复利用率高,且能承受较大的拉力
  • B. 地锚结构形式应根据受力条件和施工地区的地质条件设计
  • C. 埋入式地锚回填时应用净土分层夯实
  • D. 埋入式地锚设置完成后,受力绳扣应进行预拉紧
  • E. 地锚设置完成后应做好隐蔽工程记录
标记 纠错
22.

下列有关承压类特种设备的说法中,正确的是()。

  • A. 长输管道安装(GA1、GA2)许可由省级市场监督管理部门实施
  • B. 锅炉安装(含修理、改造)(A.B)、公用管道安装(GB1、GB2)、工业管道安装(GC1、GC2、GCD)的许可由国家市场监督管理总局实施
  • C. 固定式压力容器安装不单独进行许可,各类气瓶充装无需许可
  • D. 压力容器制造单位可以设计、安装与其制造级别相同的压力容器
  • E. 压力容器制造单位可以设计、安装与该级别压力容器相连接的工艺管道
标记 纠错
23.

下列索赔的起因中,属于合同错误的是()。

  • A. 不履行合同义务与责任
  • B. 合同条文不全
  • C. 设计图纸错误
  • D. 技术规范错误
  • E. 合同变更
标记 纠错
24.

项目部负责人包括()。

  • A. 项目经理
  • B. 项目副经理
  • C. 项目技术负责人
  • D. 工长
  • E. 安全员
标记 纠错
25.

建筑物防雷与接地的施工技术要求包括( )。

  • A. 接地装置顶面埋设深度不应小于0.7m,且应在冻土层以下
  • B. 人工接地体与建筑物的外墙或基础之间的水平距离不宜小于1m
  • C. 接地装置的搭接:圆钢与角钢搭接不应小于圆钢直径的2倍,且应双面施焊
  • D. 接闪线和接闪带安装应平正顺直、无急弯
  • E. 圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下
标记 纠错
26.

与纯金属相比,有色合金的()。

  • A. 电阻大
  • B. 电阻温度系数大
  • C. 强度高
  • D. 硬度高
  • E. 机械性能好
标记 纠错
27.

金属层状复合材料的特点包括( )。

  • A. 阻尼减振
  • B. 耐磨损
  • C. 导热导电性能好
  • D. 电磁屏蔽性能好
  • E. 制造工艺简单
标记 纠错
28.

关于风管及部件制作安装的施工技术要求,说法错误的有()。

  • A. 金属直咬缝圆形风管直径≥800mm且管段长度>1250mm时应采取加固措施
  • B. 消声器、静压箱、排烟防火阀,都应设独立支吊架
  • C. 输送含有易燃、易爆气体的风管通过生活区或其他辅助生产房间时接口处必须设置可靠的防静电接地装置
  • D. 风管穿越建筑物变形缝墙体时,风管与套管之间应采用不燃柔性材料填充密实
  • E. 工作压力大于1000Pa的调节风阀,生产厂应提供强度测试合格的证书或试验报告
标记 纠错
29.

下列属于施工成本控制的原则有()。

  • A. 动态控制的原则
  • B. 责、权、利相结合的原则
  • C. 开源与节流相结合的原则
  • D. 以人为本的原则
  • E. 成本最低化的原则
标记 纠错
30.

下列关于垫铁设置的说法,符合规范要求的有()。

  • A. 每个地脚螺栓旁边至少应有一组垫铁
  • B. 垫铁不得设置在底座主要受力部位
  • C. 平垫铁的厚度不宜小于2mm
  • D. 平垫铁宜露出设备底面外缘10~30mm
  • E. 设备调平后,垫铁应与设备底座点焊牢固
标记 纠错
问答题 (共5题,共5分)
31.

某安装公司承包一商场的建筑电气施工。工程内容有变电所、供电干线、室内配线、电气照明和防雷接地等。主要设备有电力变压器配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照 明配电箱)。合同约定设备、材料均由安装公司采购。安装公司项目部进场后,编制了建筑电气工程的施工方案,施工进度及劳动力计划,进行了相应的技术交底。

在项目部进场施工的过程中,发生了如下事件:

事件 1:监理工程师在工程质量检査中,发现镀锌钢管没有出厂合格证和材质证明,也无其他,检査检验记录。建设单位现场负责人表示,材料质量由建设单位负责,并要求尽快进行施工。施工单位认为镀锌钢管是建设单位供料,又有其对质量的承诺,因此仅进行数量清点和外观质量检査后 就用于施工。后在施工中发现部分存在镀锌层脱落等质量问题。

事件 2:在灯具通电安装时,发现 3.5kg 的吊灯固定在直径 5mm 的螺钉上;还发现嵌入式吸顶灯(重10.5kg)的固定及装置,按灯具重量的 2 倍抽查了 10%做了强度试验,整改后通过验收。

事件 3:在分项工程质量验收中,项目部质检员指出非镀锌钢导管的接地跨接存在质量问题(见下图),要求电气班组组织整改,整改后施工质量验收合格。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷2

事件 4:项目采购的扁钢与钢管之间焊接时,发现搭接长度和焊缝数量均不合格。项目部为了加快工期,决定继续施工,被监理工程师发现后制止。

【问题】

1.写出施工技术交底的依据?

2.事件 1 中,对于施工单位的说法是否正确,该批镀锌钢管应如何处理?

3.对事件 2 中灯具安装中的错误之处加以整改。

4.事件 3 中,指出图中存在的问题?

5.事件 4 中,写出扁钢与钢管接地装置焊接的正确做法。

标记 纠错
32.

安装公司承接了某大学图书馆的消防安装工程,内容包含:消防给水及消火栓系流、自动喷水灭火系统,高压细水雾灭火系统和火灾自动报警安装,该图书馆共三层,总建筑面积为 4200m^2,高 14m,其中一、二层为阅览室,采用自动喷水灭火系统;三层为藏书室,采用高压细水雾灭火系统。

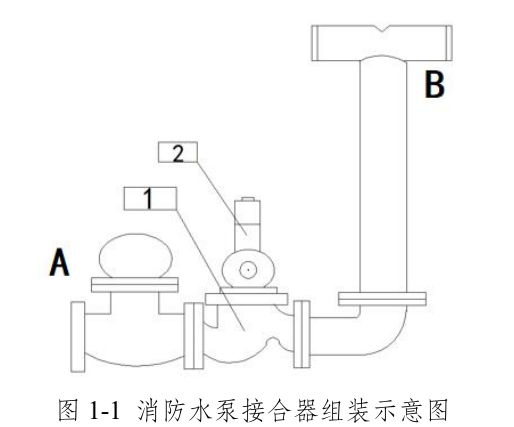

工程开工前,项目部完成了施工组织设计及施工方案编制等技术准备工作,并由方案编制人员向施工人员进行了技术交底。交底时使用了大量的细部节点图,并对消防水泵接合器组装进行交底(如图 1-1 所示)。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷2

工程开工后,监理单位在审查点型烟感火灾探测器进场报验资料时发现缺少 3C 认证书经补充后通过验收。

工程完工后,建设单位组织设计单位、监理单位、施工单位进行了消防工程验收,涉及消防的各分部分项工程验收合格,并在验收合格之日起 5 个工作日内向消防设计审核部门办理了消防验收备案。

【问题】

1.施工方案交底应包含哪些内容?

2.图 1-1 中①②号件的名称是?水流是流向 A 还是 B?

3.点型烟感火灾探测器的进场报验资料还应有哪些?

4.建设单位向消防验收主管部门办理验收备案的做法是否合规?为什么?

标记 纠错
33.

某安装公司承接一35kV 电力架空线路工程,线路长度23km,跨越公路、河流、铁路,沿线海拔1000~2000m,属于覆冰区,工程合同价为3000 万元。安装公司对工程人工费、材料费、机械费等费用进行测算,给项目部下达的目标成本为2760 万元。

项目部根据工程实际情况,优化施工方案,做好成本控制,严格控制质量,按项目成本的分类编制了计划成本,计划成本为2540 万元,并制订了突发事件的应急预案;施工过程中加大了成本控制力度,完工后,实际成本为2500 万元,取得了较好的经济效益。

电杆及附件安装如图3 所示;电杆、架空线、接地等验收合格,工程施工质量优良,线路试验满足验收规范要求,工程资料档案符合要求。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷2

问题:

1.简述架空线路的一般施工程序。线路试验的内容有哪些?

2.本架空线路施工过程中,可能的发生突发事件有哪些?施工现场危险源的构成要素有哪些?

3.说明图中①、②部件的名称及作用。

4.计算项目计划成本降低率和实际成本降低率。控制施工成本应如何优化施工方案?

标记 纠错
34.

A 公司承建了一石油化工设备安装工程,该工程包括5 台非标准塔器和5 台2500m3的球罐安装。A 公司项目部依据设备供货合同编制了监造大纲,监造大纲内容包有:监造计划及进行控制和管理的措施、设备监造单位。A 公司采购部门根据要求对该批非标准塔器进行了监造,塔器按计划运达施工现场进行施工。

施工单位按照要求履行了相关手续后按设计图纸开始安装。在球罐施工过程中(图1),因焊工未按照焊接作业指导书的焊接顺序施工,导致球罐焊后出现裂纹、夹渣等质量问题,项目部随即进行了调整,并加强了现场管理。项目如期完工,工程竣工后,项目部在公司的领导下进行了竣工档案的验收与移交。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷2

问题:

1.设备监造大纲的编制依据包括哪些?背景中监造大纲的内容还应包括哪些内容?

2.写出球罐焊接的焊接顺序和工艺要求。裂纹和夹渣的质量预控措施有哪些?

3.图中1 和2 分别是什么?球罐热处理时外保温应采用何种材料?球罐整体热处理的方法是什么?热处理过程中应控制的参数有哪些?

4.竣工档案验收与移交有哪些要求?

标记 纠错
35.

某施工单位中标南方一高档商务楼机电工程项目,工程内容:建筑给排水、建筑电气、通风空调和智能化等。工程主要设备由建设单位指定品牌,施工单位组织采购。

商务楼空调采用风机盘管加新风系统,空调水为二管制系统,机房空调系统采用进口恒温恒湿空调机组,管道保温层采用岩棉管壳,用铁丝捆扎。商务楼机电工程施工时间正值夏季,商务楼空调系统进行带冷源的联合调试,空调系统试运行平稳。施工单位组织了项目竣工预验收,预验收中发现以下质量问题:

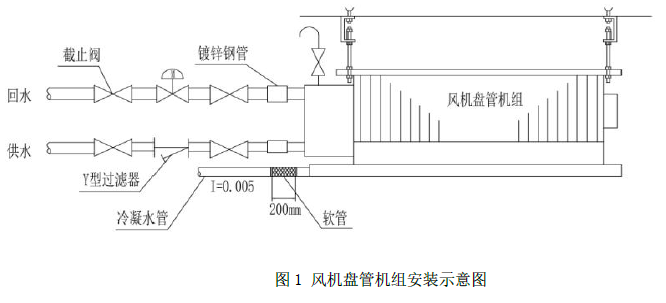

(1)风机盘管机组的安装资料中没查到水压试验记录,其安装如图所示。

(2)管道保温层的捆扎金属丝间距为400mm 且每块捆扎1 道。

(3)施工资料中的恒温恒湿机组无中文说明。

施工单位对预验收中存在的工程质量问题进行了整改并完成了分层质量验收,在工程总体验收前进行工程专项验收,所以的验收都合格,最后完成了工程的竣工验收。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高分预测卷2

问题:

1.风机盘管安装前应进行哪些试验?图中的风机盘管安装存在哪些错误?

2.管道的保温施工是否符合要求?说明理由?

3.商务楼工程未进行带热源的系统联合试运行,是否可以进行竣工验收?

4.恒温恒湿空调机组无中文说明是否符合验收要求?如何改正?

5.工程专项验收主要包括什么?

标记 纠错
