当前位置:首页建筑工程一级建造师一建公路工程实务->2025一建《公路实务》模拟试卷6

2025一建《公路实务》模拟试卷6

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:238次
单选题 (共20题,共20分)
1.

高填方路基施工时应考虑早开工,路面基层施工时应尽量安排晚开工,以使高填方路基( )。

  • A. 有充分的沉降时间
  • B. 填料干燥
  • C. 提高回弹模量
  • D. 提高压实度
标记 纠错
2.

路基施工前,应对路基基底土进行相关试验,每公里至少取( )个点。

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
3.

下列水泥稳定粒料基层质量检验的实测项目中,属于关键项目的是( )。

  • A. 平整度
  • B. 压实度
  • C. 纵断高程
  • D. 横坡
标记 纠错
4.

属于视线诱导设施的是( )。

  • A. 合流诱导标
  • B. 旅游区标志
  • C. 作业区标志
  • D. 指路标志
标记 纠错
5.

下列冬期施工说法是错误的是( )。

  • A. 在季节性冻土地区,昼夜平均温度在-3℃以下,且连续10d以上按冬期施工
  • B. 填筑路堤应按横断面全宽平填,每层松铺厚度应比正常施工减少20%~30%,且松铺厚度不得超过300mm,当天填土应当天完成碾压
  • C. 当冰冻深度达1m以上采用爆破冻土法炸开表层冻土
  • D. 当冰冻深度达1m以下采用日光暴晒法融化冰冻层
标记 纠错
6.

按我国目前规范要求,高等级公路建设应使用( )沥青混凝土搅拌设备。

  • A. 自落式
  • B. 连续滚筒式
  • C. 鼓筒式
  • D. 强制间歇式
标记 纠错
7.

当坡面有集中地下水时,可设置( )。

  • A. 暗沟
  • B. 仰斜式排水孔
  • C. 渗沟
  • D. 渗井
标记 纠错
8.

对温度日温差、年温差大的地区宜注意选用( )的沥青。

  • A. 针入度大
  • B. 稠度大、黏度大
  • C. 针入度指数大
  • D. 稠度小、低温延度大
标记 纠错
9.

石灰稳定类基层施工采用生石灰时,生石灰的技术指标不包括( )。

  • A. 有效氧化钙加氧化镁含量
  • B. 未消化残渣含量
  • C. 细度
  • D. 氧化镁含量
标记 纠错
10.

下列检测项目中,不属于水泥粉煤灰碎石桩检测项目的是( )。

  • A. 桩径
  • B. 桩长
  • C. 粒料灌入率
  • D. 强度
标记 纠错
11.

下列关于瓦斯隧道说法,错误的是( )。

  • A. 炮眼深度不应小于 0.6m
  • B. 炮眼封泥不严或不足时,不得进行爆破
  • C. 爆破网络必须采用串联连接方式
  • D. 巷道式通风的回风道瓦斯浓度应小于 1%
标记 纠错
12.

生产经营单位安全生产风险辨识分为全面辨识和专项辨识,全面辨识应( )。

  • A. 每年不少于 1 次
  • B. 每季度不少于 1 次
  • C. 每月不少于 1 次
  • D. 每周不少于 1 次
标记 纠错
13.

悬索桥的主缆施工各道工序为:①猫道架设;②牵引系统架设;③主缆架设;④索夹与吊索施工,下列各工序排序正确的是( )

  • A. ①→②→③→④
  • B. ①→②→④→③
  • C. ②→①→③→④
  • D. ②→①→④→③
标记 纠错
14.

( )是以时间(月份)为横轴,以累计完成的工程量的百分数为纵轴,将分项工程的施工进度相应地用不同斜率表示的图表化曲(折)线,反映公路工程的施工进度。

  • A. 垂直图
  • B. 斜率图
  • C. 香蕉图
  • D. S曲线
标记 纠错
15.

下列有关土石路堤施工,说法正确的是( )。

  • A. 宜用推土机铺填,松铺厚度控制在50cm以内
  • B. 软质石料填筑土石路堤时,边坡码砌与路堤填筑宜同步进行
  • C. 膨胀岩石、易溶性岩石等不得用于路基填筑
  • D. 压实质量可采用沉降差指标进行检测
标记 纠错
16.

下列关于钢筋与混凝土施工技术说法,错误的是( )。

  • A. 轴心受拉和小偏心受拉构件不应采用绑扎接头
  • B. 电渣压力焊仅可用于竖向钢筋的连接,不得用作水平钢筋和斜筋的连接
  • C. 电弧焊宜采用双面焊缝,仅在双面焊无法施焊时,方可采用单面焊缝
  • D. 电弧焊接与钢筋弯曲处的距离不应小于 5d,且不宜位于构件的最大弯矩处
标记 纠错
17.

桥梁上部结构装配式施工技术,混凝土浇筑说法错误的是( )。

  • A. 腹板底部为扩大断面的 T 形梁,应先浇筑扩大部分并振实后,再浇筑其上部腹板
  • B. U 形梁可上下一次浇筑或分两次浇筑
  • C. U 形梁一次浇筑时,先浇筑底板至底板承托顶面,待底板混凝土振实后再浇筑腹板
  • D. 箱型梁宜先浇筑腹板至顶板承托顶面,待混凝土振实后再浇筑底板
标记 纠错
18.

下列关于预应力钢筋和金属管道存放的说法,正确的是( )。

  • A. 进场后如需长时间存放,必须安排定期的外观检查
  • B. 室外存放时,时间不宜超过12个月
  • C. 如直接堆放在地面上,地面应先进行硬化
  • D. 存放的仓库内若有腐蚀性气体,应设挡板隔离
标记 纠错
19.

根据现行《公路工程施工安全技术规范》,Ⅴ级围岩隧道二次衬砌与掌子面的安全步距不得大于( )。

  • A. 90m
  • B. 70m
  • C. 50m
  • D. 40m
标记 纠错
20.

下列不属于廉政监督牌的标识内容的是( )。

  • A. 廉政制度
  • B. 领导小组
  • C. 岗位职责
  • D. 监督电话
标记 纠错
多选题 (共10题,共10分)
21.

下列作用中,属于可变作用的有( )。

  • A. 基础变位作用
  • B. 车辆荷载引起的土侧压力
  • C. 水的浮力
  • D. 风荷载
  • E. 地震作用
标记 纠错
22.

隧道水害的防治措施包括()。

  • A. 因势利导,给地下水以排走的出路,将水迅速排到洞外
  • B. 将流向隧道的水源截断或尽可能使其水量减少
  • C. 用各种耐腐蚀材料敷设在混凝土衬砌的表面
  • D. 分析病害成因,对症整治
  • E. 堵塞衬砌背后的渗流水,集中引导排出
标记 纠错
23.

下列材料中,不属于半刚性基层材料的有( )。

  • A. 石灰稳定土
  • B. 级配碎石
  • C. 水泥稳定土
  • D. 填隙碎石
  • E. 石灰粉煤灰稳定砂砾
标记 纠错
24.

试验台账分为管理和技术台账,下列属于技术台账的是( )。

  • A. 人员台账
  • B. 不合格材料台账
  • C. 设备台账
  • D. 外委试验台账
  • E. 样品台账
标记 纠错
25.

交工验收申请应附( )。

  • A. 质量评定资料
  • B. 监理工作报告
  • C. 自检评定资料
  • D. 独立抽检资料
  • E. 施工总结报告
标记 纠错
26.

下列关于桥梁上部结构转体施工说法,正确的是( )。

  • A. 钢管拱桥可以采用平转法
  • B. 对跨径较大、转动体系重心较高的拱桥,宜采用中心支承的转盘结构
  • C. 采用内、外锚扣体系时,扣索宜采用钢绞线或带墩头锚的高强度钢丝等高强度材料,其安全系数应大于 2
  • D. 扣索张拉到位、拱圈卸架后,应有 12h 的观测阶段
  • E. 合龙时,宜采取先打入钢楔的快速合龙措施,然后施焊接头钢筋、浇筑接头混凝土、封固转盘
标记 纠错
27.

自高处向模板内倾卸混凝土时,应防止混凝土离析。高度超过2m时,应通过( )等设施下落。

  • A. 减速装置
  • B. 串筒
  • C. 振动溜管
  • D. 溜槽
  • E. 振捣器
标记 纠错
28.

招标人不得在招标文件中设置对分包的歧视性条款,下列属于歧视性条款的有( )。

  • A. 以分包的工作量规模作为否决投标的条件
  • B. 对投标人符合法律法规以及招标文件规定的分包计划设定扣分条款
  • C. 按照分包的工作量规模对投标人进行区别评分
  • D. 在招标文件中要求投标人提交投标保证金
  • E. 对投标人主要人员以及其他管理和技术人员的数量和资格有要求
标记 纠错
29.

关于公路工程市场主体行为管理的说法中,正确的是( )。

  • A. 监理工作不得分包或者转包
  • B. 分包工程不得再次分包,严禁转包
  • C. 项目法人可自行更改合同工期
  • D. 施工单位可将关键性工程分包给具有相应资格条件的单位
  • E. 任何单位和个人不得违反规定指定分包、指定采购或者分割工程
标记 纠错
30.

施工机械应做好机械的验收和交付使用工作,一般检验的方法和步骤可分为( )。

  • A. 内部检查
  • B. 外部检验
  • C. 启动试验
  • D. 空运转试验
  • E. 重载试验
标记 纠错
问答题 (共5题,共5分)
31.

某路桥施工企业中标承包某一级公路H合同段的改扩建工程主线起讫桩号K0+281.5~K67+046.2,主线路线全长66.744Km;连接线起讫桩号为K0+000~K2+181.71,连接线全长2.181Km,项目区软土路基分布不均匀,因该地区软土普遍存在透水性差,固结时间长,抗滑稳定性差,地基承载能力低等特点,因此路基设计时应考虑不均匀沉降、剪切滑动及侧向变形等不良因素的影响。

为了保证质量,施工单位采取了如下措施:

事件1:施工单位针对不同软土路基路段提出相应处理标准

(1)一般路基段,当采用真空预压工期满足要求时,采用真空预压;采用真空预压工期不满足要求时,采用水泥粉喷桩处理或塑料排水板处理;

(2)新老路基拼接路段水泥粉喷桩处理,为了消除旧路基边坡压实度不足,减小新旧路基结合处不均匀沉降,施工方案见图1。

(3)施工单位为了控制水泥粉喷桩施工质量,制定详细的施工方案。然而施工单位施工过程中遇到以下问题:①2017年9月28日发现喷粉量不足;②2017年10月16日遇停电导致粉喷中断,施工单位针对这两种工况提出相应的处理措施。

事件2:该合同段附近主要有粘性土、粉性土、砂土等。为了考虑经济问题和施工质量,就近选取了粘性土和砂土作为填料,根据不同性质的土进行了土工试验,试验项目包括天然含水率、液限、塑限、标准击实试验、CBR试验等。路基加宽前,施工单位针对加宽路堤做了工艺试验,部分内容摘要如下:

(1)施工流程:施工放样→清除地表及边坡表土→填前处理→(D)→分层填筑→整平→碾压→整修。

(2)压实工艺主要参数:机械组合;压实机械规格、碾压遍数、碾压速度。

(3)在路堤施工中,先填砂土后填粘性土,交错分层水平填筑。

注:表内标注*号者为主要工程;不带*号者为一般工程。

【问题】

1、背景资料中,写出事件1中新老路基拼接路段施工图中A、B、C和事件2中D的名称?

2、指出事件1和事件2中新老路基拼接路段施工图错误之处并改正?

3、写出事件1中水泥粉喷桩施工问题正确处理措施?

4、指出事件1中土工格栅的目的?

5、事件1中真空预压法停止抽气的标准有哪些?

6、补充完善事件2中压实工艺主要参数。

标记 纠错
32.

某施工单位承接了长60.5km的平原区新建公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石,土路肩采用M7.5浆砌片石加固。路面结构如下图所示。

一建公路工程实务,彩蛋押题,2022年一级建造师《公路实务》彩蛋押题

事件一:水泥混凝土路面施工前,在项目部附近设置了拌合站,并对拌合站设置提出了以下要求:

(1)拌合站尽量靠近主体工程施工部位,应远离生活区、居民区,尽量设在生活区、居民区的上风向。

(2)拌合站建设应综合考虑施工生产情况,合理划分拌合作业区、材料计量区、材料库、运输车辆停放区、试验区、集料堆放区及生活区,内设洗车池(洗车台)、污水沉淀池和排水系统。

(3)拌合站各罐体宜连接成整体,安装缆风绳和避雷设施,每一个罐体应喷涂成统一的颜色,并绘制项目名称及施工单位的名称,两者竖向平行绘制。

(4)所有拌合机的集料仓应搭设防雨棚,并设置隔板,隔板高度不宜小于100cm,确保不串料。

(5)拌合设备应采用质量法自动计量,水、外掺剂计量应采用流量或人工计量方式。

事件二:在级配碎石底基层施工时,发现路基出现“弹簧”现象,施工单位采用相应措施处理后继续施工。水泥稳定碎石基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压。

事件三:水泥混凝土路面的胀缝采用前置钢筋支架法施工,其构造图如图所示。

一建公路工程实务,彩蛋押题,2022年一级建造师《公路实务》彩蛋押题

事件四:水泥混凝土路面完成后,进行质量检验。具体实测项目包括:水泥混凝土面板的弯拉强度、平整度、板厚度、相邻板间的高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程和路面横坡。

问题:

1.依次判断事件一中关于拌合站设置说法是否正确?如不正确请改正。

2.事件二中,施工单位发现路基出现“弹簧”现象,应该采取哪些治理措施。指出并改正事件二中的错误之处。

3.写出事件三中,胀缝构造示意图中A、B名称。A应该采用什么钢筋。

4.补充事件四中水泥混凝土路面检测的项目,并指出检验项目中要求合格率达到95%以上的目。

标记 纠错
33.

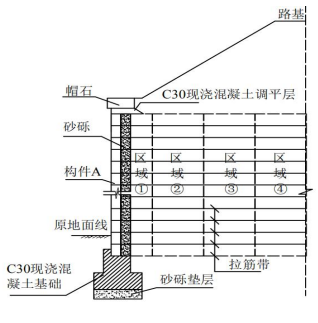

某施工单位承建南方平原地区某二级公路土方路基工程(含支挡工程)施工项目,合同段起讫桩号为 K0+000~K22+400,路线全长 22.4km;路基宽度 12m。该标段既有挖方也有填方,以填方居多。其中线路 K7+200~ K7+280 段为填方路段,地形较为平坦。挡墙设计为加筋土挡墙。挡土墙横断面示意图如图 1 所示:

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷6

线路 K16+800~K17+000 段穿越一干涸废弃湖塘,地面以下有约 5m 深的软土层,施工单位拟采用浅层置换或袋装砂井进行处理,通过方案比选,最终选择袋装砂井方案进行软土层处理,袋装砂井采用沉管式打桩机进行施工,砂井按正方形进行布置。

施工过程中发生如下事件:

事件一:填方路段路基施工采用分层填筑法,部分填筑施工技术要求内容摘录如下:

①填料的松铺厚度应通过试验确定。

②填方分几个作业段施工时,接头部位如能交替填筑,应分层相互交替搭接,搭接长度应不小于 1m。

③施工过程中,每一压实层均应进行压实度检测,检测频率为每 1000m2不少于 2 点。

④上路床和下路床压实度应≥95%,上路堤和下路堤压实度应≥92%。

事件二:针对线路 K16+800~K17+000 段软土层处理,施工单位确定的袋装砂井施工工艺流程为:整平原地面→B→机具定位→打入套管→沉入砂袋→拔出套管→机具移位→C→摊铺上层砂垫层。袋装砂井施工完成后,施工单位根据袋装砂井施工质量标准对井距等检查项目进行了检查。

事件三:路堤填筑施工过程中,施工单位按规范要求进行施工过程质量控制和质量检验,检验的实测项目有压实度、弯沉、宽度、平整度、横坡、边坡等。压实度检测采用方法 D(D 为常用的破坏性检测方法)进行检测,弯沉检测采用 E 方法(E 为规范规定的标准方法)进行检测。

问题:

1.写出加筋土挡墙横断面示意图中构件 A 的名称。并对区域①②③④的摊铺、碾压顺序进行排序。

2.结合背景资料,请说明施工单位选择袋装砂井进行软土层处理的原因。

3.对事件一中的 4 条技术要求逐条判断对错,并改正错误之处。

4.写出事件二中袋装砂井施工工序 B 和 C 的名称,并补充袋装砂井的检查项目。

5.写出 D 和 E 的名称,并补充填土路堤质量检验实测项目的缺项。

标记 纠错
34.

某施工单位承建了某二级公路工程,工程位于西北地区,全年无雨,沿线大部分需穿越荒地,全长 4600m, 交通荷载等级为中交通,其中包含一座 7×20m 的预制简支梁桥,桥梁基础采用人工挖孔桩,一共设计 12 根桩 基础,挖孔桩的编号及桩径、桩长见下表。

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷6

施工中发生如下事件:

事件一:施工单位进场后,在工地附近设置了梁板预制场,用于梁板预制,预制场采用封闭式管理,并设置了预制场标识、标牌,部分内容如下:

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷6

事件二:施工单位按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需 57 天完工,施工进度计 划见表(序号表示挖孔桩的编号,单位 d)。为加快工程进度,项目技术负责人决定将⑨、⑩、?、?号桩安 排给第三个施工队进场施工,三队同时作业。

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷6

事件三:挖孔作业时,施工单位采用 C25 的混凝土护壁进行支护,并挖一节浇筑一节护壁,护壁外侧与孔壁间应填实,不密实或有空洞时,应采取措施处理。

问题:

1.写出事件一中预制场简介牌包括的内容有哪些?

2.复制标识、标牌表到答题卡上,并对标识名称与设置位置一一对应连线。

3.画出事件二中按三个施工队同时作业的横道图,并计算人工挖孔桩施工需要的作业天数。(将横道图重制到答题卡上作答,在试卷上作答无效)

4.判断本工程中人工挖孔桩是否属于危险性较大的分部分项工程,并说明理由。

5.指出事件三的错误之处,并改正。

标记 纠错
35.

某施工单位承接了 10km 的山区二级公路工程项目,其中包含一座长 800m 的双车道隧道。隧道 出口处于浅埋段,围岩级别较差导致在施工过程中围岩变形较大,拱顶下沉最大值达到 1.6m,因此 经建设单位、设计单位、监理单位、施工单位现场勘查后,将从目前掌子面 DK118+549 至 DK118+629 由原设计台阶法开挖变更为 CD 法,具体施工流程如下图所示:

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷6

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷6

施工单位针对该项目编制了施工方案,发生以下事件:

事件一:主要采用钻爆开挖,并配合人工出渣。

事件二:断层破碎带及其影响带地段初期支护及时封闭成环,根据围岩量测结果及时施作二次衬砌。

事件三:施工单位施工到 DK118+328 时,测得 U>2/3U0(其中 U 代表实测位移值,U0 代表极限位移值),施工单位建立了预警机制,进行了分级管理。

事件四:施工单位施工前通过地质超前预报得知掌子面前方存在较高水压的富水区,具有较大可能、较大规模的涌水、突水,施工单位采取了注浆措施。

【问题】

1.补充隧道施工工序中的工作内容。

2.背景材料中隧道开挖方案变更属于什么变更,应由谁进行审批?

3.事件一中的做法是否正确,说明理由。

4.事件二中,位移变形达到什么要求时,才能进行二次衬砌。

5.事件三中,施工单位应采取几级管理?处理建议是什么?

6.事件四中,施工单位应采取哪两种注浆措施?

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34 35
00:00:00
暂停
交卷
