2025一建《公路实务》模拟试卷3

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:227次
单选题 (共20题,共20分)
1.

桥梁预应力混凝土梁存放时间超3个月,应对梁进行检测的项目是( )。

  • A. 混凝土强度
  • B. 应变
  • C. 应力
  • D. 上拱度
标记 纠错
2.

关于滑模摊铺机前方布料的说法中,不正确的是( )。

  • A. 卸料、布料速度与摊铺速度协调一致,不得局部或全断面缺料
  • B. 发生缺料时应立即停止摊铺
  • C. 采用布料机布料时,布料机和滑模摊铺机之间的施工距离宜为 5~lOm,现场蒸发率较大时,宜采用较大值
  • D. 传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实
标记 纠错
3.

关于滑模摊铺机摊铺水泥混凝土面层施工的说法,错误的是( )。

  • A. 振捣棒下缘位置应位于挤压板最低点以下
  • B. 摊铺过程中,间断时间应不大于混凝土的初凝时间
  • C. 滑模摊铺机起步时,应先开启振捣棒
  • D. 根据拌合物稠度大小,调整摊铺的振捣频率或速度等措施,保证摊铺的质量
标记 纠错
4.

( )是报价的基础和前提,也是招标人评标时要考虑的重要因素之一。

  • A. 施工方案
  • B. 复核工程量
  • C. 施工单位合理的利润
  • D. 合理的投标策略
标记 纠错
5.

混合料摊铺前,应对下承层进行处理,下列说法错误的是( )。

  • A. 下承层为路基时,碾压过程中,发现表层松散时,宜适当洒水
  • B. 发现“弹簧”现象时,宜采用挖开晾晒、换土、掺石灰或水泥等措施处理
  • C. 下承层为石灰稳定碎石底基层时,应检测弯沉值
  • D. 对搓板和辙槽应刮除;对松散应耙松洒水并重新碾压,达到平整密实
标记 纠错
6.

以下关于便桥建设要求说法错误的是( )。

  • A. 便桥结构按照实际情况专门设计,同时应满足排洪要求
  • B. 便桥高度不低于上年最高洪水位
  • C. 当河窄、水浅时可选用易于拆散、组建的浮桥
  • D. 墩架式梁桥基础常采用混凝土基础和钢桩基础
标记 纠错
7.

下列关于沥青混凝土路面特点说法错误的是( )。

  • A. 采用相当数量的矿粉
  • B. 会产生规则的横向裂缝
  • C. 路面较易保持粗糙
  • D. 适用于各级公路面层
标记 纠错
8.

下列属于浆砌挡土墙实测项目的是( )。

  • A. 砂浆强度、中线位置、顶面高程、边坡坡度和平顺度
  • B. 顶面坡度、断面尺寸、底面高程、表面平整度
  • C. 顶面高程、断面尺寸、基底强度、表面平整度
  • D. 砂浆强度、顶面高程、断面尺寸、墙面坡度
标记 纠错
9.

下列关于高程控制测量中水准点复测与加密规定的说法,错误的是( )。

  • A. 同一建设项目应采用同一高程系统
  • B. 沿路线每500m宜有一个水准点,高速公路、一级公路宜加密,每200m有一个水准点
  • C. 在结构物附近、高填深挖路段、工程量集中及地形复杂路段,宜增设水准点
  • D. 水准点应进行不定期检查和定期复测,复测周期应不超过1年
标记 纠错
10.

用于沥青混合料的配合比设计及沥青路面施工质量检验的试验是( )。

  • A. 密度试验
  • B. 马歇尔稳定度试验
  • C. 强度试验
  • D. 铺砂法试验
标记 纠错
11.

混凝土的配合比,应以( )计,并应通过设计和试配选定。

  • A. 水胶比
  • B. 水灰比
  • C. 质量比
  • D. 体积比
标记 纠错
12.

下列关于竖井和斜井施工说法错误的是( )。

  • A. 斜井钻眼方向宜与斜井的倾角一致,眼底应比井底高程略低,避免出现台阶
  • B. 斜井的井口地段、不良地质或渗水地段、井底调车场、作业洞室,施工时应减小单段最大爆破药量,及时支护
  • C. 有涌、突水可能的隧道,设备配置应考虑备用,电力应设置单向循环回路
  • D. 竖井宜采用自上往下单行作业法施工
标记 纠错
13.

关于支架预压的说法,错误的是( )。

  • A. 对位于软土地基或软硬不均地基上的支架,宜通过预压的方式,消除地基不均匀沉降和支架的非弹性变形
  • B. 对支架进行预压时,预压荷载宜为支架所承受荷载的1.05~1.1倍
  • C. 预压荷载的分布宜模拟需承受的结构荷载及施工荷载
  • D. 任何情况下,必须进行预压
标记 纠错
14.

下列关于桥梁钢筋骨架施焊顺序的说法,错误的是( )。

  • A. 由中到边对称地向两端进行
  • B. 先焊骨架下部,后焊骨架上部
  • C. 相邻的焊缝采用分区对称跳焊
  • D. 顺骨架轴线方向一次焊成
标记 纠错
15.

以下关于猫道设计的说法,不正确的是( )。

  • A. 猫道线形宜与主缆空载时的线形基本平行
  • B. 猫道对索塔产生的纵桥向变位应小于索塔高度的1/3000
  • C. 猫道面层宜由阻风面积小的两层大、小方格钢丝网组成
  • D. 设计承重索时应充分考虑猫道的恒载及可能作用于其上的其他荷载
标记 纠错
16.

关于公路隧道开挖方式的说法,错误的是( )。

  • A. 全断面法宜采用机械化作业,各种机械设备应合理配套
  • B. 中隔壁法(CD法)开挖进尺不得大于1榀钢架间距
  • C. 环形开挖预留核心土法可用于Ⅲ级围岩的大跨度隧道
  • D. 台阶法不可用于V级围岩的中小跨度隧道
标记 纠错
17.

关于沉桩顺序说法,错误的是( )。

  • A. 沉桩顺序宜由一端向另一端进行
  • B. 当基础尺寸较大时,宜由中间向两端或四周进行
  • C. 如桩埋置有深浅,宜先沉浅的,后沉深的
  • D. 在斜坡地带,应先沉坡顶的,后沉坡脚的
标记 纠错
18.

关于隧道地质超前预报的说法,正确的是( )。

  • A. 软弱地层中 TSP 法每次预报的距离宜为 10~20m
  • B. 超前水平钻探每循环钻孔长度应不低于 30m
  • C. 采用地质雷达法预报时,每次预报距离为 30m
  • D. 富含瓦斯的煤系地层必须采用物探法进行探测
标记 纠错
19.

工程量清单编制时,约定计量规则中没有的子目,其工程量按照有合同约束力的图纸所标示尺寸的( )计算。

  • A. 理论净量
  • B. 理论消耗量
  • C. 实际净量
  • D. 实际消耗量
标记 纠错
20.

标后预算清单单价不包括( )

  • A. 直接费
  • B. 措施费
  • C. 现场管理费
  • D. 场地建设费
标记 纠错
多选题 (共10题,共10分)
21.

关于钻孔灌注桩正循环回转法的说法,正确的有( )。

  • A. 它是利用钻具旋转切削土体钻进,泥浆泵将泥浆压进泥浆笼头,通过钻杆中心从钻头喷入钻孔内
  • B. 泥浆输入钻孔内,然后从钻头的钻杆下口吸进,通过钻杆中心排出至沉淀池内
  • C. 泥浆挟带钻渣沿钻孔上升,从护筒顶部排浆孔排出至沉淀池
  • D. 泥浆是从上向下流动
  • E. 需设置泥浆槽、沉淀池等
标记 纠错
22.

适用Ⅴ~Ⅵ围岩的开挖方法的有( )。

  • A. 全断面法
  • B. 台阶法
  • C. 环形开挖留核心土
  • D. CD法
  • E. CRD法
标记 纠错
23.

根据作业条件危险性评价法(LEC),影响作业条件危险性的因素主要包括( )。

  • A. 发生事故的可能性大小
  • B. 事故隐患的治理难度
  • C. 人体暴露在这种危险环境中的频繁程度
  • D. 事故风险预测的难度
  • E. 一旦发生事故会造成的损失后果
标记 纠错
24.

关于土石围堰的说法,正确的有( )。

  • A. 堰顶高程应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m
  • B. 土围堰筑堰材料宜采用黏性土或砂夹黏土,填筑应自上游开始至下游合龙,超出水面后应夯实
  • C. 水深5m以内、流速3.0m/s以内,且河床较平缓时,可筑土围堰
  • D. 土石围堰中心部分可填筑黏土及黏性土芯墙
  • E. 土石袋内填土宜采用黏性土,装填量宜为60%
标记 纠错
25.

关于沥青混凝土路面施工时选用沥青的说法,正确的有( )。

  • A. 夏季温度高且持续时间长的地区修建高速公路,应采用稠度大、黏度大的沥青
  • B. 对日温差、年温差大的地区,宜选用针入度指数小的沥青
  • C. 当高温要求与低温要求发生矛盾时,应优先考虑满足低温性能的要求
  • D. 汽车荷载剪应力大的路面结构层,宜选用稠度大、黏度大的沥青
  • E. 当缺乏所需标号的沥青时,可采用不同标号掺配的调和沥青
标记 纠错
26.

路基压实度的常用检测方法有( )。

  • A. 贝克曼梁法
  • B. 灌砂法
  • C. 环刀法
  • D. 核子密度湿度仪法
  • E. 超声波检测
标记 纠错
27.

根据《公路工程标准施工招标文件》(2018 年版)第八章“工程量清单计量规则”,下列说法正确的是( )。

  • A. 钢筋、钢板或型钢计量时,应按图纸或其他资料标示的尺寸和净长计算
  • B. 搭接钢筋及固定、定位架立钢筋等,应单独计量
  • C. 水泥混凝土的计量应按监理人认可的并已完工工程的净尺寸计算,钢筋的体积不扣除
  • D. 金属材料的质量不得包括焊条、涂敷料等质量
  • E. 对于面积在 1m2以下的固定物(如检查井等)应予扣除
标记 纠错
28.

灌注桩后压浆时,宜遵循“细流慢注”的原则,最大压浆流量宜不超过 100 L/min。同一根桩中的全部压浆管宜同时均匀压入水泥浆,并随时监测( )

  • A. 桩身强度
  • B. 桩顶的位移
  • C. 桩周土层的变化情况
  • D. 压浆泵的压力
  • E. 压浆管的压力
标记 纠错
29.

坡面喷射混凝土防护施工说法正确的有( )。

  • A. 作业前应进行试喷,选择合适的水胶比和喷射压力
  • B. 混凝土喷射每层应自上而下进行
  • C. 当混凝土厚度大于200mm时,宜分两次喷射
  • D. 喷射混凝土面层应在长度方向上每30m设伸缩缝,缝宽10~20mm
  • E. 喷射混凝土初凝后,应立即开始养护。养护期宜不少于7d
标记 纠错
30.

避险车道应设置( )交通安全设施。

  • A. 照明
  • B. 标线
  • C. 视线诱导
  • D. 护栏
  • E. 监控
标记 纠错
问答题 (共5题,共5分)
31.

某施工单位承接了一座主桥为75m+120m+75m预应力混凝土连续刚构桥,南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U型桥台;河床地质自上而下为厚3m淤泥质黏土层、厚5m砂土层、厚2m砂层、厚6m卵砾石层等;河道最高水位(含浪高)高程为19.5m,水流流速为1.8m/s。桥梁立面布置如下所示:

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷3

施工过程中发生了如下事件:

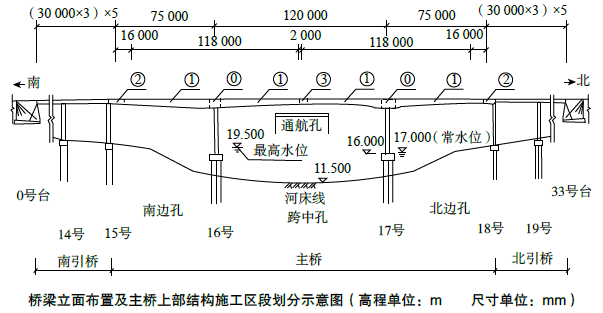

事件一:根据本桥的地质、地形和水文情况,施工单位在施工时将主桥上部结构划分成0、①、②、③等施工区段。

事件二:施工单位在施工组织设计中,制订的连续钢构桥悬臂浇筑施工流程为:0号块支架搭设、预压→O号块混凝土浇筑→O号块预应力钢束张拉→组拼挂篮→A→对称悬臂浇筑l号块→1号块预应力钢束张拉→挂篮分离,前移就位→悬臂浇筑2号块(下一块段施工)→B→中跨合龙。

事件三:上部结构悬臂浇筑施工中,施工单位采用如下做法:

(1)悬臂梁段应全断面一次浇筑完成,并应从已浇梁段向悬臂端浇筑。

(2)悬臂浇筑的施工过程控制宜遵循变形和内力双控的原则,且宜以内力控制为主。

(3)对连续刚构两端的悬臂梁段采用施加水平推力的方式调整梁体的内力时,千斤顶的施力应对称、均衡。

(4)合龙口两侧设置的压载水箱在合龙段混凝土全部浇筑完成后卸载。

事件四:第一年计划完成施工产值2.2亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员。项目经理部为了保证钻孔桩质量,设置了钻孔桩质量控制关键点:(1)桩位坐标与垂直度控制;(2)护筒内水头高度;(3)桩顶、桩底标高的控制;(4)钢筋笼接头质量;(5)导管接头质量检查与水下混凝土的灌注质量。

【问题】

1.列式计算该桥多孔跨径总长,根据计算结果指出该桥所属的桥梁分类。

2.事件一中,分别写出施工区段0、①、②最适宜的施工方法,并指出施工区段③的施工时间应选择什么时候进行?

3.写出事件二中工序A、B的名称。

4.逐条判断事件三中的做法是否正确?若不正确写出正确做法。

5.补充事件四中钻孔桩的质量控制关键点。

6.本项目配备的专职安全管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?说明理由。

标记 纠错
32.

某施工单位承建了某高速公路路面工程,其主线一般路段及收费广场路面结构设计方案如下表1:

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷3

本项目底基层厚度20cm,工程数量为50万㎡。施工单位在底基层施工前完成了底基层水泥稳定碎石的配合比等标准试验工作,并将试验报告及试验材料提交监理工程师中心试验室审批。监理工程师中心试验室对该试验报告的计算过程复核无误后,批复同意施工单位按标准试验的参数进行底基层的施工。

本项目最终经监理工程师批复并实施的底基层水泥稳定碎石施工配合比为:水∶水泥∶碎石(10~30mm)∶碎石

(5~10mm)∶石屑(0~5mm)=5.8∶3.8∶48∶10∶42,最大干密度为2.4g/cm3,底基层材料的施工损耗率为1%。

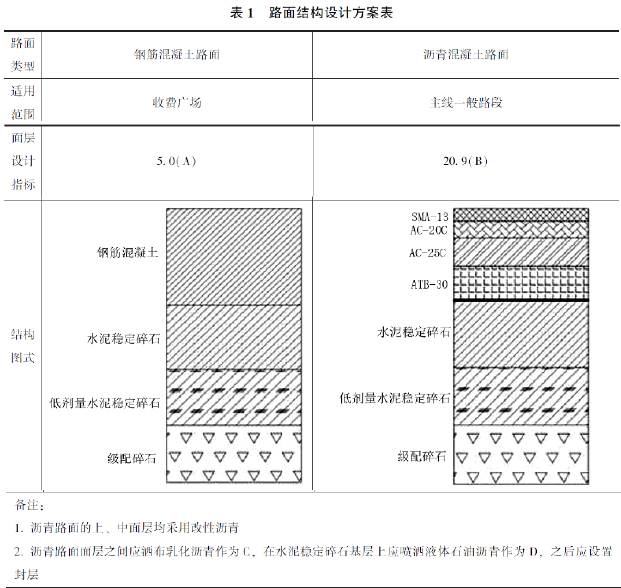

(1)按组成结构分,本项目上面层、中面层分别属于哪一类沥青路面结构?

(2)写出表1中括号内A、B对应的面层设计指标的单位。

(3)写出表2中备注2所指功能层C、D的名称,并说明设置封层的作用。

(4)监理工程师中心试验室对底基水泥稳定碎石配合比审批的做法是否正确?说明理由。

(5)计算本项目底基层水泥稳定碎石的水泥需用量为多少吨?(计算结果保留一位小数)。

标记 纠错
33.

某施工单位承接了一条一级公路的施工,路线全长 30.85km,路基宽度为 8.5m,路面宽度为 2×3.5m。该工程内容包括路基,桥梁及路面工程等。桥梁工程的上部结构采用 20m 预应力混凝土简支板梁;下部结构采用重力式 U 型桥台。路面工程主要施工内容包括:地基清表、挖台阶、A 区域分层填筑、铺设土工格栅、设置构造物 K、路面铺筑等。路面结构层如图所示,B 区域为已经填筑完成的路堤填筑区域。

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷3

该工程施工过程发生了如下事件:

事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录 4 条技术要点如下:

(1)应在下承层施工质量检测合格后,开始摊铺上层结构层。采用两层连续摊铺时,下层质量出了问题时,上层应同时处理。

(2)分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料。

(3)对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型。

(4)气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低 0.5~1.5 个百分点。

事件二:面层施工时,沥青混合料指定由某拌和站建定点供应,现场配备了摊铺机、运输车辆。基层采用两侧装模,摊铺机铺筑。

事件三:施工单位确定的水泥稳定碎石基层实测项目有:压实度、纵断高程、宽度、横坡等。

【问题】

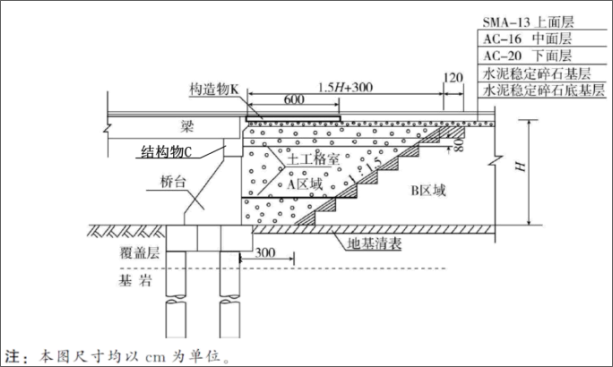

1.写出图中结构物 C 和构造物 K 的名称。并简述桥台和构造物 K 在桥梁结构中的作用。

2.图中 A 区域宜采用哪些特性的填料回填?H 为桥台高度,A 区域(过渡段)的长度是否满足规范要求?并说明理由。

3.本工程路面结构的上面层和下面层在集料级配方面分别有何要求?

4.对事件一中的 4 条技术要点逐条判断对错,并改正错误之处。

5.事件二中沥青混凝土路面施工还需要配备哪些主要施工机械?

6.补充事件三中水泥稳定碎石基层实测项目的漏项,并指出关键项目。

标记 纠错
34.

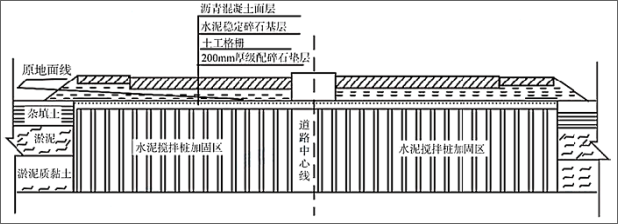

某公司承接一项高速公路工程,全长1.8km,勘察报告显示K0+680~K0+920为暗塘,其他路段为杂填土且地下水丰富,设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。全路段土路基与基层之间设置一层200mm厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920处地基处理横断面示意如图1所示。

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷3

图1 路面结构示意图

项目部确定水泥掺量等各项施工参数后进行水泥搅拌桩施工,水泥采用强度32.5级的火山灰硅酸盐水泥。加固土桩施工前进行了成桩试验,桩数4根,取得满足设计喷入量的各种技术参数,包括钻进速度、提升速度等。

垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层采用胶轮压路机初压,然后采用凸块碾压路机进行了碾压,养护3天后进行下一道工序施工。

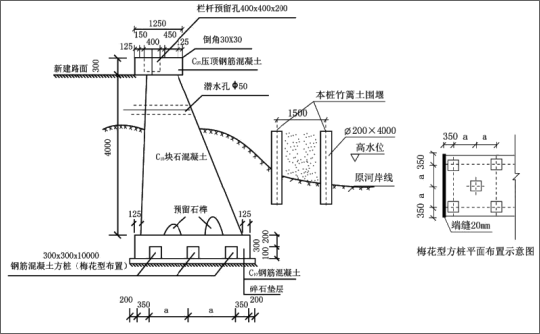

其中一段景观挡土墙长为50m,连接既有景观挡土墙。该项目平均分5个施工段施工,端缝为20mm,第一施工段临河侧需沉6根基础方桩,基础方桩按“梅花型”布置(如图3示)。围堰与沉桩工程同时开工,依次再进行挡土墙施工,最后完成新建路面施工与栏杆安装。

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷3

图2 挡土墙断面示意图

项目部根据方案使用柴油锤沉桩,遭附近居民投诉,监理随即叫停,要求更换沉桩方式,完成后,进行挡土墙施工。

(1)土工格栅应设置在哪些路段的垫层顶面?说明其作用。

(2)水泥搅拌桩施工中有哪些不正确的地方,并改正。通过实验取得的技术参数还有哪些?

(3)改正水泥稳定碎石基层施工中的错误之处。

(4)根据图2所示,该挡土墙结构形式属哪种类型?端缝包括哪些类型?墙身上潜水孔有何作用?墙背填料宜选择何种填料?

(5)监理叫停施工是否合理?柴油沉桩有哪些原因会影响居民?可以更换哪种沉桩方式?

标记 纠错
35.

某高速公路穿越某旅游景区,含一座双向四车道分离式隧道,隧道右线长1618m,左线长1616m,设计净空宽度10.8m,净空高度6.6m,设计车速80km/h。该隧道围岩主要为IV级,采用复合式衬砌,衬砌断面设计如图3-1所示。

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷3

其中K49+020~K49+530段原设计为填高10~20m的路堤,并需借土填方。建设单位要求施工单位加强环境保护,做到文明施工。因该地区申报A级旅游景区,为保护该区域环境地貌,决定取消取土场。经相关各方协商,决定将该段路堤变更为20×25m预应力钢筋混凝土简支T形梁桥。由于该设计变更引起的工期延误,造成施工单位误工和机械设备闲置,经济损失40万元,施工单位向建设单位提出索赔40万元。

在梁段预制施工中,建设单位考虑到工期延误了40d,为加快进度召开了专门会议,决定简化材料采购程序,规定钢绞线、普通钢筋、水泥等主材为甲供材料。当第一批钢筋运送至工地时,施工单位认为是建设单位指定使用的钢筋,在认真检查了产品合格证、质量保证书后即用于工程施工。后经监理抽检,发现该批次钢筋质量存在问题,要求相关部位暂停施工,已完成的相关部分全部返工,由此造成经济损失60万元,项目部据此向建设单位索赔60万元。

该隧道穿越岩溶区,地表水、地下水丰富,开挖过程中发现不同程度的渗水和涌水,为保证隧道施工安全,施工单位对隧道渗水和涌水采用超前小导管预注浆进行止水处理,注浆工艺流程如图3-2所示。

一建公路工程实务,模拟试卷,2025一建《公路实务》模拟试卷3

隧道在施工过程中,施工单位做法如下:

①仰拱和仰拱填充混凝土应在其强度达到2.0MPa后方可拆模。

②仰拱与掌子面的距离为120m;

③二次衬砌与掌子面的距离不得大于90m。

(1)按隧道断面形状,该隧道的洞身属于哪一类型?

(2)写出图3-1中构造物A、B、C、D的名称。

(3)根据《公路工程设计变更管理办法》,指出背景中所述的变更属于哪一级设计变更?该设计变更应由谁审批。

(4)分别指出施工单位就工程变更提出的索赔和工程返工提出的索赔是否合理?说明理由。

(5)写出T形梁预制施工中应做好的主要环境保护工作。

(6)写出图3-2中工序E、F的名称。

(7)除背景中所采用的隧道涌水处理方法外,还可能需要选择哪些辅助施工方法?

(8)逐条判断施工单位的做法是否正确,若不正确请改正。

标记 纠错
