当前位置:首页建筑工程一级建造师一建水利水电工程实务->2025一建《水利水务》高分自测卷5

2025一建《水利水务》高分自测卷5

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:218次
单选题 (共20题,共20分)
1.

堆石坝坝料压实质量检查,应采用碾压参数和干密度(孔隙率)等参数控制,以控制( )为主。

  • A. 干密度
  • B. 孔隙率
  • C. 碾压参数
  • D. 密实度
标记 纠错
2.

高处作业时,安全网应随着建筑物升高而提高,安全网距离工作面的最大高度不超过( )m。

  • A. 2
  • B. 3
  • C. 4
  • D. 5
标记 纠错
3.

重力坝坝体内部混凝土采用粉煤灰硅酸盐水泥的主要目的是( )。

  • A. 提高强度
  • B. 减少水化热
  • C. 增加抗冻性
  • D. 提高抗碳化性
标记 纠错
4.

对工程造成较大经济损失或延误较短工期,经处理后不影响工程正常使用但对工程寿命有一定影响的事故是( )。

  • A. 重大质量事故
  • B. 一般质量事故
  • C. 特大质量事故
  • D. 较大质量事故
标记 纠错
5.

根据《水利水电工程单元工程施工质量验收评定标准-混凝土工程》SL 632-2012,下列资料中,属于监理单位提供的是( )。

  • A. 平行检测资料
  • B. 复检资料
  • C. 自检资料
  • D. 终检资料
标记 纠错
6.

水利工程建设项目法人应具备的基本条件中要求,总人数应满足工程建设管理需要,大型工程人数一般按照不少于( )人配备。

  • A. 60
  • B. 30
  • C. 15
  • D. 5
标记 纠错
7.

重力式混凝土围堰、浆砌石围堰采用抗剪断公式计算时,安全系数K'应不小于3.0。采用抗剪强度公式计算时,安全系数K应不小于( )。

  • A. 1.05
  • B. 1.15
  • C. 2.5
  • D. 3.5
标记 纠错
8.

根据《水利建设项目稽察常见问题清单(2020年版)》,可能对主体工程施工进度或投资规模等产生较大影响的问题,其性质应认定为( )。

  • A. 特别严重
  • B. 严重
  • C. 较重
  • D. 一般
标记 纠错
9.

对于渗透系数大、地下水丰富的砂砾石地基,人工降低地下水位宜采用( )。

  • A. 管井法
  • B. 真空井点法
  • C. 喷射井点法
  • D. 电渗井点法
标记 纠错
10.

高流速的主流在底部,靠水跃产生的表面旋滚与底部主流间的紊动、剪切和掺混作用消除水流余能的消能方式为( )。

  • A. 底流消能
  • B. 挑流消能
  • C. 水垫消能
  • D. 面流消能
标记 纠错
11.

加工后钢筋应控制其允许偏差值,当偏差名称为大体积混凝土钢筋弯起点的偏差,其允许偏差值为( )mm。

  • A. ±5
  • B. ±10
  • C. ±20
  • D. ±30
标记 纠错
12.

防洪库容是防洪高水位至( )之间的水库容积。用以控制洪水,满足水库下游防护对象的防护要求。

  • A. 设计洪水位
  • B. 兴利水位
  • C. 防洪限制水位
  • D. 死水位
标记 纠错
13.

洞室断面积为 10m2,跨度为 3m,该洞室规模属于( )。

  • A. 特小断面
  • B. 小断面
  • C. 中断面
  • D. 大断面
标记 纠错
14.

根据施工作业噪声传至有关区域的允许标准,居住区夜间噪声应低于( )dB(A)。

  • A. 45
  • B. 55
  • C. 60
  • D. 70
标记 纠错
15.

根据《水利工程质量事故处理暂行规定》(中华人民共和国水利部令第9号)重大质量事故由( )组织调查组进行调查。

  • A. 省级以上水行政主管部门
  • B. 项目法人
  • C. 水利部
  • D. 国家能源局
标记 纠错
16.

水利工程建设项目开展施工准备的条件不包括( )。

  • A. 项目可行性研究报告已经批准
  • B. 初步设计已经批准
  • C. 年度水利投资计划已下达
  • D. 环境影响评价文件等已经批准
标记 纠错
17.

初步设计由项目法人组织审查后,按国家现行规定权限向( )申报审批。

  • A. 原编制单位
  • B. 主管部门
  • C. 原审批单位
  • D. 当地人民政府
标记 纠错
18.

对于干硬性混凝土拌合物(坍落度小于10mm),采用( )作为其和易性指标。

  • A. 维勃稠度
  • B. 坍落度
  • C. 泌水率
  • D. 砂率
标记 纠错
19.

发生风险事件概率为中,危害程度为小;中度危险,由施工单位管控,监理单位监督的是( )。

  • A. 低风险
  • B. 一般风险
  • C. 较大风险
  • D. 重大风险
标记 纠错
20.

全国取水许可制度和水资源有偿使用制度的组织实施由( )负责。

  • A. 国务院水行政主管部门
  • B. 流域管理机构
  • C. 省水行政主管部门
  • D. 市水行政主管部门
标记 纠错
多选题 (共10题,共10分)
21.

碾压混凝土的压实密度可采用( )进行检测。

  • A. 核子水分密度仪
  • B. 谐波密实度计
  • C. 加速度计
  • D. 挖坑填砂法
  • E. 超声波密度仪
标记 纠错
22.

水利工程勘测设计失误分为( )。

  • A. 重大失误
  • B. 严重失误
  • C. 较重失误
  • D. 一般失误
  • E. 缺陷
标记 纠错
23.

根据《水利水电建设工程验收规程》SL223-2008,分部工程验收应由( )主持。

  • A. 项目法人
  • B. 委托监理单位
  • C. 设计单位
  • D. 施工单位
  • E. 运行管理单位
标记 纠错
24.

根据《水利水电工程等级划分及洪水标准》(SL252-2017),确定临时水工建筑物级别的依据包括( )等。

  • A. 气候环境
  • B. 保护对象
  • C. 失事后果
  • D. 抗震烈度
  • E. 使用年限
标记 纠错
25.

堤防工程中,关于堤防工程施工技术的说法,正确的有( )。

  • A. 作业面应水平分层,不得顺坡铺填
  • B. 机械施工时,分段作业面长度不应小于100m
  • C. 分段作业面上、下层不得在同一位置分段
  • D. 碾压机具行走方向不得平行于堤轴线
  • E. 土料铺填与压实工序应连续进行
标记 纠错
26.

根据《水利工程设计概估算编制规定(工程部分)》(水总[2014]429号文),下列施工成本中属于间接费的是( )。

  • A. 夜间施工增加费
  • B. 住房公积金
  • C. 施工机械使用费
  • D. 固定资产使用费
  • E. 职工教育经费
标记 纠错
27.

下列截流落差中宜选择单戗立堵截流的是( )。

  • A. 3.5m
  • B. 4.0m
  • C. 2.5m
  • D. 5.0m
  • E. 5.5m
标记 纠错
28.

新拌水泥砂浆和易性的技术指标包括( )。

  • A. 流动性
  • B. 黏聚性
  • C. 保水性
  • D. 耐久性
  • E. 强度
标记 纠错
29.

降低土料含水率的措施有( )。

  • A. 改善料场的排水条件
  • B. 翻晒
  • C. 轮换掌子面,使土料含水率自然降低至规定范围内
  • D. 机械烘干
  • E. 堆“土牛”
标记 纠错
30.

下列关于大体积混凝土温度控制的说法,正确的是( )。

  • A. 应对混凝土全过程控制
  • B. 高温季节宜利用中午温度高的时段浇筑混凝土
  • C. 宜在下层混凝土浇筑完成后尽快开始浇筑上层混凝土
  • D. 碾压混凝土宜薄层浇筑连续上升
  • E. 常态混凝土浇筑应采取短间歇均匀上升、分层浇筑的方法
标记 纠错
问答题 (共5题,共5分)
31.

某堤防除险加固工程,新建堤防 2km,主要建设内容有堤基清理、老堤加高培厚、新堤身土方填筑、填塘固基等。堤身采用黏性土填筑,设计压实度为 0.94,料场土料的最大干密度为1.68g/cm3。施工过程中发生如下事件:

事件一:工程开始前,施工单位对土料场进行了充分调查。在施工过程中检查土料场所取土料的质量时,发现土料的含水量偏高,于是采取了相关处理措施。

事件二:新建堤防施工前,为保证碾压质量达到设计标准,进行了碾压试验,确定了碾压参数事件三:为加快工程进度,施工单位对新建堤防分两个作业段同时进行施工,当相邻施工段间出现高差时应以斜坡面相接,结合坡度为 1:2 控制。遇到地面起伏不平时,顺坡铺填。堤防横断面上的地面坡度是 1:3,于是将地面坡度削至缓于 1:3。

事件四:应项目法人申请,竣工验收主持单位组织了工程竣工验收会议。竣工验收委会由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门、质量和安全督机构、项目法人、勘测、设计、监理、施工、主要设备制造商、运行管理等单位的代表以及有关专家组成。

【问题】

1.根据事件一,指出土料场所取土料的质量检查事项,在料场中评定含水量适中的“手检”具体内容。土料的含水量偏高应怎样处理?

2.指出事件二中碾压参数的具体内容。

3.指出事件三的不妥之处,并改正。

4.指出事件四的不妥之处,并说明理由。

5.根据水利水电工程有关建设管理的规定,简述工程现场项目法人、设计、施工、监理、质量监督各单位之间在建设管理上的相互关系。

标记 纠错
32.

某水闸为14孔开敞式水闸,每个闸墩划分为一个单元工程,其中第4号闸墩高0.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8m3,模板面积为509.6m2,钢筋量为30.5t。

闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有模板及支架自重、新浇混凝土重量、钢筋重量,以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。

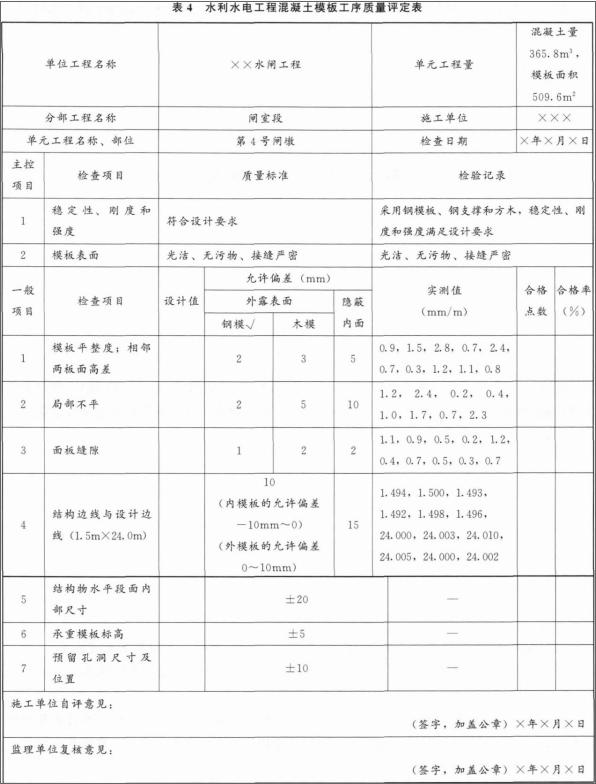

施工过程中,承包人和监理单位对第4号闸墩的混凝土模板进行了检查验收,填写的水利水电工程混凝土模板工序质量评定表见表4。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷5

在施工过程中,由于工艺需求,需要设置施工缝,并按规定进行处理。

问题:

1.指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载。

2.统计水利水电工程混凝土模板工序质量评定表中各“项次”实测值合格点数,计算各“项次”实测值合格率,写出评定表中相应数据。(列表统计)

3.写出施工单位自评意见。

4.指出水闸混凝土施工原则。

5.施工缝位置的选择需要考虑的因素是什么?

标记 纠错
33.

某中型水利工程,水闸划分为一个单位工程。施工中发生如下事件:

事件1:由项目法人组织采购的启闭机机组及钢闸门运抵现场,施工单位直接与供货方办理了交货验收手续。该启闭机机组及钢闸门设备费不包括在承包人签约合同价中。

事件2:水闸工程完工后,由项目法人组织成立的验收工作组负责进行验收,部分内容要求如下:

(1)验收工作由项目法人委托监理主持;

(2)由监理单位向项目法人提交验收申请报告;项目法人在收到验收申请报告之日起20个工作日内决定是否同意进行验收。

(3)单位工程验收工作组成员应由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位代表组成;

(4)项目法人组织单位工程验收前,应提前10个工作日通知质量和安全监督机构,法人验收监督管理机关可视情况决定是否列席单位工程验收会议,质量和安全监督机构应派员列席验收会议。

事件3:2018年7月10日,该水利工程通过了合同工程完工验收。项目法人计划于2018年7月26日前完成与运行管理单位的工程移交手续。

事件4:2018年10月底,工程具备竣工验收条件时,项目法人组织监理单位、设计、施工单位等单位进行了竣工技术预验收。技术预验收组由6人组成,其中:项目法人单位专家1人,质量监督机构专家2人,设计单位专家1人、监理单位专家1人、施工单位专家1人。

事件5:档案验收前,施工单位负责编制竣工图,其中水闸结构图的图面变更了45%;水闸下游连接段挡土墙由原重力式变更为空箱式。

【问题】

1.事件1中,承包人的做法有无不妥,如有请改正。

2.根据《水利水电工程验收规程》(SL 223-2008),改正事件2中的不妥之处。

3.根据《水利水电工程验收规程》(SL223-2008),改正事件3中的不妥之处。

4.根据《水利水电工程验收规程》(SL223-2008),改正事件4中竣工技术预验收的不妥之处。

5.分别指出事件5中,两种情况下是否需要重新绘制竣工图。

标记 纠错
34.

某水利工程的主要任务是农业灌溉、附近城镇居民业供水,并兼有发电、养鱼等综合利用功能。工程建设内容包括枢纽工程、灌区工程、发电工程。枢纽工程由黏土斜墙坝,右岸开敞式溢洪道,左岸泄洪放空洞、左岸灌溉发电引水建筑物、坝后厂房工程、左岸高边坡处理工程等主要建筑物组成。

本工程施工合同中约定发包人和承包人的相关工作任务有:

(1)发包人负责施工用地范围内的征地,并由承包人负责后续移民安置工作。

(2)施工控制网的测量与后续管理、修复工作由承包人负责。

(3)施工期间,承包人应独自协调相关单位取得地下障碍物图纸等施工场地有关资料,发包人仅提供地质勘探单位做出的施工场地内的工程地质图纸和报告。

(4)水轮发电机组和电气设备及压力钢管由发包人另行组织招标采购。

(5)施工场地及其周边环境与生态的保护工作由发包人负责完成。

(6)承包人联系临近城镇 10kV 变电站接专用线作为施工电源。

(7)为配合施工所需的场内施工道路、风水电系统、混凝土拌合系统、施工工厂、仓库等临时工程由承包人负责完成。

施工中发生如下事件:

事件 1:电站厂房基坑开挖平均深度约 7m,边坡开挖前,施工单位提前做好边坡截水沟,使雨水从截水沟引排至河内。同时,做好边坡安全监测工作,及时做好边坡支护施工。边坡开挖 10m 高左右,立即展开支护施工,防止因边坡开挖过高而支护不及时引起的边坡坍塌。

事件 2:在土石坝施工中,黏性土料取土区最大干密度为 1.76g/cm3,最优含水率 16.7%,土料塑限 16.3%,设计压实度不小于 0.97。施工单位拟采用 22t 羊脚碾作为主要压实机械,选取的试验铺土厚度为 35cm、40cm、45cm,碾压遍数为 4 遍、5 遍、6 遍,碾压试验成果整理如下表 1:

表 1 碾压试验成果表

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷5

事件 3:施工单位在施工现场设置的安全标志牌有:①必须戴安全帽;②禁止跨越;③当心坠落等。

问题:

1.指出施工合同中发包人和承包人的相关工作任务安排中错误的有哪些?(用序号表示)

2.根据《水利工程建设安全生产管理规定》(水利部令第 26 号),指出事件 1 中电站厂房基坑开挖施工时施工单位相关安全生产责任。

3.指出事件 2 试验过程中黏性土料压实含水量可取的数值。

4.指出事件 2 碾压试验中符合要求的方案,试为施工单位选出其中最经济合理的一个作为最终碾压方案。

5.事件 3 中安全标志①、②、③分别属于那种标志?

标记 纠错
35.

某水库枢纽工程主要由主坝(黏土心墙土石坝)、副坝(混凝土重力坝)、溢洪道、引水涵洞等建筑物组成。

在工程施工过程中发生以下事件:

事件 1:在主坝施工中,施工单位报送的施工方案部分内容如下:选用振动碾对坝体填筑土料进行压实;施工前通过碾压试验确定土料填筑压实参数:坝体填筑时先进行黏土心墙填筑,待心墙填筑完成后,再进行上下游反滤料及坝壳料填筑。

事件 2:主坝施工中,为加强施工质量,施工单位严格控制料场质量和坝面施工质量,具体采取以下措施:

(1)经常检查土料场质量。

(2)坝面施工中,经常对相关指标进行检查,并提出质量控制措施。

(3)对黏土心墙两侧的反滤层施工质量经常进行检查。

事件 3:副坝混凝土施工中,为防止出现深层裂缝,施工单位采取了降低混凝土入仓温度、加速混凝土散热等多项温度控制措施。

事件 4:引水隧洞施工中采取以下措施:

(1)爆破后人员进入工作面检查等待时间为 10min,且确保洞内空气质量合格后人员再进入工作面。

(2)爆破采用康铜桥丝电雷管,要求康铜桥丝雷管的电阻极差不得超过 0.25Ω;

(3)大坝主体结构施工完成后,上游混凝土围堰采取了泄渣拆除爆破方法。

问题:

1.简单说明事件 1 中施工单位通过碾压试验,确定的黏土心墙土料填筑压实参数主要包括哪些?指出事件 1 中坝体填筑的不妥之处,并说明正确做法。

2.事件 2 中,为进行土料场质量控制,土料场应经常检查哪些内容?坝面施工中,经常对哪些指标进行检查,并提出质量控制措施?对反滤层干密度的测定采用什么方法?

3.事件 3 中,副坝混凝土施工中,可采用哪些温度措施控制?

4.指出事件 4 的不妥之处并说明理由。

标记 纠错
