2025一建《水利水务》高分自测卷3

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:223次
单选题 (共20题,共20分)
1.

下列关于机械使用费说法,错误的是()。

  • A. 一台施工机械正常工作1h所支出和分摊的各项费用之和
  • B. 施工机械台时费修理设备费除以1.09调整系数
  • C. 安装拆卸费属于第二类费用
  • D. 人工按中级工进行计算
标记 纠错
2.

根据有关规定,为了防止在工程设施周边进行对工程设施安全有不良影响的其他活动,满足工程安全需要而划定的一定范围称为()

  • A. 保护范围
  • B. 管理范围
  • C. 运用范围
  • D. 法定范围
标记 纠错
3.

根据水利部《水利建设工程施工分包管理规定》,合同问题分为()种。

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
4.

在无黏性砂土、砂砾土的下游坡面和地基渗流的逸出处易发生(  )。

  • A. 管涌
  • B. 流土
  • C. 接触冲刷
  • D. 接触流失
标记 纠错
5.

水利工程中,不属于基坑排水初期排水的是()。

  • A. 围堰及地基渗水量
  • B. 堰身及覆盖层中的含水量
  • C. 可能的降水量
  • D. 施工弃水量
标记 纠错
6.

下列水利工程施工用电负荷中,属于二类负荷的是(  )。

  • A. 洞内照明
  • B. 钢筋加工
  • C. 混凝土搅拌
  • D. 基坑排水
标记 纠错
7.

某水利水电工程混凝土浇筑施工过程,当施工时气温为18℃,则普通硅酸盐水泥浇筑的允许间隔时间为(  )min。

  • A. 90
  • B. 120
  • C. 135
  • D. 195
标记 纠错
8.

下列关于变更程序的说法,错误的是()。

  • A. 在合同履行过程中,可能发生变更约定情形的,监理人可向承包人发出变更意向书
  • B. 变更意向书应说明变更的具体内容和发包人对变更的时间要求,并附必要的图纸和相关资料
  • C. 变更意向书应要求发包人提交包括拟实施变更工作的计划、措施和完工时间等内容的实施方案
  • D. 变更指示只能由监理人发出
标记 纠错
9.

建在闸室上下游的两侧,用于引导水流并兼有挡土及侧向防渗作用的建筑物是()。

  • A. 翼墙
  • B. 闸室
  • C. 防冲槽
  • D. 海漫
标记 纠错
10.

下列关于围堰平面布置,说法错误的是()。

  • A. 围堰围护的基坑面积过大,会增加排水设备的容量
  • B. 围堰围护的基坑面积过小,会妨碍永久性建筑物的正常施工
  • C. 分期围堰法导流时,上、下游横向围堰一般不与河床中心线垂直
  • D. 当纵向围堰作为永久性建筑物的一部分时,基坑纵向坡坡趾距永久性建筑物轮廓距离应满足布置排水设施和堆放模板的需要
标记 纠错
11.

监理人收到承包人书面建议后确认存在变更的,应在收到承包人书面建议后的()内作出变更指示。

  • A. 7
  • B. 14
  • C. 28
  • D. 42
标记 纠错
12.

根据《水利水电工程标准施工招标文件》(2009年版),在承包人索赔处理程序中,承包人接受索赔处理结果,发包人最迟应在做出索赔处理结果答复后()天内完成赔付。

  • A. 14
  • B. 28
  • C. 42
  • D. 56
标记 纠错
13.

碾压混凝土拌合物的VC值在仓面宜选用()s。

  • A. 1-10
  • B. 2-12
  • C. 2-8
  • D. 2-15
标记 纠错
14.

下列情形可被认定为转包的是()。

  • A. 承包人将全部工程进行了分包
  • B. 工程分包单位将非劳务作业部分进行再分包
  • C. 承包人派驻施工现场的安全管理人员不是本单位人员
  • D. 投标人法定代表人的授权代表人不是投标人本单位人员
标记 纠错
15.

碾压土石坝施工作业包括准备、基本、辅助和附加作业,下列属于辅助作业的是()。

  • A. 排水清基
  • B. 土石料开采
  • C. 坝坡修整
  • D. 清除施工场地及料场的覆盖层
标记 纠错
16.

根据《水利工程施工监理规范》SL288-2014,水利工程建设项目施工监理的主要工作方法,不包括()。

  • A. 现场记录
  • B. 发布文件
  • C. 平行检测
  • D. 培训施工人员
标记 纠错
17.

某水库工程第二年汛期之前混凝土面板坝高程超过上游围堰顶高程,此时大坝拦洪库容为300万m3,该坝施工期临时度汛的洪水标准应为()年一遇。

  • A. 20~10
  • B. 50~20
  • C. 100~50
  • D. 200~100
标记 纠错
18.

下列不属于混凝土重力坝横缝作用的是()。

  • A. 为适应地基不均匀沉降
  • B. 为满足混凝土浇筑能力
  • C. 为方便设置止水片
  • D. 为满足混凝土温度控制
标记 纠错
19.

根据《水电工程验收管理办法》(国能新能〔2011〕263号),水电工程截流验收由()共同组织工程截流验收委员会进行。

  • A. 项目法人会同省级发展改革委、能源局政府主管部门
  • B. 省级人民政府能源主管部门
  • C. 竣工验收主持的单位
  • D. 项目法人会同电网经营管理单位
标记 纠错
20.

下列不属于堤防施工前,碾压试验所需确定参数的是()。

  • A. 碾压遍数
  • B. 铺土厚度
  • C. 加水量
  • D. 土块限制直径
标记 纠错
多选题 (共10题,共10分)
21.

根据《水利工程施工转包违法分包等违法行为认定查处管理暂行办法》(水建管[2016]420号),下列情形中,属于违法分包的有( )。

  • A. 承包人将工程分包给不具备相应资质的单位
  • B. 将工程分包给不具备相应资质的个人
  • C. 承包人将工程分包给不具备安全生产许可的单位
  • D. 承包人将主要建筑物的主体结构劳务作业进行分包
  • E. 承包人未设立现场管理机构
标记 纠错
22.

常用于均质土坝土料的是( )。

  • A. 砂质黏土
  • B. 壤土
  • C. 黏土
  • D. 中砂
  • E. 砾石
标记 纠错
23.

截流过程涉及的工作包括()。

  • A. 截流戗堤的进占形成龙口
  • B. 合龙
  • C. 龙口范围的加固
  • D. 闭气
  • E. 修筑
标记 纠错
24.

根据《水利工程责任单位责任人质量终身责任追究管理办法(试行)》(水监督〔2021〕335号),责任单位责任人包括责任单位的()。

  • A. 法定代表人
  • B. 项目负责人
  • C. 直接责任人
  • D. 监理单位总监理工程师
  • E. 施工单位项目经理
标记 纠错
25.

承包人应当设立项目管理机构,项目管理机构中项目负责人、技术负责人及()必须是本单位人员。

  • A. 财务负责人
  • B. 施工技术员
  • C. 质量管理人员
  • D. 变形监测人员
  • E. 安全管理人员
标记 纠错
26.

水利工程设计行业资质设()级别。

  • A.
  • B.
  • C.
  • D. 二级
  • E. 一级
标记 纠错
27.

项目法人可向承包人推荐分包人的条件有()。

  • A. 由于承包人原因,导致某分部工程施工质量不满足合同要求
  • B. 由于承包人原因导致工期拖延,承包人无力在合同规定期限内完成合同任务
  • C. 由于重大设计变更导致施工方案重大变化,承包人要求增加投资的
  • D. 由于重大设计变更导致施工方案重大变化,致使承包人不具备相应施工能力
  • E. 项目有特殊技术要求、特殊工艺或涉及专利权保护的
标记 纠错
28.

岸上标志可采用()。

  • A. 标杆
  • B. 浮标
  • C. 标牌
  • D. 灯塔
  • E. 信号灯
标记 纠错
29.

下列关于水利工程项目建设程序的描述中正确的有()。

  • A. 项目建议书解决建设必要性问题
  • B. 初步设计解决社会可行性问题
  • C. 建设程序包括后评价
  • D. 项目分为公益性和经营性两类
  • E. 建设期和运行期不可重叠
标记 纠错
30.

下列属于可变荷载的是()。

  • A. 围岩压力
  • B. 土压力
  • C. 静水压力
  • D. 风荷载
  • E. 地震荷载
标记 纠错
问答题 (共5题,共5分)
31.

某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:

(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任。

(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。

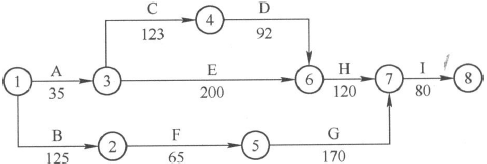

经监理单位批准的施工进度计划如下图3—1所示(假定各项工作均衡施工)。

一建水利水电工程实务,押题密卷,2022年一级建造师《水利实务》押题密卷

在施工过程中发生了如下事件。

事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。

事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理。导致C工作推迟5天完成。

事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。

事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。

事件5:在F工作中,承包人采取赶工措施,F工作20天完成。

【问题】

1.确定施工进度计划的工期,并指出关键工作。

2.分别分析事件1、事件2、事件3、事件4对工期的影响。

3.分别指出事件1、事件2、事件3、事件4承包人是否有权提出延长工期,并说明理由。

4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付违约金是多少。

标记 纠错
32.

某河道整治工程划分一个单位工程,工程建设内容包括堤防加高培厚、穿堤涵洞拆除重建等。

在施工期间发生如下事件。

事件1:由于承包人部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面报告。

事件2:某段堤防填筑时,某横断面堤基存在坑塘,坑塘边坡为1:4.5,施工单位进行了排水、清基后,沿坑塘边坡顺坡分层填筑施工至地面高程。

事件3:穿堤涵洞拆除后,施工单位对涵洞地基加固处理单元工程质量进行自检合格后,报监理单位复核。监理工程师核定该单元工程施工质量等级并签证认可,质量监督部门认为上述涵洞地基加固处理单元工程施工质量评定工作的组织不妥。

事件4:该工程某段堤防长80m,划分为一个分部工程。该分部工程有108个单元工程,单元工程质量全部经监理单位复核认可,108个单元工程质量全部合格,其中优良单元工程88个;主要单元工程以及重要隐蔽单元工程共26个,优良24个,且施工中未发生过质量事故。中间产品质量全部合格,混凝土试件质量达到优良等级。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。

【问题】

1.事件1中,承包人在收到监理人通知后多少天内提交进场延误书面报告,该书面报告应包括哪些主要内容,由此增加的费用由谁承担

2.根据《堤防工程施工规范》(SL260—2014),指出并改正事件2中坑塘部位在清基、削坡、分层填筑方面的不妥之处。指出堤基清理的范围。

3.说明事件3涵洞地基加固处理单元工程质量评定工作的正确做法。

4.根据《水利水电工程施工质量经验与评定规程》(SL176—2007),根据事件4中的资料,评定此分部工程的质量等级,并说明理由。

标记 纠错
33.

随着某市城镇化建设的发展,原有引水闸不能满足城区人口供水需求,某市水行政主管部门决定对红星水闸进行拆除重建,以满足城区集中供水的要求。原闸混凝土结构采用爆破法拆除,在距原址1000m处修建新闸。工程施工期间不得中断城区供水。

在工程施工过程中发生如下事件:

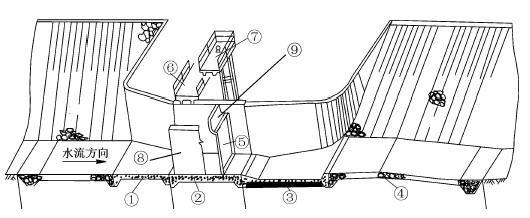

事件1:拟建新闸结构示意图如下图所示,新闸施工之前承包人根据发包人提供的地质勘探资料进行基坑降水及开挖,建筑物地基地层结构从上至下依次为淤泥质黏土、粉质壤土、粉细砂、中粗砂等,其中粉细砂和中粗砂层为承压含水层,承压水位高于节制闸底板高程。节制闸基础采用换填水泥土处理。施工单位在基坑四周布置单排真空井点进行基坑降水。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷3

事件2:新闸下游连接段消能防冲结构如图所示:

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷3

事件3:施工期间,民爆公司炸药配送车行驶到该工程工区内时出现机械故障,施工单位随即安排汽车将炸药倒运至大坝填筑料场爆破作业面。根据汽车运输爆破器材相关规定,运输爆破器材的汽车,排气管应设在车前下侧,井设置防火置等装置,工区内行驶时速不超过15km。

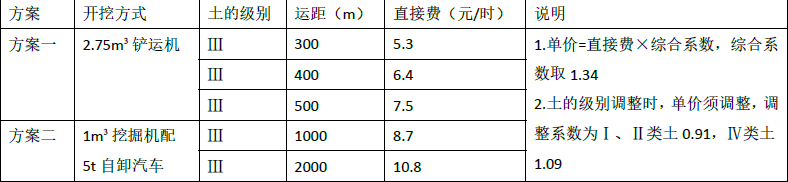

在新渠道与原渠道之间以用于后期原渠道回填。承包人技术负责人根据合同文件制定了下列两种开挖方案。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷3

1.说明结构②、结构⑧和结构⑨的名称及作用。

2.水闸示意图中哪些结构之间需要做止水?说明止水部位施工时的注意事项。

3.根据事件2,图中消能方式属于哪一种?指出图中构造A、B的名称。

4.根据汽车运输爆破器材相关规定,除事件3所列内容外,对行车速度和行车间距还有哪些具体规定?

5.根据事件4,为承包人选择合适的渠道开挖方案并说明理由。

标记 纠错
34.

某河道整治工程包括河道开挖、修筑新堤、修复堤顶道路等工作。某施工单位中标后与招标人签订了合同。合同总价款为427万元。合同部分条款约定如下:

(1)工程预付款为合同总价的10%,开工前一次性支付完毕。施工期逐月按当月工程款20%扣回,扣完为止。

(2)当实际工程量超过合同工程量的20%时,对超出部分进行综合单价的调整,调整系数为0.9。经监理审核的施工网络计划图如下图1所示(单位:月):

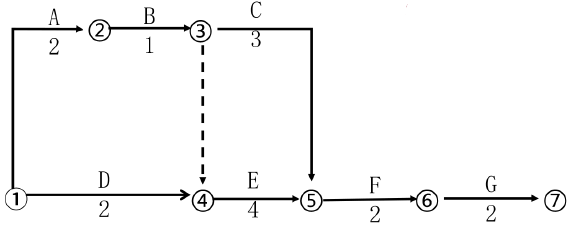

图1施工网络计划图

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷3

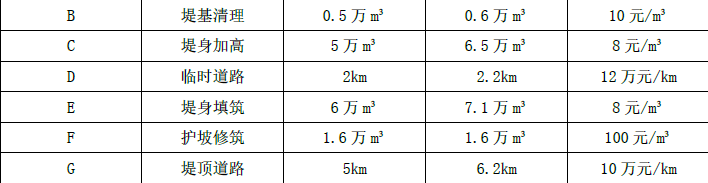

对应的工作内容、合同工程量、实际工程量、综合单价见下表所示:

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷3

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷3

施工过程中,发生如下事件:

事件1:进行堤身填筑作业前,施工单位进行地质补充勘探时发现地基有一设计图纸未标明的地下溶洞,施工单位对此进行了处理,未影响工期,但增加费用2万元。施工单位据此向监理单位提出索赔。

事件2:合同工程完工后,项目法人组织了合同工程完工验收。项目法人邀请监理、施工等单位组成验收工作组进行验收。

问题:

1.根据网络图,计算此河道整治工程的总工期,并指出关键线路(用工作代号表示)。

2.指出A~G工作中哪些工作需要进行综合单价调整,并分别指出调整后的综合单价,计算依据实际工程量和调整后综合单价所得到的实际工程价款(保留到小数点后1位)。

3.根据实际工程量和调整后的综合单价,计算第5个月施工单位可获得的实际工程款(所有的工作都是按照最早开始时间开始,并假定在工作持续时间内均匀完成,计算结果保留到小数点后1位)。

4.指出事件1中施工单位提出索赔是否合理?并说明理由。

5.指出事件2中验收工作组还应包括哪些单位的代表。

标记 纠错
35.

某水利工程经监理人批准的施工网络进度计划如图(天),合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。发生了如下事件:

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分自测卷3

事件一:当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:

方案一:修复设备。设备修复后E工作继续进行,修复时间是20天。

方案二:调剂设备。B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行。

方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。

事件二:该水利枢纽工程地处山区地带,施工期间的外部变形监测成为了施工测量中的重中之重。基点必须建立在变形区以内稳固的基岩上,滑坡测点宜设在滑动量大的部位。垂直位移的基点,布设一组,设两个固定点。

【问题】

1.指出施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。

2.根据事件一若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。

3.根据事件一分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。

4.指出事件二中的不妥之处并改正。说明施工期间外部变形监测的内容。

标记 纠错
