2025一建《水利水务》高分密训卷1

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:213次
单选题 (共20题,共20分)
1.

通过试验选择最佳砂率值,使用天然砂石料时,三级配碾压混凝土的砂率为(  )。

  • A. 22%~28%
  • B. 28%~32%
  • C. 32%~37%
  • D. 37%~42%
标记 纠错
2.

根据《水电水利工程爆破施工技术规范》DL/T5135-2013,明挖爆破时,当不能确定有无盲炮时,应在爆破后( )min进入工作面。

  • A. 5
  • B. 10
  • C. 15
  • D. 20
标记 纠错
3.

黏性土料压实含水量可取 ω1=ωp+2%、ω2=ωp、ω3=ωp-2%三种进行试验。ωp 为土料的(  )。

  • A. 液限
  • B. 塑限
  • C. 固限
  • D. 缩限
标记 纠错
4.

水利建设市场主体信用等级中的 A 级表示信用(  )。

  • A. 很好
  • B. 较好
  • C. 一般
  • D.
标记 纠错
5.

下列可以采取绑扎连接的是( )。

  • A. 轴心受拉
  • B. 小偏心受拉
  • C. 受拉钢筋直径为32mm
  • D. 受压钢筋直径为32mm
标记 纠错
6.

水利工程监理单位平行检测的费用由(  )承担。

  • A. 项目法人
  • B. 监理单位
  • C. 施工单位
  • D. 检测单位
标记 纠错
7.

通过试验选择最佳砂率值,使用天然砂石料时,三级配碾压混凝土的砂率为()。

  • A. 22%~28%
  • B. 28%~32%
  • C. 32%~37%
  • D. 37%~42%
标记 纠错
8.

结合库容是水库正常蓄水位与( )之间的库容。

  • A. 校核洪水位
  • B. 死水位
  • C. 防洪高水位
  • D. 防洪限制水位
标记 纠错
9.

根据《水利工程质量管理规定》(水利部令第7号),水利工程质量由( )负全面责任。

  • A. 项目法人
  • B. 监理单位
  • C. 勘察单位
  • D. 设计单位
标记 纠错
10.

土石坝采用进退错距法施工,若施工工作面宽6.0m,碾压机械碾滚净宽2.5m,设计碾压遍数为5遍,则错距碾压宽度为( )m。

  • A. 0.3
  • B. 0.5
  • C. 0.6
  • D. 2.0
标记 纠错
11.

对于混凝土抹面层,有金属结构及机电设备埋件的部位,其高程放样的精度较高,通常应采用( )方法。

  • A. 水准测量
  • B. 光电测距三角高程
  • C. 视距法
  • D. GPS-RTK
标记 纠错
12.

防止土体产生渗透变形的工程措施不正确的是( )。

  • A. 上游设置水平与垂直防渗体
  • B. 下游设置排水沟或减压井
  • C. 可能发生管涌的地段设置铺盖
  • D. 可能产生流土的地段增加渗流出口处的盖重
标记 纠错
13.

堆石坝坝体分区中,主要作用是保护垫层区在高水头作用下不产生破坏的是( )。

  • A. 反滤区
  • B. 垫层区
  • C. 过渡区
  • D. 主堆石区
标记 纠错
14.

以下措施中,不能避免混凝土浇筑时产生冷缝的是( )。

  • A. 加入引气剂
  • B. 合理分块分缝
  • C. 增大运输浇筑能力
  • D. 使用斜浇法
标记 纠错
15.

工程质量保修期满后( )个工作日内,项目法人应向施工单位颁发工程质量保修责任终止证书。

  • A. 30
  • B. 5
  • C. 10
  • D. 15
标记 纠错
16.

根据《水利水电工程施工安全管理导则》(SL721-2015),下列安全教育内容中,属于一级教育的是( )。

  • A. 班组纪律教育
  • B. 现场规章制度教育
  • C. 安全基本知识教育
  • D. 工种岗位安全操作教育
标记 纠错
17.

下列费用中不属于间接费的是( )。

  • A. 失业保险费
  • B. 住房公积金
  • C. 管理人员工资
  • D. 冬雨期施工增加费
标记 纠错
18.

根据《水利部关于水利安全生产标准化认标动态管理的实施意见》(水监督[2021]143号)达标单位在证书有效期内累计分达到( )分证书期满后不予延期。

  • A. 5
  • B. 10
  • C. 15
  • D. 20
标记 纠错
19.

承包人要求更改发包人提供的工程设备交货地点,应事先报请( )批准。

  • A. 监理人
  • B. 项目法人
  • C. 供货方
  • D. 发包人
标记 纠错
20.

根据《防汛条例》,防汛抗洪工作实行( )负责制。

  • A. 各级流域河长
  • B. 各级人民政府行政首长
  • C. 各级防汛指挥部
  • D. 各级水行政主管部门
标记 纠错
多选题 (共10题,共10分)
21.

反映水泥混凝土质量的主要技术指标有( )。

  • A. 安定性
  • B. 和易性
  • C. 压缩性
  • D. 耐久性
  • E. 强度
标记 纠错
22.

调节库容指(  )与(  )之间的水库容积。

  • A. 校核洪水位
  • B. 防洪高水位
  • C. 正常蓄水位
  • D. 防洪限制水位
  • E. 死水位
标记 纠错
23.

根据水利部印发了《贯彻质量发展纲要提升水利工程质量的实施意见》(水建管[2012]581号),质量检测的总体要求是(  )。

  • A. 施工自检
  • B. 作业队复检
  • C. 项目部终检
  • D. 监理平行检测
  • E. 积极推进第三方检测
标记 纠错
24.

根据水利水电工程施工安全有关规定,施工现场各作业区与建筑物之间的防火安全距离应不符合下列要求的是( )。

  • A. 用火作业区距生活区不小于20m
  • B. 易燃废品集中站距所建的建筑物和其他区域不小于20m
  • C. 易燃废品集中站距所建的建筑物和其他区域不小于30m
  • D. 独立的油库与其他设施、建筑物之间的防火安全距离应不小于50m
  • E. 仓库区、易燃、可燃材料堆集场距修建的建筑物和其他区域不小于20m
标记 纠错
25.

施工机械使用费,由第一、第二类费用组成。第一类费用包括( )。

  • A. 机械折旧费
  • B. 司机的工资
  • C. 经常性修理费
  • D. 安装拆卸费
  • E. 机械燃油费
标记 纠错
26.

根据《水利水电工程标准施工招标文件》(2009年版),在综合评估法的详细评审阶段,需详细评审的因素包括( )。

  • A. 投标文件格式
  • B. 投标报价
  • C. 项目管理机构
  • D. 投标人综合实力
  • E. 施工组织设计
标记 纠错
27.

水泥的检验要求中,需要按照复试结果使用的水泥包括( )。

  • A. 有出厂证明的用于承重结构工程的水泥
  • B. 存储2个月的普通硅酸盐水泥
  • C. 存储2个月的快硬水泥
  • D. 有合格证书的进口水泥
  • E. 厂名不明的水泥
标记 纠错
28.

减少截流难度的主要技术措施有( )。

  • A. 减小分流量
  • B. 加大分流量,改善分流条件
  • C. 改善龙口水力条件
  • D. 加大截流的施工强度
  • E. 降低抛投料的稳定性,减少块料流失
标记 纠错
29.

投标报价的主表除了投标总价和工程项目总价表以外,还包括( )。

  • A. 分类分项工程量清单计价表
  • B. 措施项目清单计价表
  • C. 其他项目清单计价表
  • D. 零星工作项目清单计价表
  • E. 临时工程项目清单计价表
标记 纠错
30.

根据《水利水电工程施工组织设计规范》(SL303-2017),工程施工总工期是指( )工期之和。

  • A. 工程筹建期
  • B. 工程准备期
  • C. 主体工程施工期
  • D. 工程完建期
  • E. 工程试运行期
标记 纠错
问答题 (共5题,共5分)
31.

某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩防渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期 9 个月(每月按 30 天计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量 15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为 10000 元/天,逾期完工违约金为10000 元/天。

施工中发生如下事件:

事件 1:为满足工期要求,采取分段流水作业,其逻辑关系如下表:

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分密训卷1

项目部技术人员编制的初始网络计划如下:

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分密训卷1

项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。

事件 2:项目部在开工后第 85 天末组织进度检查,F、H、E、J 工作累计完成工程量分别为 400m3、600m3、20000m3、125m3(假定工作均衡施工)。

事件 3:由于设计变更,K 工作的实际完成时间为 33 天,K 工作的结算工程量为 292m3。

除发生上述事件外,施工中其他工作均按计划进行。

【问题】

1.指出事件 1 中初始网络计划逻辑关系的错误之处。

2.依据正确的网络计划,指出计划工期和关键线路。

3.根据事件 2 的结果,说明进度检查时 F、H、E、J 工作的逻辑状况(按“…工作已完成…天工程量”的方式陈述)。指出哪些工作的延误对工期有影响及影响天数。

4.事件 3 中,施工单位是否有权提出延长工期的要求?并说明理由。

5.综合上述事件,该工程实际工期是多少天?承包人可因工期提前得到奖励或逾期完工支付违约金为多少?

标记 纠错
32.

某水库升级改造工程主要工作内容包括水库扩挖,堤防加高培厚,河道混凝土衬砌,泄洪闸拆除重建等内容。招标人依据《水利水电工程标准施工招标文件》(2009 年版)编制招标文件,部分内容摘录如下:

(1)投标人近 5 年至少应具有 2 项合同价 1800 万元以上的类似工程业绩。

(2)部分工程为总价承包项目,投标人应对总价承包项目进行子目分解。

工程招投标及施工过程中发生了如下事件:

事件 1:招标工作启动时,地方政府临时提出结合城镇形象提升工程建设增加生态景观工程。该生态景观工程算投资 450 万元,其设计尚未批复。发包人将其以暂估价形式列入灌区施工标工程量清单中。并约定通过招标选择相应承包人。施工标分类分项工程量清单如表 2 所示。

表 2 施工标分类分项工程量清单

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分密训卷1

事件 2:发包人提供的勘探资料显示水库扩挖土料可用于河岸堤防填筑。投标时,施工单位甲据此制定了土方平衡方案,明确土方开挖后首先用于填筑,多余部分按弃土处理。土方填筑工程完工计量时,监理单位认定按施工图纸计算的工程量为 800000m3。施工单位甲则要求按招标工程量 850000m3计量。

事件 3:河道底板厚 20cm,埋设若干单个横截面积 0.08m2的排水管。某月进度支付中,监理单位在审核进度付款申请单时扣除了“河道混凝土村砌”子目 15 个排水管所占体积相应混凝土费用。

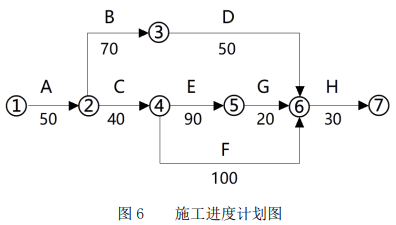

事件 4:最终施工单位甲中标,并对其中部分重要工程编制了具体的网络图组织施工,如图 6 所示(单位:天):

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分密训卷1

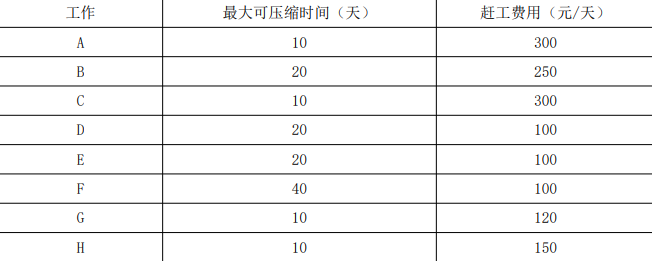

施工单位将施工进度计划网络图报送监理单位后,总监理工程师发现 E、F 工作应该在 B、C 工作完成后才能开始,要求施工单位修改。且由于防汛要求,施工单位在计划实施中应确保修改后的进度计划总工期应与原计划总工期保持不变。本工程各工作相关参数见下表 3。

表 3 赶工参数表

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高分密训卷1

问题:

1.背景资料中总价承包项目子目分解表中,填报的工程量起何作用?

2.生态景观工程设为暂估价的理由是什么?该生态景观工程暂估价计入分类分项工程量清单是否妥当,并说明理由。

3.事件 2 中施工单位的要求是否合理?为什么?如果自然土方与压实方转换系数为 0.85,则该项目弃土量应为多少?(计算结果保留 2 位小数)

4.事件 3 中监理单位做法是否妥当?并说明理由?

5.指出施工单位编制的原施工进度计划的关键线路(以工作表示),并计算总工期。

6.试指出施工单位最经济合理的赶工方案,并计算所需投入的赶工费用。

标记 纠错
33.

某河道治理工程,以水下疏浚为主,两岸堤防工程级别为 1 级。工程建设内容包括:河道疏浚、险工处理、 护岸加固等。招标人采取公开招标方式招标,并依据《水利水电工程标准施工招标文件》(2009 年版)编制招 标文件。招标文件明确:承包人应具有相应资质和业绩要求,具有 AA 及以上的信用等级;投标有效期为 60 天; 投标保证金为 50 万元整。

该项目招标投标及实施过程中发生如下事件:

事件 1:投标人 A 在规定的时间内,就招标文件设定信用等级作为资格审查条件,向招标人提出书面异议。

事件 2:投标人 B 提交全部投标文件后发现报价有重大失误,在投标截止时间前,向招标人递交了书面文 件,要求撤回投标文件,放弃本次投标。

事件 3:该项目因故需要暂停评标,招标人以书面形式通知所有投标人延长投标有效期至 90 天。投标人 C 同意延长投标有效期,但同时要求局部修改其投标文件,否则拒绝延长。

事件 4:投标人 D 按照招标文件的要求准备投标文件,对照资格审查自审表列出了需准备的营业执照等证 书。经过评标,该施工单位中标。

问题:

1.针对事件 1,招标人应当如何处理?

2.事件 2 中,招标人应如何处理 B 投标人撤回投标文件的要求?

3.针对事件 3,B 投标人提出修改其投标文件的要求是否妥当?说明理由。招标人应如何处理该事件?

4.为满足投标人最低资格审查要求,除事件 4 所列证书外,投标单位还应准备的单位或人员证书有哪些?

标记 纠错
34.

某 2 级堤防加固工程的主要内容有:(1)背水侧堤身土方配后及堤顶土方加高;(2)迎水侧砌石护坡拆除;(3)迎水侧砌石护坡重建;(4)新建堤基裂隙黏土高压摆喷截渗墙;(5)新建堤顶混凝土防汛道路;(6)新建堤顶混凝土防浪墙。土料场图纸为中粉质壤土,平均运距为 2km。施工过程中发生如下事件;

事件 1:土方工程施工前在土料场进行碾压试验;高喷截渗墙工程先行安排施工施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施中严格按此参数进行施工。

事件 2:为保证混凝土的质量,施工组织设计方案对混凝土质量控制提出了具体要求,列出了混凝土拌合物可能出现不合格料的情况。

事件 3:本工程项目划分为一个单位工程,11 个分部工程。某分部工程中共有 56 个单元工程,其中 26 个为重要隐蔽单元工程,56 个单元工程质量全部合格,其中 43 个单元工程质量优良(21 个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准规定

事件 4:本工程 2014 年 10 月 16 日通过了该合同工程完工验收,并颁发完工验收,2014 年 12月 20 日通过了竣工验收,项目法人与 2014 年 12 月 30 向该合同承包商退还了履约担保

【问题】

1.指出该堤防加固工程施工的两个重点工程内容。

2.指出土方碾压试验的目的。

3.指出(1)、(4)、(5)、(6)四项工程内容之间合理的施工顺序。

4.指出该工程土方施工适宜的施工机械。

5.根据《水工混凝土施工规范》(DL/T 5144-2001),分析本工程混凝土拌合物可能出现不合格料的情况有哪几种?

6.根据事件 4,指出事件 4 分部工程的质量等级,并说明理由。

7.指出事件中的不妥之处并改正。

标记 纠错
35.

某河道堤防工程招标文件按照《水利水电工程标准施工招标文件》(2009 年版)编制,招投标过程中发生如下事件

事件 1:招标文件部分内容招录如下:

(1)投标人应按投标文件要求填报“近 3 年财务状况表”,并附经会计师事务所或审计机构审计的财务会计报表。

(2)投标人拟派的项目经理不得有在建工程,有一定数量已通过合同工程完工验收的类似工程业绩,具备有效的安全生产考核合格证书。

(3)中标人应在签约前提交履约担保。

事件 2:投标人 A 在检查招标文件时,对部分内容有疑问,随后在规定的时间内通过传真的方式要求招标人对招标文件进行澄清。

事件 3:中标人 C 按照招标文件要求提交了履约担保,并与发包人签订了施工合同。

事件 4:工程开工后,发包人在支付第一次进度款时,要求预留 5%的工程质量保证金。承包人认为不合理,提出应在合同工程完工验收后预留工程质量保证金。

问题:

1.事件 1 中投标人提供的财务会计报表具体包括哪些内容?

2.事件 1 中,招标文件对于项目经理需有一定数量类似工程业绩的要求是否合理?业绩的类似性包括哪些方面?

3.事件 2 中,招标人对于投标人 A 提出澄清的要求应如何处理?

4.事件 3 中,中标人 C 应提交的履约担保金额最高为多少万元?(保留两位小数)。

5.事件 4 中,你认为是发包人的要求正确还是承包人的要求正确?说明理由。写出工程质量保证金的退还时间。

标记 纠错
