35.南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝

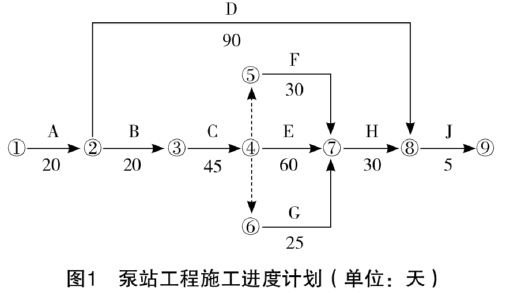

(1 号和 2 号)的加固项目合同工期为 8 个月,计划当年 11 月 10 日开工。副坝结构形式为黏土心墙土石坝。承包人拟定的施工进度计划如图 1 所示。

说明:1.每月按 30 天计,时间单位为天
2.日期以当日末为准,如 11 月 10 日开工表示 11 月 10 日末开工。
实施过程中发生了如下事件:
事件 1:按照 12 月 10 日上级下达的水库调度方案,坝基清理最早只能在次年 1 月 25 日开始。
事件 2:根据防洪要求,坝坡护砌迎水面施工最迟应在次年 5 月 10 日完成。
坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
事件 3:“2 号副坝填筑”的进度曲线如图 2 所示。
事件 4:次年 6 月 20 日检查工程进度,1 号、2 号副坝坝顶道路已完成的工程量分别为 3/5、2/5。
图 2“2 号副坝填筑”进度曲线

【问题】
1.根据《水利水电工程施工组织设计规范》,指出工程施工总工期包括哪些施工时段,除了该题目中的进度表达方法以外还包括哪些。
2.根据水库调度方案和施工进度安排,分别指出 1 号、2 号副坝坝基清理最早何时开始?
3.根据防洪要求(和水库调度方案),两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足 5 月 10 日完成的要求?
4.依据事件 3 中 2 号副坝填筑进度曲线,分析在第 16 天末的计划进度与实际进度,并确定 2 号副坝填筑实际用工天数。
5.(根据防洪要求和水库调度方案),根据 6 月 20 日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
6.指出大坝防汛抢险施工的抢护原则,常见的几种险情种类以及在填筑前地面起伏不平时的注意事项。
