单选题 (共20题,共20分)
1.

总监理工程师可书面授权副总监理工程师或监理工程师履行其部分职责,下列属于其授权范围的是( )。

  • A. 主持编制监理规划
  • B. 签发施工图纸
  • C. 签署工程项目施工质量等级评定意见
  • D. 组织审核承包人提交的质量保证体系文件
标记 纠错
2.

根据《水利水电工程标准施工招标文件》,履约担保的退还时间为( )。

  • A. 合同完工证书颁发后的28天内
  • B. 质量保修期满30个工作日
  • C. 合同完工证书颁发后的14天内
  • D. 质量保修期满7个工作日
标记 纠错
3.

以下关于工程交接说法错误的是( )。

  • A. 通过合同工程完工验收后项目法人与施工单位应在 30 个工作日内组织专人负责工程的交接工作
  • B. 施工单位应向项目法人递交工程质量保修书
  • C. 施工单位递交了工程质量保修书、完成施工场地清理以及提交有关竣工资料后,项目法人应在 30个工作日内向施工单位颁发合同工程完工证书
  • D. 在竣工验收鉴定书印发后 60 个工作日内,项目法人与施工单位应完成工程交接手续
标记 纠错
4.

用作护坡及排水棱体的块石料,块体尺寸要求较高,且数量一般不大,多用()开采。

  • A. 洞室爆破法
  • B. 预裂爆破法
  • C. 深孔爆破法
  • D. 浅孔爆破法
标记 纠错
5.

工程中需要反滤功能时,可采用()做为反滤材料。

  • A. 土工织物
  • B. 土工膜
  • C. 复合土工膜
  • D. 土工格室
标记 纠错
6.

两次独立测同一工程填筑工程量,其测算体积之较差,在小于该体积的()%时,可取中数作为最后值。

  • A. 3
  • B. 5
  • C. 7
  • D. 9
标记 纠错
7.

下列关于临时设施要求内容,错误的是()。

  • A. 砂石料加工处理能力为 1000t/h 的系统规模为特大型
  • B. 降低混凝土出机口温度可采用对粗集料进行预冷
  • C. 混凝土运输系统转运混凝土时,混凝土自由跌落高度不大于 2m
  • D. 混凝土生产系统生产规模有特大型、大型、中型、小型
标记 纠错
8.

对于帷幕灌浆,优先采用()

  • A. 循环式灌浆
  • B. 分段灌浆
  • C. 纯压式灌浆
  • D. 全孔一次灌浆
标记 纠错
9.

拦洪库容为2700万m3的混凝土面板堆石坝在施工期的洪水标准为()。

  • A. 20~10 年
  • B. 50~20 年
  • C. 100~50 年
  • D. 200~100 年
标记 纠错
10.

岩基建基面以上留有一定厚度的基础保护层采取分层开挖,当第二层开挖时,对于较完整的岩体,爆破孔孔底距水平建基面不宜小于()m。

  • A. 1.5
  • B. 0.7
  • C. 0.5
  • D. 0.2
标记 纠错
11.

下列关于水利水电工程施工工厂设施的说法,正确的是()。

  • A. 混凝土生产系统设计生产能力为 200m3/h 的规模为中型
  • B. 混凝土拌合料预冷可通过预冷水泥的方式降低温度
  • C. 施工供电系统中对泄洪设施供电属于一类负荷
  • D. 施工现场各种材料的储存量需按照高峰月材料总需要量、月工作天数、需要材料的储存天数和不均匀系数确定
标记 纠错
12.

全国电力安委会成员单位接到社会影响一般的电力安全突发事件报告后,应当于()内向国家能源局值班室报告。

  • A. 20min
  • B. 40min
  • C. 1h
  • D. 12h
标记 纠错
13.

当山区、丘陵地区的水利水电工程永久性水工建筑物的挡水高度低于15m,且上下游最大水头差小于10m时,其洪水标准宜按(  )标准确定。

  • A. 平原
  • B. 平原、滨海地区
  • C. 山区、丘陵地区
  • D. 滨海区、丘陵地区
标记 纠错
14.

水利水电混凝土工程中,关于自升式模板施工工艺的说法,正确的是(  )。

  • A. 模板采用插挂式锚钩,简单实用,定位准,拆装快
  • B. 多用钢模,作为浇筑混凝土墙和隧洞混凝土衬砌使用
  • C. 自升式模板自重大,升程不准确
  • D. 在浇筑过程中,模板的面板紧贴混凝土面滑动
标记 纠错
15.

拌合楼按工艺流程分层布置,分为进料、贮料、配料、拌合及出料共五层,其中(  )是全楼的控制中心。

  • A. 进料层
  • B. 贮料层
  • C. 配料层
  • D. 拌合层
标记 纠错
16.

某水轮机型号为ZZ560-LH-500,其中560表示()。

  • A. 转轮型号
  • B. 工作水头
  • C. 主轴型号
  • D. 转轮标称直径
标记 纠错
17.

下列渗流分析方法中,是在独立函数法、分段法和阻力系数法等方法的基础上发展起来的一种精度较高的近似计算方法,同时也是我国目前广泛采用的一种计算方法的是(  )。

  • A. 改进阻力系数法
  • B. 直线比例法
  • C. 流网法
  • D. 加权直线法
标记 纠错
18.

水闸首次安全鉴定应在竣工验收后5年进行,以后每隔()年进行一次全面安全鉴定。

  • A. 6
  • B. 5-6
  • C. 6-10
  • D. 10
标记 纠错
19.

电力质监机构对电力建设工程的质量监督,根据工程类别、规模、建设周期等特点,分类实施。共分为()类工程。

  • A. 2
  • B. 4
  • C. 6
  • D. 8
标记 纠错
20.

挖掘机、轮斗挖掘机或装载机挖装土(含渠道土方)自卸汽车运输定额,适用于Ⅲ类土。I、Ⅱ类土人工、机械调整系数均取()。

  • A. 1.09
  • B. 0.8
  • C. 0.85
  • D. 0.91
标记 纠错
多选题 (共10题,共10分)
21.

下列关于浅孔爆破说法正确的是()。

  • A. 孔径小于 75mm、深度小于 5m 的钻孔爆破称为浅孔爆破
  • B. 不需要复杂的钻孔设备,操作简单,可适应各种地形条件
  • C. 与深孔爆破比较,其单位体积岩石所需的钻孔工作量较小,单位耗药量低,劳动生产率高
  • D. 钻孔工作量小,每个炮孔爆下的方量不大
  • E. 爆后有一定数量的大块石产生,往往需要二次爆破
标记 纠错
22.

下列关于水流形态的说法,正确的是()。

  • A. 均匀流一定是恒定流
  • B. 水箱水位和出水口开度保持不变时,水流为恒定流
  • C. 管径不变的弯管中的水流属于均匀流
  • D. 管径沿程缓慢均匀扩散或收缩的渐变管中的水流属于非均匀流
  • E. 流线为相互平行的水流属于均匀流
标记 纠错
23.

下列颜色中属于指令标志的有()。

  • A. 白色
  • B. 红色
  • C. 蓝色
  • D. 黄色
  • E. 绿色
标记 纠错
24.

水工混凝土防渗墙的成槽方法有()。

  • A. 钻劈法
  • B. 钻抓法
  • C. 抓取法
  • D. 铣削法
  • E. 冲击法
标记 纠错
25.

下列关于爆破器材运输的说法,正确的是()。

  • A. 禁止用自卸汽车运输爆破器材
  • B. 运输炸药雷管时,车厢、船底应加软垫
  • C. 平坦道路行车间距应不小于30m
  • D. 水路运输爆破器材,停泊地点距岸上建筑物不得小于250m
  • E. 汽车运输爆破器材,汽车的排气管宜设在车后下侧
标记 纠错
26.

根据《水电水利工程爆破施工技术规范》DL/T5135—2013,下列说法正确的是()。

  • A. 明挖爆破时,应在爆破后5min进入工作面
  • B. 明挖爆破时,当不能确认有无盲炮时,应在爆破后15min进入工作面
  • C. 地下洞室爆破应在爆破后10min,并经检查确认洞室内空气合格后,方可准许人员进入工作面
  • D. 雷雨天严禁采用电爆网络
  • E. 点燃导火索使用火柴
标记 纠错
27.

三、四等水准测量或其普通水准测量使用的水准尺是用()制成。

  • A. 因瓦合金
  • B. 干燥木料
  • C. 铝合金
  • D. 玻璃纤维合成材料
  • E. 钢纤维
标记 纠错
28.

水利水电工程中常见的边坡变形破坏主要有(  )。

  • A. 接触流土
  • B. 蠕变
  • C. 滑坡
  • D. 沉陷
  • E. 松弛张裂
标记 纠错
29.

根据《水土保持法》,水土流失标准属于一级标准的防治区是()。

  • A. 国家级水土流失重点预防保护区
  • B. 国家级水土流失重点监督区
  • C. 国家级水土流失重点治理区
  • D. 省级水土流失重点治理区
  • E. 省级水土流失重点预防保护区
标记 纠错
30.

根据《大中型水利水电工程建设征地补偿和移民安置条例》,大型水利水电工程移民安置工作的管理体制包括(  )。

  • A. 政府领导
  • B. 分级负责
  • C. 县为基础
  • D. 项目法人参与
  • E. 企业保证
标记 纠错
问答题 (共5题,共5分)
31.

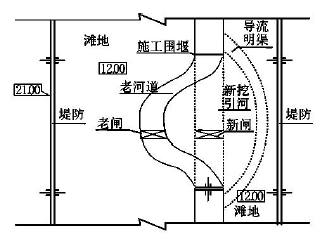

某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m3/s。工程平面布置示意图如图所示。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高频考点5

施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水水位为10.0m,该工程施工中发生了如下事件:

事件1:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图3所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。

事件2:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,围堰工程级别为4级,波浪高度为0.8m。

事件3:施工单位在围堰施工完毕后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。

1.根据事件1,提出适宜的导流施工组织方案。

2.根据《水利水电工程施工组织设计规范》(SL303—2004),计算事件2中施工围堰的设计顶高程;该围堰的边坡稳定安全系数最小应为多少?

3.根据事件3,施工单位计算确定基坑初期排水设施时,应考虑的主要因素有哪些?

4.根据事件3,基坑围堰出现险情后,施工单位应采取哪些技术措施?

标记 纠错
32.

某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5km^2,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥墩宜部分埋入坝内。

(7)混凝土温控要求及主要温控措施。

【问题】

1.为防止混凝土坝出现裂缝,可采取哪些温控措施

2.混凝土浇筑的施工过程包括哪些

3.对于17个独立坝段,每个坝段的分缝分块形式可以分为几种

4.大坝水工混凝土浇筑的水平运输包括哪两类垂直运输设备主要有哪些

5.大坝水工混凝土浇筑的运输方案有哪些本工程采用哪种运输方案

6.混凝土拌合设备生产能力主要取决于哪些因素

7.混凝土的正常养护时间约为多长

标记 纠错
33.

某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:①2005年12月1日进场准备(指“四通一平”);②围堰填筑及基坑排水在2006年11月1日开始;③围堰拆除及蓄水在2009年6月1日前结束。施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间如下表所示。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高频考点5

注:①重力坝混凝土总工程量为430万m3;②每月按30天计。

施工过程中发生如下事件:

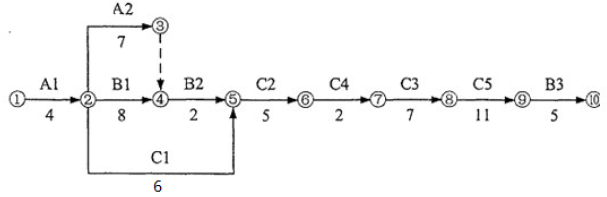

事件一:技术人员根据上表绘制的初始网络进度计划如下图所示。项目部技术负责人审核时发现,网络进度计划工作逻辑关系及持续时间表中的工作逻辑关系及持续时间正确合理,初始网络进度计划图中部分逻辑关系有错,且不能满足节点工期要求。技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高频考点5

事件二:由于未能及时提供场地,C1工作于2006年7月10日开始,承包人按监理人的要求采取了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。

事件三:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求。

事件四:重力坝混凝土浇筑,至2008年6月30日累计完成工程量为300万m3。现场混凝土制备、运输、浇筑能力为22万m3/月。

【问题】

1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。

2.根据事件二,分析承包人提出的索赔要求的合理性。

3.根据事件三,分析说明承包人是否应该获得增加费用4万元的索赔。

4.根据事件四,判断重力坝的混凝土浇筑能否按期完成,并说明理由。

5.指出“四通一平”具体内容。

标记 纠错
34.

某中型水利工程,因灌溉和防洪需要进行扩建和加固,承包人与发包人签订了相关施工合同,合同约定:

(1)合同工期18个月,2020年3月1日开工;

(2)签约合同价为1000万元。在工程开工前,承包人按合同约定向监理工程师提交了施工总进度计划,如图所示。该计划经监理工程师批准后开始实施,在施工过程中发生以下事件:

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高频考点5

施工总进度计划(单位:月,每月按30天计)

事件1:因发包人要求需要修改设计图纸,致使工作B停工等待图纸3.5个月;

事件2:部分施工机械由于运输原因未能按时进场,致使工作C的实际进度拖后2个月;

事件3:分包单位施工的工程质量不合格造成质量事故而返工,致使工作E的实际进度拖后0.5个月。

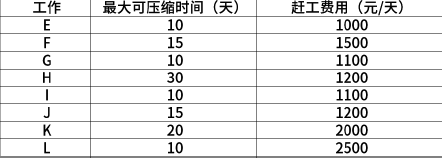

事件4:监理单位要求承包人对施工进度计划进行调整,确保调整后的进度计划总工期应与原计划总工期保持不变(每月按30天计)。原计划各工作相关参数见表。

各工作相关参数

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高频考点5

事件5:通过合同工程完工验收后,承包人与运行管理单位在60个工作日内组织专人负责工程的交接工作。工程办理具体交接手续的同时,承包人向运行管理单位递交单位法定代表人签字的工程质量保修书。

1.指出施工总进度计划的关键线路(用节点编号表示);计算B工作的总时差。

2.结合事件1、事件2和事件3,承包单位在向监理人正式递交索赔通知书中提出工期延长3.5个月的要求是否合理,为什么?简要说明索赔通知书的内容。

3.事件4中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作的压缩天数,并计算所需的赶工费用。(小数点保留2位,单位:万元)

4.事件5中,承包人提交的进度付款申请单的主要内容有哪些?

5.指出事件5中的不妥之处,并改正。

标记 纠错
35.

某小型排涝枢纽工程,由排涝泵站、自排涵闸和支沟口主河道堤防等建筑物组成。泵站和自排涵闸的设计排涝流量均为9.0m3/s,主河道堤防级别为3级。排涝枢纽平面布置示意图见图。

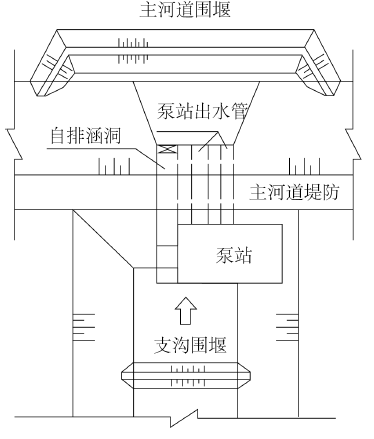

排涝枢纽平面布置示意图

一建水利水电工程实务,模拟试卷,2025一建《水利水务》高频考点5

根据工程施工进度安排,本工程利用10月~次年4月一个非汛期完成施工,次年汛期投入使用。

施工过程中发生如下事件:

事件1:支沟口主河道堤防采用黏性土填筑,料场复勘时发现料场土料含水量偏大,不满足堤防填筑要求。

事件2:监理人员在巡检过程中,检查了紫铜止水片的搭接焊接质量。

事件3:因堤防护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,业主向该公司推荐了具备相应资质的分包人。

问题:

1.分别写出自排涵闸、主河道围堰和支沟围堰的建筑物级别。

2.本工程采用的是哪种导流方式?确定围堰顶高程需要考虑哪些要素?

3.列出本工程从围堰填筑至工程完工时段内,施工关键线路上的主要施工项目。

4.写出事件1中,堤防填筑面作业的主要工序;提出本工程料场土料含水量偏大的主要处理措施。

5.事件2中,紫铜止水片的搭接焊接质量合格的标准有哪些?焊缝的渗透检验采用什么方法?并说明浇筑此位置混凝土时应注意的要点。

6.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),事件3中该公司对业主推荐分包人的处理方式有哪几种并分别写出其具体做法。
