2026二建《公路实务》高分通关卷5

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:241次
单选题 (共20题,共20分)
1.

截水沟挖出的土,可在路堑与截水沟之间修成土台并进行夯实,台顶应筑成倾向截水沟的横坡坡度是()。

  • A. 1.0%
  • B. 1.5%
  • C. 2.0%
  • D. 2.5%
标记 纠错
2.

公路建设项目依法实行( )。

  • A. 招标投标制
  • B. 合同管理制
  • C. 工程量清单计价
  • D. 项目法人负责制
标记 纠错
3.

某路面施工工序如下:施工准备→洒透层油→洒第一层沥青→撒第一层集料→碾压→洒第二层沥青→撒第二层集料→碾压→洒第三层沥青→撒第三层集料→碾压→初期养护成型,其对应的路面是( )。

  • A. 沥青贯入式路面
  • B. 同步沥青碎石路面
  • C. 沥青混凝土路面
  • D. 沥青表面处治路面
标记 纠错
4.

下列施工机械中,既可压实非黏土,又可压实含水量不大的黏性土和细粒的是()。

  • A. 光轮振动压路机
  • B. 羊足振动压路机
  • C. 轮胎压路机
  • D. 静碾钢轮压路机
标记 纠错
5.

下列水泥稳定粒料基层质量检验的实测项目中,属于关键项目的是( )。

  • A. 平整度
  • B. 压实度
  • C. 纵断高程
  • D. 横坡
标记 纠错
6.

在模板上设置的吊环的拉应力应不大于( )。

  • A. 45MPa
  • B. 50MPa
  • C. 65MPa
  • D. 75MPa
标记 纠错
7.

二级以下公路稳定基层选用的石灰应采用( )。

  • A. 不低于Ⅰ级
  • B. 不低于Ⅱ级
  • C. 不低于Ⅲ级
  • D. 可以采用等外级
标记 纠错
8.

下列哪个路基施工项目可以在冬期进行施工( )。

  • A. 岩石地段的 半填挖 半填挖 地段
  • B. 高速公路的土质路堤
  • C. 整修路基边坡
  • D. 河滩低洼地带将被水淹的填土路堤
标记 纠错
9.

( )应对分包工程实施现场监管,及时发现分包工程在质量、进度等方面的问题,由 ) 采取措施处理。

  • A. 监理人,承包人
  • B. 监理人,分包人
  • C. 承包人,承包人
  • D. 承包人,分包人
标记 纠错
10.

水泥路面直接加铺法施工,压浆完成后的板块,禁止车辆通行,待灰浆强度达到( )时可开放交通。

  • A. 0.2MPa
  • B. 2.5MPa
  • C. 3MPa
  • D. 5MPa
标记 纠错
11.

沿开挖边界布置密集炮孔,采取不耦合装药或装填低威力炸药,在主爆区之后起爆,以形成平整的轮廓面的爆破作业方法是( )。

  • A. 光面爆破
  • B. 预裂爆破
  • C. 延时爆破
  • D. 定向爆破
标记 纠错
12.

支架受载后挠曲的杆件(盖梁、纵梁),其弹性挠度为相应结构跨度的( )。

  • A. 1/400
  • B. 1/250
  • C. 1/500
  • D. 1/1000
标记 纠错
13.

隧道洞门构造中,( )是隧道洞门段衬砌突出于山体坡面的结构。

  • A. 拱墙式洞门
  • B. 明洞式洞门
  • C. 棚洞式洞门
  • D. 框架式洞门
标记 纠错
14.

适用于卵石、漂石地质条件下灌注桩钻孔施工的机械是( )。

  • A. 螺旋钻机
  • B. 冲击钻机
  • C. 旋挖钻机
  • D. 回转斗钻机
标记 纠错
15.

下列关于预应力钢绞线进场检测验收的说法,正确的是( )。

  • A. 每批进行拉力和冷弯试验
  • B. 每批进行抗拉强度和弯曲试验
  • C. 每批进行长度与直径偏差及力学性能试验
  • D. 每批进行表面质量、直径偏差和力学性能试验
标记 纠错
16.

( )是隧道地质超前预报的基础工作,适用于各种地质条件下的隧道超前地质预报,调查内容应包括隧道地表补充地质调查和隧道内地质素描。

  • A. 地质调查法
  • B. 物探法
  • C. 超前地质钻探法
  • D. 超前导洞法
标记 纠错
17.

爆破作业应在上一循环喷射混凝土终凝( )后进行。

  • A. 30min
  • B. 1h
  • C. 2h
  • D. 3h
标记 纠错
18.

通过初步评审的投标人,按照评标价由低到高排序,推荐中标候选人的评标方法是( )。

  • A. 合理低价法
  • B. 技术评分最低标价法
  • C. 最低投标价法
  • D. 综合评分法
标记 纠错
19.

施工BIM模型不包括( )。

  • A. 深化设计模型
  • B. 施工过程模型
  • C. 交工验收模型
  • D. 竣工验收模型
标记 纠错
20.

改性乳化沥青BCR主要用于( )。

  • A. 粘层
  • B. 桥面防水粘结层
  • C. 透层
  • D. 微表处
标记 纠错
多选题 (共10题,共10分)
21.

照明方式可分为( )。

  • A. 一般照明
  • B. 正常照明
  • C. 局部照明
  • D. 应急照明
  • E. 混合照明
标记 纠错
22.

下列属于公路工程中工艺参数的是( )。

  • A. 施工过程数
  • B. 流水节拍
  • C. 施工层
  • D. 流水强度
  • E. 技术间歇
标记 纠错
23.

关于圆管涵在安装管节时的注意事项,说法不正确的是( )。

  • A. 管节应检查合格后方可使用
  • B. 各管节应顺水流方向安装平顺,当管壁厚度不一致时应调整高度使上部内壁齐平
  • C. 插口管安装时,其接口应平直,环形间隙应均匀
  • D. 平接管的接缝宽度宜为10~20mm
  • E. 接口表面应平整,并用有弹性的透水性好的材料嵌塞密实
标记 纠错
24.

下列属于隧道的必测项目( )。

  • A. 地表下沉
  • B. 地表水平位移
  • C. 周边位移
  • D. 拱顶下沉
  • E. 围岩压力
标记 纠错
25.

钻孔灌注桩清孔的方法有( )。

  • A. 抽浆法
  • B. 换浆法
  • C. 掏渣法
  • D. 喷射清孔法
  • E. 真空法
标记 纠错
26.

关于桥头搭板的施工技术要求 ,说法错误的是 ( )。

  • A. 桥头搭板下台后填土的填料宜以透水性材料为主
  • B. 台后地基为软土应进行预压,预压应在搭板施工后及时进行
  • C. 钢筋混凝土搭板宜采用就地浇筑的方式施工
  • D. 搭板钢筋与其下的垫层间宜设置垫块并应对齐布置
  • E. 浇筑搭板混凝土时应按搭板的坡度由高处向低处进行
标记 纠错
27.

隧道通风控制系统是根据( )检测到的环境数据、交通量数据等控制风机的运转进行通风。

  • A. 温度检测器
  • B. 噪声检测器
  • C. 风速风向检测器
  • D. 湿度检测器
  • E. 一氧化碳/透过率检测器
标记 纠错
28.

下列不单独计量的有( )。

  • A. 箍筋
  • B. 脚手架
  • C. 螺栓
  • D. 板式橡胶支座
  • E. 模版
标记 纠错
29.

由企业工商注册所在地省、自治区、直辖市人民政府住房和城乡建设主管部门许可的公路工程施工资质包括( )。

  • A. 公路施工总承包一级资质
  • B. 公路施工总承包二级资质
  • C. 公路施工总承包三级资质
  • D. 公路专业承包一级资质
  • E. 公路专业承包二级资质
标记 纠错
30.

项目部驻地建设说法正确的有( )。

  • A. 自建房屋最低标准为活动板房
  • B. 宜为独立式庭院,四周设有围墙,有固定出入口
  • C. 离集中爆破区300m以外
  • D. 在适当位置设置临时室外消防水池和消防砂池
  • E. 项目部驻地办公用房总面积不得低于120㎡
标记 纠错
问答题 (共4题,共4分)
31.

某高速公路是国家的重点建设项目,双向四车道,该区域为多雨潮湿地区,其结构形式见下图。

二建公路工程实务,押题密卷,2022年二级建造师《公路实务》黑钻押题2

项目部编制了施工组织设计和施工管理措施,主要如下:

事件一:表面层严格制定施工要求,表面层采用走线法施工;初压采用双轮双振压路机静压1~2遍,温度应不低于65℃,并紧跟摊铺机进行;直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压。

事件二:基层检查合格后,进行面层施工。各层开工前进行试验段铺筑,确定相应参数。严格控制施工过程中拌和、运输、摊铺、碾压等过程,保持摊铺机及找平装置工作状态稳定不变;严格要求摊铺机不在中途停顿,不得随意调整摊铺机的行驶速度;严格工序间的交验制度;按照先做构造物伸缩缝,再摊铺沥青混凝土面层施工。施工结束质量检验时面层平整度不合格。

项目部将20cm厚石灰粉煤灰稳定碎石底基层、36cm厚水泥稳定碎石基层、8cm厚粗粒式沥青混合料底面层、6cm厚中粒式沥青混合料中面层、4cm厚改性SMA沥青混凝土表面层等五个施工过程分别用:Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、Ⅱ两项划分为四个施工段①、②、③、④。Ⅰ、Ⅱ两项在各个施工段上持续的时间如下表所示。

二建公路工程实务,押题密卷,2022年二级建造师《公路实务》黑钻押题2

而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为一周。

项目部按各施工段持续时间连续、均衡作业,不平行、搭接施工的原则安排了施工进度计划,根据施工进度安排,列出劳动力、机具、材料使用计划;本工程施工机械主要有拌和料摊铺机、平地机、汽车吊、混凝土搅拌站、沥青拌合站、钢筋加工设备等;严格进行沥青混合料面层施工质量验收,实测项目包括平整度、弯沉值、摩擦系数、构造深度、中线平面偏位、纵断高程、宽度及横坡等。

问题:

1、写出结构图中A、B、C、D代表的名称。

2、指出并改正事件一中的错误之处。

3、分析背景资料中面层平整度不合格的主要原因。

4、补充背景资料中沥青混合料面层的实测项目。

5、请按背景中要求,用横道图画出完整的施工进度计划,并计算工期。

标记 纠错
32.

某公司承建一座公路桥梁工程,桥梁上部结构为9 孔30m 后张法预应力混凝土T 梁,桥宽横断面布置T 梁12 片,T 梁翼缘板宽度2m,T 梁支座中心线距梁端600mm。项目部进场后,拟在桥位线路上现有公路旁租地建设T 梁预制场,平面布置下图所示,同时编制了预制场的建设方案:

(1)混凝土采用商品混凝土;

(2)预测台座数量按预制工期120 天、每片梁预制占用台座时间为10 天配置;

(3)在T 梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m 的支模及作业空间。

二建公路工程实务,模拟试卷,2025二建《公路实务》高分通关卷5

施工中还有如下事件发生:

事件1:对于30m 的后张法预应力T 梁施工单位提出以下几条技术要点:

(1)对于曲线预应力筋应采用两端张拉,25m 的直线预应力筋采用一端张拉。

(2)对热轧带肋钢筋的张拉程序为:0→初应力→σcon(持荷5min 锚固)。

(3)不得将构件安装就位后再进行预应力孔道压浆。

(4)梁体存放时间不宜超过3 个月,特殊情况下不应超过5 个月。

事件2:预应力筋压浆采用真空辅助压浆工艺,从最高点的压浆孔压入,先下层后上层的顺序进行压浆;浆液自拌制完成至压入孔道的延续时间不宜超过30min;填写压浆施工记录,记录项目包括:压浆材料、配合比、压浆日期、搅拌时间等。

事件3:施工单位T 梁预制完成后,移梁前应对T 梁喷涂统一标识和编号,同时制定架桥机风险控制措施:

(1)前、中、后支腿各横向运行轨道要求水平,并严格控制间距,三条轨道必须平行;

(2)每安装一联必须进行一次全面安全检查;

(3)安装作业不准超负荷运行,不得斜吊提升作业;

(4)不应在雾雪、雷雨等恶劣天气条件下作业,不宜在夜间进行作业;

(5)架桥机主梁纵向坡度应小于3%。

【问题】

1.全桥共有T 梁多少片?为完成T 梁预制任务最少应设置多少个预制台座?均需列式计算。

2.列式计算图中预制台座的间距B 和支撑梁的间距L。(单位以m 表示)

3.逐条判断事件1 技术要点的正误,错误的请改正。

4.指出并改正事件2 中错误之处。

5.逐条判断事件3 控制措施是否正确?并改正错误之处。

标记 纠错
33.

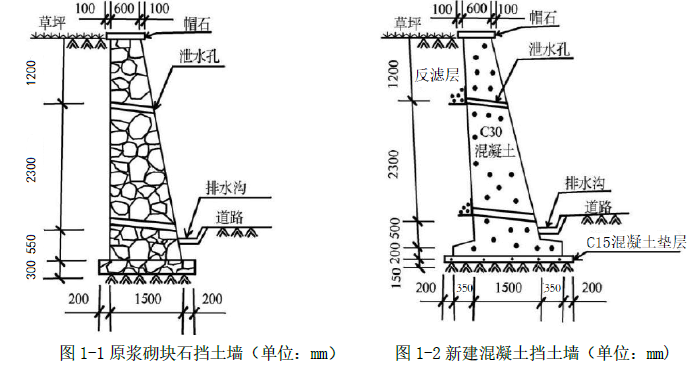

某二级公路局部为路堑路段,两侧采用浆砌块石重力式挡土墙护坡,挡土墙高出路面约3.5m,顶部宽度0.6m,底部宽度1.5m,基础埋深0.85m,如图1-1所示。

施工中发生如下事件:

事件一:在夏季连续多日降雨后,该路段一侧约20m挡土墙突然坍塌。调查发现,该段挡土墙坍塌前顶部荷载无明显变化,坍塌后基础未见不均匀沉降,墙体块石砌筑砂浆粘结牢固,后背填土为杂填土,查见泄水孔淤塞不畅。

事件二:为恢复正常交通秩序,保证交通安全,相关部门决定在原位置重建现浇钢筋混凝土重力式挡土墙,如图1-2所示,并编制该挡土墙的施工工序为:①施工准备;②基坑开挖;③附属工程施工;④测量放样;⑤墙身施工;⑥基础施工。

事件三:施工单位编制了钢筋混凝土重力式挡土墙的施工方案,其中在施工过程中拟采取以下措施:施工前检查基础底面,清除基底表面风化松软的土石和杂物;挡土墙内每层泄水孔上下排对齐布置,左右排与伸缩缝、沉降缝合并布置;挡土墙混凝土强度达到设计强度的70%时及时进行墙背回填。

事件四:因原材料短缺,施工单位决定挡土墙墙背采用黏质土作为回填填料。

二建公路工程实务,模拟试卷,2025二建《公路实务》高分通关卷5

【问题】

1.从受力角度分析挡土墙坍塌原因。

2.写出混凝土重力式挡土墙的结构形式特点。

3.写出事件二中挡土墙施工工序的正确顺序(用序号表示,如①→②→③→④→⑤→⑥)

4.改正事件三中挡土墙施工措施存在的错误之处。

5.针对施工单位决定采用黏质土作填料时的正确处理措施。

标记 纠错
34.

某施工单位承建了一段二级公路沥青混凝土路面工程,路基宽度12m。上面层采用沥青混凝土(AC-13),下面层采用沥青混凝土(AC-20);基层采用18cm厚水泥稳定碎石,基层宽度9.5m;底基层采用级配碎石,沥青混合料指定由某拌和站定点供应,现场配备了摊铺机、运输车辆等。基层采用两侧装模,摊铺机铺筑。施工过程中发生如下事件:

事件1:沥青混凝土下面层施工前,施工单位编制了现场作业指导书,其中部分要求如下

(1)下面层摊铺采用平衡梁法;

(2)摊铺机每次开铺前,将熨平板加热至80℃;

(3)采用雾状喷水法,以保证沥青混合料碾压过程不黏轮;

(4)摊铺机无法作业的地方,可采取人工摊铺施工。

事件2:施工单位确定的级配碎石底基层实测项目有:压实度、纵断高程、宽度、横坡等

【问题】

1.本项目应采用什么等级的沥青?按组成结构分类,本项目沥青混凝土路面按结构组成属于哪种类型?

2.沥青混凝土路面施工还需要配备哪些主要施工机械?

3.逐条判断事件1中现场作业指导书的要求是否正确?如不正确,请改正错误。

4.请补充事件2中级配碎石底基层实测项目的漏项。

标记 纠错
