当前位置:首页建筑工程一级建造师一建市政公用工程实务->2025一建《市政实务》点睛通关卷4

2025一建《市政实务》点睛通关卷4

卷面总分:35分 答题时间:120分钟 试卷题量:35题 练习次数:233次
单选题 (共20题,共20分)
1.

道路高程测量应采用( )测量。

  • A. 三角网
  • B. 方格网
  • C. 附合水准
  • D. 等分圆网
标记 纠错
2.

关于沥青混合料人工摊铺施工的说法,错误的是( )。

  • A. 路面狭窄部分,可采用人工摊铺作业
  • B. 卸料点距摊铺点较远时,可扬锹远甩
  • C. 半幅施工时,路中一侧宜预先设置挡板
  • D. 边摊铺边整平,严防集料离析
标记 纠错
3.

采用机械挖槽时,沟槽分层的深度应按( )确定。

  • A. 机械数量
  • B. 挖斗容量
  • C. 降水类型
  • D. 机械性能
标记 纠错
4.

下列关于施工测量的描述错误的是( )。

  • A. 进行施工测量之前需对仪器进行必要的校验以保精度
  • B. 从事施工测量的作业人员应持证上岗
  • C. 测量时应做好记录,如数据有误应擦拭干净后重新填写
  • D. 施工测量应建立测量复核制度
标记 纠错
5.

对已知的测量控制点进行闭合加密,建立测量控制网,再进行施工控制桩放线测量,( ),补钉转角桩、路两侧外边桩等。

  • A. 选择测量仪器
  • B. 恢复中线
  • C. 计算测量数据
  • D. 埋设地下管线
标记 纠错
6.

采用悬臂浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是( )。

  • A. 0号块→主梁节段→边跨合龙段→中跨合龙段
  • B. 0号块→主梁节段→中跨合龙段→边跨合龙段
  • C. 主梁节段→0号块→边跨合龙段→中跨合龙段
  • D. 主梁节段→0号块→中跨合龙段→边跨合龙段
标记 纠错
7.

可用于地下水丰富、土质较差、沟槽较深、沟槽附近有构筑物等施工区的支护材料是( )。

  • A. 圆木桩
  • B. 钢管
  • C. H 型钢
  • D. 拉森钢板桩
标记 纠错
8.

关于箱涵顶进施工的说法,正确的是( )。

  • A. 箱涵主体结构混凝土强度必须达到设计强度的75%时方可开始顶进
  • B. 箱涵顶进启动时,顶力达到0.1倍结构自重时应暂停加压,设备、后背、各部位无异常时可直接加压至设计压力开始顶进
  • C. 箱涵顶进挖土作业过程中应对箱涵进行裂缝监测,以便及时对挖土作业采取纠偏措施
  • D. 箱涵每前进一顶程,应观测轴线和高程,发现偏差及时纠正。
标记 纠错
9.

下列土层中,采用高压喷射注浆加固,效果最好的是( )。

  • A. 淤泥质土
  • B. 含石块土
  • C. 有机质土
  • D. 硬黏性土
标记 纠错
10.

下列属于供热管网填料式补偿器特点的是( )。

  • A. 依靠管道自身弹性变形进行补偿
  • B. 密封严密,使用寿命长
  • C. 可三向位移补偿
  • D. 占地面积小,补偿能力大
标记 纠错
11.

下列施工中,不适用于综合管廊的是( )。

  • A. 夯管法
  • B. 顶管法
  • C. 盾构法
  • D. 明挖法
标记 纠错
12.

支线综合管廊用于容纳( )工程管线。

  • A. 主干
  • B. 次干
  • C. 城市配给
  • D. 支线
标记 纠错
13.

单元组合式现浇钢筋混凝土水池工艺流程为( )。

  • A. 测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验
  • B. 测量定位→土方开挖及地基处理→防水层施工→垫层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验
  • C. 测量定位→土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验
  • D. 土方开挖及地基处理→池壁分块浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→中心支柱浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验
标记 纠错
14.

小导管注浆加固技术中,注浆压力在砂质土中终压压力一般应不大于( )。

  • A. 0.3MPa
  • B. 0.5MPa
  • C. 1.0MPa
  • D. 1.2MPa
标记 纠错
15.

对于整体现浇混凝土水池,顶板尺寸为6m×3m,拆除顶板的底模板时混凝土强度至少应达到设计值的( )。

  • A. 50%
  • B. 75%
  • C. 80%
  • D. 100%
标记 纠错
16.

下列关于管网改造施工安全控制要点的描述,错误的是( )。

  • A. 作业人员必须接受安全技术培训方可上岗
  • B. 作业人员必要时可穿戴防毒面具
  • C. 作业区和地面设专人值守
  • D. 在管道检查过程中,要加强管道通风
标记 纠错
17.

下列关于混凝土检验评定中试件的取样频率和数量描述不正确的是( )。

  • A. 每 100 盘,但不超过 100m3的同配合比混凝土,取样次数不应少于一次
  • B. 每一工作班拌制的同配合比混凝土,不足 100 盘和 100m3时其取样次数不应少于一次
  • C. 当一次连续浇筑的同配合比混凝土超过 1000m3时,每 250m3取样不应少于一次
  • D. 对强度等级 C60 及以上的高强度混凝土,当混凝土方量较少时,宜留取不少于 10 组的试件,采用标准差未知的统计方法评定混凝土强度
标记 纠错
18.

当加固钢筋混凝土受弯、受压及受拉构件时,可采用的桥梁维护加固方法是( )。

  • A. 粘贴纤维带加固法
  • B. 预应力加固法
  • C. 粘贴钢板加固法
  • D. 增大截面加固法
标记 纠错
19.

下列不属于工程进度管理事中控制的是( )。

  • A. 审核施工单位进度计划
  • B. 每周定期与分包单位召开一次协调会
  • C. 编制本工程施工总进度计划
  • D. 每日施工结束前,召开一次碰头会
标记 纠错
20.

施工成本管理方法具有时效性、针对性,首先应对成本管理环境进行调查分析,以判断成本管理方法应用的可行性以及可能产生的干扰和效果。属于选用施工成本管理方法的( )原则。

  • A. 适用性
  • B. 坚定性
  • C. 灵活性
  • D. 开拓性
标记 纠错
多选题 (共10题,共10分)
21.

造成钻孔灌注桩塌孔的主要原因有 ( )

  • A. 地层自立性差
  • B. 钻孔时进尺过快
  • C. 护壁泥浆性能差
  • D. 成孔后没有及时灌注
  • E. 孔底沉渣过厚
标记 纠错
22.

关于正、反循环钻孔,说法正确的有( )。

  • A. 泥浆护壁成孔时根据泥浆补给情况控制钻进速度,保持钻机稳定
  • B. 发生斜孔、塌孔和护筒周围冒浆、失稳等现象时,应停钻采取相应措施
  • C. 达到设计深度,灌注混凝土之前,孔底沉渣厚度应符合设计要求
  • D. 设计未要求时,端承型桩的沉渣厚度不应大于150mm
  • E. 设计未要求时,摩擦型桩的沉渣厚度不应大于300mm
标记 纠错
23.

钢梁制作基本要求中,以下表述正确的有( )。

  • A. 钢梁制造焊接环境相对湿度不宜高于80%
  • B. 主要杆件应在组装后24h内焊接
  • C. 钢梁在现场必须进行试拼装,并应按设计和有关规范的要求验收
  • D. 钢梁制作的工艺中,不需要对构件变形矫正
  • E. 钢梁出厂后,安装企业应对钢梁质量和应交付的文件进行验收,确认合格
标记 纠错
24.

下列关于垂直运输系统说法错误的有( )。

  • A. 工作井上、下作业时必须有联络信号
  • B. 起重作业前应试吊,吊离地面500mm左右时,应检查重物捆扎情况和制动性能
  • C. 起吊时工作井内严禁站人
  • D. 当吊运重物下井距作业面底部小于1000mm时,操作人员方可近前工作
  • E. 当超负荷使用时,需有专人监测并控制载荷在1.1倍额定范围内
标记 纠错
25.

关于城镇道路大修维护技术要求的说法,正确的有( )。

  • A. 通过检查旧路外观确定旧路处理和加铺方案
  • B. 在旧水泥混合凝土路面加铺沥青面层前应洒粘层油
  • C. 在旧沥青路面加铺沥青面层前应洒布透层油
  • D. 加铺沥青面层前采用同级水泥浆填满旧混凝土板缝
  • E. 对于局部破损的水泥板面,不必整块凿除重新浇筑
标记 纠错
26.

块石路面采用( )时,不宜抛光、机刨。

  • A. 石灰石
  • B. 花岗石
  • C. 大理石
  • D. 砂岩
  • E. 板石
标记 纠错
27.

砌筑式挡土墙施工中宜采用立杆、挂线法控制砌体的( )。

  • A. 位置
  • B. 轴线
  • C. 高程
  • D. 尺寸
  • E. 垂直度
标记 纠错
28.

钢-混凝土结合梁施工,浇筑混凝土前应对钢主梁的( )进行检查验收。

  • A. 焊接质量
  • B. 安装位置
  • C. 几何尺寸
  • D. 纵横向连接
  • E. 施工支架
标记 纠错
29.

超前小导管注浆加固和管棚支护两者相同的施工技术要求有( )。

  • A. 钻孔顺序由高孔位向低孔位进行
  • B. 注浆材料采用水泥浆或水泥砂浆
  • C. 钢管应按要求进行开孔
  • D. 注浆顺序由下而上,间隔对称进行
  • E. 钢管末端支撑在钢格栅或钢拱架上
标记 纠错
30.

合同风险管理的主要内容有( )。

  • A. 风险分析和预测
  • B. 商务风险
  • C. 风险预防措施
  • D. 经济风险
  • E. 风险控制
标记 纠错
问答题 (共5题,共5分)
31.

某施工单位承建部分城市轨道1号线新建工程,工程内容包括两座车站及一段区间隧道。地铁车站采用明挖法施工。地铁区间隧道地处围岩IV级区域,设计长度300m,采用浅埋暗挖法施工。洞口采用超前小导管注浆及钢筋网喷射混凝土、钢拱架支护等。

支护施工中,项目部采用的工序包括①开挖;②超前支护;③初喷;④复喷到设计厚度;⑤锚杆、钢筋网、钢拱架。超前支护在开挖前施工,初期支护紧跟开挖施工。小导管注浆支护加固采用直径30mm,长5m的水煤气管;注浆孔间距为100mm,外插角为10°,纵向搭接长度为2m。注浆工艺流程图如下:

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

车站基坑采用自上而下、分段依次开挖,钢筋网片安装及喷射混凝土紧跟开挖流水段,及时施加支撑或锚杆。开挖过程中对下列内容进行了中间验收:

(1)基坑平面位置、宽度、地质描述。

(2)基坑放坡开挖的坡度和围护桩及连续墙支护的稳定情况。

(3)地下管线的悬吊及基坑便桥稳固情况。

基坑回填质量验收主控项目包含:回填土的土质、含水率;回填碾压密实度等。

施工中项目部对隧道施工过程实行监控量测工作,确保施工中不出现坍塌事故。监测项目如下:

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

(1)支护施工的正确工序为?(用序号表示)

(2)小导管注浆支护设计参数是否合理?如不合理请改正。

(3)图中A、B是什么?

(4)基坑开挖中间验收项目和回填的主控项目均不完整,请补充完整。

(5)补全隧道必测监测项目及对应的方法工具。

标记 纠错
32.

某公司承建一车站基坑工程,位于城市商业中心,基坑周边有数座高层建筑。围护结构采用咬合桩结构,共设置三道内支撑,其中第一道为钢筋混凝土支撑,其余两道为钢管支撑,地面标高为0.0m,地下水位标高为-3.5m,基底标高为-10.5m,基坑周边设置管井降水,基坑开挖示意图如5所示。项目部按照要求编制了施工组织设计。

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

事件一:施工前,建设单位委托当地一家具有相关资质的监测单位进行监测。监测单位编制监测方案,经过审批后,进行测量作业,基坑开挖监测项目有建筑物沉降、围护墙顶垂直位移、支撑轴力、立柱结构竖向、水平位移等。

事件二:项目部在开挖过程中,发生围护结构渗水,情况比较严重,直接封堵困难,项目部采取措施进行处理。

事件三:基坑开挖完毕,对周边高层建筑物监测发现,建筑物沉降过大,项目部紧急采取了针对性的措施。

(1)请计算出基坑开挖过程中降水深度。

(2)事件一中,基坑的监测项目还应包括哪些?

(3)事件二中,针对围护结构渗漏严重的情况,项目部应该如何处理。

(4)写出施工组织设计的编制审批流程。

(5)分析事件三中建筑物沉降的原因,应当采取哪些补救技术措施?

标记 纠错
33.

某公司承建一座市政桥梁工程,桥梁上部结构为10孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片。

施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了T梁预制场的选址和规划,选取了过去的一块空旷的水田作为预制场区,并编制了《梁场布置方案》,在报经企业技术负责人审批后,对场区进行了简单处理后组织施工。

方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图如下图:

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

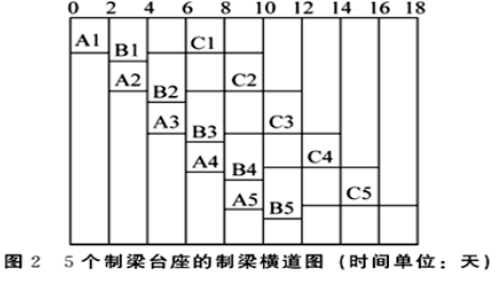

同时编制了预制场的建设方案:预制场设5个制梁台座(编号1-5),采用一套外模、两套内模。每片梁的生产周期为10天。其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养生、预应力张拉与移梁)6天。并计算了支架的强度,5个制梁台座的制梁横道图如下:

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

监理检查预制场时,指出预制场地基处理不符合规定,在施工过程中发生了如下事件:

事件一:存放区台座高出地面15cm,预制梁体直接置于台座上;

事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成;

事件三:预应力张拉在专职安全员的主持下进行。

(1)D、E、F三个区各是什么?

(2)全桥共有T梁多少片?为完成T梁预制任务最少需要的工期为多久?若每天只能吊装架设8片梁,最快多久可以吊装安装完毕?

(3)施工单位《梁场布置方案》的审批程序是否正确?说明理由。

(4)事件一中,梁的存放是否符合要求?说明理由。

(5)事件二中,T梁混凝土应如何正确浇筑?事件三中,预应力张拉主持是否正确?说明理由。

标记 纠错
34.

某城市桥梁工程,采用钻孔灌注桩基础,梁体为现浇预应力钢筋混凝土箱梁,0号块采用墩顶混凝土现浇施工,临时固结构造示意图和成孔钻机如下图。

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

图7 钻孔泥浆循环系统示意图

施工中发生如下事件:

事件一:1号桩桩身混凝土灌注时,导管埋深保持在0.5~1.0m左右。灌注过程中,拔管指挥人员因故离开现场。后经检测表明1#桩出现断桩。

事件二:项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。

事件三:为加强质量管理,项目部对挂篮施工等特殊工序缺少经验,因此设置了工序质量控制点;编制了专门的作业指导书。

事件四:项目部编制的合龙段施工方案如下:

(1)预应力混凝土连续梁合龙顺序一般是先中跨、后次跨、再边跨。

(2)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。

(3)合龙宜在一天中正午时分进行。

(4)梁跨体系转换时,支座反力的调整应以反力为主。

事件五:桥墩高度平均为20m,墩顶0号块采用支架法浇筑。张拉0号块预应力钢绞线时,操作平台临边外侧下方是城市主干路,施工人员设置了防护栏杆,人员随运载钢筋的物料提升机上下。

(1)写出图6中A、B、C结构的名称。

(2)写出图7中设备或设施A、B、C的名称与该回旋钻机的类型。

(3)指出背景中桩身混凝土灌注过程的错误之处,并改正。

(4)施工单位在张拉设备的使用上是否正确?说明理由。

(5)补充项目部特殊过程质量管理措施。

(6)改正事件4中项目部编制方案的错误之处。

(7)操作平台临边外侧下方是城市主干道时,敞口立面必须如何处理才能满足高处安全作业相关要求?人员随运载钢筋的物料提升机上下是否符合高处作业的规定?说明理由。

标记 纠错
35.

某地铁隧道总长 646.8m,宽 21m,全长划分六段分段进行基坑施工,其中 2 号基坑长 107.8m,宽21.05m,基坑深度 11.4m,地铁车站 2 号基坑横断面示意图 5-1 如下所示。基坑采用地下连续墙+三道钢管内支撑支护,地下连续墙厚度 0.8m。在基坑围护结构施工范围内土体中含有丰富的潜水,地面以下最大埋深 15.8m。

在进行 2 号基坑施工过程中,发生如下事情:

事件一:根据施工范围内的地质水文条件,施工单位选择Ф700m 管井降水方法,沿基坑长度方向上双排布置,井间距为 4m。井点管安装到位后,作业人员及时向孔内投放了滤料,上部用黏土填满压实,结构示意图 5-2 所示。

事件二:基坑施工阶段地下连续墙需要形成整体墙,同时作为止水帷幕,并在永久使用阶段用作地铁隧道结构外墙,槽段之间采用了十字钢板接头,如图 5-3 所示。在进行成槽施工时,对稳定性较差的槽壁,施工单位选取了较小的槽段长度进行施工,并对槽壁进行了加固。

图 5-1 地铁车站 2 号基坑横断面示图

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

图 5-2 管井井管结构示意图

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

图 5-3 十字形穿孔钢板接头示意图

一建市政公用工程实务,模拟试卷,2025一建《市政实务》点睛通关卷4

【问题】

1.写出图中 A、B 的名称,并指出 A 结构有哪四个主要作用。

2.列式计算地铁车站 2 号基坑地下连续墙围护结构的入土深度和降水深度。

3.指出事件一中图 5-2 中 C 和 D 的名称,并简述 C 的主要作用有哪些。

4.指出事件二中图 5-3 中 E 的名称,并写出除了刚性接头之外,还有哪些柔性接头的方式。

5.施工单位对地下连续墙槽壁进行加固宜采用何种方法?地下连续墙一字形槽段长度的最小值宜取多少 m?

标记 纠错
