当前位置:首页建筑工程二级建造师二建公路工程实务->2026二建《公路实务》高分通关卷4

2026二建《公路实务》高分通关卷4

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:259次
单选题 (共20题,共20分)
1.

加筋土挡土墙一般用于( )。

  • A. 缺乏石料的地区
  • B. 挖方路段的山坡
  • C. 地形较为平坦且宽敞的填方路段上
  • D. 地形陡峭的山坡
标记 纠错
2.

关于公路工程自建房屋的要求,错误的是( )。

  • A. 最低标准为活动板房
  • B. 建设宜选用阻燃材料
  • C. 搭建不宜超过三层
  • D. 每组最多不超过10栋
标记 纠错
3.

用贝克曼梁法测定弯沉时,汽车行进速度宜为( )左右。

  • A. 1km/h
  • B. 5km/h
  • C. 10km/h
  • D. 15km/h
标记 纠错
4.

击实曲线上最大干密度所对应的含水率称为( )。

  • A. 最大含水量
  • B. 最小含水量
  • C. 最佳含水量
  • D. 天然含水量
标记 纠错
5.

评价沥青混合料抗塑性变形能力的指标是( )。

  • A. 稳定度
  • B. 沥青饱和度
  • C. 流值
  • D. 空隙率
标记 纠错
6.

施工成本核算中,下列选项属于措施费核算的是( )。

  • A. 教育经费
  • B. 机械使用费
  • C. 材料费
  • D. 夜间施工增加费
标记 纠错
7.

改性沥青稳定碎石属于( )结构。

  • A. 密级配沥青混合料
  • B. 半开级配沥青混合料
  • C. 开级配沥青混合料
  • D. 间断级配沥青混合料
标记 纠错
8.

路基填筑时,填筑层有效宽度不够,边坡进行二期修补,最有可能造成( )。

  • A. 路基弹簧
  • B. 边坡崩塌
  • C. 边坡滑坡
  • D. 路基网裂
标记 纠错
9.

混凝土路面施工中,当一次铺筑宽度大于( )m时,应设置纵向缩缝。

  • A. 4.5
  • B. 4
  • C. 3.5
  • D. 3
标记 纠错
10.

电弧焊接和绑扎接头与钢筋弯曲处的距离不应小于( )倍钢筋直径。

  • A. 5
  • B. 10
  • C. 20
  • D. 30
标记 纠错
11.

标后预算清单单价不包括( )

  • A. 直接费
  • B. 设备购置费
  • C. 现场管理费
  • D. 场地建设费
标记 纠错
12.

路床填筑,顶面最后一层压实厚度应不小于( )。

  • A. 100mm
  • B. 200mm
  • C. 300mm
  • D. 400mm
标记 纠错
13.

公路施工基层施工速度快于底基层施工速度,则应采用的搭接类型和时距是( )。

  • A. 开始到开始;一段工作面/基层速度
  • B. 开始到开始;一段工作面/底基层速度
  • C. 完成到完成;一段工作面/基层速度
  • D. 完成到完成;一段工作面/底基层层速度
标记 纠错
14.

如下图所示:E的总时差为( )。

二建公路工程实务,模拟试卷,2025二建《公路实务》高分通关卷4

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
15.

压实度是路基质量控制的重要指标之一,是( )的比值。

  • A. 现场湿密度与室内最大湿密度
  • B. 现场干密度与室内干密度
  • C. 现场干密度与室内最大干密度
  • D. 室内最大干密度与现场干密度
标记 纠错
16.

下列关于涌水突泥的控制措施,错误的是( )。

  • A. 明确测量结果的联络及报告机制
  • B. 记录并整理施工中的各项测量结果,根据数据把握涌水的危险度
  • C. 采用水平钻孔进行排水,作业途中有障碍时,应设置排水沟
  • D. 进行紧急情况的人员救护训练
标记 纠错
17.

下列关于评审程序的说法错误的是( )。

  • A. 评审采取会议审查形式
  • B. 表决时,应有不少于出席会议专家人数的四分之三同意方为通过
  • C. 表决的投票情况应当以书面材料记录在案,并作为评审意见的附件
  • D. 评审表决不通过的,生产经营单位应修改完善后按评审程序重新组织专家评审
标记 纠错
18.

关于施工技术交底的说法,错误的是( )。

  • A. 施工技术交底需分级进行
  • B. 施工技术交底以书面方式进行,亦可采取讲课、现场讲解或模拟演示的方法进行
  • C. 首件工程成功实施后可不再进行技术交底
  • D. 施工人员应按交底施工,不得擅自变更施工方法和降低质量标准
标记 纠错
19.

下列机械属于桥梁工程施工的通用施工机械的是( )。

  • A. 各类运输车辆
  • B. 混凝土搅拌站
  • C. 混凝土泵车
  • D. 静压沉桩机
标记 纠错
20.

路面防水施工中,对于封堵、阻隔防水,下列说法错误的是( )。

  • A. 在干旱、少雨地区,通常采用透水性大的密级配沥青混合料做表面层
  • B. 对多雨、潮湿地区,表面层可采用上封层组成防滑面层,以利于防水
  • C. 当面层渗水性大而基层、底基层及路基的水稳定性较差者,可在基层做下封层防止或减少地表水下渗
  • D. 对于地下水位较高、路基长期处于潮湿状态,强度和稳定性会降低,在重载作用下路面会出问题的地段,应设置渗透性小的垫层,隔绝地下水向上入浸
标记 纠错
多选题 (共10题,共10分)
21.

滑模摊铺机摊铺速度应根据( )。

  • A. 板厚
  • B. 碾压能力
  • C. 布料能力
  • D. 振捣混凝土排气效果
  • E. 混凝土工作性能
标记 纠错
22.

属于桥梁伸缩缝病害原因的有( )。

  • A. 交通流量偏小
  • B. 将伸缩缝的预埋钢筋锚固于刚度薄弱的桥面板内
  • C. 超重车辆上桥行使
  • D. 轻微的损害未能及时维修
  • E. 伸缩设计量不足
标记 纠错
23.

桥梁上部施工机械有( )。

  • A. 预应力张拉成套设备
  • B. 架桥设备
  • C. 桩井设备
  • D. 沥青混凝土搅拌设备
  • E. 钢护筒
标记 纠错
24.

沥青表面处治的特点有( )。

  • A. 路面薄
  • B. 造价高
  • C. 造价低
  • D. 施工简便
  • E. 行车性能好
标记 纠错
25.

马歇尔试验可测定沥青混合料的指标有( )。

  • A. 稳定度
  • B. 针入度
  • C. 压实度
  • D. 延度
  • E. 流值
标记 纠错
26.

石灰稳定土底基层裂缝的预防措施有( )。

  • A. 石灰土成型后应及时洒水养生
  • B. 加强剂量控制,使石灰剂量准确
  • C. 施工用土中适量掺加粉煤灰
  • D. 在石灰土层中设置伸缩缝
  • E. 含水量提高2个百分点
标记 纠错
27.

填隙碎石的填隙料可用( )。

  • A. 石屑
  • B. 细砾砂
  • C. 粗砂
  • D. 细砂
  • E. 粉煤灰
标记 纠错
28.

下列后张法预制梁的施工步骤中错误的有( )。

  • A. 采用蒸汽养护混凝土时,在养护完成之前应安装预应力筋
  • B. 张拉机具应配套使用,配套定期标定
  • C. 预应力张拉以应力控制为主,理论伸长量作为校核
  • D. 预应力张拉,立即压浆
  • E. 采用单端压浆,直到另一端流出水泥浆即可
标记 纠错
29.

项目管理机构通过信息系统的使用取得的管理效果有( )。

  • A. 支持项目文件与档案管理的功能
  • B. 获得项目进度、成本、质量、安全、合同、资金、技术、环保、人力资源、保险的动态信息。
  • C. 支持项目管理满足事前预测、事中控制、事后分析的需求
  • D. 提供项目关键过程的具体数据并自动产生相关报表和图表
  • E. 实现项目文档管理的一体化
标记 纠错
30.

公路工程第三级技术交底内容有( )。

  • A. 作业标准、施工规范及验收标准
  • B. 施工技术方案、工程的重难点
  • C. 测量放样、测量控制网、监控量测
  • D. 施工工艺流程及施工先后顺序
  • E. 最大危险源,出现紧急情况下的应急救援措施
标记 纠错
问答题 (共4题,共4分)
31.

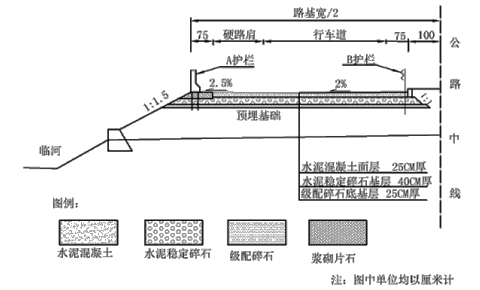

某施工单位在南方旅游区承建某一级公路水泥混凝土路面工程,起讫桩号为K0+000~K22+000,当地建筑材料充足。该公路设计速度为80km/h,双向四车道,单车道宽度为3.75m,硬路肩宽度为2.5m。公路左侧临河,填方路堤高度为3~5m,侧及中央分隔带侧均设置了安全防撞护栏。该工程主要的施工项目有级配碎石底基层、水泥稳定碎石基层、水泥混凝土面层、中央分隔带、路面防排水及交通安全设施等。路面结构如图所示。施工过程中发生了如下事件:

二建公路工程实务,模拟试卷,2025二建《公路实务》高分通关卷4

 事件一:为确保路面基层的施工质量、提高施工效率,项目部在底基层检验合格后,计划对路面基层分两层、等厚度进行摊铺、碾压、成型。根据项目部配置的人员和设备,项目部铺筑了试验路段,确定了基层混合料的松铺系数为1.32,并根据该松铺系数确定基层松铺厚度,以确保碾压成型后的基层厚度满足设计要求。

事件二:水泥混凝土路面采用滑模摊铺机进行施工,施工前,项目部技术人员编写了详细的施工方案,拟报上级部门审批。其中部分技术要求如下:

① 水泥混凝土搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼

② 水泥混凝土搅拌时,外加剂应以稀释溶液加入,其稀释用水和原液中的水量,不得从拌合加水量中扣除

③ 滑模摊铺机起步时,应先开启振捣棒,在2~3min内调整振捣到适宜频率,使进入挤压板前缘拌合物振捣密实,无大气泡冒出破灭,方可开动滑模机平稳推进摊铺

④ 抗滑纹理做毕,应立即开始保湿养护,并立即连接摊铺相邻车道面板。

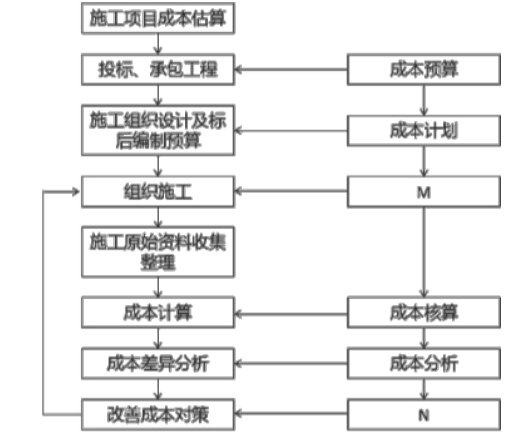

事件三:施工单位以公路施工项目为对象,开展施工成本管理和控制。施工项目成本管理流程如图1-2所示,表明了施工项目成本管理的流程及其对应的主要管理内容。通过实施该成本管理措施,该路面工程取得了良好的经济效益。

二建公路工程实务,模拟试卷,2025二建《公路实务》高分通关卷4

【问题】

1.按护栏的结构类型,写出图1-1中设置的A护栏和B护栏的类型名称。

2.计算事件一中路面基层分层摊铺时的单层松铺厚度(单位cm,精确到小数点后1位)

3.逐条判断事件二中的技术要求是否正确,若不正确,改正错误之处。

4.写出事件三流程图中的M、N对应的成本管理名称。

标记 纠错
32.

某施工单位承建一分离式双向四车道高速公路山岭隧道工程,其起讫桩号为K19+720~K20+200,全长480m。隧道左右洞相距36m,地质情况相同,其中K19+720~K19+775段和K20+165~K20+200段穿越强风化泥质灰岩段,岩质较软,岩体较破碎,为Ⅴ级围岩段;K19+775~K19+875和K20+035~K20+035段穿越中风化泥质灰岩段,岩质中硬,岩体较破碎一破碎,为Ⅳ级围岩段;K19+875~K20+035段穿越微风化泥质灰岩段,岩质中硬,岩体较破碎,为Ⅲ级围岩段。

该隧道设计支护结构为复合式衬砌(即初期支护+混凝土二次衬砌),隧道设钢支撑和仰拱。施工过程中发生了如下事件:

事件一:开工前,施工单位对该隧道的Ⅳ级和Ⅴ级围岩的连续长度及合计长度进行了统计,并由(A)负责对该隧道进行了施工安全风险评估,出具了评估报告。报告内容包括:评估依据、工程概况、(B)、(C)、评估内容、评估结论及对策等。

事件二:施工单位采用钻爆法开挖Ⅳ级围岩段,爆破设计周边眼为60个,爆破后,某开挖面残留有痕迹的炮眼数为45个。

事件三:施工单位在Ⅳ级围岩段初期支护施工作业时,采用了钢拱架型式的钢支撑。

事件四:施工单位在进行仰拱及防水板施工作业时,采取了如下做法:

①IV级围岩的仰拱距掌子面的距离为55±4m,V级围岩的仰拱距掌子面的距离为45±4m;

②仰拱施工采用左右半幅分次浇筑方式;

⑤防水板搭接宽度为80±10mm。

【问题】

1.结合事件一和背景,写出隧道进行施工安全风险评估的理由。

2.事件一中A、B、C各代表什么?

3.针对事件二和背景,计算周边炮眼痕迹保存率,并判断该值是否满足《公路隧道施工技术细则》的要求。

4.事件三中,按材料的组成还可以采取哪种型式钢支撑?

5.逐条判断事件四种的做法是否正确,并改正。

标记 纠错
33.

某施工单位承建了某双线五跨变截面预应力混凝土连续刚构梁桥,桥长612m,跨径布置为81m+3×150m+81m,主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度60m,主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥桥位处河道宽550m,水深0.8-4m,河床主要为砂土和砂砾。

施工中发生如下事件:

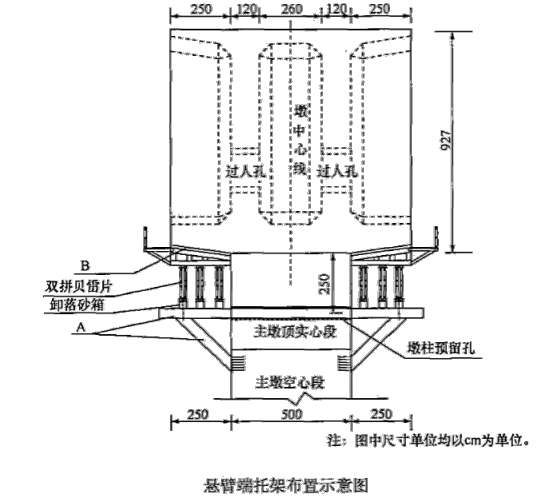

事件一:根据本桥的地质,地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法,其中0号,1号采用托架法施工,悬臂端托架布置示意图如下:

二建公路工程实务,模拟试卷,2025二建《公路实务》高分通关卷4

 事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容为:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项方案编制完成后,由项目组织审核,项目总部签字后报监理单位。

事件三:0号,1号块混凝土施工拟采用两次浇筑方案:

第一次浇筑高度5.27m,主要工艺流程为:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋一安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护;

第二次浇筑高度4m,主要工艺流程:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。

事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌合,混凝土罐车运输,输送泵泵送混凝土入模浇筑。

【问题】

1.写出图中A和B的名称。

2.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。

3.事件二中C,D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。

4.指出事件三中工艺流程E,F,G,H的名称。

5.事件四中施工单位采用的施工机械设备那些属于特种设备?特种设备持证要求有哪些?

标记 纠错
34.

某高速公路合同段起讫桩号为K6+280~K13+109。公路路基填挖方量较大。其中K8+570~K9+066段为填石路堤,填料以中硬石料为主。根据相关文件,项目招标文件要求投标文件采用双信封形式密封,第一信封为商务文件和技术文件,第二信封为报价文件,报价文件应包括投标函等内容。某施工单位按照要求提交了投标文件和投标保证金,最终顺利中标。

项目开工前,施工单位编制了实施性施工组织设计,并经监理工程师批准。双代号网络计划如图所示。

二建公路工程实务,模拟试卷,2025二建《公路实务》高分通关卷4

施工过程中发生了如下事件:

事件一:填石路堤施工前,施工单位进行了试验路段施工,通过试验确定了质量控制标准、压实工艺主要参数和施工工艺流程等。其中压实工艺主要参数包括碾压遍数、压实机械规格、机械组合等;填石路堤施工工艺流程为:施工准备→填料检验合格→填料装运→M→边坡码砌→局部找平、细料补充→N→质量检验。

事件二:施工组织设计中,填石路堤施工技术要求部分内容如下:

(1)中硬岩石可以用于路堤填筑,不得用于路床填筑;

(2)压实机械选用自重大于18t的振动压路机;

(3)路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于20%;

(4)边坡码砌与路基填筑应基本同步进行。

事件三:填石路堤施工过程中,施工单位按规范要求进行施工过程质量控制和质量检验,检验实测项目有中线偏位、平顺度、宽度、横坡、压实、边坡坡度和弯沉等。根据规范,压实质量采用指标X进行控制,同时每填高3m,还检测了Y和宽度。

事件四:合同履行过程中,出现以下情形:

(1)因业主未能按时提供图纸,导致工作H停工12d,同时导致施工单位一台自有机械窝工12个台班,该机械每台班折旧费400元、检修费与维护费470元、动力燃料费280元;

(2)因设计变更,工作C的工程量由5000m3增加至6000m3;

(3)因业主供应的某主要材料检验不合格,导致工作F开始时间推迟10d,同时导致施工单位一台租赁机械窝工10个台班,该机械每台班租赁费1000元、动力燃料费360元。

施工单位分别就以上3个情形向业主提出机械使用费和工期索赔。

【问题】

1.补充报价文件还应包括的两项内容。投标保证金有哪些形式?

2.事件一中,补充试验路段还应确定的压实工艺参数。写出工序M和N的内容。

3.判断事件二中的各条技术要求是否正确?若不正确,写出正确技术要求。

4.事件三中,补充质量检验实测项目,写出X和Y的名称。

5.事件四中,计算机械使用费索赔金额。每种情形下工期索赔各是多少天?

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34
