2025一建《机电工程管理与实务》高频考点3

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:247次
单选题 (共20题,共20分)
1.

当阀门与管道连接时,要求阀门在关闭状态下安装的是( )方式连接。

  • A. 电焊焊接
  • B. 气焊焊接
  • C. 法兰
  • D. 热熔
标记 纠错
2.

衡量计量器具质量和水平的主要指标不包括( )。

  • A. 溯源性
  • B. 灵敏度
  • C. 鉴别率
  • D. 超然性
标记 纠错
3.

材料进场验收时,要求复检的材料应有()。

  • A. 材料出厂检验报告
  • B. 材料出厂合格证
  • C. 取样送检证明报告
  • D. 交货检验证明书
标记 纠错
4.

吊装过程中不属于重点监测的内容是( )。

  • A. 吊点及吊索具受力
  • B. 吊装安全距离
  • C. 参数仪表显示变化情况
  • D. 指挥人员证书情况
标记 纠错
5.

汽轮发电机转子并不由( )组成。

  • A. 转子锻件
  • B. 端盖
  • C. 励磁绕组
  • D. 风扇
标记 纠错
6.

冷却塔安装应水平,单台冷却塔的水平度和垂直度允许偏差应为()。

  • A. 1‰
  • B. 2‰
  • C. 3‰
  • D. 4‰
标记 纠错
7.

下列有关 GMAW 的特点,说法不正确的是( )。

  • A. 焊接表面不光滑、飞溅较多
  • B. 工作效率低、成本高
  • C. 设备复杂、施工场合有限
  • D. 焊缝抗锈蚀能力强
标记 纠错
8.

以下非金属风管材料中,适用于酸碱性环境的是()。

  • A. 聚氯脂复合板材
  • B. 酚醛复合板材
  • C. 硬聚氯乙烯板材
  • D. 玻璃纤维复合板材
标记 纠错
9.

联动试运行的目的不包括( )。

  • A. 生产线的电气联锁
  • B. 安装质量
  • C. 全部性能
  • D. 定价方式
标记 纠错
10.

在建筑智能化系统工程的一般施工程序中,系统试运行的紧后工序是( )。

  • A. 系统调试
  • B. 系统验收
  • C. 软件安装
  • D. 系统检测
标记 纠错
11.

安全检查类型不包括( )。

  • A. 日常巡查
  • B. 专项检查
  • C. 定期检查
  • D. 自纠自查
标记 纠错
12.

关于消防工程施工技术要求,说法错误的是()。

  • A. 细水雾灭火系统喷头与管道的连接宜采用端面密封或O型圈密封
  • B. 固定消防炮灭火系统施工完毕后,应做喷射功能调试
  • C. 控制与显示类设备应与消防电源、备用电源直接连接
  • D. 可燃气体探测器安装时,安装位置应根据探测气体的浓度确定
标记 纠错
13.

超高层建筑的重力流雨水系统可采用()。

  • A. 镀锌焊接钢管
  • B. 聚氯乙烯管
  • C. 镀锌无缝钢管
  • D. 排水铸铁管
标记 纠错
14.

下列( )选项不属于塔器分段到货开箱验收的内容。

  • A. 组装标记清晰
  • B. 设备人孔偏差符合相关规定
  • C. 分段处的圆度、外圆周长偏差符合相关规定
  • D. 筒体上接管中心方位和标高的偏差符合相关规定
标记 纠错
15.

合同实施的偏差分析内容不包括()。

  • A. 产生偏差的原因分析
  • B. 偏差的责任分析
  • C. 纠偏措施的分析
  • D. 合同实施趋势的分析
标记 纠错
16.

下列不属于风机盘管进场复检的内容是( )。

  • A. 供冷量
  • B. 空气参数
  • C. 风量
  • D. 水阻力
标记 纠错
17.

在施工过程中,要“以收定支”,控制资源消耗和费用支出,这是成本控制原则的哪一个原则( )。

  • A. 全面控制原则
  • B. 成本最低化原则
  • C. 目标管理原则
  • D. 开源与节流相结合原则
标记 纠错
18.

下列灯具现场检查中,不符合要求的是()。

  • A. I类灯具的外露可导电部分应具有专用的PE端子
  • B. 消防灯具应具有认证标志
  • C. 灯具内部接线应为铜芯绝缘导线
  • D. 灯具的绝缘电阻值不应小于0.5MΩ
标记 纠错
19.

关于计量器具的使用管理要求,说法错误的是( )。

  • A. 任何单位或个人(包括教学示范)不准使用不合格的计量器具
  • B. 检测器具的测量极限误差必须小于或等于被测对象所能允许的测量极限误差
  • C. 封存的器具是指根据使用频率及生产经营情况,暂停使用的
  • D. 封存的计量器具重新启用时,经检定台格后方可使用
标记 纠错
20.

同一工作面实行两个专业以上的搭接作业,不属于协调内容的是()。

  • A. 开始搭接的作业时间
  • B. 搭接的初始部位
  • C. 工程资料的移交
  • D. 作业完成后现场的清理工作
标记 纠错
多选题 (共10题,共10分)
21.

下列计量器具中,属于 A 类器具的有( )。

  • A. 千分表
  • B. 焊接检验尺
  • C. 兆欧表
  • D. 水平仪检具
  • E. 压力表
标记 纠错
22.

下列关于金属储罐试验的做法,正确的是( )。

  • A. 罐底应做严密性试验和强度试验
  • B. 充水试验水温不低于 5℃
  • C. 充水试验中当基础在圆周任何 10m 范围内不均匀沉降超过 50mm 应立即停止充水
  • D. 充水过程中,打开透光孔
  • E. 储罐试水要先注水至设计高度的 1/2
标记 纠错
23.

下列有关机电工程中常用索吊具的说法,不正确的是( )。

  • A. 吊梁使用前应检查确认,吊轴磨损量达到原件尺寸的 5%时不得使用
  • B. 承受负荷的手拉葫芦需停留较长时间时,为防自锁装置失灵严禁将手拉链绑在起重链上
  • C. 当采用多台手拉葫芦起重同一工件时,单台葫芦的最大载荷不应超过其额定载荷的 75%
  • D. 手拉葫芦的吊挂点承载能力不得低于 1.15 倍的手拉葫芦额定载荷
  • E. 单肢吊索的两端插编末端之间的距离应不小于钢丝绳公称直径的 15 倍
标记 纠错
24.

试运行准备工作有( )等方面。

  • A. 技术准备
  • B. 组织准备
  • C. 现场准备
  • D. 物资准备
  • E. 资金准备
标记 纠错
25.

下列资质中,可以进行 GC2 级压力管道安装的有( )。

  • A. GA1 级压力管道安装资质
  • B. GB1 级压力管道安装资质
  • C. GC1 级压力管道安装资质
  • D. GCD 级压力管道安装资质
  • E. 有机热载体锅炉安装资质
标记 纠错
26.

竣工验收阶段的文明施工要求有( )。

  • A. 永久照明和检修电源应逐步投入使用
  • B. 现场各类沟道干净,盖板齐全平整
  • C. 及时消除生产设备存在的漏风、漏气(汽)、漏水、漏油、漏粉等现象
  • D. 消缺、检修、试运等工作应严格执行工作票制度
  • E. 加强施工总平面布置和管理,确定施工现场区域规划图和施工总平面布置图
标记 纠错
27.

下列关于金属风管加固的描述,错误的是( )。

  • A. 边长大于630mm的矩形风管,管段长度大于1250mm,应采取加固措施
  • B. 边长大于800mm的矩形保温风管,管段长度大于1250mm,应采取加固措施
  • C. 低压风管单边平面面积大于1.0㎡的低压矩形风管,应采取加固措施
  • D. 中压风管单边平面面积大于0.8㎡的低压矩形风管,可采取楞筋加固措施
  • E. 高压风管单边平面面积大于0.9㎡的低压矩形风管,应采取角钢加固措施
标记 纠错
28.

容积式泵根据运动部件运动方式的不同分为()。

  • A. 往复泵
  • B. 回转泵
  • C. 叶轮式泵
  • D. 旋涡泵
  • E. 电动泵
标记 纠错
29.

关于变压器送电试运行的说法,正确的有()。

  • A. 变压器第一次投入时可全压冲击合闸
  • B. 变压器应进行5次空载全压冲击合闸
  • C. 油浸变压器带电后,检查油系统所有焊缝和连接面不应有渗油现象
  • D. 变压器试运行要注意短路电流和空载电流
  • E. 变压器空载运行12h后方可投入负荷运行
标记 纠错
30.

单位工程质量控制资料检查记录表签字人包括()。

  • A. 建设单位项目负责人
  • B. 施工单位项目负责人
  • C. 设计单位项目负责人
  • D. 总监理工程师
  • E. 勘察单位项目负责人
标记 纠错
问答题 (共5题,共5分)
31.

某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接后通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。但是为了赶工期,采用加班加点办法加快工程施工进度,由此造成了质量与进度的矛盾。

质检员在进行质量检查时,发现如下几个问题:

问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点3

问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接。经返工后达到要求并进行试验。

问题3:外幕墙上的LED点源灯的金属柔性导管穿越外幕墙时没有做防水处理,灯具与金属柔性导管的连接用胶布粘贴。经过整改,质量问题得到解决。

问题:

1.指出管道施工中有哪些错误

2.特殊建设工程消防验收所需资料

3.室内消火栓安装后,应如何进行试验

4.LED点源灯的施工质量问题应如何整改

标记 纠错
32.

某工程在北方城市郊区,工期18 个月,范围包括土建施工,建筑给水排水,通风与空调和建筑智能化工程等,合同价13000 万元。通过招标确认该工程由具有施工总承包资质的A 公司总承包,经业主同意,A 公司将通风与空调和建筑智能化工程分包给具有相应资质的B 公司承包,合同约定空调设备、电动调节阀、风阀驱动器均由B 公司采购安装。

A 公司项目部根据安全生产管理职责及制度,成立了由项目总工程师担任组长的安全生产领导小组并配备了2 名专职安全管理员。为配合A 公司施工进度,B 公司投入项目施工人员65 名,并委派2 名现场技术员兼顾现场的安全巡查和管理。

监理工程师在现场检查时,发现第一批空调金属矩形风管弯头制作如图3-1 所示,部分风管因咬口形式选择不当存在咬口开裂的质量问题。泵房内某处水平主管和立管接管方式如图3-2 所示。

图3-1 风管矩形内弧形弯头施工示意图

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点3

图3-2 并联水泵出口管道连接安装示意图

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点3

500 组同厂家的散热器进入施工现场后,A 公司抽取了一定数量的散热器进行了性能复验。该项目部分区域采用埋地盘管低温热水辐射供暖,盘管工作压力为0.3MPa,在对盘管进行隐蔽前检查时,发现地面下敷设的盘管有几处接头,试压记录显示盘管试验压力为0.45MPa。

问题:

1.A 公司和B 公司项目部配备的安全管理人员是否符合规定要求?说明理由。

2.电动调节阀安装前应检验哪几项内容?建筑智能化工程施工完成后应由谁组织哪些人进行质量验收?

3.图3-1 中风管矩形内弧形弯头内A 的名称及作用是什么?风管的咬口形式有哪些?图3-2 中管道的连接方式是否正确?

4.散热器应复验哪些性能参数?复验数量最少抽检多少组?低温热水辐射供暖施工存在哪些问题,如何改正?

标记 纠错
33.

某安装公司承包一大楼机电设备安装工程,包括给排水工程、供暖工程、建筑电气工程、通风与空调工程、建筑智能化工程、电梯工程以及消防工程。安装公司项目部进场后,编制了施工组织设计、施工方案和施工进度计划,根据施工场地设计了施工总平面图,并经建设单位和监理单位审核通过。在材料进场时根据必要的材料进行了验收和复检。

安装公司在施工方案中,针对建筑变配电工程施工程序编制如下:开关柜、配电柜的安装顺序:开箱检查一二次搬运一A—柜体固定一B一C-试验调整一送电运行验收。

干式变压器的施工顺序:开箱检查一变压器二次搬运一D一E一F-送电前检查一送电运行验收。

安装公司在给排水施工中,由于安装顺序不合理,在施工中造成己安装完成的管道遭到破坏,造成工期和费用损失。因此安装公司增加施工力量赶工,于合同要求日期完成。工程完成后,按施工方案进行检查和试验,其中因塑料管的热水供暖系统试验压力设计未注明,项目部按施工验收规范进行水压试验,并验收合格。

问题:

1.分别指岀上述施工程序中A、B、C、D、E分别表示哪道工序

2.材料进场时根据什么材料进行验收和复检

3.安装公司在进行管道安装时应遵循什么原则

4.塑料管的热水供暖系统水压试验的压力要求有哪些简述试验过程。

标记 纠错
34.

某机电工程安装公司中标一汽车制造厂厂房建设工程以及厂房车间设备安装工程。该工程厂房由汽车冲压车间、焊装车间、涂装车间、总装车间四个车间厂房组成。车间厂房结构柱由H 型钢拼接而成,车间厂房屋面由钢网架结构配合保温彩钢瓦制作而成。在施工过程中出现下列事件。

事件一:在厂房钢结构工程多节柱的安装过程中每节柱的定位轴线从下层柱的轴线引上,被监理工程师发现并及时制止。钢网架结构工程施工中,施工安装单位仅在总拼完成后测量其挠度值,所测的挠度值为设计值的1.15 倍。

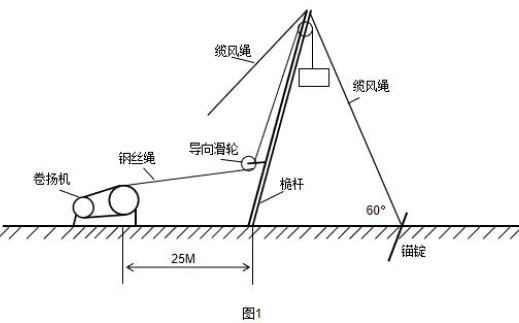

事件二:在冲压车间设备安装过程中,某台设备采用桅杆起重机进行设备的安装,安装过程施工图如下图1 所示。桅杆长度为30m,直线度偏差偏差为25mm。

事件三:在车间厂房房屋保温彩钢瓦施工作业前期采购了屋面喷涂所用的油漆等相关材料,进行了材料验收与保管。在屋面钢瓦油漆涂装施工作业时,油漆干燥后出现了油漆大面积剥落的情况,后经建设单位、监理单位和施工单位共同研究发现是涂装作业时施工环境不符合相关规定要求。后期整改后完成了车间屋面涂装作业工程。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点3

问题:

1.事件一中工程师的做法是否正确并说明理由?钢网架结构工程挠度值的测量是否符合要求并说明理由?

2.找出事件二中(包括图1)错误的做法并改正。

3.材料保管要求是什么?

4.事件三中涂装技术要求中施工作业环境的具体要求是什么?

标记 纠错
35.

A机电工程公司通过招标承包了一台1000MW火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获业主批准。

在施工进度计划中,因为工作E和G需吊装载荷基本相同,所以租赁了同一台塔吊安装,并计划定在第76d进场。

在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。

对此施工单位提出了调整方案,即将工作E调整为工作G完成后开工。

在塔吊施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。

一建机电工程实务,模拟试卷,2025一建《机电工程管理与实务》高频考点3

该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。由于工期较紧,施工总承包单位安排了钢结构构件和焊接作业夜间施工,因噪音扰民被投诉。当地有关部门查处时,实测施工场界噪声值为75dB。

【问题】

1.在原计划中如果先工作E后工作G组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。

2.工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?

3.塔吊专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?

4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?5.写出施工总承包单位组织夜间施工的正确做法。

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34 35
