2026二建《水利水电实务》预测试卷6

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:237次
单选题 (共20题,共20分)
1.

水利水电工程混凝土模板设计荷载中,属于特殊荷载的是()。

  • A. 风荷载
  • B. 混凝土重量
  • C. 施工人员重量
  • D. 混凝土侧压力
标记 纠错
2.

黏性土堤防填筑施工中,在新层铺料前,需对光面层进行刨毛处理的压实机械是( )。

  • A. 羊足碾
  • B. 光面碾
  • C. 凸块碾
  • D. 凸块振动碾
标记 纠错
3.

在堤身压实作业中,分段、分片碾压的相邻作业面搭接碾压宽度,平行坝轴线方向不应( )m。

  • A. 大于0.5
  • B. 小于0.5
  • C. 等于0.5
  • D. 大于3
标记 纠错
4.

蓄滞洪区属于( )。

  • A. 洪泛区
  • B. 防洪区
  • C. 防洪保护区
  • D. 滞洪区
标记 纠错
5.

某水利建筑安装工程的建筑工程单价计算中,直接费为Ⅰ,基本直接费为Ⅱ,间接费为Ⅲ,已知企业利润的费率为χ,则企业利润为( )。

  • A. Ⅰ×χ
  • B. (Ⅰ+Ⅲ)×χ
  • C. (Ⅱ+Ⅲ)×χ
  • D. (Ⅰ+Ⅱ+Ⅲ)×χ
标记 纠错
6.

下列关于水利水电工程等级划分及特征水位的说法,正确的是( )。

  • A. 某水库设计灌溉面积为98万亩,则此水库的工程等别至少应为Ⅲ等
  • B. 某水利枢纽工程总库容为9000万m3,装机容量33万kw。其水库大坝为土石坝,坝高105m则大坝的级别为1级
  • C. 某水库库容4亿m3,采用均质土围堰断流施工,则该围堰洪水标准应为5~10年一遇
  • D. 结合库容是水库正常蓄水位与防洪高水位之间的库容
标记 纠错
7.

粉状或颗粒状材料在某堆积体积内,颗粒之间的空隙体积所占的比例是指( )。

  • A. 孔隙率
  • B. 密实度
  • C. 填充率
  • D. 空隙率
标记 纠错
8.

下列不属于土木特种材料的是( )。

  • A. 土木格棚
  • B. 土工网
  • C. 土木格室
  • D. 土木膜
标记 纠错
9.

水闸闸墩混凝土的抗渗等级为W6,表示该混凝土抵抗静水压力的能力为( )。

  • A. 0.6Pa
  • B. 6Pa
  • C. 0.6MPa
  • D. 6MPa
标记 纠错
10.

岩石的坚固系数的大小分为( )级。

  • A. 4
  • B. 8
  • C. 12
  • D. 16
标记 纠错
11.

某施工单位承担一水电站工程项目施工,其中施工单位可以分包的工程项目是( )。

  • A. 坝体填筑
  • B. 泵站
  • C. 电站厂房
  • D. 尾水渠护坡
标记 纠错
12.

根据《水利水电工程施工组织设计规范》,工程施工总工期中不包括( )。

  • A. 工程准备期
  • B. 工程筹建期
  • C. 主体工程施工期
  • D. 工程完建期
标记 纠错
13.

根据《水利工程工程量清单计价规范》,下列费用中,未包含在土方明晚工程单价中,需另行支付的是( )。

  • A. 施工超挖费
  • B. 测量放样费
  • C. 植被清理费
  • D. 场地平整费
标记 纠错
14.

对于土石坝的构造,下列说法不正确的是( )。

  • A. 坝高为75m的土石坝其坝顶宽为12m
  • B. 防渗体可以降低浸润线,增加上游坝坡稳定性
  • C. 土石坝粘性土心墙顶部水平厚度一般不小于3m
  • D. 贴坡排水不能降低浸润线
标记 纠错
15.

关于水利稽察说法不正确的是( )。

  • A. 水利稽察主要包括6个专业内容
  • B. 稽察问题性质可分为“严重”、“较重”和“一般”三个类别
  • C. 稽察现场检查采取“明查”和“暗访暗查”相结合的方式进行
  • D. 水利稽察方式为项目稽察
标记 纠错
16.

下列不属于碾压混凝土的配合比设计参数的是( )。

  • A. 水胶比
  • B. 砂率
  • C. 砂胶比
  • D. 单位用水量
标记 纠错
17.

由于监理人未能按合同约定发出指示、指示延误或指示错误而导致承包人费用增加和(或)工期延误的,由( )承担赔偿责任。

  • A. 监理人
  • B. 承包人
  • C. 发包人
  • D. 发包人和监理人
标记 纠错
18.

根据《水利工程工程量清单计价规范》(GB50501-2007),下列费用中,末包含在方明挖工程单价中,需另行支付的是( )。

  • A. 植被清理费
  • B. 场地平整费
  • C. 施工超挖费
  • D. 开采区清理费
标记 纠错
19.

下列关于成本计算说法不正确( )。

  • A. 水泥的采购及保管系数为3
  • B. 采购及保管费==(材料原价运杂费)×费率
  • C. 机械使用费==∑定额机械台时用量×机械台时费
  • D. 零星材料费,以主要材料费之和为计算基数
标记 纠错
20.

根据《大中型水电工程建设风险管理规范》,损失小、概率小的风险,宜采用( )

  • A. 风险规避
  • B. 风险缓解
  • C. 风险转移
  • D. 风险自留
标记 纠错
多选题 (共10题,共10分)
21.

下列作业类别中,属于特殊高处作业的有( )。

  • A. 雨天高处作业
  • B. 夜间高处作业
  • C. 雾霾高处作业
  • D. 高原高处作业
  • E. 抢救高处作业
标记 纠错
22.

下列水利水电工程注册建造师施工管理签章文件中,属于进度管理文件的是( )。

  • A. 施工组织设计报审表
  • B. 复工申请表
  • C. 变更申请表
  • D. 施工月报表
  • E. 延长工期报审表
标记 纠错
23.

粉煤灰对混凝土性能的影响包括( )。

  • A. 改善混凝土拌合物的工作性能
  • B. 节省水泥
  • C. 提高混凝土的强度
  • D. 降低混凝土的水化热
  • E. 降低混凝土的抗渗性能
标记 纠错
24.

根据《水利工程设计变更管理暂行力法》(水规计[2012]93号),下列施工组织设计变更中,属于重大设计变更的是( )的变化。

  • A. 主要建筑物的级别
  • B. 工程回填重大变化
  • C. 工程任务变化和工程规模
  • D. 导流标准及导流方式
  • E. 地下洞室支护形式
标记 纠错
25.

关于堤防作业的说法,正确的有( )。

  • A. 2级堤防的堤顶宽度不宜小于6m
  • B. 地面起伏不平时,应由低至高顺坡铺土填筑
  • C. 堤防横断面上地面坡陡于15时,应将地面坡度削至不陡于15
  • D. 堤防填筑过程中含水量偏低时,黏性土在料场加水
  • E. 分段、分片碾压时,相邻作业面的碾压搭接宽度,平行堤轴线方向的宽度不应小于0.5m
标记 纠错
26.

根据《水利工程质量监督管理规定》,各级质量监督机构的质量监督人员有专职质量监督员和兼职质量监督员组成。兼职质量监督员不得来自( )单位。

  • A. 招标代理
  • B. 监理
  • C. 设计
  • D. 施工
  • E. 设备制造
标记 纠错
27.

均质坝的坝体可以由( )筑成。

  • A. 壤土
  • B. 土工膜
  • C. 黏土
  • D. 砂壤土
  • E. 混凝土
标记 纠错
28.

下列关于钢筋的说法正确的是( )

  • A. 当碳素钢的含碳量为0时,为高碳素钢
  • B. 钢筋的塑性指标为冷弯性能、伸长率
  • C. 钢筋标牌包括:生产厂家、生产日期、牌号、产品批号、规格、尺寸
  • D. 高一级钢筋代换低一级钢筋时,宜采用改变钢筋根数的方法减少钢筋截面积
  • E. 同一批号钢筋,每60t宜作为一个检验批
标记 纠错
29.

竣工财务决算是确认水利基本建设项目( )和投资核销的最终依据。

  • A. 投资支出
  • B. 资产价值
  • C. 结余资金
  • D. 办理工程移交
  • E. 办理资产移交
标记 纠错
30.

人工预算单价计算方法中将人工划分( )等档次。

  • A. 工长
  • B. 高级工
  • C. 中级工
  • D. 初级工
  • E. 学徒工
标记 纠错
问答题 (共4题,共4分)
31.

某调水枢纽工程主要由泵站和节制闸组成,其中泵站设计流量120m3/s,安装7 台机组(含备用1 台总装机容量11900kw,水库库容为7.8×108m3 节制闸共5 孔,单孔净宽8m,非汛期截止时关闭挡水,汛期节制闸开敞泄洪,最大泄洪流量750m3/s,采用土石围堰做临时挡水。该枢纽工程在施工过程中发生如下事件:

事件一:傍晚木工班班长带领全班人员在高程350m 的混凝土施工工作面加班安装模板,并向全班交代系好安全带。当时天色已暗,照明灯已损坏,安全员不在现场。工作期间,一木工身体状况不佳,为接同伴递来的木方条,卸下安全带后,水平移动2m,不料脚下木架断裂,其人踩空直接坠落至地面,高度为14.5m,经抢救无效死亡。

事件二:基坑开挖前,施工单位编制了施工组织设计,部分内容如下:

1)施工用电从附近系统电源接入,现场设临时变压器一台;

2)基坑开挖采用管井降水,开挖边坡坡比1:2,最大开挖深度9.5m ;

3)泵站墩墙及上部厂房采用现浇混凝土施工,混凝士模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度50m;

4)闸门、启闭机及机电设备采用非常规起重机械进行安装,最大单件吊装重量150kn。

事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。

事件四:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期40 天、增加费用32 万元

【问题】

1.根据《水利水电工程等级划分及洪水标准》(SL2222522017)说明枢纽工程等别、工程规模和主要建筑物级别。对应着围堰的级别,以及围堰的防洪标准为多少?

2.你认为事件一中,施工作业环境存在哪些安全隐患?工人可能存在的违章作业有哪些?

3.根据《水利水电工程施工安全管理导则》(L721-20154,说明事件二施工组织设计中,哪些单项工程需要组织专家对专项施工方案进行审查论证?专家审查论证应该有哪些人员参加?

4.事件三中提到的“三宝”“四口”指的是什么?

5.根据《水利工程质量事故处理暂行规定》(水利部令第9 号),确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?

标记 纠错
32.

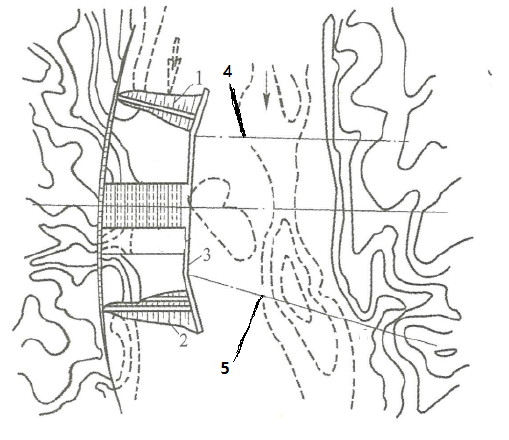

某新建中型拦河闸工程,施工期采用分期围堰法导流施工如图所示,上、下游填筑的土石围堰挡水,其中上游围堰断面示意图如图1-1所示,该工程于2020年10月1日开工,2021年12月底完工。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷6

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷6

工程施工过程中发生如下事件:

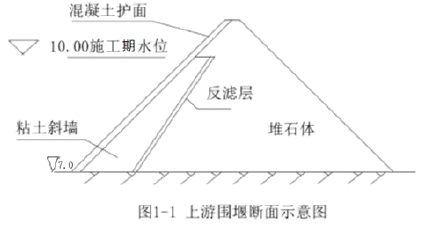

事件一:施工单位依据《水利水电工程施工组织设计规范》(SL303-2017),采用简化毕肖普法,对围堰边坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为1.25。

事件二:施工单位根据《水利水电工程施工安全导则》(SL721-2015),编制了围堰专项施工方案,并组织有关专业技术人员进行审核。

事件三:施工单位在进行拦河水闸闸墩脚手架搭设过程中,一些钢管扣件从5m高的空中落下,砸中三名工人头部,造成安全帽破裂致工人死亡。

事件四:本工程拦河闸为主要单位工程,分为18个分部工程,其中主要分部工程12个。单位工程施工质量评定时,分部工程全部合格,优良等级15个,其中主要分部工程优良等级11个。施工中无质量事故。外观质量得分率91%。

事件五:承包人在编制竣工图时,对其中图面变更比例超过20%的施工图进行了重新绘制,并按档案验收要求进行编号和标注。

事件六:本工程建设项目于2021年12月底按期完工。2022年1月,项目法人对本工程进行了竣工验收。验收委员会由竣工验收主持单位、设计单位、监理单位、质量和安全监督机构、地方人民政府有关部门、运行管理单位的代表及相关专家等组成。

【问题】

1.事件一,计算上游围堰最低顶高程(波浪爬高按0.5m计);上游围堰背水侧边坡稳定安全系数计算结果是否满足规范要求?规范中要求的边坡稳定安全系数最小值应为多少?

2.指出图中12345代表的建筑物名称。

3.事件二中围堰专项施工方案经施工单位有关专业技术人员审核后,还需履行那些报审程序方可组织实施?

4.根据《水利部生产安全事故应急预案》,安全生产事故共有哪些?说明事件三的安全生产事故等级。安全帽的检查试验周期是什么?该事故设定的应急响应等级?应急保障措施包括哪些?

5.事件四中,拦河闸单位工程施工质量等级能否评定为优良?说明原因。

6.根据事件五,承包人重新绘制的竣工图应如何编号?竣工图标题栏中应标注的内容有哪些?

7.根据《水利水电建设工程验收规程》,指出事件六中竣工验收中不妥?说明理由。

标记 纠错
33.

某水库除险加固工程加固内容主要包括:均质土坝坝体灌浆、护坡修整、溢洪道拆除重建等。工程建设过程中发生下列事件:

事件1:在施工质量检验中.钢筋、护坡单元工程以及溢洪道底板混凝土试件三个项目抽样检验均有不合格的情况。针对上述情况,监理单位要求施工单位按照《水利水电工程施工质量检验与评定规程》SL176—2007分别进行处理并责成其进行整改。

事件2:溢洪道单位工程完工后。项目法人主持单位工程验收,并成立了由项目法人、设计、施工、监理等单位组成的验收工作组。经评定,该单位工程施工质量等级为合格,其中工程外观质量得分率为75%。

事件3:2015年汛前,该合同工程基本完工。由于当年汛期水库防汛形势严峻,为确保水库安全度汛,根据度汛方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝和溢洪道工程险情巡查及应对措施预案,部分内容见表1。

事件4:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷6

问题:

1.针对事件1中提到的钢筋、护坡单元工程以及混凝土试件抽样检验不合格的情况,分别说明具体处理措施。

2.根据事件2溢洪道单位工程施工质量评定结果,请写出验收鉴定书中验收结论的主要内容。

3.溢洪道单位工程验收工作组中,除事件2所列单位外,还应包括哪些单位的代表?

单位工程验收时,有哪些单位可以列席验收会议?

4.根据本工程具体情况,指出表1中A、B、C、D、E分别代表的险情种类。

5.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容?

标记 纠错
34.

某寒冷地区大型水闸工程共18孔,每孔净宽10.0m,检修桥为现浇板式结构。

各部位混凝土设计强度等级分别为:闸底板、闸墩、检修桥为C25,交通桥为C30;混凝土设计抗冻等级除闸墩为F150外,其余均为F100。施工中发生以下事件:

事件1:为提高混凝土抗冻性能,施工单位严格控制施工质量,采取对混凝土加强振捣与养护等措施。

事件2:为有效防止混凝土底板出现温度裂缝,施工单位进行原材料、生产、运输、浇筑及浇筑后的养护等温度控制措施。

事件3:施工中,施工单位组织有关人员对11号闸墩出现的蜂窝、麻面等质量缺陷在工程质量缺陷备案表上进行填写,并报监理单位备案,作为工程竣工验收备查资料。工程质量缺陷备案表填写内容包括质量缺陷产生的部位、原因等。

事件4:单位工程完工后,施工单位向项目法人申请进行单位工程验收,项目法人拟委托监理单位主持单位工程验收工作,监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定。。

【问题】

1.指出检修桥设计强度C25、抗冻等级F100,其中25、100的含义,检修桥拆除模板时对混凝土强度有什么要求?

2.除事件1中给出的措施外,提高混凝土抗冻性还有哪些主要措施?指出事件2中指出原材料温度控制的具体措施?

3.指出事件3中质量缺陷备案做法的不妥之处,并加以改正;工程质量缺陷备案表除给出的填写内容外,还应填写哪些内容?

4.指出并改正事件4中的不妥之处?

标记 纠错
