2026二建《水利水电实务》预测试卷4

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:246次
单选题 (共20题,共20分)
1.

根据《水利基本建设项目竣工财务决算编制规程》(SL19-2014),大型项目进行竣工决算时,未完工程投资和预留费用的比例不得超过( )的3%。

  • A. 总概算
  • B. 总估算
  • C. 预算总价
  • D. 合同总价
标记 纠错
2.

水利水电工程钢闸门安装好后,应在( )情况下作全行程启闭试验。

  • A. 无水
  • B. 充水
  • C. 动水
  • D. 平水
标记 纠错
3.

当漏洞洞口较多且较为集中,逐个堵塞费时且易扩大成洞时,可采用( )。

  • A. 塞堵法
  • B. 盖堵法
  • C. 戗堤法
  • D. 疏导法
标记 纠错
4.

分部工程验收的成果是( )

  • A. 分部工程验收鉴定书
  • B. 分部工程验收签证书
  • C. 分部工程验收报告
  • D. 分部工程验收证明书
标记 纠错
5.

在相同的观测条件下进行观测,如果误差出现的符号和数值大小都不相同从表面上 看没有任何规律,这种误差属于( )。

  • A. 系统误差
  • B. 粗差
  • C. 偶然误差
  • D. 细微偏差
标记 纠错
6.

某水闸底板混凝土采用平浇法施工,最大混凝土块浇筑面积400㎡,浇筑层厚40cm,混凝土初凝时间按3h计,混凝土从出机口到浇筑入仓历时30min,浇筑不均匀系数为1.1,则该工程拌合站小时生产能力最小应为( )m3/h。

  • A. 64
  • B. 70.4
  • C. 320
  • D. 352
标记 纠错
7.

下列关于合理使用年限与耐久性说法不正确的是( )。

  • A. 2级水闸的闸门合理使用年限是100年
  • B. 淡水水位变化区属于三类环境
  • C. 累计最冷月平均气温低于10℃的地区为严寒地区
  • D. 对于合理使用年限为100年的水工结构混凝土中的氯离子含量不应大于0.06%
标记 纠错
8.

上盘下降,下盘上升的断层称为( )。

  • A. 正断层
  • B. 逆断层
  • C. 平移断层
  • D. 错位断层
标记 纠错
9.

下列关于建筑材料的说法,正确的是( )。

  • A. 材料体积内被固体物质所充实的程度称为材料的填充率
  • B. 硅酸盐水泥的细度试验采用筛析法
  • C. 塑性混凝土的坍落度为5090mm
  • D. 水玻璃属于水硬性胶凝材料
标记 纠错
10.

根据《中华人民共和国水土保持法》,在水土保持规划中,对水土流失潜在危险较大的区域,应划定为水土流失( )。

  • A. 重点规划区
  • B. 重点保护区
  • C. 重点预防区
  • D. 重点治理区
标记 纠错
11.

岩层断裂构造分为( )。

  • A. 节理和断层
  • B. 霹理和蠕变
  • C. 背斜和断层
  • D. 背斜和节理
标记 纠错
12.

关于堤防施工中,碾压筑堤说法正确的是( )。

  • A. 地面起伏不平时,应顺坡铺填
  • B. 堤防横断面上的地面坡度陡于1:3时,应将地面坡度削至缓于1:3
  • C. 老堤加高培厚,须将老堤坡铲成台阶状
  • D. 采用机械施工时,分段作业长度应小于100m
标记 纠错
13.

水利工程项目施工管理机制中,下列可以不是承包人本单位的人员的是( )。

  • A. 安全管理人员
  • B. 进度管理人员
  • C. 质量管理人员
  • D. 项目负责人
标记 纠错
14.

根据《水利工程设计变更管理暂行办法》(水规计[2012]93号),涉及工程规模发生较大变化的设计变更应事先征得( )的同意。

  • A. 原可行性研究报告批复部门
  • B. 原初步设计审查部门
  • C. 施工图设计审查部门
  • D. 项目主管部门
标记 纠错
15.

根据《水利水电工程施工组织设计规范》SL303—2017,工程施工总工期中不包括( )。

  • A. 工程准备期
  • B. 工程筹建期
  • C. 主体工程施工期
  • D. 工程完建期
标记 纠错
16.

关于施工分包的要求,下列说法正确的是( )。

  • A. 项目有特殊要求、特殊工艺时,项目法人可指定分包人
  • B. 工程款支付凭证上载明的单位与施工合同中载明的施工单位不一致属于违法分包
  • C. 合同问题包括一般合同问题、较重合同问题、严重合同问题
  • D. 签订的劳务合同本不规范属于项目法人方面较重合同问题
标记 纠错
17.

根据《住房城乡建设部财政部关于印发〈建设工程质量保证金管理办法〉的通知》(建质〔2017〕138号),发包人应按照合同约定方式预留保证金,保证金总预留比例不得高于工程价款结算总额的( )。

  • A. 1%
  • B. 2%
  • C. 3%
  • D. 5%
标记 纠错
18.

在承包人对工程自行检测的同时,监理单位独立进行的检测称为( )检测。

  • A. 巡现
  • B. 独立
  • C. 跟踪
  • D. 平行
标记 纠错
19.

根据《水利工程质量事故处理暂行规定》水利部令第9号)),以下事故的处理方案应由上级主管部门审定后实施的是。

  • A. 直接经济损失为100万元的大体积混凝土工程的质量事故
  • B. 直接经济损失为100万元的土石方工程的质量事故
  • C. 直接经济损失为20万元的金属制作工程的质量事故
  • D. 事故处理所需工期为28天的混凝土薄壁工程的质量事故
标记 纠错
20.

根据《建造师执业工程规模标准(试行)》,某水库大坝工程级别为3级,其注册建造师执业工程规模为( )。

  • A. 大型
  • B. 中型
  • C. 小型
  • D. 小(1)型
标记 纠错
多选题 (共10题,共10分)
21.

水利工程质量保修书的主要内容包括( )。

  • A. 竣工验收情况
  • B. 质量保修的范围和内容
  • C. 质量保修期
  • D. 质量保修责任
  • E. 质量保修费用
标记 纠错
22.

根据《关于清理规范工程建设领域保障金的通知》(国办发[2016]49号),建筑业企业在工程建设中需缴纳的保证金有( )。

  • A. 投标保证金
  • B. 履约保证金
  • C. 工程质量保证金
  • D. 信用保证金
  • E. 农民工工资保证金
标记 纠错
23.

混凝土防渗墙的检测方法包括( )。

  • A. 开挖检测
  • B. 取芯试验
  • C. 注水试验
  • D. 光照实验
  • E. 无损检验
标记 纠错
24.

关于混凝土浇筑与温度控制的说法,正确的有( )。

  • A. 施工缝是指浇筑块间的临时结合缝,也是新老混凝土的结合面
  • B. 对于砂砾地基,应浇1020cm低强度等级混凝土作垫层
  • C. 施工缝采用风砂枪打毛时,应在浇筑后510h进行
  • D. 加冰拌和混凝土时,宜采用冰块
  • E. 拌和不均匀或夹带生料按不合格料处理
标记 纠错
25.

关于水利工程安全鉴定说法,正确的有( )。

  • A. 水闸安全类别划分为三类
  • B. 大坝安全类别划分为三类
  • C. 水闸首次安全鉴定应在竣工验收后5年内进行
  • D. 水库大坝首次安全鉴定应在竣工验收后5年内进行.以后应每隔6~10年进行一次
  • E. 水库蓄水安全鉴定。由工程验收单位组织实施
标记 纠错
26.

根据《中华人民共和国防汛条例》,防汛工作实行的方针是( )。

  • A. 安全第一
  • B. 常备不懈
  • C. 以防为主
  • D. 全力抢险
  • E. 注重效益
标记 纠错
27.

根据水利部办公厅《关于开展2022—2023年度水利建设质量工作考核的通知》(办建设〔2023〕164号),现场考核涉及监理单位的主要考核指标包括( )。

  • A. 质量控制体系建立情况
  • B. 质量主体责任履行情况
  • C. 安全度汛落实情况
  • D. 实体质量情况
  • E. 施工现场管理
标记 纠错
28.

根据(关于调整水利工程建设现目施工准备开工条件的通知)((2017)177号),项目施工准备开工应满足的条件包括( )。

  • A. 项目可行业研究报告已经批准
  • B. 环境影响评价文件己批准
  • C. 年度投资计划已下达
  • D. 初步设计报告已批复
  • E. 建设资金已落实
标记 纠错
29.

依据《水利工程建设项目档案验收评分标准》,档案验收结果的等级有( )。

  • A. 不合格
  • B. 合格
  • C. 良好
  • D. 优良
  • E. 优秀
标记 纠错
30.

根据水利部《构建水利安全生产风险管控“六项机制”的实施意见》(水监督〔2022〕309号),下列属于“六项机制”的是( )。

  • A. 风险查找
  • B. 风险研判
  • C. 风险响应
  • D. 风险预警
  • E. 风险处置
标记 纠错
问答题 (共4题,共4分)
31.

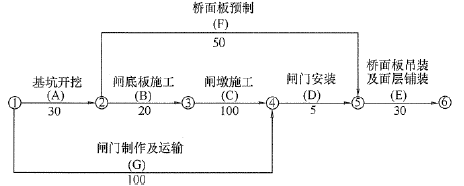

某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷4

合同约定:工期提前奖金标准为20000元/d,逾期完工违约金标准为20000元/d。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷4

事件1:A工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。

事件2:在B工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B工作实际工作时间为26d。

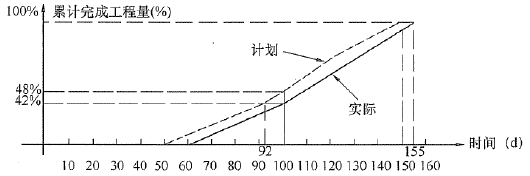

事件3:由于工作A和B的延迟,导致工作C晚开始10天,在C工作中,承包人采取赶工措施,进度曲线如图所示。

事件4:由于发包人未能及时提供设计图纸,导致闸门在开工后第145d末才运抵现场。

【问题】

1.计算计划总工期,指出关键线路。

2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。

3.根据事件3,指出C工作的实际工作持续时间;说明第100d末时C工作实际比计划提前(或拖延)的累计工程量;指出第100d末完成了多少天的赶工任务。

4.综合上述事件,计算实际总工期和承包人可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。

标记 纠错
32.

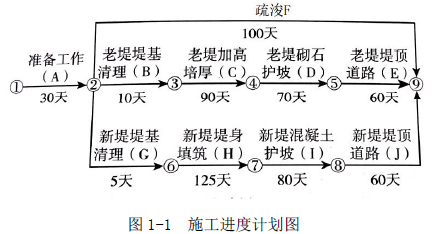

某河道整治工程主要内容有河道疏浚,老堤加固、新堤填筑。发包人与承包人依据《水利水电工程标准施工招标文件》签订了施工合同,合同约定工期10 个月,2018 年12 月1 日开工。经监理人批准的施工进度计划下图(每月30d 计,图1-1),各项工作均按最早时间安排且匀速施工。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷4

施工过程中发生如下事件:

事件一:开工前,承包人向监理人提交了工程开工报审表,监理人发现其内容仅包括按合同计划正常施工所需的材料等情况,监理人要求承包人将开工报审表补充完整。

事件二:承包人按施工进度安排,组织施工人员及设备进场,由于发包人未按合同约定的时间提供场地,导致A 工作延迟5d 开始,承包人提出延长工期5d 的索赔要求,工作B 延迟30d 开始,承包人提出延长工期30d 的索赔要求。

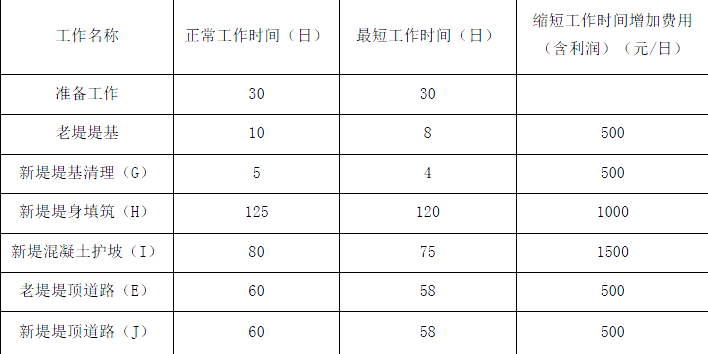

事件三:承包人提出了赶工措施计划,如表所示。

图1-1 赶工措施计划表

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷4

事件四:截止2019 年3 月30 日,C 工作完成总工程量的50%。

问题:

1.指出该工程施工进度计划的关键工作和计算工期?

2.事件一中,开工报审表的内容包括哪些?

3.事件二中,监理人应批准延长的工期多少天?说明理由。

4.事件三中,缩短的工作有哪些,按照费用最小的原则赶工费用多少万元。

5.事件四中,截止2019 年3 月30 日,C 工作与计划工期相比延误多少天工程量。

标记 纠错
33.

某调水枢纽工程主要由泵站和节制闸组成,其中泵站设计流量120m3/s,安装7 台机组(含备用1 台总装机容量11900kw,水库库容为7.8×108m3 节制闸共5 孔,单孔净宽8m,非汛期截止时关闭挡水,汛期节制闸开敞泄洪,最大泄洪流量750m3/s,采用土石围堰做临时挡水。该枢纽工程在施工过程中发生如下事件:

事件一:傍晚木工班班长带领全班人员在高程350m 的混凝土施工工作面加班安装模板,并向全班交代系好安全带。当时天色已暗,照明灯已损坏,安全员不在现场。工作期间,一木工身体状况不佳,为接同伴递来的木方条,卸下安全带后,水平移动2m,不料脚下木架断裂,其人踩空直接坠落至地面,高度为14.5m,经抢救无效死亡。

事件二:基坑开挖前,施工单位编制了施工组织设计,部分内容如下:

1)施工用电从附近系统电源接入,现场设临时变压器一台;

2)基坑开挖采用管井降水,开挖边坡坡比1:2,最大开挖深度9.5m ;

3)泵站墩墙及上部厂房采用现浇混凝土施工,混凝士模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度50m;

4)闸门、启闭机及机电设备采用非常规起重机械进行安装,最大单件吊装重量150kn。

事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。

事件四:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期40 天、增加费用32 万元

【问题】

1.根据《水利水电工程等级划分及洪水标准》(SL2222522017)说明枢纽工程等别、工程规模和主要建筑物级别。对应着围堰的级别,以及围堰的防洪标准为多少?

2.你认为事件一中,施工作业环境存在哪些安全隐患?工人可能存在的违章作业有哪些?

3.根据《水利水电工程施工安全管理导则》(L721-20154,说明事件二施工组织设计中,哪些单项工程需要组织专家对专项施工方案进行审查论证?专家审查论证应该有哪些人员参加?

4.事件三中提到的“三宝”“四口”指的是什么?

5.根据《水利工程质量事故处理暂行规定》(水利部令第9 号),确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?

标记 纠错
34.

××省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:

1.第二章投标人须知

(1)投标人须将混凝土钻孔灌注桩工程分包给××省水利基础工程公司。

(2)未按招标文件要求提交投标保证金的,其投标文件将被拒收。

(3)投标报价应以××省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价。

(4)距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长。

(5)投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案。

(6)投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。

2.第四章合同条款及格式

(1)仅对水泥部分进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,P0代表付款证书中承包人应得到的已完成工程量的金额)。

(2)工程质量保证金总额为签约合同价的3%,按3%的比例从月工程进度款中扣留。

3.第七章合同技术条款

混凝土钻孔灌注桩工程计量和支付应遵守以下规定:

(1)灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付。

(2)灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付。

(3)校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付。

(4)灌注桩钢筋按招标图纸所示的有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。

经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重见表3。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷4

工程实施中,3月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行计价)。

问题:

1.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由。

2.若不考虑价格调整,计算3月份工程质量保证金扣留额。(计算结果保留两位小数)

3.指出背景资料价格调整公式中A、B、Ft、F。所代表的含义。

4.分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0,计算3月份需调整的水泥价格差额AP。(计算结果保留两位小数)

5.根据《水利水电工程标准施工招标文件》(2009年版),指出并改正背景资料“第七章合同技术条款”中的不妥之处。

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34
