当前位置:首页建筑工程二级建造师二建水利水电实务->2026二建《水利水电实务》预测试卷2

2026二建《水利水电实务》预测试卷2

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:221次
单选题 (共20题,共20分)
1.

根据《水法》规定,堤防工程护堤地属于( )。

  • A. 工程效益范围
  • B. 工程管理范围
  • C. 工程保护范围
  • D. 工程行洪范围
标记 纠错
2.

具有生产效率高等优点的碾压机械开行方式是( )。

  • A. 进退错距法
  • B. 圈转套压法
  • C. 进退平距法
  • D. 圈转碾压法
标记 纠错
3.

水利水电工程混凝土模板设计荷载中,属于特殊荷载的是()。

  • A. 风荷载
  • B. 混凝土重量
  • C. 施工人员重量
  • D. 混凝土侧压力
标记 纠错
4.

在水利水电工程注册建造师执业工程规模标准中,堤防工程的执业工程规模标准根据其 ( )确定。

  • A. 等别
  • B. 级别
  • C. 投资额
  • D. 保护面积
标记 纠错
5.

止水铅直交叉常用( )。

  • A. 柔性连接
  • B. 刚性连接
  • C. 接触连接
  • D. 非接触连接
标记 纠错
6.

缓凝剂主要适用于()混凝土。

  • A. 低温季节施工
  • B. 有早强要求
  • C. 采用蒸汽养护
  • D. 长距离运输
标记 纠错
7.

下列截流落差中宜选择单戗立堵截流的是( )。

  • A. 2.0m
  • B. 4.5m
  • C. 6.0m
  • D. 8.0m
标记 纠错
8.

风险损失严重性等级C级,风险发生可能性程度等级标准3级,其风险等级是( )等。

  • A.
  • B.
  • C.
  • D.
标记 纠错
9.

禁止标志的背景用( )色。

  • A.
  • B.
  • C.
  • D.
标记 纠错
10.

挖掘机、轮斗挖掘机或装载机挖装土(含渠道土方)自卸汽车运输定额,适用于Ⅲ类土。I、Ⅱ类土人工、机械调整系数均取()。

  • A. 1.09
  • B. 0.8
  • C. 0.85
  • D. 0.91
标记 纠错
11.

水泵铭牌上的效率是对应于通过( )的效率。

  • A. 最大流量
  • B. 设计流量
  • C. 最小流量
  • D. 校核流量
标记 纠错
12.

混凝土集料试验需将试样烘干至恒量,其中恒量,指材料烘干时,相邻两次称量时间大于 1h 的情况下,称量之差小于( )称量精度。

  • A. 0.1%
  • B. 0.2%
  • C. 0.3%
  • D. 0.5%
标记 纠错
13.

混凝土重力坝浇筑块成型后的偏差,不应超过模板安装允许偏差的( )。

  • A. 20%~30%
  • B. 30%~40%
  • C. 40%~50%
  • D. 50%~100%
标记 纠错
14.

下图所示的断层类型是( )。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2

  • A. 正断层
  • B. 逆断层
  • C. 错位断层
  • D. 平移断层
标记 纠错
15.

下列普通钢筋的表示方式中,表示机械连接的钢筋接头的是( )。

  • A. 二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2
  • B. 二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2
  • C. 二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2
  • D. 二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2
标记 纠错
16.

混凝土用活性矿物掺合料中,粉煤灰单掺时的掺量占胶凝材料的比例为( )。

  • A. 5~10%
  • B. 10~25%
  • C. 25~50%
  • D. 50~80%
标记 纠错
17.

某土石方工程发生事故处理所需的直接经济损失费超过100万元,小于1000万元,且对工程寿命有较大影响的事故属于( )。

  • A. 特大质量事故
  • B. 重大质量事故
  • C. 较大质量事故
  • D. 一般质量事故
标记 纠错
18.

发动机功率为 100kW 的装载机属于( )。

  • A. 小型
  • B. 中型
  • C. 大型
  • D. 特大型
标记 纠错
19.

根据《小型水电站建设工程验收规程》SL168—2012,小水电站工程阶段验收的基本要求中,提出机组启动验收鉴定书后,应办理机组交接手续进行试生产运行,试生产最短期限为( )个月。

  • A. 12
  • B. 6
  • C. 2
  • D. 3
标记 纠错
20.

根据《水利水电工程单元工程施工质量验收评定标准》,水利工程工序施工质量验收评定中,监理单位收到申请后,应在( )小时内进行复核。

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
多选题 (共10题,共10分)
21.

下列情形中,可以将投标报价高报的有( )。

  • A. 施工条件差的工程
  • B. 专业要求高且公司有专长的技术密集型工程
  • C. 合同估算价低自己不愿做、又不方便不投标的工程
  • D. 风险较大的特殊工程
  • E. 投标竞争对手多的工程
标记 纠错
22.

工程上地形地貌条件包括( )。

  • A. 地形
  • B. 地貌
  • C. 地物
  • D. 地相
  • E. 地表
标记 纠错
23.

水利工程建设监理单位资质分为( )等专业。

  • A. 水利工程施工
  • B. 水土保持工程施工
  • C. 机电及金属结构设备制造
  • D. 水利工程建设环境保护
  • E. 水利工程建设移民安置
标记 纠错
24.

水利PPP项目分类选择合作模式中,灵活采用( )等模式推进水利基础设施建设运营。

  • A. 移交-拥有-运营(TOO)
  • B. 建设-运营-移交(BOT)
  • C. 建设-拥有-运营-移交(BOOT)
  • D. 移交-运营-移交(TOT)
  • E. 建设-拥有-运营(B00)
标记 纠错
25.

根据《中华人民共和国水法》,在河道管理范围内限制进行的活动包括( )。

  • A. 建设码头
  • B. 铺设跨河管道
  • C. 建设桥梁
  • D. 弃置阻碍行洪的物体
  • E. 铺设跨河电缆
标记 纠错
26.

施工现场架设临时性跨越沟槽的便桥和边坡栈桥,其要求说法错误的是( )。

  • A. 基础稳固、平坦畅通
  • B. 人行便桥、栈桥宽度不得小于1.1m
  • C. 手推车便桥、栈桥宽度不得小于1.2m
  • D. 机动翻斗车便桥、栈桥,应根据荷载进行设计施工,其最小宽度不得小于2.5m
  • E. 设有防护栏杆
标记 纠错
27.

《水利部生产安全事故应急预案》(水监督[2021]391号)中的应急管理工作原则包括( )。

  • A. 综合管制
  • B. 预防为主
  • C. 分工负责
  • D. 属地为主
  • E. 质量第一
标记 纠错
28.

建设项目竣工环境保护验收报告的主要内容是( )。

  • A. 验收监测(调查)报告
  • B. 验收鉴定书
  • C. 验收意见
  • D. 其他需要说明的事项
  • E. 质量评定结果
标记 纠错
29.

根据《小型水电站建设工程验收规程》SL168—2012,小水电工程验收工作按工程项目划分及验收流程可分为( )。

  • A. 分部工程验收
  • B. 单位工程验收
  • C. 合同工程完工验收
  • D. 阶段验收
  • E. 单元工程验收
标记 纠错
30.

工程废水处理中,主要污染物为石油类时应采取( )。

  • A. 设置隔油池
  • B. 采用絮凝除油剂消除
  • C. 曝气处理
  • D. 水力旋流法
  • E. 中和措施
标记 纠错
问答题 (共4题,共4分)
31.

××省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:

1.第二章投标人须知

(1)投标人须将混凝土钻孔灌注桩工程分包给××省水利基础工程公司。

(2)未按招标文件要求提交投标保证金的,其投标文件将被拒收。

(3)投标报价应以××省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价。

(4)距投标截止时问不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长。

(5)投标人可提交备选投标方案,备选投标方案应予开启并评审。优于投标方案的备选投标方案可确定为中标方案。

(6)投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。

2.第四章合同条款及格式

(1)仅对水泥部分进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中AP代表需调整的价格差额,P0代表付款证书中承包人应得到的已完成工程量的金额)。

(2)工程质量保证金总额为签约合同价的3%,按3%的比例从月工程进度款中扣留。

3.第七章合同技术条款

混凝土钻孔灌注桩工程计量和支付应遵守以下规定:

(1)灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量。由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付。

(2)灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付。

(3)校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付。

(4)灌注桩钢筋按招标图纸所示的有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用.发包人另行支付。

经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重见表3。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2

工程实施中,3月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行计价)。

问题:

1.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由。

2.若不考虑价格调整,计算3月份工程质量保证金扣留额。(计算结果保留两位小数)

3.指出背景资料价格调整公式中A、B、F1、F0所代表的含义。

4.分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算式,是否应计入P0,计算3月份需调整的水泥价格差额△P。(计算结果保留两位小数)

5.根据《水利水电工程标准施工招标文件》(2009年版),指出并改正背景资料“第七章合同技术条款”中的不妥之处。

标记 纠错
32.

某水库枢纽工程除加固的主要内容有:①坝基帷幕灌浆;②坝顶道路重建;③上游护坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧下游护坡拆除重建;⑨新建防浪墙。

合同规定:

(1)签约合同价为2800万元,工期17个月,自2019年11月1日至2021年3月30日。

(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2

计算,F1为20%、F2为90%。

(3)从第1个月起,按进度款的3%扣留工程质量保证金。

当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。注:“上游护坡重建”工作累计持续时间为160d。承包人编制了第一、二个非汛期的施工网络进度计划图,如图3所示,其中第二个非汛期计划在2020年10月1日开工。该计划上报并得到批准。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2

工程按合同约定如期开工.施工过程中发生如下事件:

事件1:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2020年12月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20d,增加费用2万元的索赔要求。

事件2:截至2020年12月份,累计完成合同工程量2422万元。监理人确认的2021年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。

问题:

1.根据批准的施工网络进度计划,分别指出“发电隧洞加固”“新建混凝土截渗墙”最早完成的日期。

2.按均衡施工原则,确定施工网络进度计划中DL、D2的值,并指出“上游护坡重建(一)”的最早完成日期。

3.根据第二个非汛期的施工网络进度计划,绘制第二个非汛期施工进度的横道图(按最早时间安排)(见表3)(每月按30d计)。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2

4.根据事件1,分析承包人提出的索赔要求是否合理,并说明理由。

5.根据事件2,分别计算2021年1月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。

标记 纠错
33.

某大型引调水工程施工投标最高限价 3 亿元,主要工程包括水闸、渠道及管理设施等,招标文件按照《水利水电工程标准施工招标(2009 版)编制,建设管理过程中发生如下事件:

事件一:招标文件有关投标保证金的条款如下:

条款 1:投标保证金可以银行保函方式提交,以现金或支票方式提交的,必须从其基本账户转出;

条款 2:投标保证金应在开标前 3 天向招标人提交;

条款 3:投标保证金金额为 100 万。

条款 4:投标保证金有效期从递交投标文件开始,延续到投标有效期满后 30 天止;

条款 5:签订合同 5 个工作日内,招标人向未中标的投标人退还投标保证金。

事件二:评标过程中,评标委员会发现投标人 A 的投标文件存在疑问。评标委员会要求投标人 A进行书面说明,投标人 A 认为投标文件不存在疑问,拒绝进行书面说明。B 单位发现自己的投标文件存在算术性错误,主动向评标委员会提交了修正的补充文件。

事件三:投标人按招标文件要求填报“近 5 年财务状况表”和“近 3 年完成的类似项目情况表”。

事件四:招标人 2017 年 12 月 12 日收到评标报告,12 月 18 日对评标结果进行公示,公示期为12 月 18 日~12 月 30 日。

【问题】

1.指出并改正事件一中不合理的投标保证金条款。

2.指出事件二投标人 A 和 B 的投标文件是否有效?算术性错误的修正原则是什么?

3.事件三中投标人填报的信息是否存在不妥之处,如有指出并改正。指出财务状况包括哪些方面?

4.指出事件四中招标人公示时间期限的不妥之处,并说明理由。

标记 纠错
34.

某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订施工合同,合同约定:

(1)合同工期240d,2018年10月15日开工;(2)新闸门由发包人负责采购,2019年4月10日运抵施工现场.新闸门安装调试于2019年5月15日完工。

由承包人编制并经监理人批准的施工进度计划如图2所示(单位:d;每月按30d计;节点①最早时间按2018年10月14日末计)。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2

施工中发生了如下事件:

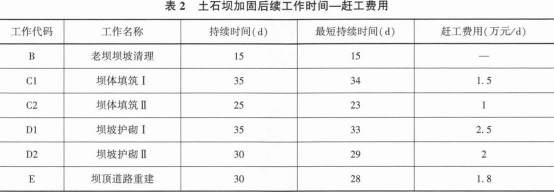

事件1:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:

第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工,按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表2,其他工作逻辑关系不变。

第二步,按照费用增加最少原则,根据表2进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施。报监理人审批后实施。

二建水利水电实务,模拟试卷,2025二建《水利水电实务》预测试卷2

事件2:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用3万元。

事件3:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。

问题:

1.根据事件1,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代码表示),计算赶工费用。

2.综合事件1、2,承包人可向发包人提出的补偿金额是多少?说明理由。

3.事件2中,除制造厂名和产品名称外,新闸门标志内容还应有哪些?

4.除事件3所列核验资料外,承包人还应核验哪些资料?

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34
00:00:00
暂停
交卷
