31.某公司承建一座城市桥梁工程,全桥共 8 联,跨径组合为(3×30)+(3×36)+(5×30)+(4×30)×4+(50+90+50) m,全长 1018m;上部结构第一联、第二联及第七联采用预应力混凝土现浇箱梁;其余均采用预应力混凝土装配 T 梁,先简支后连续;桥台采用柱式台,24 号、25 号桥墩采用花瓶墩,其余桥墩采用柱式墩,墩台基础均采用 桩基础。2 号桥墩处桥跨结构横断面示意图如图所示。

针对现浇箱梁施工,项目部编制的施工方案有如下内容:
(1)第一联上部结构施工之前,项目部先对基础进行处理,预压合格,然后进行支架搭设等工艺,具体流程如下:支架、脚手架搭设→支座、底模安装→C→调整底模、安装侧模→底腹板钢筋及波纹管安装→内模安装→顶板钢筋及波纹管安装→混凝土浇筑。
(2)为保证桥梁结构受力安全及行车舒适性、安全性,第二联桥梁支架搭设完成后根据第一联支架观测数据进行施工预拱度调整,内容如下。

(3)为保证混凝土浇筑正常进行,项目决定将脚手架和支架体系相连,然后在脚手架上架设混凝土泵浇筑混凝土。浇筑完成养护 7d 后,项目部进行预应力张拉及压浆工作,同时制作试块进行同条件养护,强度达到设计要求进行底模拆除。
(4)桥跨结构施工完成后,进行桥面铺装施工,由于桥梁坡度大于 3%,对防水层有特殊要求,项目部对防水层与沥青面层进行相关检测。
问题:

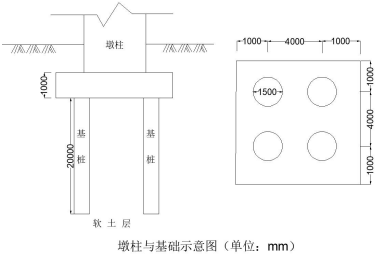

1.指出图中结构 A、B 的名称,并分析应该选择哪个横断面。
2.写出方案(1)中 C 的名称及作用。
3.根据方案(2)相关内容,补充 D 的内容并且计算梁体 1/4 跨度和跨中处的预拱度值。
(2)为保证桥梁结构受力安全及行车舒适性、安全性,第二联桥梁支架搭设完成后根据第一联支架观测数据进行施工预拱度调整,内容如下。

4.写出施工方案(3)中,存在哪些不妥之处并说明理由。
5.写出施工方案(4)中防水层施工主控项目及项目部相关检测内容。
