当前位置:首页建筑工程二级建造师二建市政工程实务->2026二建《市政实务》名师提分卷4

2026二建《市政实务》名师提分卷4

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:300次
单选题 (共20题,共20分)
1.

明挖法施工的地铁区间隧道结构通常采用( )断面。

  • A. 梯形
  • B. 矩形
  • C. 圆形
  • D. 拱形
标记 纠错
2.

后张预应力梁吊装时,设计无要求,其孔道水泥浆的强度一般不低于( )MPa。

  • A. 22.5
  • B. 25
  • C. 27.5
  • D. 30
标记 纠错
3.

钢筋骨架和钢筋网片的交叉点焊接宜采用( )。

  • A. 电阻点焊
  • B. 闪光对焊
  • C. 埋弧压力焊
  • D. 电弧焊
标记 纠错
4.

钻孔灌注桩浇筑水下混凝土时,导管埋入混凝土深度最多为( )。

  • A. 2m
  • B. 4m
  • C. 6m
  • D. 8m
标记 纠错
5.

钻孔灌注桩单桩混凝土灌注时间宜控制在( )内。

  • A. 1.2倍混凝土初凝时间
  • B. 1.5倍混凝土初凝时间
  • C. 1.2倍混凝土终凝时间
  • D. 1.5倍混凝土终凝时间
标记 纠错
6.

关于悬臂浇筑混凝土连续梁合龙的说法,错误的是( )。

  • A. 合龙顺序一般是先边跨,后次跨,再中跨
  • B. 合龙段长度宜为2m
  • C. 合龙宜在一天中气温最高时进行
  • D. 合龙段混凝土强度宜提高一级
标记 纠错
7.

箍筋弯钩的弯曲直径应大于被箍主钢筋的直径,且HPB300不得小于箍筋直径的( )倍。

  • A. 2.5
  • B. 4
  • C. 5
  • D. 10
标记 纠错
8.

放散管是属于()工程的装置。

  • A. 给水管道
  • B. 热力管道
  • C. 燃气管道
  • D. 蒸汽管道
标记 纠错
9.

预应力筋采用应力控制方法张拉时,应以( )进行校核。

  • A. 初应力
  • B. 控制应力
  • C. 摩阻损失
  • D. 伸长值
标记 纠错
10.

设计洪水位、计算通航水位或桥下线路路面至桥跨结构最下缘之间的距离为( )。

  • A. 桥下净空高度
  • B. 建筑高度
  • C. 容许建筑高度
  • D. 净矢高
标记 纠错
11.

桥梁改建方案中,新、旧桥梁的上部结构和下部结构相互连接方式的优点是( )。

  • A. 新、旧桥结构各自受力、互不影响
  • B. 新拓宽桥梁的设计、施工也较为独立、简单
  • C. 桥梁整体性较好
  • D. 上部构造连接对下部构造产生的内力影响小
标记 纠错
12.

对综合管廊特殊狭窄空间、回填深度大、回填夯实困难等回填质量难以保证的施工,采用( )。

  • A. 机械回填技术
  • B. 机械为主,人工辅助技术
  • C. 泵车灌注技术
  • D. 预拌流态固化土新技术
标记 纠错
13.

全断面法对地质条件求严格,围岩必须有足够的( )。

  • A. 强度
  • B. 自稳能力
  • C. 抵抗变形能力
  • D. 不透水性
标记 纠错
14.

钻孔灌注桩施工用水上作业平台的台面高程,应比施工期间最高水位高( )mm以上。

  • A. 700
  • B. 650
  • C. 600
  • D. 550
标记 纠错
15.

多用来测量构筑物标高和高程,适用于施工控制测量的控制网水准基准点的测设及施工过程中高程测量的仪器是( )。

  • A. 水准仪
  • B. 准直仪
  • C. 全站仪
  • D. GPS
标记 纠错
16.

气动或液动爆管法一般适用于管径小于( )mm。

  • A. 1500
  • B. 1200
  • C. 1800
  • D. 2000
标记 纠错
17.

施工成本目标控制主要依据之一是( )。

  • A. 成本目标
  • B. 成本计划
  • C. 成本核算
  • D. 成本分析
标记 纠错
18.

若竣工测量成果与设计值之间相差未超过规定的定位允许偏差时,按( )编绘。

  • A. 设计值
  • B. 竣工测量资料
  • C. 两者均可
  • D. 施工测量资料
标记 纠错
19.

一般阀门的阀体上有标志,箭头所指方向即( ),必须特别注意,不得装反。

  • A. 介质的流向
  • B. 阀门的开关方向
  • C. 管道的方向
  • D. 安装方向
标记 纠错
20.

由总监理工程师组织施工单位项目负责人和项目技术质量负责人进行验收的是( )。

  • A. 检验批
  • B. 分项工程
  • C. 分部工程
  • D. 单位工程
标记 纠错
多选题 (共10题,共10分)
21.

燃气管道的阀门安装要注意的问题主要是( )。

  • A. 方向性
  • B. 安装的位置要便于操作维修
  • C. 阀门的手轮要向下
  • D. 阀门手轮宜位于膝盖高
  • E. 根据阀门的工作原理确定其安装位置
标记 纠错
22.

管道进行局部修补的方法主要有( )。

  • A. 缠绕法
  • B. 密封法
  • C. 补丁法
  • D. 灌浆法
  • E. 机器人法
标记 纠错
23.

为防治水污染,施工现场应采取( )措施。

  • A. 现场道路和材料堆放场地周边应设排水沟
  • B. 工程污水应直接排入市政污水管道
  • C. 现场厕所应设置化粪池,化粪池应定期清理
  • D. 工地厨房应设隔油池并定期清理
  • E. 雨、污水应分流排放
标记 纠错
24.

在燃气设施保护范围内,禁止从事的活动有( )。

  • A. 建设占压地下燃气管线的建筑物、构筑物或者其他设施
  • B. 进行爆破、取土等作业或者动用明火
  • C. 从事敷设管道、打桩、顶进、挖掘、钻探等活动
  • D. 倾倒、排放腐蚀性物质
  • E. 放置易燃易爆危险物品或者种植深根植物
标记 纠错
25.

沟槽开挖前编制的沟槽开挖方案应包含的主要内容有( )。

  • A. 沟槽施工平面布置图及开挖断面图
  • B. 沟槽形式、开挖方法及堆土要求
  • C. 施工设备机具的型号、数量及作业要求
  • D. 有地下水影响的土方施工应有施工降、排水方案
  • E. 安管方案
标记 纠错
26.

道路更新改造对象包括沥青、水泥混凝土和砌块路面以及( )等,还包括沥青路面材料的再生利用。

  • A. 人行步道
  • B. 绿化照明
  • C. 附属设施
  • D. 交通标志
  • E. 消防设施
标记 纠错
27.

在项目管理中会对企业升级申请和增项申请造成影响的行为有( )。

  • A. 未取得施工许可证擅自施工
  • B. 施工进度不能满足建设单位要求
  • C. 违反国家工程建设强制性标准
  • D. 恶意拖欠分包企业工程款或者劳务人员工资
  • E. 未依法履行工程质量保修义务或拖延履行保修义务
标记 纠错
28.

施工方案的主要内容有( )。

  • A. 施工方法
  • B. 施工机具
  • C. 施工合同
  • D. 现场平面布置
  • E. 技术组织措施
标记 纠错
29.

城市桥梁的养护工程宜分为( )。

  • A. 中修工程
  • B. 大修工程
  • C. 加固工程
  • D. 抢修工程
  • E. 改扩建工程
标记 纠错
30.

燃气管道穿越河底时,应符合( )等要求。

  • A. 稳管措施应根据施工经验确定
  • B. 燃气管道宜采用钢管
  • C. 燃气管道至规划河底的覆土厚度应根据管径大小确定
  • D. 在埋设燃气管道位置的河流两岸上、下游应设立标志
  • E. 燃气管道对接安装引起的误差不得大于30,否则应设置弯管
标记 纠错
问答题 (共4题,共4分)
31.

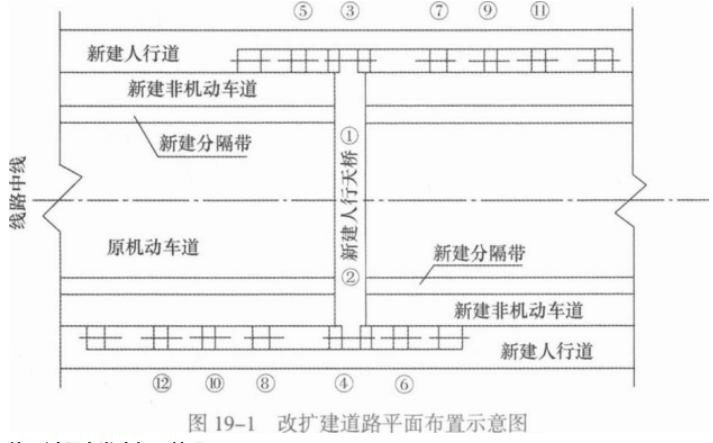

某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层;(2)原机动车道两侧加宽、新建非机动车道和人行道;(3)新建钢结构人行天桥一座,横跨原机动车道及新建非机动车道钢制箱梁总重68t,一次整体吊装。人行天桥桩基共设计12根钻孔灌注桩。改扩建道路平面布置如图19—1所示。

二建市政工程实务,模拟试卷,2025二建《市政实务》名师提分卷4

施工过程中发生如下情况:

情况一:项目部将原已获批的施工组织设计中的施工部署:“非机动车道(双侧)→人行道(双侧)→钻孔灌注桩→原机动车道加铺”改为:“钻孔灌注桩→非机动车道(双侧)→人行道(双侧)→原机动车道加铺”。

情况二:项目部编制了钢结构人行天桥专项施工方案,经施工单位技术负责人审批后上报总监理工程师申请开工,被总监理工程师退回。

情况三:专项施工方案中,钢梁安装前对钢梁结构本身在不同受力状态下的刚度、强度及稳定性进行验算。

情况四:原机动车道上①、②桩施工要求不中断交通,夜间22:00一次日5:00封闭原机动车道,此时间段机动车从新建非机动车道通行。

问题:

1.情况一中,项目部改变施工部署需要履行哪些手续?

2.写出情况二中专项施工方案被退回的原因。

3.补充情况三中钢箱梁安装前受力验算还缺哪些内容。

4.情况四中,根据项目部施工部署及交通组织情况如何合理安排①~⑥号桩施工。

标记 纠错
32.

某公司中标一座跨河桥梁工程,所跨河道水深超过5m,河道底土质主要为黏土。河中钻孔灌注桩采用钢板桩围堰筑岛后施工。

项目部编制了围堰安全施工专项方案,监理审核时认为方案中以下内容描述存在

问题:

问题一:顶标高不得低于施工期间最高水位。

问题二:钢板桩采用射水下沉法施工。

问题三:围堰钢板桩从下游到上游合龙。

项目部接到监理部发来审核意见后,对方案进行了调整,在围堰施工前,项目部向当地该河道的政府水务主管部门报告,征得同意后开始围堰施工。

在项目实施过程中发生了以下情况:

情况一:由于工期紧,电网供电未能及时到位,项目部要求各施工班组自备发电机供电。某施工班组将发电机输出端直接连接到开关箱,将电焊机、水泵和打夯机接人同一个开关箱,以保证工地按时开工。

情况二:围堰施工需要吊车配合,因吊车司机发烧就医,施工员临时安排一名汽车司机代替。

问题:

1.针对围堰安全施工专项方案中存在的问题,给出正确做法。

2.简述围堰安全施工专项方案的审批程序。

3.情况一中用电管理有哪些不妥之处?说明理由。

4.情况二汽车司机能操作吊车吗?为什么?

标记 纠错
33.

某单位承建一座三跨预应力混凝土桥梁,桥梁为连续钢构桥,桥梁下方是通航河流,施工期间通航不中断。桥高25m,跨度为70m+125m+70m,箱梁宽12.5m,底板宽6m;箱梁高度由根部的6.5m渐变到跨中的3.0m。根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。

施工中发生了如下事件:

事件一:项目部根据该桥的特点,编制了施工组织设计,经项目经理和总监理工程师审批后实施。项目部按照:主墩两侧安装托架→模板支架预压→施工0号段→施工1号段的顺序组织施工,1号段混凝土浇筑完成后在节段上拼装挂篮。

事件二:施工单位质检部例行检查并记录了挂篮施工安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆直接绑在挂篮上;工机具材料在挂篮一侧集中堆放。

事件三:由于下方河道有通航需求,在施工期间项目部采取了安全防护措施,确保通航安全。

【问题】

1.事件一中施工组织设计审批符合规定吗?说明理由。

2.补充事件一中挂篮进入下一节段施工前的必要工序。

3.针对事件二的检查不合格项,写出正确做法。

4.写出事件三应采取哪些安全防护措施?

标记 纠错
34.

A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90d。

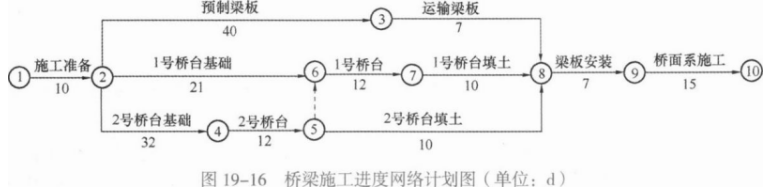

项目部编制了网络进度计划如图19一16所示。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。

桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。

二建市政工程实务,模拟试卷,2025二建《市政实务》名师提分卷4

问题:

1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。

2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。

3.按裂缝深度分类,背景资料中裂缝属哪种类型?试分析裂缝形成的可能原因。

4.给出背景资料中裂缝的处理方法。

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34
00:00:00
暂停
交卷
