2026二建《市政实务》高分通关卷6

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:281次
单选题 (共20题,共20分)
1.

市政管道工程中,必须进行管道吹扫的是()。

  • A. 热力管道
  • B. 蒸汽管道
  • C. 燃气管道
  • D. 给水管道
标记 纠错
2.

关于基坑地基加固的说法,正确的是( )。

  • A. 基坑内加固可以减少围护结构承受的主动土压力
  • B. 基坑主动区加固形式多为裙边加固、抽条加固、格栅加固等
  • C. 一般只靠静压力无法注浆的地层可采用电动化学注浆加固
  • D. 水泥土搅拌法加固主要利用混凝土形成桩体结构
标记 纠错
3.

关于各类围护结构的特点,说法正确的是( )。

  • A. 钢板桩施工简便,施工噪声小
  • B. 钢管桩截面刚度小于钢板桩
  • C. 钢板桩止水性比钢管桩差
  • D. SMW工法桩强度大,止水性好
标记 纠错
4.

钢梁杆件工地焊接施工,当设计无要求时,其焊接顺序宜为( )进行。

  • A. 纵向从两端向跨中对称
  • B. 纵向从一端向另一端
  • C. 横向从两侧向中心对称
  • D. 横向从中线向两侧对称
标记 纠错
5.

下列不属于泥浆护壁成孔方式的是( )。

  • A. 正循环回转钻
  • B. 冲击钻
  • C. 长螺旋钻孔
  • D. 旋挖钻
标记 纠错
6.

以下关于桥梁相关常用术语的表述说法错误的是( )。

  • A. 计算矢高与计算跨径之比,为矢跨比,也称拱矢度
  • B. 拱式桥两相邻拱脚截面形心点之间的水平距离为计算跨径
  • C. 桥面与桥下线路路面之间的距离为桥下净空高度
  • D. 从拱顶截面下缘至相邻两拱脚截面下缘最低点之连线的垂直距离为净矢高
标记 纠错
7.

下列关于桥梁附属结构施工技术的描述,正确的是( )。

  • A. 桥跨结构的泄水管底部应与构筑物底面齐平
  • B. 基层混凝土强度达到设计强度75%才可进行防水层施工
  • C. 涂料防水层上沥青混凝土的摊铺温度应高于其耐热度
  • D. 人行道结构应在栏杆、地袱完成后,桥面铺装前施工
标记 纠错
8.

下列关于地下水控制方法的说法,错误的是( )。

  • A. 基坑涌水量不大时,最适宜采用的方法是集水明排法
  • B. 集水明排法在基坑四角或每隔50~100m设置集水井
  • C. 基坑范围内地下水位应降至基础垫层以下不小于0.5m
  • D. 地下水回灌方式包括重力回灌、真空回灌、压力回灌
标记 纠错
9.

下列关于城市综合管廊结构施工技术的说法中,错误的是( )。

  • A. 预留孔、预埋管及止水带等周边混凝土浇筑时,应加强振捣
  • B. 底板混凝土强度大于10MPa,再搭设满堂支架施工侧墙与顶板
  • C. 混凝土侧墙和顶板,应连续浇筑不得留置施工缝
  • D. 预制构件上有裂缝且宽度超过0.2mm时,应进行鉴定
标记 纠错
10.

使用机械外力手段来增加路基土的密度使土体固结,属于( )。

  • A. 土质改良
  • B. 土的补强
  • C. 土的固化
  • D. 土的约束
标记 纠错
11.

若刚性挡土墙在填土压力作用下,背离填土一侧移动,这时挡土墙承受的压力被称为( )。

  • A. 主动土压力
  • B. 静止土压力
  • C. 被动土压力
  • D. 隆起土压力
标记 纠错
12.

控制基坑变形的主要方法有( )。

  • A. 增加开挖后未及时支撑的暴露时间
  • B. 增加围护结构入土深度
  • C. 坑底主动土压区土体加固
  • D. 适时施作底板结构
标记 纠错
13.

关于预应力钢绞线管道压浆的说法,错误的是( )。

  • A. 压浆前应对管道进行清理
  • B. 预埋的排水孔、排气孔主要用于管道清理使用
  • C. 压浆作业,每一工作班应留取不少于3组试块
  • D. 钢绞线张拉完成后应及时对管道进行压浆
标记 纠错
14.

各种支架和模板安装后,宜采用( )方法消除拼装间隙和地基沉降等非弹性变形。

  • A. 设预拱度
  • B. 测量标高
  • C. 拧紧螺母
  • D. 预压
标记 纠错
15.

城市隧道施工方法不包括( )。

  • A. 明挖法
  • B. TBM法
  • C. 盾构法
  • D. 顶管法
标记 纠错
16.

下列关于法兰连接的规定,说法错误的是( )。

  • A. 法兰密封面应表面光洁,法兰螺栓完整、无损伤
  • B. 两个法兰连接端面应保持平行
  • C. 应先加垫片并拧紧法兰螺栓,再焊接法兰焊口
  • D. 法兰与法兰、法兰与管道应保持同轴
标记 纠错
17.

某雨水管道工程施工双代号网络进度计划如下图,该网络计划的关键线路是( )。

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷6

  • A. ①→②→③→⑦→⑨→⑩
  • B. ①→②→③→⑤→⑥→⑦→⑨→⑩
  • C. ①→②→④→⑤→⑥→⑧→⑨→⑩
  • D. ①→②→④→⑧→⑨→⑩
标记 纠错
18.

城镇热力管道属于( )类管道。

  • A. GA
  • B. GB
  • C. GC
  • D. GD
标记 纠错
19.

在移动模架上浇筑预应力混凝土连续梁时,分段施工缝必须设置在( )附近。

  • A. 拉力零点
  • B. 扭矩零点
  • C. 剪力零点
  • D. 弯矩零点
标记 纠错
20.

集水明排设施与市政管网连接口之间应设置( )。

  • A. 泥浆池
  • B. 沉淀池
  • C. 水位观测井
  • D. 流量观测井
标记 纠错
多选题 (共10题,共10分)
21.

城市道路土质路基压实的原则有 ( )

  • A. 先轻后重
  • B. 先慢后快
  • C. 先静后振
  • D. 轮迹重叠
  • E. 先高后低
标记 纠错
22.

下列工程中需要进行专家论证的有( )。

  • A. 搭设跨度20m的模板支撑工程
  • B. 搭设高度20m的落地式钢管脚手架工程
  • C. 集中线荷载20kN/m的模板支撑工程
  • D. 分段架体搭设高度20m的悬挑式脚手架工程
  • E. 定向钻施工的管道工程
标记 纠错
23.

下列市政工程施工现场,属于有限空间的有( )。

  • A. 人工挖孔桩
  • B. 箱梁箱室
  • C. 明挖基坑
  • D. 地下管廊
  • E. 检查井设备安装施工
标记 纠错
24.

石方路基大规模施工前,需要通过试验段来确定松铺厚度、( )等施工参数。

  • A. 外加剂用量
  • B. 压实遍数
  • C. 沉降差
  • D. 石方铺筑量
  • E. 压实机具组合
标记 纠错
25.

箱涵顶进全程中每个顶程内均详细记录( )等关键顶进设备数据。

  • A. 千斤顶总数量
  • B. 顶铁长度
  • C. 油泵压力表读数
  • D. 总顶力
  • E. 涵体裂缝宽度
标记 纠错
26.

结构施工缝处的防水措施包括( )。

  • A. 设置中埋式止水带
  • B. 设置遇水膨胀止水条
  • C. 预埋注浆管
  • D. 设置止水螺栓
  • E. 设置防水卷材加强层
标记 纠错
27.

桥梁支座类型很多,主要依据( )来选定。

  • A. 跨径
  • B. 结构形式
  • C. 反力值
  • D. 支承处的位移及转角变形值
  • E. 桥梁高度
标记 纠错
28.

下列选项描述中,属于密闭式顶管的特点有( )。

  • A. 施工精度高
  • B. 施工成本低
  • C. 适用管径为300~4000mm
  • D. 适用于各种土层
  • E. 适用于给水排水管道
标记 纠错
29.

下列补偿器中热媒易泄露的是( )。

  • A. 自然补偿器
  • B. 方形补偿器
  • C. 套筒补偿器
  • D. 波纹管补偿器
  • E. 球形补偿器
标记 纠错
30.

关于供热管道安装与焊接的说法,正确的有( )。

  • A. 管道支架处不得有环形焊缝
  • B. 钢管的螺旋焊缝端部应进行定位焊
  • C. 管道与套管之间的空隙应采用柔性材料填充
  • D. 不得采用螺栓强力拧紧、夹焊金属填充物和使补偿器变形等方法强行对口焊接
  • E. 管道安装长度不够时,可加焊长度为100mm的短节
标记 纠错
问答题 (共4题,共4分)
31.

某施工单位承建一座城市桥梁工程,该桥梁上部构造为30m+50m+50m+50m+30m五跨预应力混凝土连续箱梁,采用支架法现浇施工。下部构造采用柱式桥墩,钻孔灌注桩基础,重力式U形桥台。桥下地面土质主要为湿陷性黄土。施工单位在完成桥梁下部构造施工后,按照场地平整→地基预压与处理→支架搭设→支架预压→模板系统安装→浇筑箱梁混凝土→养护→模板支架拆除的工序进行桥梁上部构造现浇施工,其中某一跨梁段现浇作业支架搭设示意图如图4-1所示。

施工过程中发生如下事件:

事件一:项目部对支架搭设的地基面做地基预压完毕后,经测定发现该场地地基沉降量超限,不能满足支架搭设相关要求,随即按湿陷性黄土地基相关处理要求对地基进行处理。

事件二:某跨梁段浇筑并养护完成后,项目部把支架搭设分为ABC三个区段,按先支后拆、后支先拆的原则,逐步拆除。某日监理人员巡视检查发现拆除支架的作业人员没有配备相应的安全防护用具,并将高处拆卸下来的杆件随意向地面抛掷,遂责令施工单位立即整改。

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷6

图4-1支架搭设示意图问题:

1.根据背景资料写出图4-1中,构件D和构件E的名称,并写出构件E的功能要求。

2.事件一中,桥下湿陷性黄土地基的处理方法有哪些?

3.事件二中,支架搭设的三个区域,应按怎样的顺序进行拆除?并说明理由。

4.高处作业的人员,应配备哪些安全防护用具?对于高处拆卸下来的杆件应如何处理?

标记 纠错
32.

某公司承建一项城市桥梁工程,设计采用双幅分离式四车道,下部结构为双柱式桥墩,墩上设置盖梁,钻孔灌注桩基础。上部结构为现浇钢筋混凝土连续箱梁。该桥盖梁采用扣件式支架现浇施工,项目部编制了盖梁支架模板搭设安装的专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、施工管理及作业人员配备和分工、验收要求等。

在完成灌注桩基础、承台及双柱式桥墩施工后,项目部对地面进行简单清理平整并排除积水后,开始对搭设支架范围内的地面做地基堆载预压试验,在试验结果证明该范围地面满足支架搭设相关要求后,随即组织开始进行支架搭设作业。盖梁模板支架搭设如图3-1所示。

施工过程中发生如下事件:

事件一:支架搭设前,项目部按设计要求,在综合考虑设计文件规定的结构预拱度,以及支架地基受载后的沉降等因素,对模板、支架设置了施工预拱度。

事件二:支架搭设完毕后,项目部随即准备进行箱梁模板系统搭设及钢骨架安装作业,现场监理工程师以工艺不符合规定为由,要求暂停作业并整改。

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷6

图3-1盖梁模板支架搭设示意图(单位mm)

问题:

1.写出图3-1中杆件C的名称以及A、B的数值要求,图中还缺少哪个重要杆件?

2.事件一中,施工预拱度的设置还应考虑哪些因素?

3.事件二中,监理单位要求暂停施工的理由是什么?

4.补充盖梁支架模板搭设安装的专项施工方案还缺少的内容。

标记 纠错
33.

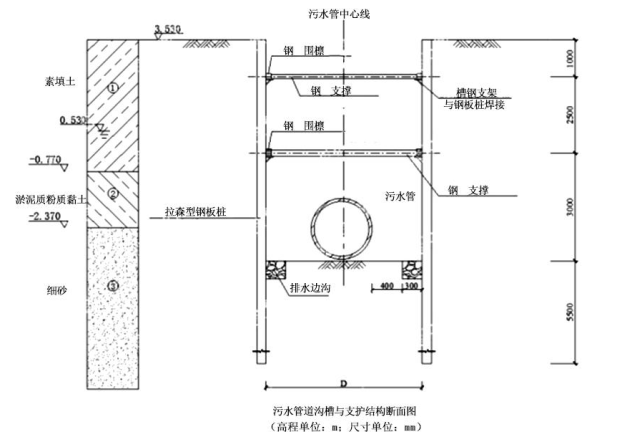

某公司承建沿海某开发区路网综合市政工程,道路等级为城市次干路,沥青混凝土路面结构,总长约为3km。随路敷设雨水、污水、给水、通信和电力等管线;其中污水管道采用预制混凝土管,开槽法施工,拉森形钢板桩支护。沟槽开挖深度为6.5m,地面标高+3.530m,地下水位标高+0.530m,采用真空井点降水,污水管道沟槽与支护结构断面如图8-1所示。

施工过程中发生如下事件:

事件一:沟槽开挖作业时,项目部为节省工期,采用挖槽机械一次挖至槽底设计标高的办法施工,造成槽底地基土超挖扰动,扰动深度在100~120mm,经查看,槽底土质主要为细砂,排水良好无地下水浸泡。

事件二:沟槽开挖作业完毕后,由项目技术负责人组织工程质量检验人员对槽底地基进行检查验收,验槽通过后拟准备进行安管作业。

事件三:管道安装完毕后,随即进行沟槽回填作业,为保证沟槽填土质量,项目部编制了沟槽回填施工技术方案,具体内容如下:

(1)管道两侧和管顶以上500mm范围内胸腔夯实,采用轻型压实机具,且保证管道两侧压实面的高差不应超过500mm。

(2)分段回填时,相邻段的接搓应呈垂直的平接缝,采用压路机碾压时,碾压重叠宽度不得小于100mm。

二建市政工程实务,模拟试卷,2025二建《市政实务》高分通关卷6

图8-1沟槽开挖断面示意图

问题:

1.事件一中,项目部所造成的地基土超挖扰动应如何处理?简述为了防止超挖扰动,挖样的方式进行?

2.指出事件二中的错误之处,并改正。

3.地基验槽时,应具体检查哪些项目?

4.判断事件三中沟槽回填施工技术方案是否正确,如有错误请改正。

标记 纠错
34.

甲公司中标某城镇道路工程,设计道路等级为城市主干路,起点桩号K0+500m,终点桩号K1+680m,横断面形式为三幅路,机动车道为双向六车道。路面面层结构设计采用沥青混凝土,上面层为厚40mmSMA-13,中面层为厚60mmAC-20,下面层为厚80mmAC-25。

施工过程中发生如下事件:

事件一:路基范围内有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土后一次性将池塘填平并碾压成型,监理工程师发现后责令甲公司返工处理。

事件二:甲公司编制的沥青混凝土施工方案包括以下要点:

(1)上面层摊铺分左,右幅施工,每幅摊铺采用一次成型的施工方案,2台摊铺机呈梯队方式推进,并保持摊铺机组前后错开40~50m距离。

(2)上面层碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。

(3)该工程属于城市主干路,沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。

事件三:确定了路面施工质量检验的主控项目。

问题:

1.列式计算本工程道路全长是多少米。

2.指出事件一中的不妥之处,并改正。

3.指出事件二中沥青混凝土施工方案的错误之处,并改正。

4.写出事件三中沥青混凝土面层施工质量检验的主控项目。

标记 纠错
