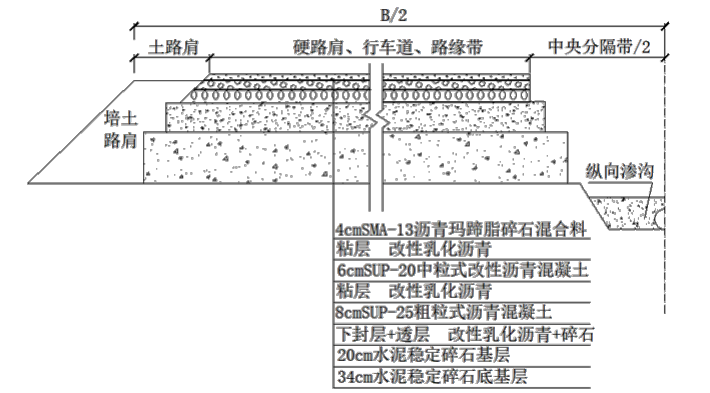

34.某施工单位承建一高速公路路面工程,项目位于丘陵地区,属亚热带季风气候。设计速度100Km/h,双向四车道,主线长15km,起讫桩号为K15+000~K30+000,行车道宽度为3.75m。主要工程内容有:水稳底基层、水稳基层、沥青混凝土面层及路面排水等。路面结构如图1所示。施工过程中发生了如下事件:

事件一:路面工程施工前,施工单位编制的专项施工方案中,施工安全保证措施包括监测监控和技术措施等。专项方案实施前,项目部按照要求进行了方案交底。同时,施工现场管理人员向X进行了安全技术交底,并由双方和项目Y共同签字确认。
事件二:路面各层施工时,项目部投入以下主要机械设备:水泥浆洒布车、沥青混合料拌合站、水稳拌合站、纤维投放机、摊铺机、运输车、压路机、振动夯实机、装载机、智能沥青洒布车等。
K17+100~K17+500段基层在养生过程中出现收缩裂缝,经弯沉检测,结构层的承载力满足设计要求,为了防止后期发生质量病害,技术人员采取了灌缝处理措施。
事件三:面层施工中,施工单位的部分做法如下:
(1)中面层施工前,施工单位完成了成品改性沥青的招标工作,择优选择了一家实力较强的供应商,施工单位要求供货单位供货时需提供有关改性剂与基质沥青的两份技术资料;
(2)中面层施工采用两台摊铺机梯队作业,当日摊铺作业结束后,采用斜接缝设置横向接缝;
(3)上面层沥青玛?脂碎石混合料配合比设计中沥青用量较高,在正式开始上面层施工前,施工单位选取了200m路段作为试验段,采用轮胎压路机进行碾压施工。
事件四:K20+000~K25+000段具备先行施工条件,施工单位决定将该段底基层、基层划分为4个施工段进行流水施工,持续时间见表1。待基层施工完成后,对下、中、上面层不分段组织顺序作业,各层施工时间均为4d。底基层与基层、基层与下面层之间的技术间歇均为4d。

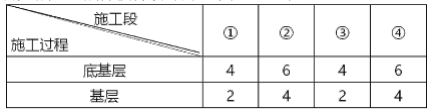

底基层、基层分段持续时间(单位:d)表

【问题】
1.补充事件一中施工安全保证措施的另外两项主要内容。写出X和Y的名称。
2.补充事件二中路面各层施工时还需要的机械设备。写出基层收缩裂缝处理的其他两种措施。
3.写出事件三(1)中两份技术资料的名称。逐条判断(2)、(3)的做法是否正确?若不正确,写出正确做法。
