2025一建《水利水务》深度自测卷2

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:214次
单选题 (共20题,共20分)
1.

根据水利工程施工项目招标投标有关规定,下列关于投标文件的澄清和补正的说法,错误的是( )。

  • A. 澄清和补正不得改变投标文件的实质性内容
  • B. 澄清和补正属于投标文件的组成部分
  • C. 投标人在开标前可主动提出澄清说明和补正
  • D. 澄清、说明和补正可以修正算术性错误
标记 纠错
2.

某大型泵站施工过程中,由于主泵房施工的需要,在征得监理单位批准后,施工单位进行了补充地质勘探,由此产生的费用应由( )承担。

  • A. 发包人
  • B. 监理人
  • C. 承包人
  • D. 该泵站工程的原勘测单位
标记 纠错
3.

兴利库容是水库死水位与( )之间的库容。

  • A. 校核洪水位
  • B. 正常蓄水位
  • C. 防洪高水位
  • D. 设计洪水位
标记 纠错
4.

水利工程监理单位平行检测的费用由( )承担。

  • A. 项目法人
  • B. 监理单位
  • C. 施工单位
  • D. 检测单位
标记 纠错
5.

根据《水利水电工程施工安全管理导则》(SL721-2015),下列安全教育内容中,属于二级教育的是( )。

  • A. 现场规章制度教育
  • B. 班组纪律教育
  • C. 安全基本知识教育
  • D. 工种岗位安全操作教育
标记 纠错
6.

除合同另有约定外,解释顺序优先于投标函及投标函附录的是()。

  • A. 专用合同条款
  • B. 已标价工程量清单
  • C. 技术标准和要求
  • D. 中标通知书
标记 纠错
7.

混凝土浇筑仓内采用喷雾措施进行降温,一般在混凝土( )后结束喷雾。

  • A. 浇筑完成
  • B. 初凝
  • C. 终凝
  • D. 硬化
标记 纠错
8.

在钢筋加工工程中,关于钢筋的调直和清除污锈的说法,正确的是( )。

  • A. 用冷拉方法调直钢筋.则其矫直冷拉率不得大于5%
  • B. 钢筋中心线同直线的偏差不应超过其全长的0.5%
  • C. 钢筋在调直机上调直后.其表面伤痕不得使钢筋截面面积减少1%以上
  • D. 钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮、鳞锈等清除干净
标记 纠错
9.

根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91号),水利工程建设项目代建单位负责对水利工程建设项目( )的建设的管理。

  • A. 施工准备至竣工验收
  • B. 初步设计至竣工验收
  • C. 可行性研究至竣工验收
  • D. 可行性研究至后评价
标记 纠错
10.

购买的砂、石料采用含税价格编制时,调整为不含税价格的调整系数为()。

  • A. 1.13
  • B. 1.10
  • C. 1.03
  • D. 1.02
标记 纠错
11.

根据《水利水电工程施工质量检验与评定规程》SL 176—2007,水利水电工程施工质量评定表应由(  )填写。

  • A. 监理单位
  • B. 施工单位
  • C. 质量监督机构
  • D. 项目法人
标记 纠错
12.

下列安全标志中属于警告标志的是()。

  • A. 二建水利水电实务,模拟试卷,2025二建《水利水电实务》深度自测卷6
  • B. 二建水利水电实务,模拟试卷,2025二建《水利水电实务》深度自测卷6
  • C. 二建水利水电实务,模拟试卷,2025二建《水利水电实务》深度自测卷6
  • D. 二建水利水电实务,模拟试卷,2025二建《水利水电实务》深度自测卷6
标记 纠错
13.

明挖爆破音响信号发布为间断鸣一长、一短三次的为()。

  • A. 预告信号
  • B. 准备信号
  • C. 起爆信号
  • D. 解除信号
标记 纠错
14.

水利水电工程测量误差按其产生的原因和对测量结果影响性质的分类不包括()。

  • A. 人为误差
  • B. 粗差
  • C. 系统误差
  • D. 偶然误差
标记 纠错
15.

关于混凝土浇筑与温度控制的说法,正确的是()。

  • A. 加冰拌合混凝土时.宜采用冰块
  • B. 对于砂砾地基,应先铺碎石,盖上湿砂。压实后,再浇筑混凝土
  • C. 出机口混凝土坍落度超过最大允许值时,按不合格料处理
  • D. 施工缝采用风砂枪打毛时,应在浇筑后5~10h进行
标记 纠错
16.

水利水电工程特征水位中,兴利库容是水库死水位与()之间的库容。

  • A. 设计洪水位
  • B. 校核洪水位
  • C. 正常蓄水位
  • D. 防洪高水位
标记 纠错
17.

下列工程中,属于超过一定规模的危险性较大的单项工程是()。

  • A. 开挖深度为15m的人工挖孔桩工程
  • B. 架体高度为15m的悬挑式脚手架工程
  • C. 基坑开挖深度为3m的石方开挖工程
  • D. 搭设高度52m的落地式钢管脚手架工程
标记 纠错
18.

项目法人应于工程计划(),向档案验收组织单位书面提出档案验收申请。

  • A. 竣工验收前1个月
  • B. 竣工验收前3个月
  • C. 竣工验收后1个月
  • D. 竣工验收后3个月
标记 纠错
19.

单位时间内单位面积上土壤流失的数量称为()。

  • A. 流失系数
  • B. 流水规模
  • C. 侵蚀模数
  • D. 侵蚀当量
标记 纠错
20.

某水库枢纽工程设计发电装机容量为270MW,土石坝坝高75m。则其施工过程中土石围堰洪水重现期为()年。

  • A. 50~20
  • B. 20~10
  • C. 10~5
  • D. 5~3
标记 纠错
多选题 (共10题,共10分)
21.

水利工程建设项目的前期工作包括()。

  • A. 综合规划
  • B. 项目建议书
  • C. 可行性研究
  • D. 初步没计
  • E. 施工图设计
标记 纠错
22.

施工单位较重合同问题包括( )。

  • A. 签订的劳务合同不规范
  • B. 未按分包合同约定及时、足额支付合同价款
  • C. 工程分包未履行报批手续
  • D. 未按要求严格审核工程分包单位的资质和业绩
  • E. 对工程分包合同履行情况检查不力
标记 纠错
23.

下列关于施工质量评定工作的组织要求说法中,正确的有()。

  • A. 工序工程由监理单位复核,项目法人认定
  • B. 主要单元工程由监理单位抽检,项目法人核定,质量监督机构核备
  • C. 分部工程由监理单位复核,项目法人认定,质量监督机构核定
  • D. 单位工程由监理单位复核,项目法人认定,质量监督机构核定
  • E. 工程项目由监理单位统计评定,项目法人认定,质量监督机构核定
标记 纠错
24.

防渗墙工序质量检查应包括()。

  • A. 造孔
  • B. 接头处理
  • C. 墙段接缝
  • D. 混凝土浇筑
  • E. 可能存在的缺陷
标记 纠错
25.

下列水利水电工程施工现场供电部位的负荷中,属于一类负荷的有()。

  • A. 基坑内排水设施
  • B. 汛期防洪设施
  • C. 混凝土预制构件厂的主要设备
  • D. 井内通风系统
  • E. 木材加工厂的主要设备
标记 纠错
26.

根据财政部住房和城乡建设部《关于政府采购支持绿色建材促进建筑品质提升试点工作的通知》(财库〔2020〕31号),绿色建材是()建材等。

  • A. 低成本
  • B. 可循环可利用
  • C. 高强度高耐久
  • D. 节水节能
  • E. 绿色装饰装修
标记 纠错
27.

碾压混凝土施工每一碾压层至少在6个不同地点,每2小时至少检测一次。压实密度可采用核子水分密度仪、谐波密实度计和加速度计等方法,目前多采用()进行检测。

  • A. 核子水分密度仪
  • B. 谐波密实度计
  • C. 加速度计
  • D. 挖坑填砂法
  • E. 环刀法
标记 纠错
28.

下列关于混凝土质量要求的说法中,正确的是()。

  • A. 坍落度可以表示拌合物流动性的大小
  • B. 抗压强度标准值为32MPa的混凝土试件强度等级为C30
  • C. 提起坍落度筒后只有少量稀浆析出说明混凝土拌合物黏聚性良好
  • D. 预应力混凝土结构的混凝土强度等级不小于C40
  • E. 维勃稠度常作为干硬性混凝土的干密度指标
标记 纠错
29.

关于安全生产管理人员安全生产考核的主要要求的说法,正确的有()。

  • A. 施工企业主要负责人的安全生产考核合格证书的有效期为5年
  • B. 安全生产管理人员的证书延续一次的有效期为5年
  • C. 安全生产管理人员申领安全生产考核合格证书必须经安全生产教育培训合格
  • D. 安全生产管理人员以欺骗手段取得证书的,3年内不得再次申请安全生产考核
  • E. 安全生产管理人员提供虚假材料申请安全生产考核的,1年内不得再次申请安全生产考核
标记 纠错
30.

根据《水利工程施工转包违法分包等违法行为认定查处管理暂行办法》,下列情形中,属于违法分包的有()。

  • A. 承包单位将工程分包给不具备相应资质的单位
  • B. 承包单位将工程分包给不具备相应资质的个人
  • C. 承包单位将工程分包给不具备安全生产许可的单位
  • D. 承包单位将工程分包给不具备安全生产许可的个人
  • E. 承包单位未设立现场管理机构
标记 纠错
问答题 (共5题,共5分)
31.

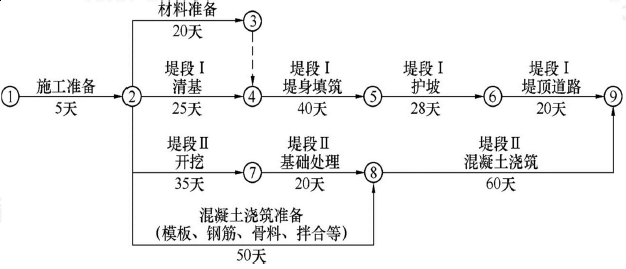

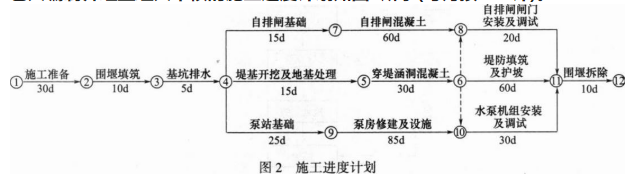

某小型排涝枢纽工程由排涝泵站、自排闸、堤防和穿堤涵洞等建筑物组成。发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件。发包人与承包人签订的施工合同约定:(1)合同工期为195d,在一个非汛期完成。(2)“堤防填筑”子目经监理人确认的工程量超过合同工程量15%时,超过部分的单价调整系数为0.95。由承包人编制并经监理人审核的施工进度计划如图2所示(每月按30d计)。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

当地汛期为6~9月.监理人签发的开工通知载明开工日期为2019年10月26日,承包人按施工进度计划如期开工,开始施工准备工作。

工程施工过程中发生如下事件:

事件1:受新冠疫情影响,2020年2月1日至3月1日暂停施工期间,承包人按监理人要求照管在建工程。疫情缓解后,监理人向承包人发出复工指令,并要求采取赶工措施保证工程按期完成,承包人提交了赶工报告和修订后的施工进度计划等,提出了增加在建工程照管费用10万元和赶工费用50万元的要求。

事件2:“堤防填筑”子目的合同单价为23.00元/m^3,合同工程量为1.3万m^3,按施工图纸计算工程量为1.543万m^3。承包人实际完成工程量为1.58万m^3。

事件3:承包人接受完工付款证书后。发现还有15万元工程款未结算,向发包人提出支付申请。工程质量保修期间,按发包人要求,承包人完成了新增环境美化工程,工程费用为8万元。

事件4:自排闸混凝土浇筑过程中.因模板“炸模”倾倒,施工单位及时清理后重新施工,事故造成直接经济损失22万元,延误工期14d。事故调查分析处理程序如图3所示,图中“原因分析”“事故调查”“制定处理方案”三个工作环节未标注。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

问题:

1.指出图2的关键线路(用节点代号表示)和合同完工日期;“自排闸混凝土”工作和“堤防填筑及护坡”工作的总时差分别为多少

2.事件1中,缩短哪几项工作的持续时间对赶工最为有效判断承包人提出增加费用的要求是否合理,并说明理由。

3.事件2中,“堤防填筑”子目应结算的工程量为多少说明理由。计算该子目应结算的工程款。

4.事件3中,发包人应支付的金额是多少说明理由。

5.根据《水利工程质量事故处理暂行规定》,判定事件4发生的质量事故类别,指出图3中A、B、C分别代表的工作环节内容。

标记 纠错
32.

大(2)型水利枢纽工程包括重力坝和分洪闸工程。项目于2018年9月开工,计划2019年4月底完工。

事件1:为了满足施工要求,防止由于温度变化和地基不均匀沉降导致坝体裂缝,对重力坝进行分缝分块浇筑。某次,由于浇筑前准备作业不足,造成浇筑中断而出现冷缝。

事件2:施工单位根据《水利水电工程施工组织设计规范》(SL303-2017),先按高峰月浇筑强度初步确定了混凝土生产系统规模,最大混凝土块浇筑面积400㎡,浇筑层厚40cm,混凝土初凝时间按3h计,混凝土从出机口到浇筑入仓历时30min。同时又按平层浇筑法计算公式Qh≧1.1SD/(t1-t2)复核了混凝土生产系统的小时生产能力。

事件3:施工单位在进行闸墩浇筑的过程中,因浇筑工艺未控制到位,导致闸墩出现明显裂缝,无法使用。

施工单位遂将闸墩拆除重新施工,延误工期1个月,造成直接经济损失300万元。事故发生后,项目法人组织相关单位制定了处理方案,并报上级主管部门备案。

事件4:水闸的上游连接段划分为一个分部工程,包括20个单元工程。经质量检验,20个单元工程质量全部合格,其中16个单元工程质量优良;主要单元工程共有10个,达到优良的有8个。该分部工程施工中未发生质量事故。

事件5:此水闸工程于2019年4月25日完成,2019年9月25日,项目法人组织相关单位进行了竣工验收。

问题:

1.分析事件1中冷缝产生的原因及如何处理。为避免出现冷缝,可采取哪些措施?

2.指出事件2,Qh的计算公式中S、D、t1、t2的含义,并计算该工程拌合站小时生产能力最小应为多少?

3.指出事件3中质量事故的等级。并说明此事故发生后项目法人的做法是否正确?若正确,请说明理由。若不正确,请指出正确的做法。

4.根据事件4,指出该分部工程的质量等级,并说明理由。

5.指出事件5中验收的不妥之处,并说明理由。

标记 纠错
33.

承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据《堤防和疏浚工程施工合同范本》签订了合同。签约合同价为600万元,合同工期为120天。合同约定:(1)工程预付款为签约合同价的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回。(2)工程进度款按月支付,承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。

经监理机构批准的施工进度计划如图2-1-1所示。

图2-1-1施工进度计划图

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5天完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5天,补偿费用5万元的索赔申请报告。

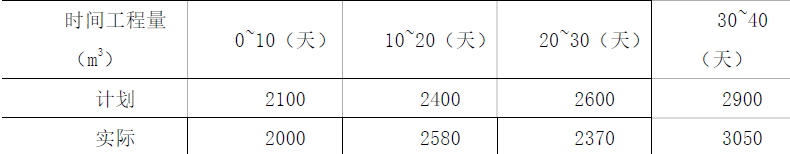

根据“堤段Ⅰ堤身填筑”工程量统计表绘制的工程进度曲线如图2-1-2所示。

表2-1-1“堤段Ⅰ堤身填筑”工程量统计表

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

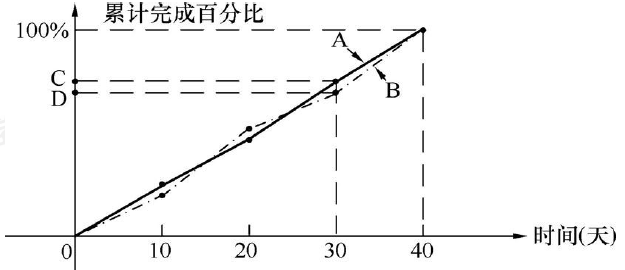

图2-1-2 “堤段Ⅰ堤身填筑”工程进度曲线

监理机构确认的1~4 月份的工程进度款如表2-1-2 所示。

表2-1-2 1~4 月份的工程进度款

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

注:监理机构确认的工程进度款中已含索赔的费用。

问题:

1指出图2-1-1网络计划的工期和关键线路(用节点表示)。

2承包人向发包人提出的索赔要求合理吗?说明理由。承包人提交索赔申请的做法有何不妥?写出正确的做法。索赔申请报告中应包括的主要内容有哪些?

3指出图2-1-2“堤段Ⅰ堤身填筑”工程进度曲线中的A、B分别代表什么?并计算C、D值。

4计算3月份应支付的工程款。

标记 纠错
34.

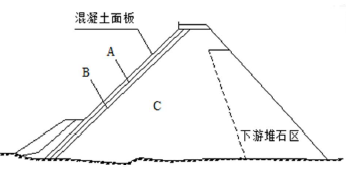

某水利枢纽工程主要由主坝、副坝、溢洪道、放水洞、电站等建筑物组成,其中,主坝为混凝土面板堆石坝,最大坝高95m,坝顶全长222m,坝体剖面图如图2-1-3所示。

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

图2-1-3混凝土面板堆石坝剖面图

承包人甲中标承担该水库工程的施工任务,施工过程中发生如下事件:

事件一:由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。

为加强枢纽工程施工安全生产管理,施工单位在现场设立安全生产管理机构,配备了专职安全生产管理人员,专职安全生产管理人员对该项目的安全生产管理工作全面负责。

事件二:基坑开挖前,施工单位编制了施工组织设计,部分内容如下:

(1)施工用电从附近系统电源接入,现场设临时变压器一台;

(2)基坑开挖采用管井降水,开挖边坡坡比1∶2,最大开挖深度9.5m;

(3)泵站墩墙及上部厂房采用现浇混凝土施工,混凝土模板支撑最大搭设高度15m,落地式钢管脚手架搭设高度50m;

(4)闸门、启闭机及机电设备采用常规起重机械进行安装,最大单件吊装重量150kN。

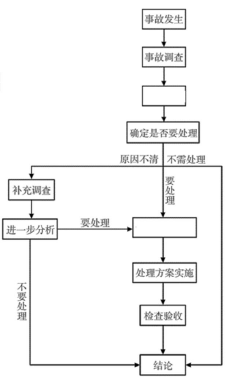

事件三:泵站下部结构施工时正值汛期,某天围堰下游发生管涌,由于抢险不及时,导致围堰决口基坑进水,部分钢筋和钢构件受水浸泡后锈蚀。事故调查组按

图2-1-4事故调查分析处理程序进行了处理。该事故后经处理虽然不影响工程正常使用,但对工程使用寿命有一定影响。事故处理费用70万元(人民币),延误工期40天。

问题:

1指出图2-1-3中A、B、C所代表的坝体分区名称及相应主要作用。

2根据《水利建设工程施工分包管理规定》(水建管[2005]304号),指出事件一中项目法人行为的不妥之处,并说明理由。

图2-1-4事故调查分析处理程序

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

3指出并改正事件一中的不妥之处。专职安全生产管理人员的主要职责有哪些?

4根据《水利水电工程施工安全管理导则》(SL721-2015),说明事件二施工组织设计中,哪些单项工程需要组织专家对专项施工方案进行审查论证。

5根据《水利部关于印发贯彻质量发展纲要提升水利工程质量的实施意见的通知》(水建管[2012]581),说明事件三中的质量事故属于哪一类?该事故应由哪些单位或部门组织调查组进行调查?调查结果报哪个单位或部门核备?补充该事故调查分析处理程序。

标记 纠错
35.

某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》(GB50501200)编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元。增值税税率为9%。投标人甲结合本工程特点和企业自身情况分析,讨论了施工投标不平衡报价的策略的利弊,其编制的投标文件部分内容如下:

已标价的工程量清单中,钢筋制作与安装单价分析表(部分)见下表2。

表2钢筋制作与安装单价分析表(单位:1t)

一建水利水电工程实务,模拟试卷,2025一建《水利水务》深度自测卷2

投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的10%支付,开工前由发包人一次性付清;工程预付款按照公式R=A(C-F1S)/(F2-F1)S扣还,其中F1=20%,F2=80%;承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。工程实施期间发生如下

事件:

事件1:施工过程中,发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。

事件2:截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。

事件3:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次。在机组启动试运行完成前,验收主持单位组织了技术预验收。

问题:

1.写出表中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数)

2.根据背景材料,写出投标人在投标阶段不平衡报价存在的弊端。

3.根据背景材料,管理用房暂估价项目设为暂估价的原因是什么?同时说明其招标工作的组织方式有哪些?

4.写出事件1中变更工作的估价原则。

5.根据事件2,计算11月份的预付款以及实际工程款多少万元,计算结果保留两位小数。

6.根据《水利水电建设工程验收规程》(SL232008),指出事件3中的错误之处,说明理由。

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34 35
