当前位置:首页建筑工程二级建造师二建公路工程实务->2026二建《公路实务》名师提分卷4

2026二建《公路实务》名师提分卷4

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:244次
单选题 (共20题,共20分)
1.

关于采用工字钢钢拱架进行隧道支护的说法,错误的是( )。

  • A. 混凝土能充满钢拱架和围岩间空隙,钢拱架与喷射混凝土粘结好
  • B. 可用于混凝土内作为永久衬砌的一部分
  • C. 架设后能立即承载
  • D. 在V、VI级较软弱破碎围岩中使用较多
标记 纠错
2.

岩石挖方路段不宜选用的挡土墙是( )。

  • A. 重力式挡土墙
  • B. 加筋土挡土墙
  • C. 锚杆挡土墙
  • D. 锚定板式挡土墙
标记 纠错
3.

适用于各级公路基层和底基层的材料是( )。

  • A. 泥结碎石
  • B. 级配碎石
  • C. 泥灰结碎石
  • D. 填隙碎石
标记 纠错
4.

马歇尔稳定度试验中,当沥青混合料试件达到最大荷载时,其压缩变形量称为( )。

  • A. 稳定度
  • B. 沥青饱和度
  • C. 流值
  • D. 最大荷载值
标记 纠错
5.

下列可作为预防路基横向裂缝的措施是( )。

  • A. 路基填料禁止使用液限大于50、塑性指数小于26的土
  • B. 同一填筑层不得混用不同种类的土
  • C. 路床底以下的路基填筑,严格控制每一填筑层的含水率,标高、平整度的控制可适当放宽
  • D. 路基顶填筑层压实厚度小于8cm
标记 纠错
6.

高速公路通信系统光纤接续适合采用( )。

  • A. 绑接法
  • B. 熔接法
  • C. 热可缩管法
  • D. V形槽法
标记 纠错
7.

长度大于( )的隧道应设置照明设施。

  • A. 50m
  • B. 100m
  • C. 150m
  • D. 200m
标记 纠错
8.

桥梁桩基钻孔时,钻渣从钻杆下口吸进,通过钻杆中心排出至沉淀池内,这种钻孔方法称为( )。

  • A. 冲击钻孔法
  • B. 正循环回转钻孔法
  • C. 反循环回转钻孔法
  • D. 旋挖钻机钻孔法
标记 纠错
9.

混凝土拌和站的拌和设备应采用的计量方式是( )。

  • A. 质量法自动计量
  • B. 体积法自动计量
  • C. 质量法手动计量
  • D. 体积法手动计量
标记 纠错
10.

针对危险性较大的工程编制的专项施工方案必须由( )进行现场监督实施。

  • A. 技术负责人
  • B. 班组负责人
  • C. 监理工程师
  • D. 专职安全生产管理人员
标记 纠错
11.

对于地下水位较高、且有重载交通行驶的路面,为隔绝地下水上升影响路面稳定性,应在路基顶面设置( )。

  • A. 反滤层
  • B. 垫层
  • C. 稀浆封层
  • D. 透层
标记 纠错
12.

用于疏干潮湿边坡和引排边坡上局部出露的上层滞水,并起支撑边坡作用的排水设施( )。

  • A. 支撑渗沟
  • B. 仰斜式排水孔
  • C. 急流槽
  • D. 边坡渗沟
标记 纠错
13.

拱桥拱肋采用缆索吊装法施工时,各段拱肋松索的先后顺序是( )。

  • A. 起重索、次拱脚段扣索、拱脚段扣索
  • B. 次拱脚段扣索、拱脚段扣索、起重索
  • C. 拱脚段扣索、起重索、次拱脚段扣索
  • D. 拱脚段扣索、次拱脚段扣索、起重索
标记 纠错
14.

现浇盖梁施工中,模板及支架变形的要求是( )。

  • A. 盖梁侧模板不得超过盖梁跨度的1/250
  • B. 钢模板面板变形不得超过2.5mm
  • C. 盖梁支架的弹性挠度不大于其结构跨度的1/400
  • D. 钢模板的钢材变形不超过计算跨径的1/300
标记 纠错
15.

下列流水参数,属于工艺参数的是( )。

  • A. 施工段
  • B. 流水步距
  • C. 流水强度
  • D. 组织间歇
标记 纠错
16.

水泥混凝土路面铺筑方式中技术层次、装备水平和施工要求最高的是( )。

  • A. 小型机械
  • B. 三棍轴机组
  • C. 碾压混凝土
  • D. 滑模摊铺机
标记 纠错
17.

公路工程施工成本管理包括:①成本预测;②成本核算;③成本计划;④成本考核;⑤成本分析;⑥成本控制。正确的流程是( )。

  • A. ①③⑥⑤②④
  • B. ①⑥③⑤②④
  • C. ①⑥③④②⑤
  • D. ①③⑥②⑤④
标记 纠错
18.

二级以下公路无机结合料稳定基层使用等外石灰时,有效氧化钙含量在20%以上,且( )应满足要求。

  • A. 石灰的未消化残渣含量
  • B. 石灰的细度
  • C. 石灰的氧化镁含量
  • D. 混合料强度
标记 纠错
19.

关于抛石挤淤施工说法中,错误的是( )。

  • A. 该方法适用于常年积水的洼地,排水困难的地方
  • B. 该方法适用于淤积处表层无硬壳,片石能沉达底部的泥沼地
  • C. 抛投片石的大小由泥炭或软土的稠度确定
  • D. 抛投顺序一般情况下应先从路堤两侧向中间进行
标记 纠错
20.

根据《公路工程设计变更管理办法》,下列情形中,属于重大设计变更的是( )。

  • A. 连续长度2km以下的路线方案调整的
  • B. 特大桥的结构形式发生变化的
  • C. 隧道施工方案发生变化的
  • D. 工程费用超过施工图设计批准预算的
标记 纠错
多选题 (共10题,共10分)
21.

关于沥青碎石路面的说法,正确的有( )。

  • A. 冬季不易产生冻缩裂缝
  • B. 沥青用量多,且需要添加矿粉
  • C. 孔隙率较大,路面容易渗水和老化
  • D. 热拌沥青碎石可用于高速公路面层
  • E. 高温稳定性好,路面不易产生波浪
标记 纠错
22.

关于采用不同性质的填料填筑路堤的正确要求有( )。

  • A. 应水平分层、分段填筑,分层压实
  • B. 应将不同性质的填料进行拌合,在同水平层路基全宽范围混合填筑
  • C. 每种填料的松铺厚度应该一致
  • D. 不得在透水性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料
  • E. 强度较小的填料层应填筑在强度较大的填料层的下面
标记 纠错
23.

可冬期进行的路基施工项目有( )。

  • A. 含水量高的流沙地段开挖
  • B. 路基边坡整修
  • C. 岩石地段的路堑开挖
  • D. 填方地段的台阶挖掘
  • E. 一级公路的路基施工
标记 纠错
24.

下列预应力张拉要求中错误的有( )。

?

  • A. 有几套张拉设备时,可根据现场情况随机组合使用
  • B. 进行张拉作业前,必须对千斤顶进行标定
  • C. 当梁体混凝土强度达到设计规定的张拉强度时,方可进行张拉
  • D. 预应力张拉以实际伸长量控制为主
  • E. 预应力钢筋张拉时,应先调整到初应力再开始张拉和量测伸长值
标记 纠错
25.

关于滑坡地段路基施工技术要点的说法,正确的有( )。

  • A. 迅速排除地面汇水及地下水
  • B. 减轻滑体作业机械重力、土体重力和振动
  • C. 在干旱季节内尽快完成滑坡地带的施工
  • D. 牵引式滑坡处治宜采用滑坡减重法
  • E. 具有膨胀性质的滑坡处治宜采用滑坡减重法
标记 纠错
26.

隧道发生衬砌裂缝的原因主要有( )。

  • A. 围岩压力不均
  • B. 衬砌背后局部空洞
  • C. 衬砌厚度严重不足
  • D. 蜂窝麻面
  • E. 模板表面凹凸不平
标记 纠错
27.

桥梁施工模板、支架设计计算中,应考虑的荷载包括( )。

  • A. 汽车荷载
  • B. 模板、支架及施工人员、材料、机具的重量
  • C. 新浇筑混凝土对侧模板的压力
  • D. 倾倒混凝土时产生的水平荷载
  • E. 可能产生的雪荷载、冬季保温设施荷载
标记 纠错
28.

热拌沥青混合物的路面压实可以采用( )。

  • A. 单钢轮振动压路机
  • B. 双轮双振压路机
  • C. 凸块压路机
  • D. 冲击压路机
  • E. 胶轮压路机
标记 纠错
29.

专项施工方案的内容有( )。

  • A. 工程概况与编制依据
  • B. 施工计划
  • C. 施工工艺技术
  • D. 施工安全保证措施
  • E. 工程估算及附图
标记 纠错
30.

编制公路项目标后预算,应列入专项费用的有( )。

  • A. 场地平整费
  • B. 临时工作便道维修费
  • C. 指挥车辆使用费
  • D. 施工安全风险评估费
  • E. 工地试验室建设费
标记 纠错
问答题 (共4题,共4分)
31.

某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。隧道全长800m,设计净高5m,净宽12m,为单洞双向行驶的两车道隧道。施工单位针对该项目编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等内容。拟采取二台阶开挖方法施工,施工顺序如下图和表所示,并按①→⑨的顺序作业。针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。

问题:1.专项施工方案中的劳动力计划包括哪些类别的人员?2.改正③→⑥的施工工序,说明修改原因。3.补充表列⑦~⑨项工作的内容。4.施工单位编制的应急预案属于哪一类?除此之外,应急预案还有哪些种类?

标记 纠错
32.

某施工单位承接了西部高速公路M合同段的施工任务。工程开工前,施工单位对施工图进行了初审、内部会审。在此基础上,建设单位组织设计、施工等单位共同对施工图进行了综合会审。各阶段会审的主要内容包括:施工图是否符合国家有关标准和经济政策的规定;建筑结构与安装工程的设备同管线的结合部位是否符合要求;安装工程各分项专业之间有无重大矛盾;图纸的份数及说明是否齐全、清楚、明确;图纸上标注的尺寸、坐标、标高及地上地下工程和公路交会点等有无遗漏和矛盾。

路线K51+350~K51+680为路堑段,地表上部覆盖薄层第四系残积木,其下为风化较严重的砂岩。边坡最大髙度45.3m,分五级,每级设置4m宽的平台。边坡支护采用预应力锚固技术,下面四级边坡每级设置三排无粘结预应力锚索网格梁,网格梁锚索间距为4m。

施工单位拟定的预应力锚索施工工艺流程为:

施工准备—测量放样—工作平台搭设—钻孔—清孔—制作锚索—安装锚索—A—网格梁施工—张拉和锁定—B。

为验证锚索锚固力是否符合设计文件要求和指导施工,施工单位进行了锚固性能基本试验。张拉分预张拉和超张拉两阶段进行,并采用“双控法”控制。锚索固定后,余露锚索采用电弧切割,并留5~10cm外露锚索。现场监理及时发现施工中的错误,并进行了纠正。

边坡支护施工完成后,质量检测机构对边坡支护质量进行了监测评估。其中实测项目经加权计算得93分,因网格梁外观缺陷扣1分,因项目工程施工原始记录部分不详扣2分。

【问题】

1.补充图纸会审的主要内容。

2.指出预应力锚索施工工艺流程中A.B代表的工序名称。

3.写出“双控法”的含义。

4.改正锚索锁定后施工单位的错误做法。

5.计算边坡支护分项工程评分值,并评定其质量等级。

标记 纠错
33.

某施工单位承接了某二级公路的普通水泥混凝土路面施工项目,合同段总长度36km,路面结构层为15cm厚级配碎石底基层、20cm厚水泥稳定碎石基层、24cm厚水泥混凝土面层,面层采用轨道摊铺机摊铺施工,钢材、水泥供应厂家由建设单位指定。施工单位对基层和面层分别组织一个专业队采用线性流水施工,

其施工组织设计内容摘要如下,摘要(1):基层施工进度为每天450m,养生时间至少7天;水泥混凝土面层施工进度为每天400m,养生时间至少14天,所需最小工作面长度为3600m,其流水施工横道如下图。

二建公路工程实务,模拟试卷,2025二建《公路实务》名师提分卷4

路面工程线性流水施工横道图摘要(2):施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部根据实际情况调用。

摘要(3):项目部要求工地试验室在检查了产品合格证、质量保证书后向监理工程师提交每批水泥清单。

【问题】

1.计算摘要(1)中路面基层和面层工作的持续时间。

2.计算基层和面层的流水工期并按表绘制路面工程线性流水施工横道图(注:将表抄绘在答题纸上作答)。

3.结合摘要(2),为完成水泥混凝土面层施工,施工单位还需配备哪两个关键设备?并指出肯定不需要调用的两个设备。

4.摘要(3)中工地试验室的做法能否保证进场水泥质量?说明理由。

标记 纠错
34.

某施工单位承建一跨堤桥梁工程,该桥为三跨预应力混凝土连续梁桥,跨径为48m+80m+48m,上部结构为预应力混凝土箱梁,箱梁顶宽14.5m,底宽7.0m,箱梁高度由6.0m渐变到2.5m。施工单位组建了项目经理部,施工过程中发生了如下事件:

事件一:项目经理部在详细踏勘现场后,编制了实施性施工组织设计,并要求由上部结构劳务分包单位编制挂篮专项施工方案,项目经理部再按规定进行报批。

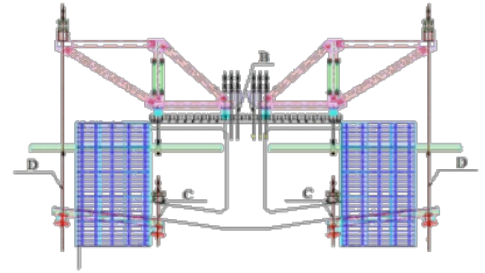

事件二:项目经理部经过分析比选,决定上部结构悬臂浇筑挂篮采用菱形挂篮,挂篮如图所示,强调挂篮与悬浇梁段混凝土的重量比不宜大于A,且挂篮的总重应控制在设计规定的限重之内,并对挂篮中构件B、C、D的质量作了特别要求。

二建公路工程实务,模拟试卷,2025二建《公路实务》名师提分卷4

事件三:项目总工程师在挂篮施工前进行了详细的安全技术交底,强调严格按规范要求实施,混凝土的强度应不低于设计强度等级值的E,弹性模量应不低于混凝土28d弹性模量的F,当采用混凝土龄期代替弹性模量控制时应不少于G天,两端张拉时,各千斤顶之间同步张拉力的允许误差宜为H。

事件四:挂篮施工进行到5#梁段,浇筑完混凝土后拆除内模板时发现腹板部分位置存在厚度不均缺陷,项目经理部经过认真分析,找出了造成缺陷的可能原因,包括模板设计不合理、箱梁模板产生位移(模板没有固定牢固,使内、外模板相对水平位置发生偏差)等模板本身及施工方面的原因。

【问题】

1.改正事件一中的错误做法,并说明挂篮专项施工方案须经过哪些审批流程方可实施?

2.事件二中A值为多少?写出构件B、C、D的名称。

3.写出事件三中E、F、G、H的数值。

4.补充事件四中还可能存在的模板本身及施工方面的原因。

标记 纠错
