33.M 施工单位承包了高速公路K 合同段路基工程,该合同段包括土方开挖和石方开挖以及边坡防护工程,土方开挖平均深度25m,石方开挖平均深度为31m。项目部编制了施工组织设计和施工管理措施,主要如下:
事件一:在工程开工前,项目经理组织各专业技术管理人员核对施工图,业主联系设计单位安排图纸会审,会审后填写形成文件并填写完整,同时严格按照技术交底的分级要求和主要内容进行交底后,开始施工。
事件二:土方段采用机械开挖,由于开挖段较长而且挖深较深,两端地面纵坡较小,故采用纵挖法中的通道纵挖法。开挖施工包含如下工序:①测量放线;②开挖截水沟;③开挖边沟;④场地清理;
⑤逐层开挖;⑥装运土方;⑦边坡修整;⑧路槽整修、碾压、成型;⑨检查验收。部分开挖规定如下:
(1)开挖至边坡线前,应预留一定宽度。
(2)开挖至路堑路床部分后,如不能及时进行路床施工,宜在设计路床顶标高以上预留至少100mm厚的保护层。
(3)路床范围为过湿土时应进行换填处理,换填厚度为0.5~0.8m。
事件三:全标段土方开挖土质均为普通土,平均运距50m 的土方有150000m3,平均运距200m 的土方有100000m3,平均运距3000m 的土方有80000m3。
事件四:石质路堑施工单位拟采用爆破法、直接应用机械开挖、静态破碎法开挖方式。经过调查,
开挖边界线外的建筑物结构类型、居民以及地下管线和空中缆线等情况,采用了爆破法开挖,然后制订详细的爆破设计方案,要求临近边坡部分采用预裂爆破,路基主体尽量采用整体爆破(如图)。

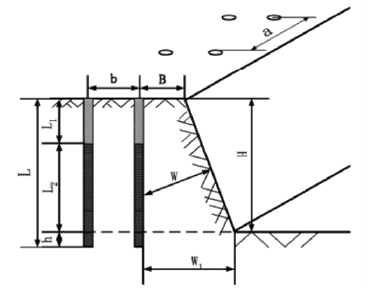

图1 爆破示意图
【问题】
1.改正事件一中的错误之处。技术交底可采用的方法有哪些?
2.写出事件二土方路基开挖施工中正确的工序。
3.逐条判断事件二中开挖规定正误,并改正。
4.计算事件三中全标段土方开挖的平均运距。(计算结果取整数)
5.写出事件四中爆破设计方案a、W、H、L1的名称。
