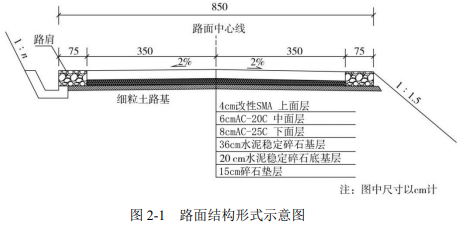

31.某单位承建一山岭重丘区长度为 25km 的二级公路工程。其中路面结构形式示意图如图 2-1 所示。

该项目实施过程中发生了如下事件:
事件一:水泥稳定碎石要求采用集中拌和。拌合站的拌合设备及标识、标牌要求如下:
(1)水稳拌和应采用自落式拌合机,设备具备自动计量功能,一般设手动计量补水器加水。
(2)按施工标准化要求设置了拌合站简介牌、操作规程牌、消防保卫牌、安全警告警示牌等标识标牌。
事件二:基层施工编制了详细的施工方案,现摘录要点如下:
(1)水泥稳定碎石基层分层摊铺时,先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层。
(2)压实作业初压采用重胶轮压路机,复压采用双钢轮压路机碾压密实。
(3)水泥稳定碎石基层,宜在 2h 内完成碾压成型,应取混合料的终凝时间与容许延迟时间较长的时间作为施工控制时间。
(4)摊铺时宜避免纵向接缝。存在纵向接缝时,纵缝应采用斜接。
(5)养护采取土工布覆盖养护、铺设湿砂养护、草帘覆盖养护等方式。
事件三:基层完成后进行质量检验,具体实测项目包括:压实度、厚度、强度、纵断高程、横坡、平整度。
事件四:基层按计划完成后,面层和附属工程施工进度计划双代号网络计划如图 2-2 所示。

合同履行过程中,出现了下列情形:由于设计变更,导致 B 工作工程量增加,B 工作施工时间延长了 3天。施工单位按合同约定向业主提出了工期索赔。
【问题】
1.改正事件一(1)中错误之处,并补充(2)中标识标牌的内容。
2.改正事件二中的错误之处,并补充(5)还有哪些养护方式。
3.补充事件三中基层的实测项目,并指出实测项目中要求合格率达到 95%以上的项目。
4.写出事件四中双代号网络计划图的关键线路(用①→②→...作答),并计算总工期。并写出施工单位可索赔的天数,说明理由。
