当前位置:首页建筑工程二级建造师二建机电工程实务->2026二建《机电实务》名师提分卷2

2026二建《机电实务》名师提分卷2

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:231次
单选题 (共20题,共20分)
1.

下列选项中不属于异步电动机优点的是()

  • A. 结构简单
  • B. 运行可靠
  • C. 维护方便
  • D. 转速恒定及功率因数可调
标记 纠错
2.

下列工作内容,Ⅰ级无损检测人员不能()。

  • A. 签发检测报告
  • B. 进行无损检测操作
  • C. 记录检测数据
  • D. 整理检测资料
标记 纠错
3.

当防潮层采用玻璃纤维布复合胶泥涂抹施工时,说法错误的是()

  • A. 立式设备和垂直管道的环向接缝,应为上下搭接
  • B. 卧式设备和水平管道的纵向接缝位置,应在两侧搭接,并应缝口朝上
  • C. 其环向、纵向缝的搭接宽度不应小于50mm
  • D. 粘贴的方式,可采用螺旋形缠绕法或平铺法
标记 纠错
4.

下列参数中,不属于风机性能参数的是()。

  • A. 风量
  • B. 风速
  • C. 全风压
  • D. 转速
标记 纠错
5.

测量仪表、控制仪表、计算机及其外部设备等精密设备,宜存放在温度为(),相对湿度不大于80%的保温库内。

  • A. 5~50℃
  • B. 5~40℃
  • C. 3~30℃
  • D. 3~40℃
标记 纠错
6.

液压电梯施工程序,千斤顶安装之前的工序是()

  • A. 导轨安装
  • B. 液压配管
  • C. 机房内配件安装
  • D. 轿厢组装
标记 纠错
7.

下列关于绝热层施工技术要求的说法,错误的是( )。

  • A. 硬质或半硬质绝热制品当作为保冷层时,拼缝宽度不应大于2mm
  • B. 绝热层施工时,同层应错缝,上下层应压缝,其搭接的长度不宜小于200mm
  • C. 伸缩缝留设的宽度,设备宜为25mm,管道宜为20mm
  • D. 捆扎法施工对硬质绝热制品的捆扎间距不应大于400mm
标记 纠错
8.

关于汽轮机汽缸扣盖安装技术要点的表述中,错误的是( )。

  • A. 扣盖工作应连续进行,不得中断
  • B. 汽轮机正式扣盖之前,应将内部零部件全部装齐后进行试扣
  • C. 试扣空缸要求在自由状态下0.05mm塞尺不入
  • D. 汽缸紧固一般采用冷紧
标记 纠错
9.

下列计量器具中,属于 A 类计量器具的是( )。

  • A. 温度计
  • B. 电压表
  • C. 用于安全防护的压力表
  • D. 万用表
标记 纠错
10.

下列工程变更中,不属于重大设计变更的是( )。

  • A. 工艺方案变化
  • B. 增加单项工程
  • C. 扩大设计规模
  • D. 满足用户需求
标记 纠错
11.

不属于合同变更范围的是( )。

  • A. 增加合同中任何工作
  • B. 合同工作转由他人实施的工作
  • C. 改变合同中任何工作的质量标准
  • D. 改变工程的基线
标记 纠错
12.

关于现场临时用电架空线路的施工要求,正确的是( )。

  • A. 三相四线制线路的N线和PE线截面不小于相线截面的60%
  • B. 施工现场变电所一般采用10/0.4kV半室外型和室外型变电所方式
  • C. 动力、照明在二层横担分别架设时,上层导线面向负荷从左侧起算依次为L1、N、L2、L3、PE
  • D. 铜线截面不小于16mm2
标记 纠错
13.

主要针对特别高、重的设备和高耸塔架类结构的吊装方法是( )

  • A. 滑移法
  • B. 吊车抬送法
  • C. 旋转法
  • D. 无锚点推吊法
标记 纠错
14.

关于其他测量仪器的分类及应用,说法错误的是( )。

  • A. 电磁波测距仪按其所采用的载波可分为的微波测距仪、激光测距仪、红外测距仪
  • B. 激光准直仪可用于大直径、长距离、回转型设备同心度的找正测量
  • C. 激光水准仪可用于施工及设备安装中的定线、定位和测设已知角度
  • D. 激光平面仪可用于大面积混凝土楼板支模、灌注及抄平工作
标记 纠错
15.

电力电缆线路的施工要求中,关于电缆直埋敷设要求说法正确的是( )。

  • A. 直埋电缆应使用铠装电缆,接地电阻不得大于4Ω
  • B. 穿越农田时电缆埋深应不小于0.7m
  • C. 直埋电缆在直线段每隔100~150m处应设置明显的方位标志
  • D. 电缆明敷时的接头,应用托板固定
标记 纠错
16.

下列各项不属于变压器的主要技术参数的是( )。

  • A. 空载损耗
  • B. 空载电流
  • C. 短路阻抗
  • D. 绝缘方式
标记 纠错
17.

下列关于建筑安装工程施工质量验收的组织,正确的是( )。

  • A. 单位工程由建设单位项目专业技术负责人组织质量验收
  • B. 分部工程是根据独立施工条件、独立使用功能划分的
  • C. 分项工程合格标准中,必须考虑观感质量
  • D. 分项工程由建设单位项目专业技术负责人(监理)组织质量验收
标记 纠错
18.

下列关于拱和拱顶砌筑的技术要点说法正确的是( )

  • A. 打锁砖时,两侧对称的锁砖应同时均匀打入,应采用铁锤
  • B. 拱顶砌筑时严禁将拱砖大小头倒置
  • C. 打入锁砖块数,按规定拱高计
  • D. 锁砖砌入拱和拱顶内的深度宜为砖长的1/3~2/3
标记 纠错
19.

自动化仪表工程施工的原则是( )。

  • A. 先地上后地下,先两端后中间,先土建后安装,先设备后配管布线
  • B. 先土建后安装,先地下后地上,先设备后配管布线,先两端后中间
  • C. 先配管布线后设备,先土建后安装,先两端后中间,先地下后地上
  • D. 先两端后中间,先地上后地下,先设备后配管布线,先土建后安装
标记 纠错
20.

电梯设备出厂的随机文件中不包括( )。

  • A. 电梯安装方案
  • B. 设备装箱单
  • C. 电气原理图
  • D. 土建布置图
标记 纠错
多选题 (共10题,共10分)
21.

浮法玻璃生产线主要工艺设备包括()

  • A. 玻璃熔窑
  • B. 退火窑
  • C. 回转窑
  • D. 锡槽
  • E. 煤磨
标记 纠错
22.

洁净空调系统制作风管的(),均按高压和中压系统的风管要求。

  • A. 每节长度
  • B. 表面平整度
  • C. 刚度
  • D. 加固
  • E. 严密性
标记 纠错
23.

下列照明灯具的安装技术,正确的有( )。

  • A. 在混凝土楼板结构上使用塑料塞固定灯具
  • B. 20kg灯具的悬吊装置按灯具重量的3倍做强度试验
  • C. 引向单个灯具的绝缘铜导线的线芯截面应≥1mm2
  • D. 6kg的吊灯,可用螺栓固定
  • E. I类灯具外露可导电部分必须用铜芯软导线与保护导体可靠连接
标记 纠错
24.

关于电力架空线路架设及试验的说法中,错误的有( )。

  • A. 导线连接电阻不应超过同长度导线电阻的2倍
  • B. 检查架空线各相两侧的相位应一致
  • C. 在额定电压下对空载线路的冲击合闸试验应进行3次
  • D. 导线连接处的机械强度不应低于导线强度的90%
  • E. 检验导线接头的连接质量可用红外线测温仪
标记 纠错
25.

汽轮机轴系对轮中心找正,除轴系连接时的复找外还包括( )。

  • A. 凝汽器初找
  • B. 轴系初找
  • C. 基础二次灌浆前的复找
  • D. 基础二次灌浆后的复找
  • E. 汽缸扣盖后的复找
标记 纠错
26.

下列关于汽轮机汽缸扣盖安装技术要点的表述中,正确的有( )。

  • A. 扣盖工作应连续进行,不得中断
  • B. 汽轮机第一次启动按照安装公司的启动要求进行
  • C. 试扣空缸要求在自由状态下,按冷紧要求紧固1/3螺栓后,内外0.05mm塞尺不入
  • D. 试扣前应用压缩空气吹扫汽缸内各部件及其空隙
  • E. 汽缸紧固一般采用热紧
标记 纠错
27.

照明配电箱的安装技术要求有( )。

  • A. 照明配电箱内应分别设置中性线和保护接地汇流排
  • B. 中性线和保护线应在汇流排上连接,不得绞接
  • C. 照明配电箱内每一单相分支回路的电流不宜超过25A
  • D. 照明配电箱内每一单相分支回路的灯具数量不宜超过20个
  • E. 大型建筑组合灯具每一单相回路电流不宜超过25A
标记 纠错
28.

强制检定的计量器具范围包括( )。

  • A. 社会公用计量标准器具
  • B. 用于安全防护的工作计量器具
  • C. 用于活动测试的工作计量器具
  • D. 部门和企业、事业单位使用的最高计量标准器具
  • E. 用于贸易结算的工作计量器具
标记 纠错
29.

分项工程的划分应按( )进行。

  • A. 主要工种
  • B. 材料
  • C. 施工工艺
  • D. 设备基础
  • E. 技术难度
标记 纠错
30.

下列关于保修的责任范围,说法正确的有( )。

  • A. 质量问题确实是由于施工单位的施工责任或施工质量不良造成的,施工单位负责修理并承担修理费用
  • B. 质量问题是由双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理
  • C. 质量问题是由于建设单位提供的设备、材料等质量不良造成的,应由建设单位承担修理费用,施工单位协助修理
  • D. 质量问题发生是因建设单位(用户)责任,重建费用由施工单位负担
  • E. 质量问题发生是因建设单位(用户)责任,修理费用由建设单位负担
标记 纠错
问答题 (共4题,共4分)
31.

某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况:

情况一:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。

情况二:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。

情况三:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。

情况四:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行四年后,因设备故障;电气管线故障;给水排水管网阀门漏水;中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。

【问题】

1.按质量验评规定,指出情况一中所列项目哪些属单位工程?哪些属分部工程和分项工程?

2.技术人员对班组施工方案交底的内容是否正确?简述理由。

3.该工程验收必须符合哪些规定?

4.该工程中设备安装;电气管线;给水排水管道;供热和供冷系统的最低保修期限是多少?

标记 纠错
32.

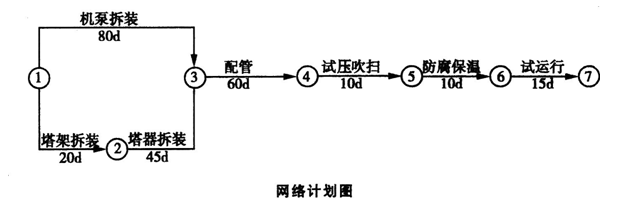

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划图。

二建机电工程实务,模拟试卷,2025二建《机电实务》名师提分卷2

网络计划附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。

A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。

施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。

【问题】

1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。

2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期。

3.焊接过程检验中,焊工操作焊条电弧焊时,检查其执行的焊接工艺参数包括哪些?

4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

标记 纠错
33.

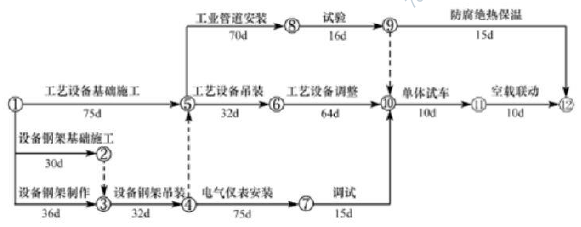

某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。工程开工前,施工单位按合同约定向建设单位提交施工进度计划,如下图所示。

二建机电工程实务,模拟试卷,2025二建《机电实务》名师提分卷2

施工进度计划

上述施工进度计划,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其它工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。

在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其它工作持续时间不变)。建设单位及时向施工单位发出通知,调整进度计划,保证该项目按原计划工期完工。

施工单位采取措施将工艺设备调整的持续时间压缩了3天,得到建设单位同意,施工单位提出费用索赔要求如下,但建设单位没有全部认可。

(1)工艺设备调整工作压缩3天,增加赶工费10000元。

(2)塔机闲置10天损失费:1600元/天(含运行费300元/天)×10天=16000元。

(3)设备钢架制作工作停工10天造成其它有关机械闲置、人员窝工等综合损失费15000元。

【问题】

1.按节点代号表示施工进度计划的关键线路。该计划的总工期是多少天?

2.按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。

3.施工单位提出的3项费用索赔要求是否合理?计算建设单位应补偿施工单位的费用。

4.塔吊专项方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些主要基本参数?

标记 纠错
34.

某施工单位承接东北机械厂生产区供热管线的施工,施工范围是由供热锅炉房室外1m至各楼号室外1m,供热管线为不通行地沟敷设。主要工程量为:φ250×10mm无缝钢管3000m,各种阀部件280套,波纹补偿器60个。目前施工任务已经完成,正在进行工程验收及竣工资料的整理。该施工单位总部对项目部进行竣工资料检查,其检查的情况如下:

(1)施工组织设计、技术交底及施工日志的相关审批手续及内容齐全、有效。

(2)预检记录齐全,但其中有3份没有质检员签字。

(3)预检记录、隐蔽工程检查记录、质量检验记录、设备试运行记录、文件收发记录内容准确、齐全。

(4)设计变更通知单中有2份是复印件。

(5)工程洽商记录缺失1个编号。

(6)隐蔽工程检查记录中有这样的描述:所采用的材料为无缝钢管φ250×8mm,环氧涂料防腐,聚氨酯泡沫塑料保温,钢丝捆扎聚氯乙烯卷材作防潮层。

问题:

1.检查情况3中,哪些资料可归档为竣工档案?

2.竣工档案组卷有何要求?

3.根据上面检查情况,试简述竣工档案存在哪些问题?

4.如果设计变更是由于监理工程师指令错误引起的,设计变更所引起的费用应如何结算?

5.本案例中的供热管线是否需要加防潮层,防潮层施工采用钢丝捆扎是否正确?

标记 纠错
