某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成。泵房安装立式轴流泵,泵房为块基型泵房,采用混凝土灌注桩基础。合同工期6个月(每月按30天算)。

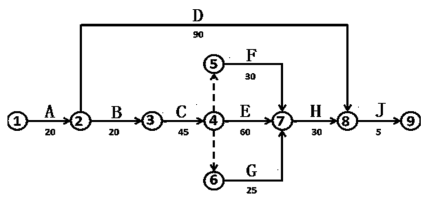

承包人编制的并经监理批准施工总进度计划如下图所示。
施工中发生如下事件:

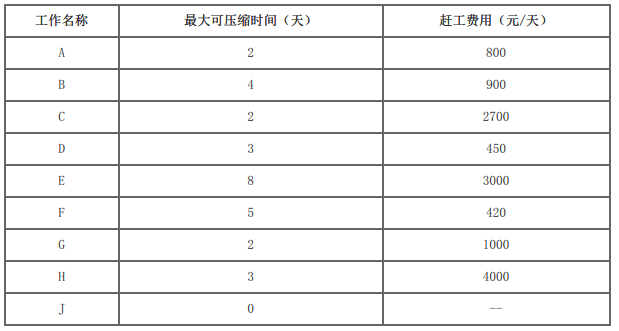

事件1:承包人在该泵站工程开工后第46天进度检查时发现,A工作和B工作以完成,已开始的C工作施工工期进度滞后5天,项目部根据赶工参数(如下表)对相关工作进行压缩,确保完工日期不变。
事件2:施工现场地面高程为31.0m~31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m~31.4m高程范围内为黏土,12.0m~18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。

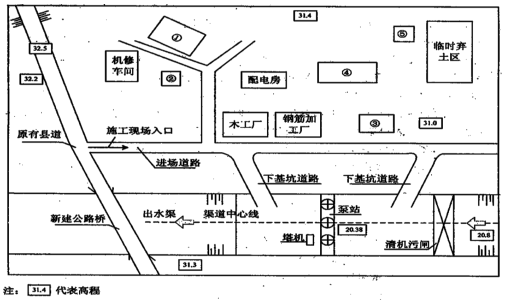

事件3:根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
【问题】
1.事件1中,按照经济合理的原则对相关工作进行赶工,应如何赶工?赶工费用多少?
2.事件2中,简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明理由。
3.事件3中,根据有利生产、方便生活、易于管理、安全可靠的原则,指出示意图中代号中①、②、③、④、⑤所对应临时设施的名称。
4.事件3中,根据《建设工程安全生产管理条例》,承包人应当在图中哪些地点和设施附近设置安全警示标志?
1.C工作压缩2天。
E工作压缩3天。
赶工费用:2700×2+3000×3=14400(元)。
2.(1)降水理由:该地基承压水位(29.5m)高于建基面(20.38m),建基面以下黏性土隔水层厚度(1.88m)较薄,不满足压重要求。
(2)管井降水方案适用于本工程,理由是中砂地层承压水位较高,涌水量较大含水层厚度大。
3.①生活区。
②零星材料仓库。
③混凝土拌合系统。
④预制构件厂。
⑤油料库。
4.施工现场入口、油料库、配电房、基坑边沿(或下基坑道路)、塔机等。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
下列关于联合体投标的说法,错误的是 ( )
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
(2020年真题)根据《消防法》。关于施工企业的消防安全职责的说法,正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
