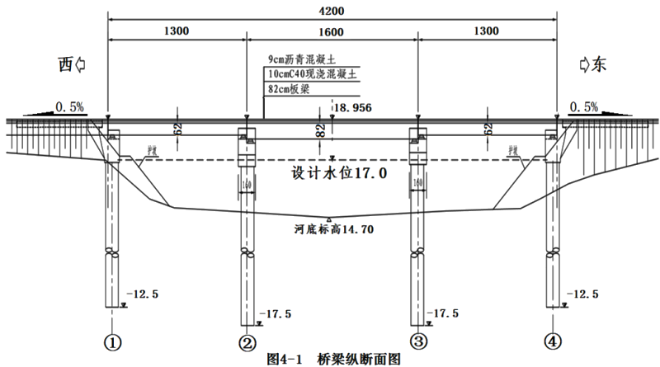

某市政公司中标一市郊护城河跨线桥工程,该桥结构为13m+16m+13m简支梁桥,桥台为桩柱式桥台,桥梁宽度方向为15片预制板梁,幅宽16米。因中、边梁跨跨度不同,边跨梁高62cm,中跨梁高82cm。桥梁纵截面如图4-1所示。(注:尺寸单位为cm,标高单位为:m)

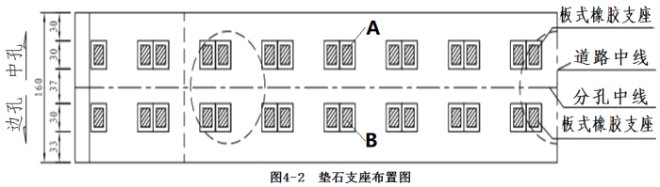

桥梁支座系统采用矩形板式橡胶支座,其布置如图4-2所示
由于施工期正值河流枯水期,河底平坦无水。表层淤泥平均厚度约35cm。根据地质条件,施工单位对河底部位进行处理,开辟出一片预制梁场进行预制板梁的施工。
桥梁桩基直径1.2米,采用正循环回转钻孔法施工灌注桩,施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆携带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。
施工过程中发生了如下事件:
事件一:②号墩台中墩桩基混凝土浇筑中途发生了堵管,因浇筑量不大,施工单位采取提管不拔出混凝土液面,并敲击导管的方式帮助疏导管内堵塞,经疏通后继续施工完成了该中墩桩的浇筑。
事件二:为加快施工进度项目部购买了三套同型号预应力张拉设备,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。
事件三:为确保张拉质量,板梁预应力施工采取“双控”控制。其中一片16m中跨梁在张拉过程中锚垫板部位发生了回缩,旁站监理发现后要求其立即停止张拉并进行放张操作查找原因,采取措施后再次进行张拉符合要求。
1.试计算A、B支座顶面标高(不考虑桥梁横、纵坡度)。
2.施工单位关于正循环回转钻孔施工方法的描述是否正确?如不正确,写出正确描述。
3.根据背景资料描述本工程预制板梁安装宜采取何种方式进行吊装,并说明理由。
4.事件一发生后施工单位要求作业人员进行了问题找因,试分析堵管产生的原因及注意事项。
5.事件二中施工单位的做法错误,应如何进行改正?
6.预应力施工“双控”的内容是什么?试分析梁端锚垫板回缩原因。
1.A点标高为:18.956-0.1-0.09-0.82=17.946(m)
B点标高为:18.956-0.1-0.09-0.62=18.146(m)
2.施工单位关于正循环回转钻孔施工方法的描述是否正确?如不正确,写出正确描述。
答:不正确。正确的叙述应是利用钻具旋转切削土体钻进,泥浆泵将泥浆通过钻杆中心从钻头喷入钻孔内,泥浆携带钻渣沿钻孔上升,从护筒顶部排浆孔排出至沉淀池,钻渣在此沉淀而泥浆流入泥浆池循环使用。
3.根据背景资料描述本桥梁工程宜采用起重机架梁法。
理由:
(1)该梁场布置于干涸河道内,并且河底位置较为平坦,适于起重机吊运。
(2)该河底标高为14.7m,桥面标高为18.956m,桥高较低起重机安装较为方便。
4.(1)堵管原因:灌注混凝土时发生堵管主要是由灌注导管破漏、灌注导管底距孔底深度太小、完成二次清孔后灌注混凝土的准备时间太长、隔水栓不规范、混凝土配制质量差、灌注过程中灌注导管埋深过大等原因引起。
(2)注意事项:
①灌注导管在安装前应有专人负责检查,可采用肉眼观察和敲打听声相结合的方法进行,检查项目主要有灌注导管是否存在孔洞和裂缝、接头是否密封、厚度是否合格。
②灌注导管使用前应进行水密承压和接头抗拉试验,严禁用气压。进行水密试验的水压不应小于孔内水深1.5倍的压力。
5.(1)在进行张拉作业前,必须对千斤顶、油泵进行配套标定,规定要求张拉满6个月或者张拉次数达到200次的千斤顶,必须重新进行标定方能够继续投入使用。
(2)该三套张拉设备,需进行编组,单独进行标定,不同组号的设备不得混用。
6.(1)“双控”即以张拉力控制为主,以实际伸长量进行校核。
(2)锚垫板出现回缩的主要原因为锚垫板位置钢筋布置密集,混凝土浇筑过程中振捣不密实造成张拉时端部集中受力致使不密实的混凝土进行压缩造成开裂及锚垫板回缩。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
下列关于联合体投标的说法,错误的是 ( )
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
(2020年真题)根据《消防法》。关于施工企业的消防安全职责的说法,正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
