某公司承建DN1000mm污水管道敷设工程,采用钢筋混凝土管。起点位于新都南路,上游接南海西路,沿南海东路自西向东至江阳路,接入现状DN1200mm污水截流管。污水管长1000m,采用泥水式顶管法施工,沿途设置8个工作井,用于顶管机的始发和接收。工作井采用沉井法施工,沉井结构为永久性结构工程。
泥水顶管系统主要设施包括:掘进机、洞口止水装置、注浆系统、千斤顶(油缸)、后背墙、顶铁、油泵、基坑导轨,工作示意图如图4-1所示。

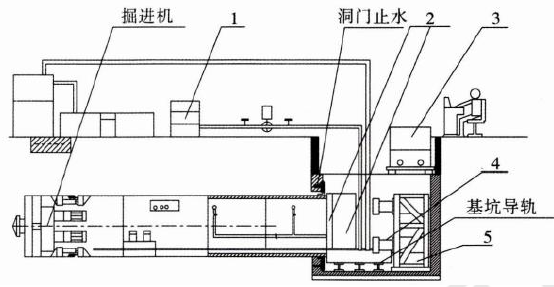

图4-1泥水顶管工作示意图
项目部编制的施工部署如下:
(1)施工场地有少量地下水,沉井采用排水法下沉施工。为防止沉井沉降不均,刃脚下设置砂垫层和垫木,并布置监测点进行监测,指导沉井下沉施工。

(2)确定污水管最后一段顶管法施工流程如图4-2所示。
施工过程中发生以下事件:
事件一:第一节沉井在下沉时,项目部为赶工期,依次抽除垫木,后续沉井下沉过程中项目部发现沉井发生严重倾斜。
事件二:质量安全监督部门例行检查时发现,现场开关箱内连接多个用电设备,用电设备与开关箱的水平距离为5m。存在严重安全隐患,对施工单位和建设单位进行通报批评。
【问题】
1.写出泥水顶管系统设施1~5的名称。
2.施工部署(1)中,沉井下沉应该监测哪些内容?
3.写出施工部署(2)中,顶管施工流程工序A、B的名称。
4.事件一中,沉井下沉产生倾斜的可能原因是什么?
5.写出事件二中,安全隐患应如何整改?现场临时用电中的三级配电为哪三级?
1.(1)1为注浆系统。
(2)2为顶铁。
(3)3为油泵。
(4)4为千斤顶(油缸)。
(5)5为后背墙。
2.沉井下沉应监测的内容:标高、轴线位移、结构变形、裂缝。
3.(1)工序A为出洞顶进。
(2)工序B为进洞及拆解。
4.沉井下沉产生倾斜的原因:
(1)砂垫层不平整不密实。
(2)垫木不平整。
(3)未对称抽除垫木,挖土未对称,挖土面出现高低差。
(4)接高过程中混凝土浇筑未对称进行。
(5)遇障碍物未及时发现和处理。
(6)地质状况复杂,地基承载力不同。
(7)监测频率低。
5.(1)一个开关箱内只能连接1个用电设备,用电设备与开关箱的水平距离不能大于3m。
(2)三级配电为:总配电箱、分配电箱、开关箱。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
下列关于联合体投标的说法,错误的是 ( )
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
(2020年真题)根据《消防法》。关于施工企业的消防安全职责的说法,正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
