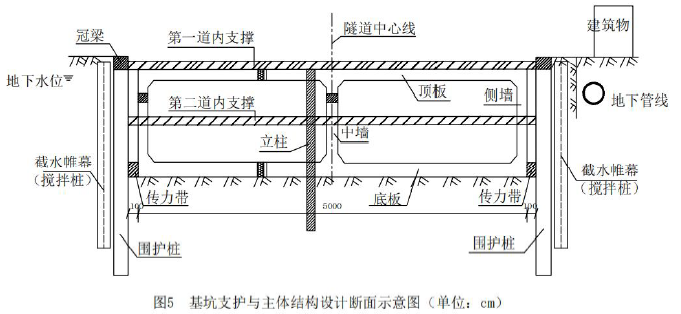

某公司承建城市主干道的地下隧道工程,长520m,为单箱双室箱形钢筋混凝土结构,采用明挖顺作法施工、隧道基坑深10m,基坑安全等级为一级,基坑支护与结构设计断面示意图如图5 所示,围护桩为钻孔灌注桩,截水帷幕为双排水泥土搅拌桩,两道内支撑中间设立柱支撑;基坑侧壁与隧道侧墙的净距为1m。
项目部编制了专项施工方案,确定了基坑施工和主体结构施工方案,对结构施工与拆撑、换撑进行了详细安排。
施工过程发生如下事件:
事件一:进场踏勘发现有一条横跨隧道的架空高压线无法转移,鉴于水泥土搅拌桩机设备高,距高压线距离处于危险范围,导致高压线两侧20m 范围内水泥土搅拌桩无法施工。项目部建议变更此范围内的截水帷幕桩设计,建设单位同意设计变更。
事件二:项目部编制的专项施工方案,隧道主体结构与拆撑、换撑施工流程为:①底板垫层施工→②→③传力带施工→④→⑤隧道中墙施工→⑥隧道侧墙和顶板施工→⑦基坑侧壁与隧道侧墙间隙回填→⑧。
事件三:某日上午监理人员在巡视工地时,发现以下问题,要求立即整改:
(1)在开挖工作面位置,第二道支撑未安装的情况下,已开挖至基坑底部;
(2)为方便挖土作业,挖掘机司机擅自拆除支撑立柱的个别水平联系梁;当日下午,项目部接到基坑监测单位关于围护结构变形超过允许值的报警;
【问题】
1.本工程还有哪些专项方案需要专家论证?
2.项目部拟采用的截水帷幕形式是什么?说明理由。
3.简述项目部设计变更的程序。
4.补全隧道主体结构与拆撑、换撑施工流程中②、④、⑧代表的内容。
5.针对事件三中存在的问题,项目部应采取哪些措施?
6.基坑监测应测项目有哪些?
1.土方开挖、基坑支护、基坑降水工程。
2.(1)高压旋喷桩;
(2)施工设备高度低,可以满足高压线下施工的安全距离。
3.设计变更程序:
施工单位向监理单位提出设计变更申请,由监理单位审核后报建设单位,建设单位确认后通知设计单位,设计单位出具变更图纸,变更由建设单位下发监理单位,由监理单位签发变更令,施工单位按照实际变更内容实施。
4.②:底板施工;
④:拆除第二道内支撑;
⑧:拆除第一道内支撑。
5.(1)立即停止开挖,及时施做支撑。
(2)立即停止挖土,立即恢复水平联系梁,并对围护结构及支撑进行加密监测。
6.周边建筑物竖向位移、倾斜和裂缝;地表沉降;地下管线变形;围护墙顶部水平和竖向位移;立柱竖向位移;支撑轴力;地下水位。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
下列关于联合体投标的说法,错误的是 ( )
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
(2020年真题)根据《消防法》。关于施工企业的消防安全职责的说法,正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
